自建项目周工作简报.docx

上传人:p** 文档编号:349213 上传时间:2023-08-05 格式:DOCX 页数:2 大小:15.13KB
下载 相关 举报
自建项目周工作简报.docx_第1页
第1页 / 共2页
自建项目周工作简报.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《自建项目周工作简报.docx》由会员分享,可在线阅读,更多相关《自建项目周工作简报.docx(2页珍藏版)》请在第壹文秘上搜索。

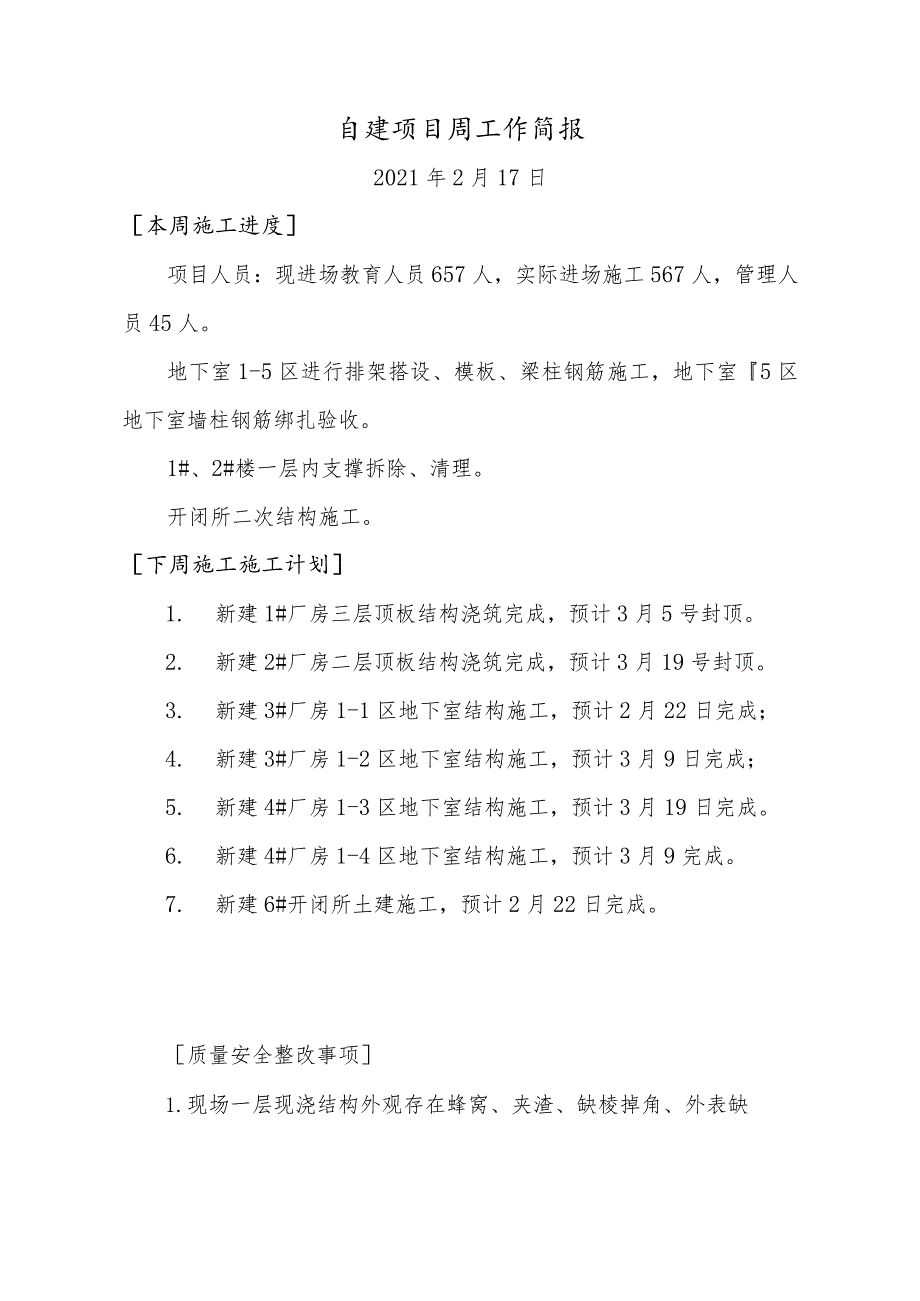

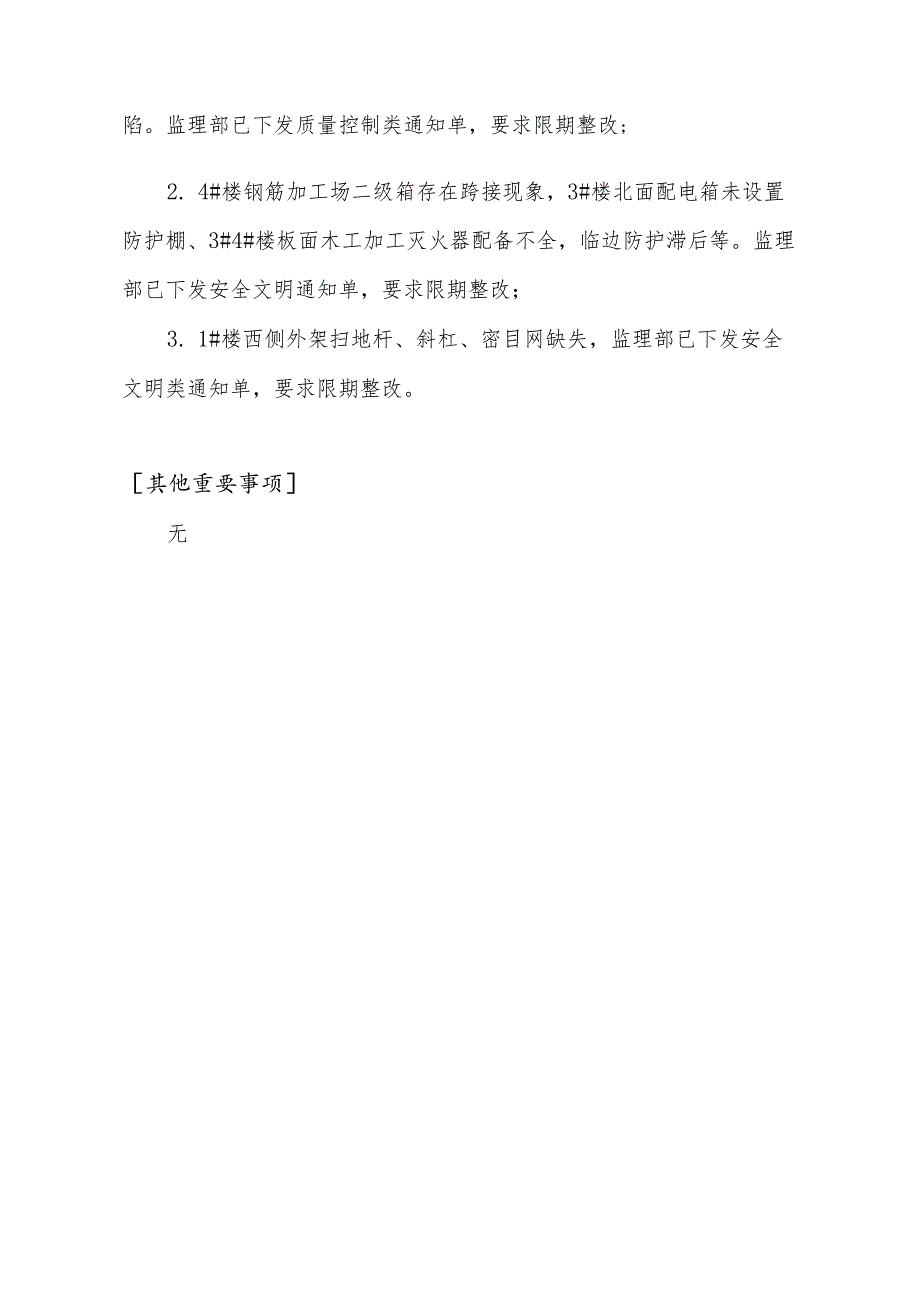

自建项目周工作简报2021年2月17日本周施工进度项目人员:现进场教育人员657人,实际进场施工567人,管理人员45人。地下室1-5区进行排架搭设、模板、梁柱钢筋施工,地下室5区地下室墙柱钢筋绑扎验收。1#、2#楼一层内支撑拆除、清理。开闭所二次结构施工。下周施工施工计划1. 新建1#厂房三层顶板结构浇筑完成,预计3月5号封顶。2. 新建2#厂房二层顶板结构浇筑完成,预计3月19号封顶。3. 新建3#厂房1-1区地下室结构施工,预计2月22日完成;4. 新建3#厂房1-2区地下室结构施工,预计3月9日完成;5. 新建4#厂房1-3区地下室结构施工,预计3月19日完成。6. 新建4#厂房1-4区地下室结构施工,预计3月9完成。7. 新建6#开闭所土建施工,预计2月22日完成。质量安全整改事项1.现场一层现浇结构外观存在蜂窝、夹渣、缺棱掉角、外表缺陷。监理部已下发质量控制类通知单,要求限期整改;2. 4#楼钢筋加工场二级箱存在跨接现象,3#楼北面配电箱未设置防护棚、3#4#楼板面木工加工灭火器配备不全,临边防护滞后等。监理部已下发安全文明通知单,要求限期整改;3. 1#楼西侧外架扫地杆、斜杠、密目网缺失,监理部已下发安全文明类通知单,要求限期整改。其他重要事项无

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
