脚手架安全.docx

上传人:p** 文档编号:349390 上传时间:2023-08-05 格式:DOCX 页数:3 大小:33.80KB
下载 相关 举报
脚手架安全.docx_第1页
第1页 / 共3页
脚手架安全.docx_第2页
第2页 / 共3页
脚手架安全.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《脚手架安全.docx》由会员分享,可在线阅读,更多相关《脚手架安全.docx(3页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:脚手架安全技术交底交底内容:一、概况本工程地下部分施工外围采用扣件式双排钢管脚手架,地上部分施工采用外挂架。二、材料要求1、扣件式钢管脚手架的主要构件有:立杆、大横杆、小横杆、斜杆、均为由483.5mm焊接钢管。2、扣件基本形式有十字扣、回转扣、一字扣。3、脚手架钢管采用焊接钢管,规格为648X3.5mm。钢管两端应平整,无裂纹,严重锈蚀钢管不得使用。4、扣件采用可锻铸铁制作的扣件,有裂纹、气孔、砂眼等不得使用。5、脚手板采用松木板,厚度不小于50mm,宽度不小于20Omnb不得使用腐朽、裂纹

2、脚手板。三、施工方法1、杆件搭设:地下部分基础肥槽宽度在Im左右,内立杆距地下室外墙350mm,外立杆沿混凝土护坡设置。立杆纵距为1.5m。水平杆步距为1.51.8m.技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:交底内容:2、月J3、纵向(1)名(2)乡木I14横向(1)3木(2)A(3)W午5、立杆(1) S(2) W令于6、剪刀(1) 5(2) B车(3) t电手架安全技术交底1于连接大横杆的对接扣件,开口应朝架子内侧,螺栓向上,避免开口向二,以防雨水进入

3、。装螺栓时应注意将根部放正和保持适当的拧紧程度,Z对于脚手架的承载能力、稳定和安全有很大影响。水平杆火向水平杆宜设置在立杆内侧,其长度不小于3跨。火向水平杆接长采用对接扣件连接。接头应交错布置:两根相邻纵向水平接头不应设在同步、同跨内;不同步、不同跨两个相邻接头在水平方向与开的距离不应小于500mm;各接头中心至最近主节点的距离不大于纵距的/3o水平杆E节点处必须设置一根小横杆,并采用直角扣件扣紧在纵向水平杆上,该F轴线偏离主节点距离不超过150mm。E业层上非主节点处的横向水平杆,根据支承脚手板的需要等间距设置,爰大间距不应大于纵距的1/2。电手板应搁置在三根小横杆上,脚手板采用对接。操作层

4、上的脚手板应满%铺稳。1杆下垫通长脚手板。工柱接头除在顶层可采用搭接外,其余各接头必须估用对接扣件对接。相B接头应交错布置,不宜设在同步同跨内,两相邻立柱接头在高度方向错F的距离不小于500mm,各接头中心距主节点的距离不大于步距的1/3。撑g刀撑在立面上沿整个长度和高度上连续设置,剪刀撑斜杆跨越立杆间距9四跨,和地面角度按60度设置。9刀撑斜杆的接长宜采用搭接,搭接长度不小于Inb应采用不少于2个旋京扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mmoE拐角处设置横向斜撑,由底至顶层呈之字形连续布置。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。技术交底

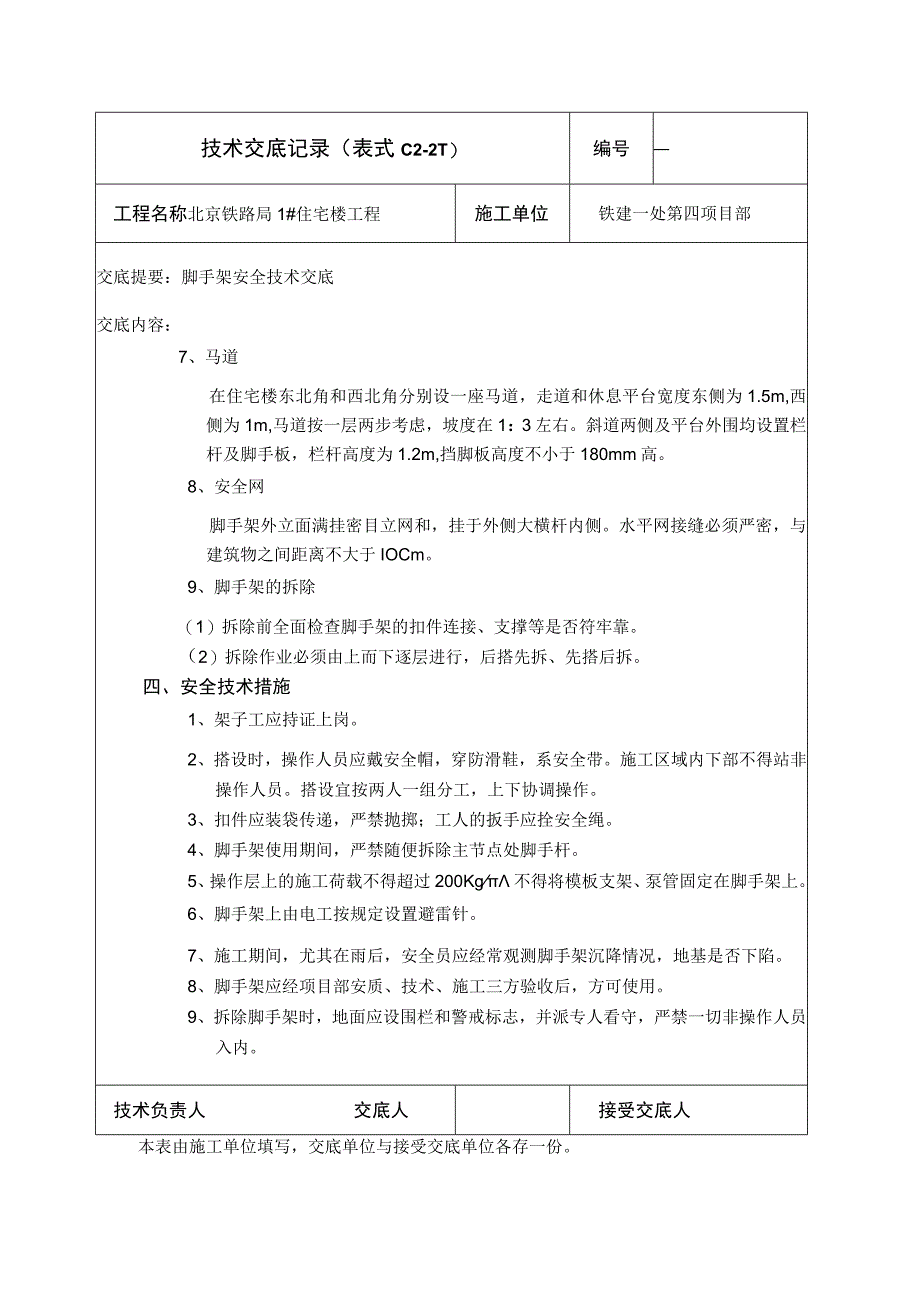

5、记录(表式C2-2T)编号工程名称北京铁路局1#住宅楼工程施工单位铁建一处第四项目部交底提要:脚手架安全技术交底交底内容:7、马道在住宅楼东北角和西北角分别设一座马道,走道和休息平台宽度东侧为1.5m,西侧为1m,马道按一层两步考虑,坡度在1:3左右。斜道两侧及平台外围均设置栏杆及脚手板,栏杆高度为1.2m,挡脚板高度不小于180mm高。8、安全网脚手架外立面满挂密目立网和,挂于外侧大横杆内侧。水平网接缝必须严密,与建筑物之间距离不大于IOCm。9、脚手架的拆除(1)拆除前全面检查脚手架的扣件连接、支撑等是否符牢靠。(2)拆除作业必须由上而下逐层进行,后搭先拆、先搭后拆。四、安全技术措施1、架

6、子工应持证上岗。2、搭设时,操作人员应戴安全帽,穿防滑鞋,系安全带。施工区域内下部不得站非操作人员。搭设宜按两人一组分工,上下协调操作。3、扣件应装袋传递,严禁抛掷;工人的扳手应拴安全绳。4、脚手架使用期间,严禁随便拆除主节点处脚手杆。5、操作层上的施工荷载不得超过200Kg不得将模板支架、泵管固定在脚手架上。6、脚手架上由电工按规定设置避雷针。7、施工期间,尤其在雨后,安全员应经常观测脚手架沉降情况,地基是否下陷。8、脚手架应经项目部安质、技术、施工三方验收后,方可使用。9、拆除脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁一切非操作人员入内。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
