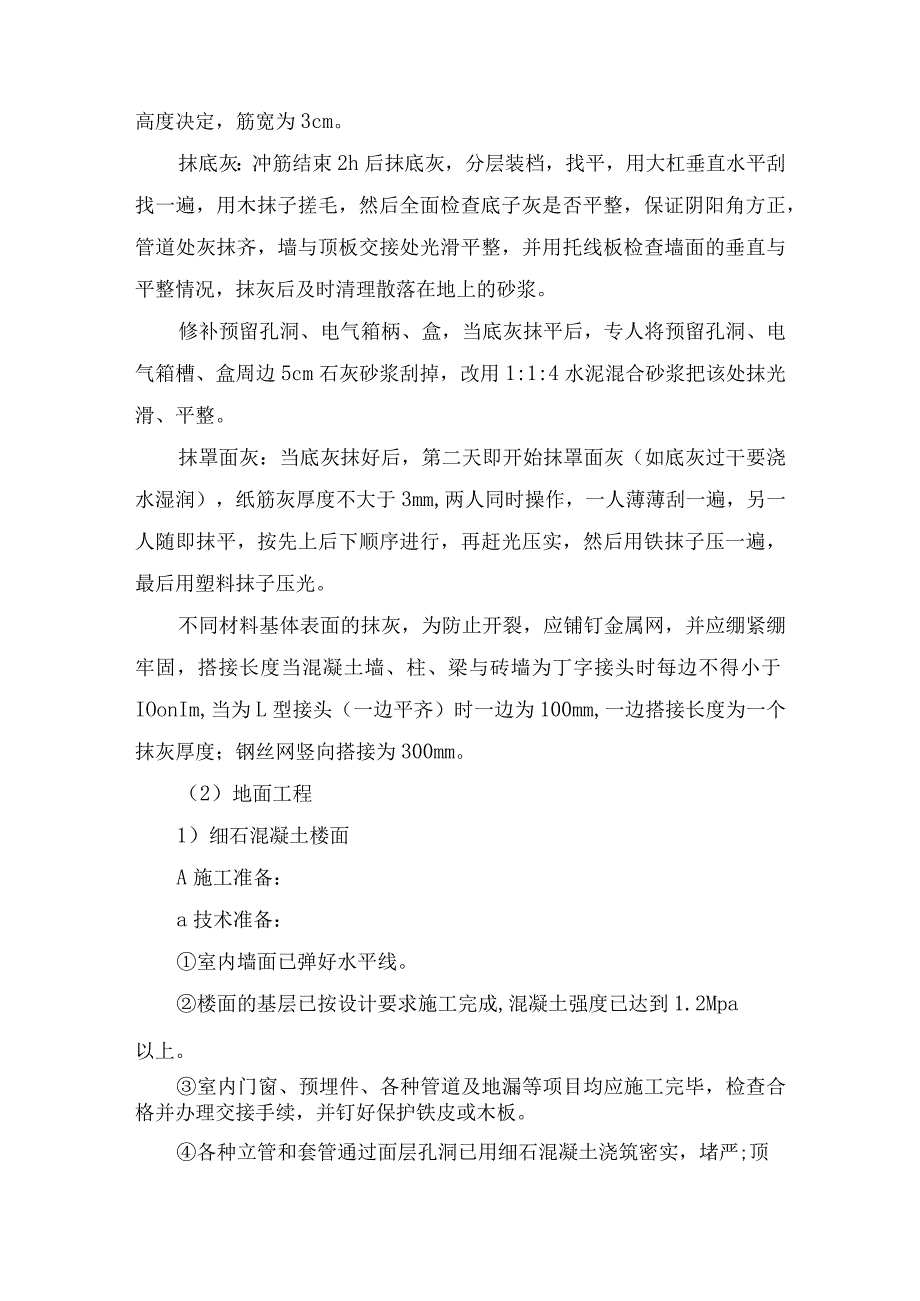

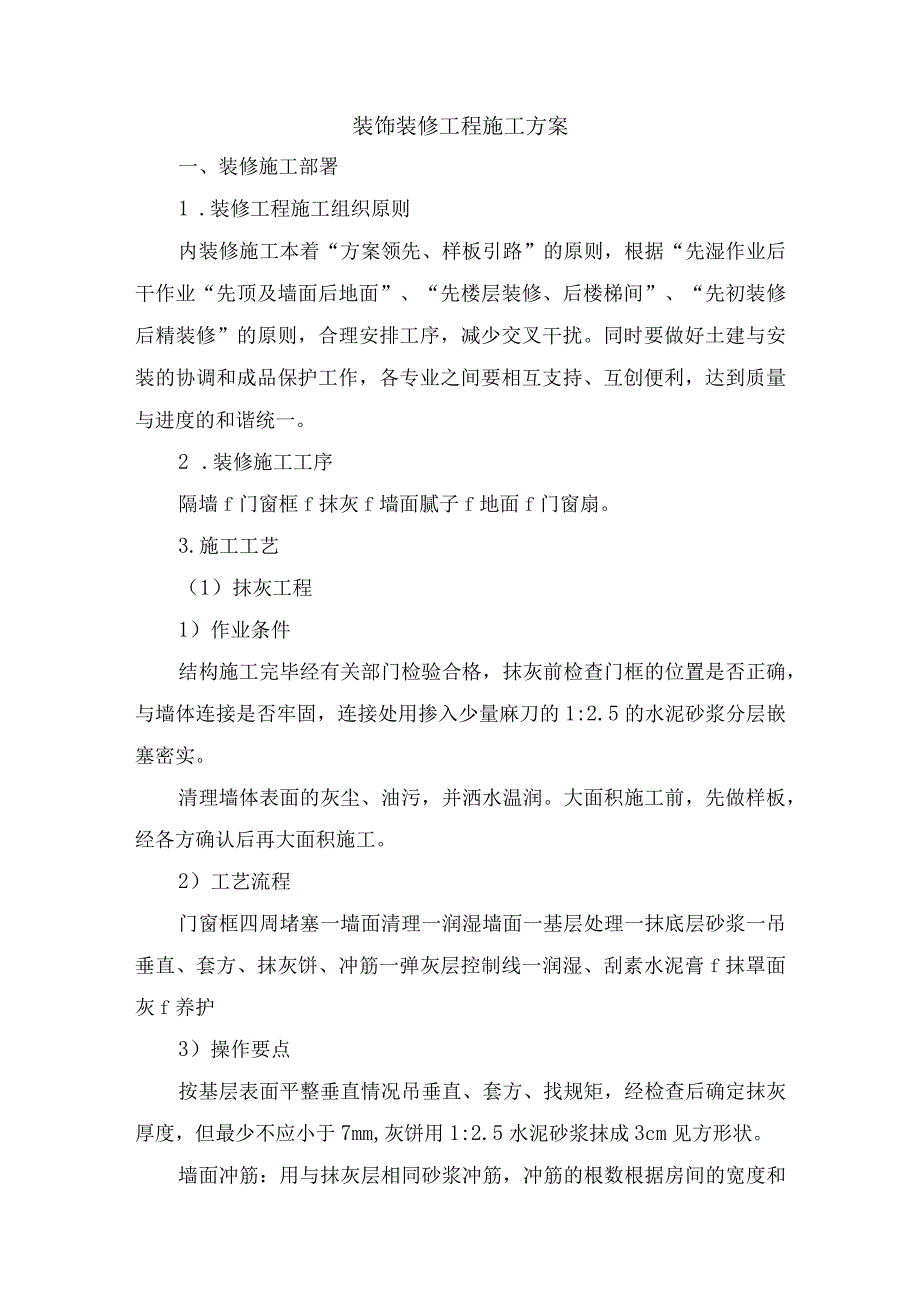

1、装饰装修工程施工方案一、装修施工部署1 .装修工程施工组织原则内装修施工本着“方案领先、样板引路”的原则,根据“先湿作业后干作业“先顶及墙面后地面”、“先楼层装修、后楼梯间”、“先初装修后精装修”的原则,合理安排工序,减少交叉干扰。同时要做好土建与安装的协调和成品保护工作,各专业之间要相互支持、互创便利,达到质量与进度的和谐统一。2 .装修施工工序隔墙f门窗框f抹灰f墙面腻子f地面f门窗扇。3.施工工艺(1)抹灰工程1)作业条件结构施工完毕经有关部门检验合格,抹灰前检查门框的位置是否正确,与墙体连接是否牢固,连接处用掺入少量麻刀的1:2.5的水泥砂浆分层嵌塞密实。清理墙体表面的灰尘、油污,并洒

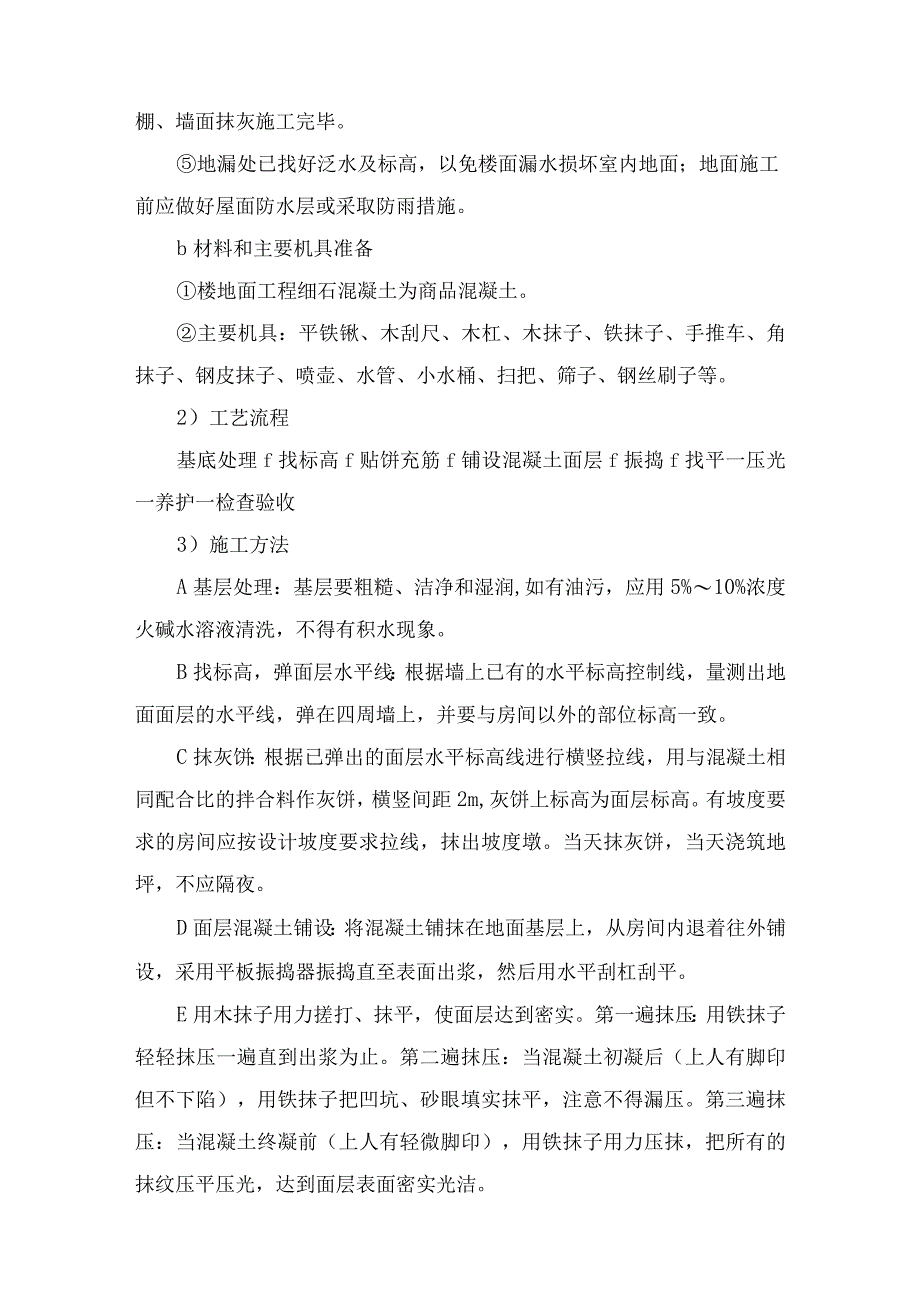

2、水温润。大面积施工前,先做样板,经各方确认后再大面积施工。2)工艺流程门窗框四周堵塞一墙面清理一润湿墙面一基层处理一抹底层砂浆一吊垂直、套方、抹灰饼、冲筋一弹灰层控制线一润湿、刮素水泥膏f抹罩面灰f养护3)操作要点按基层表面平整垂直情况吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm,灰饼用1:2.5水泥砂浆抹成3cm见方形状。墙面冲筋:用与抹灰层相同砂浆冲筋,冲筋的根数根据房间的宽度和高度决定,筋宽为3cm。抹底灰:冲筋结束2h后抹底灰,分层装档,找平,用大杠垂直水平刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整,保证阴阳角方正,管道处灰抹齐,墙与顶板交接处光滑平整,并用

3、托线板检查墙面的垂直与平整情况,抹灰后及时清理散落在地上的砂浆。修补预留孔洞、电气箱柄、盒,当底灰抹平后,专人将预留孔洞、电气箱槽、盒周边5cm石灰砂浆刮掉,改用1:1:4水泥混合砂浆把该处抹光滑、平整。抹罩面灰:当底灰抹好后,第二天即开始抹罩面灰(如底灰过干要浇水湿润),纸筋灰厚度不大于3mm,两人同时操作,一人薄薄刮一遍,另一人随即抹平,按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光。不同材料基体表面的抹灰,为防止开裂,应铺钉金属网,并应绷紧绷牢固,搭接长度当混凝土墙、柱、梁与砖墙为丁字接头时每边不得小于IOonIm,当为L型接头(一边平齐)时一边为100mm,一边

4、搭接长度为一个抹灰厚度;钢丝网竖向搭接为300mm。(2)地面工程1)细石混凝土楼面A施工准备:a技术准备:室内墙面已弹好水平线。楼面的基层已按设计要求施工完成,混凝土强度已达到1.2Mpa以上。室内门窗、预埋件、各种管道及地漏等项目均应施工完毕,检查合格并办理交接手续,并钉好保护铁皮或木板。各种立管和套管通过面层孔洞已用细石混凝土浇筑密实,堵严;顶棚、墙面抹灰施工完毕。地漏处已找好泛水及标高,以免楼面漏水损坏室内地面;地面施工前应做好屋面防水层或采取防雨措施。b材料和主要机具准备楼地面工程细石混凝土为商品混凝土。主要机具:平铁锹、木刮尺、木杠、木抹子、铁抹子、手推车、角抹子、钢皮抹子、喷壶、

5、水管、小水桶、扫把、筛子、钢丝刷子等。2)工艺流程基底处理f找标高f贴饼充筋f铺设混凝土面层f振捣f找平一压光一养护一检查验收3)施工方法A基层处理:基层要粗糙、洁净和湿润,如有油污,应用5%10%浓度火碱水溶液清洗,不得有积水现象。B找标高,弹面层水平线:根据墙上已有的水平标高控制线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的部位标高一致。C抹灰饼:根据已弹出的面层水平标高线进行横竖拉线,用与混凝土相同配合比的拌合料作灰饼,横竖间距2m,灰饼上标高为面层标高。有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。当天抹灰饼,当天浇筑地坪,不应隔夜。D面层混凝土铺设:将混凝土铺抹在地面

6、基层上,从房间内退着往外铺设,采用平板振捣器振捣直至表面出浆,然后用水平刮杠刮平。E用木抹子用力搓打、抹平,使面层达到密实。第一遍抹压:用铁抹子轻轻抹压一遍直到出浆为止。第二遍抹压:当混凝土初凝后(上人有脚印但不下陷),用铁抹子把凹坑、砂眼填实抹平,注意不得漏压。第三遍抹压:当混凝土终凝前(上人有轻微脚印),用铁抹子用力压抹,把所有的抹纹压平压光,达到面层表面密实光洁。F养护:应在施工完成后24h左右覆盖和洒水养护,每天不少于2次,严禁上人,养护时间不少于7d。(3)墙面工程1)涂料墙面材料要求涂料:符合设计要求的涂料,应有产品合格证及检测报告、产品说明书、环保指标达到国家有关标准。腻子:采用

7、成品耐水腻子现场调制而成。要求腻子必须合格。主要施工机具:脚手架、小铁锹、擦布、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、滚筒、刷子。施工作业的相关条件A墙面应基本干燥,墙面基层的含水率不大于10机B抹灰作业全部完成,过墙的管道、洞口、阴阳角等处应提前抹灰找平修整,并充分干燥。C门窗玻璃安装完毕,湿作业的地面施工完毕,管道设备试压完毕。D墙面基层及防水节点应处理完毕,完成雨水管卡、设备穿墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、凉干。E检查脚手架、马凳是否牢固,脚手架立杆距墙不小于50cm,排木距墙不小于20cm。F做好样板间并鉴定合格。主要施工工艺流程基层处理一抹灰一填

8、补缝隙、局部刮腻子一满刮腻子一刷底漆一复找腻子、砂纸打磨一刷第二遍涂料一砂纸打磨一刷第三遍涂料施工方法A基层处理:先将墙面灰尘、浆粒清理干净,用水石膏将墙面磕碰处及坑洼缝隙等找平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。对于石膏板顶面,要先将石膏板接缝处进行嵌缝处理。B刮腻子:混凝土墙面在刮腻子前应先喷、刷一道胶水(重量比为水:乳液二5:1),以增强腻子与基层表面的粘结性,应喷(刷)均匀一致,不得有遗漏处。填补缝隙、局部刮腻子:用修补腻子将墙面缝隙及坑洼不平处分遍找平。聚合物水泥细砂浆修补墙面:用水重20%的108胶水溶液拌水泥:细砂二1:1的修补砂浆局部修补。满刮腻子:2厚耐水腻子。用钢刮板横

9、向满刮,平整均匀光滑,接头不得留槎,干燥后用砂纸打磨,再将墙面清扫干净。第一遍涂料墙面:涂刷顺序是先刷顶面后刷墙面,墙面是先上后下。先将墙面清扫干净,用布将墙面粉尘擦掉。涂料用滚筒涂刷。涂料使用前应搅拌均匀。第一遍涂料干透后对墙面上的麻点、坑洼、刮痕等用腻子重新复找刮平,干透后用细砂纸轻磨,并把粉尘清扫干净,达到表面光滑平整。第二遍涂料墙面:第二遍要求同第一遍,使用前充分搅拌,漆膜干燥后,用细砂纸轻轻打磨,并打扫干净,即可刷交活浆。刷第三遍涂料:做法同第二遍涂料。由于涂料膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐刷向另一头,要上下顺刷互相衔接,避免出现干燥后接头明显。(4)门窗安装工艺

10、1)施工顺序弹线一基层处理f安门窗框一安门窗扇一安装五金件。2)木门安装材料要求A木门:由专业的木材加工厂加工的木门框和扇必须是经检验合格的产品,并具有出厂合格证。B防腐剂:氟化钠,其纯度不小于95%,含水率不大于1%,细度要求全部通过1600孔/ck的筛或稀释的冷底子油涂刷木材与墙体接触部位防腐处理。C门运输到现场前应刷一道底漆,以防止变形。施工主要机具锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨汁、木钻小电锯、担子板、扫帚等。施工作业的相关条件A门窗框和扇安装前应先检查有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理或返工。B门窗框靠墙、靠地面应刷防腐涂料,其他个各面及扇

11、活涂刷清油一道。C安装外窗以前应从上往下吊垂直,找好窗框位置,上下不对者应先进行处理。窗安装的调试,水平线提前弹好,并在墙上标注好安装位置。施工工艺流程弹线f基层处理f门框、贴脸安装f门扇安装f小五金安装f饰面油漆一成品保护一分项验收施工技术措施A弹线:安装时应根据门的尺寸、高度、安装位置和开启方向,在墙上、地面上划出门框的位置线。门框安装标高,以墙上弹出的十100Omm水平线为依据。B门框安装:门框埋入地面3cm以上,保证其安装牢固性,门框与墙面的固定点每边一般不少于2点,间距不大于L2m。C门扇安装:先确定门的开启方向及五金配置;检查门口尺寸正确,边角方正,有无窜角,在门扇和门框上确定合页

12、的固定点并划线;将门扇的边框收口条用刨子调整到适当的程度;合页安装要求在门扇框上起槽宽度和深度准确。D五金安装:门窗扇的五金配置必须按照设计要求,不得漏装。3)铝合金门安装A工艺流程划好门安装位置及标高f立钢制门框f木契子临时固定f按水平线复核安装标高,按中线复核安装位置一铁片固定一门框验收一门边收口-门框保护一安装门扇及配件一油漆一打胶清理B施工方法a弹线:按设计图纸门的安装位置、尺寸、标高,根据门中线向两边量出门边线。b基层处理:施工前先把防火门框的槽口用细石混凝土塞实,并弹好墙上建筑Inl线。检查洞口高、宽是否合适。C安装门框前应仔细校对图纸,看清门的开启方向,避免将门框安错。根据厂家要

13、求的门框下口距地高度安装门框,同一高度的门框应保证门框上口在同一水平线上。d门框就位,木楔临时固定,找好位置和标高,用靠尺靠垂直,焊接框两侧铁脚,每侧三点,焊完后刷防锈漆一道,砂浆堵洞、框缝。e防火门按门洞口居中安装,根据洞口尺寸,接合建筑Im线进行控制,门框安装时,中间要用木方撑住以防变形。f安装门扇前将门框下部的钢支撑取下(防火门安装门扇前应检查防火条是否完整有效),门扇与门框采用配套的合页及螺丝连接,门扇安装完毕后,应确保门缝均匀平整、开启自由轻便、没有过紧或过松的现象、没有反弹。g门扇安装完毕后,安装门锁、闭门器、顺序器等五金配件,并检查防烟条是否安装完整。h油漆施工完毕后,在钢门框与墙面交接的部位做打胶处理,胶缝应顺直、宽窄厚度一致。打完胶后将门框门扇清理干净。4)铝合金窗安装施工前,应根据设计要求提出具体大样图,并经过设计单位认可。所有材料必须先报验,经监理单位认可后方可施工,施工时应先做样板门、窗,经监理单位认可后方可大量施工。安装前应先按图纸尺寸弹好窗中线,并根据总包统一弹好的室内建筑Im线确定窗洞口标高。如所流洞口有问题应及时报总包进行处理。窗以结构墙居中安装,即窗框中线与结构墙中在一条线上。窗固定:用胀管螺钉将框固定在混凝土墙上,固定完毕后再进行检查,保证窗安装质量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
