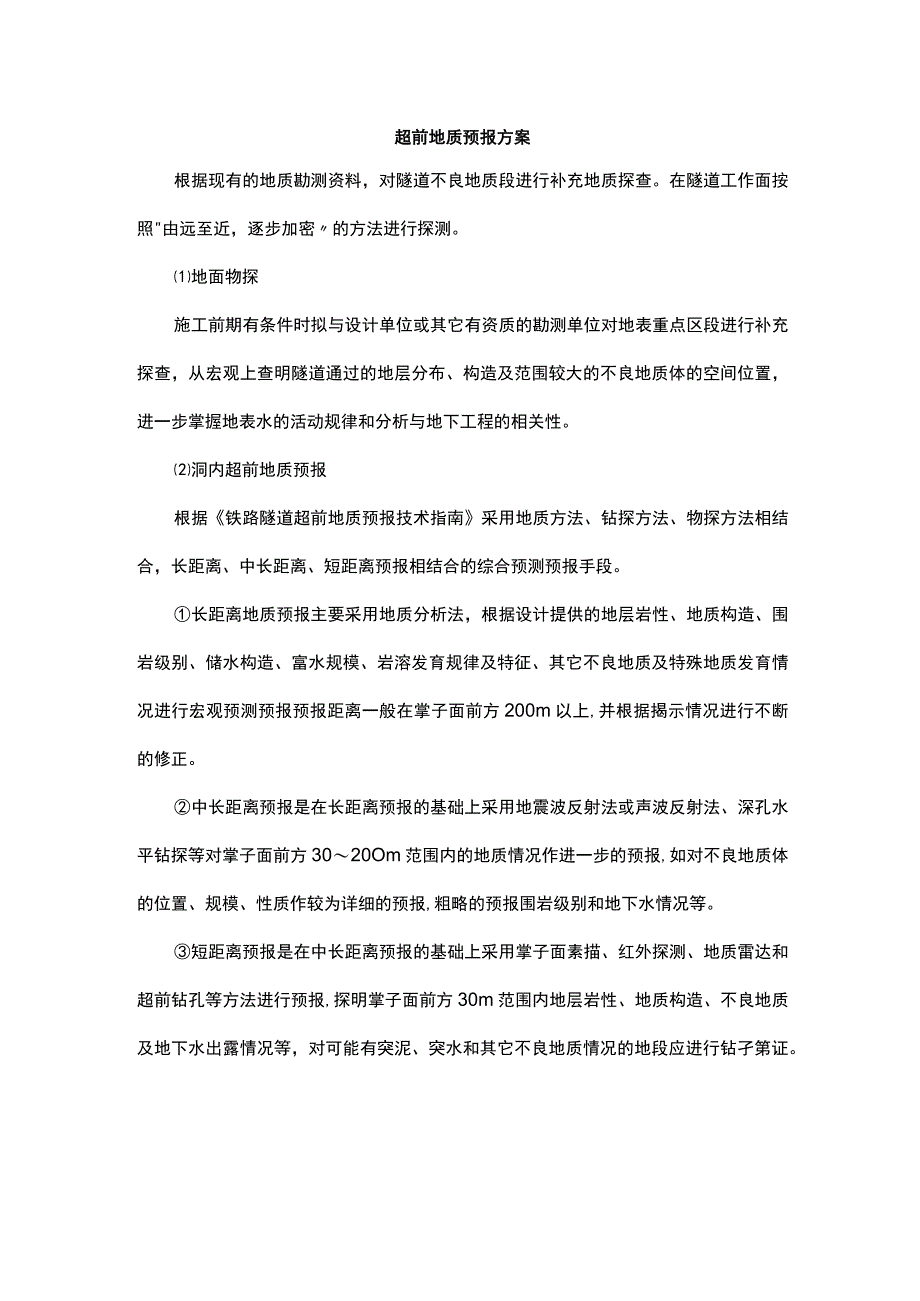

超前地质预报方案根据现有的地质勘测资料,对隧道不良地质段进行补充地质探查。在隧道工作面按照由远至近,逐步加密的方法进行探测。地面物探施工前期有条件时拟与设计单位或其它有资质的勘测单位对地表重点区段进行补充探查,从宏观上查明隧道通过的地层分布、构造及范围较大的不良地质体的空间位置,进一步掌握地表水的活动规律和分析与地下工程的相关性。洞内超前地质预报根据铁路隧道超前地质预报技术指南采用地质方法、钻探方法、物探方法相结合,长距离、中长距离、短距离预报相结合的综合预测预报手段。长距离地质预报主要采用地质分析法,根据设计提供的地层岩性、地质构造、围岩级别、储水构造、富水规模、岩溶发育规律及特征、其它不良地质及特殊地质发育情况进行宏观预测预报预报距离一般在掌子面前方200m以上,并根据揭示情况进行不断的修正。中长距离预报是在长距离预报的基础上采用地震波反射法或声波反射法、深孔水平钻探等对掌子面前方3020Om范围内的地质情况作进一步的预报,如对不良地质体的位置、规模、性质作较为详细的预报,粗略的预报围岩级别和地下水情况等。短距离预报是在中长距离预报的基础上采用掌子面素描、红外探测、地质雷达和超前钻孔等方法进行预报,探明掌子面前方30m范围内地层岩性、地质构造、不良地质及地下水出露情况等,对可能有突泥、突水和其它不良地质情况的地段应进行钻孑第证。
