《锚索施工方案.docx》由会员分享,可在线阅读,更多相关《锚索施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

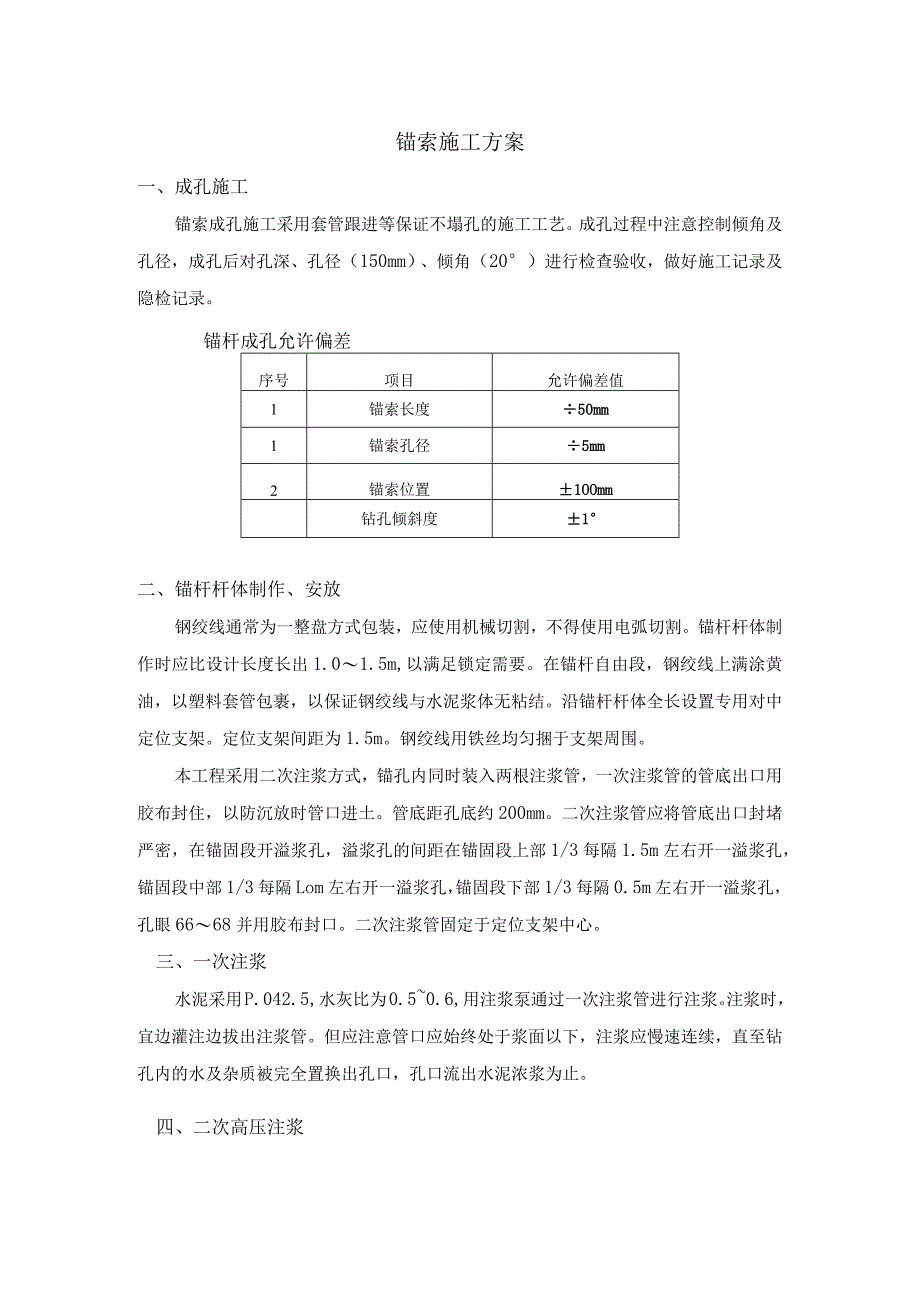

1、锚索施工方案一、成孔施工锚索成孔施工采用套管跟进等保证不塌孔的施工工艺。成孔过程中注意控制倾角及孔径,成孔后对孔深、孔径(150mm)、倾角(20)进行检查验收,做好施工记录及隐检记录。锚杆成孔允许偏差序号项目允许偏差值1锚索长度50mm1锚索孔径5mm2锚索位置1OOmm钻孔倾斜度1二、锚杆杆体制作、安放钢绞线通常为一整盘方式包装,应使用机械切割,不得使用电弧切割。锚杆杆体制作时应比设计长度长出1.01.5m,以满足锁定需要。在锚杆自由段,钢绞线上满涂黄油,以塑料套管包裹,以保证钢绞线与水泥浆体无粘结。沿锚杆杆体全长设置专用对中定位支架。定位支架间距为1.5m。钢绞线用铁丝均匀捆于支架周围。
2、本工程采用二次注浆方式,锚孔内同时装入两根注浆管,一次注浆管的管底出口用胶布封住,以防沉放时管口进土。管底距孔底约200mm。二次注浆管应将管底出口封堵严密,在锚固段开溢浆孔,溢浆孔的间距在锚固段上部1/3每隔1.5m左右开一溢浆孔,锚固段中部1/3每隔Lom左右开一溢浆孔,锚固段下部1/3每隔0.5m左右开一溢浆孔,孔眼6668并用胶布封口。二次注浆管固定于定位支架中心。三、一次注浆水泥采用P.042.5,水灰比为0.50.6,用注浆泵通过一次注浆管进行注浆。注浆时,宜边灌注边拔出注浆管。但应注意管口应始终处于浆面以下,注浆应慢速连续,直至钻孔内的水及杂质被完全置换出孔口,孔口流出水泥浓浆为

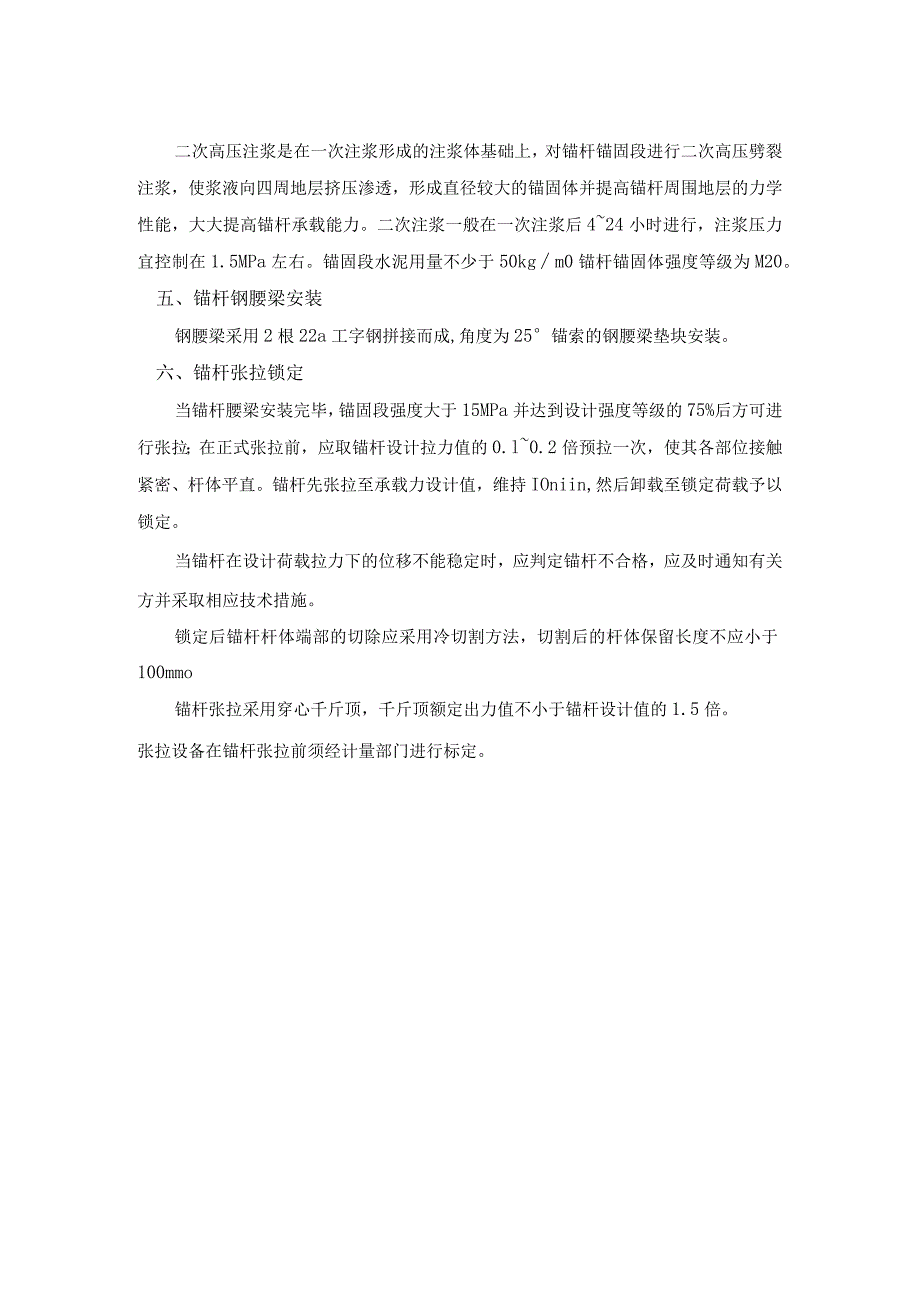

3、止。四、二次高压注浆二次高压注浆是在一次注浆形成的注浆体基础上,对锚杆锚固段进行二次高压劈裂注浆,使浆液向四周地层挤压渗透,形成直径较大的锚固体并提高锚杆周围地层的力学性能,大大提高锚杆承载能力。二次注浆一般在一次注浆后424小时进行,注浆压力宜控制在1.5MPa左右。锚固段水泥用量不少于50kgm0锚杆锚固体强度等级为M20。五、锚杆钢腰梁安装钢腰梁采用2根22a工字钢拼接而成,角度为25锚索的钢腰梁垫块安装。六、锚杆张拉锁定当锚杆腰梁安装完毕,锚固段强度大于15MPa并达到设计强度等级的75%后方可进行张拉;在正式张拉前,应取锚杆设计拉力值的0.l0.2倍预拉一次,使其各部位接触紧密、杆体平直。锚杆先张拉至承载力设计值,维持IOniin,然后卸载至锁定荷载予以锁定。当锚杆在设计荷载拉力下的位移不能稳定时,应判定锚杆不合格,应及时通知有关方并采取相应技术措施。锁定后锚杆杆体端部的切除应采用冷切割方法,切割后的杆体保留长度不应小于100mmo锚杆张拉采用穿心千斤顶,千斤顶额定出力值不小于锚杆设计值的1.5倍。张拉设备在锚杆张拉前须经计量部门进行标定。
