雨季专项施工方案.docx

上传人:p** 文档编号:351290 上传时间:2023-08-05 格式:DOCX 页数:20 大小:80.26KB
下载 相关 举报
雨季专项施工方案.docx_第1页
第1页 / 共20页
雨季专项施工方案.docx_第2页
第2页 / 共20页
雨季专项施工方案.docx_第3页
第3页 / 共20页
雨季专项施工方案.docx_第4页
第4页 / 共20页
雨季专项施工方案.docx_第5页
第5页 / 共20页
雨季专项施工方案.docx_第6页
第6页 / 共20页
雨季专项施工方案.docx_第7页
第7页 / 共20页
雨季专项施工方案.docx_第8页
第8页 / 共20页
雨季专项施工方案.docx_第9页
第9页 / 共20页
雨季专项施工方案.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《雨季专项施工方案.docx》由会员分享,可在线阅读,更多相关《雨季专项施工方案.docx(20页珍藏版)》请在第壹文秘上搜索。

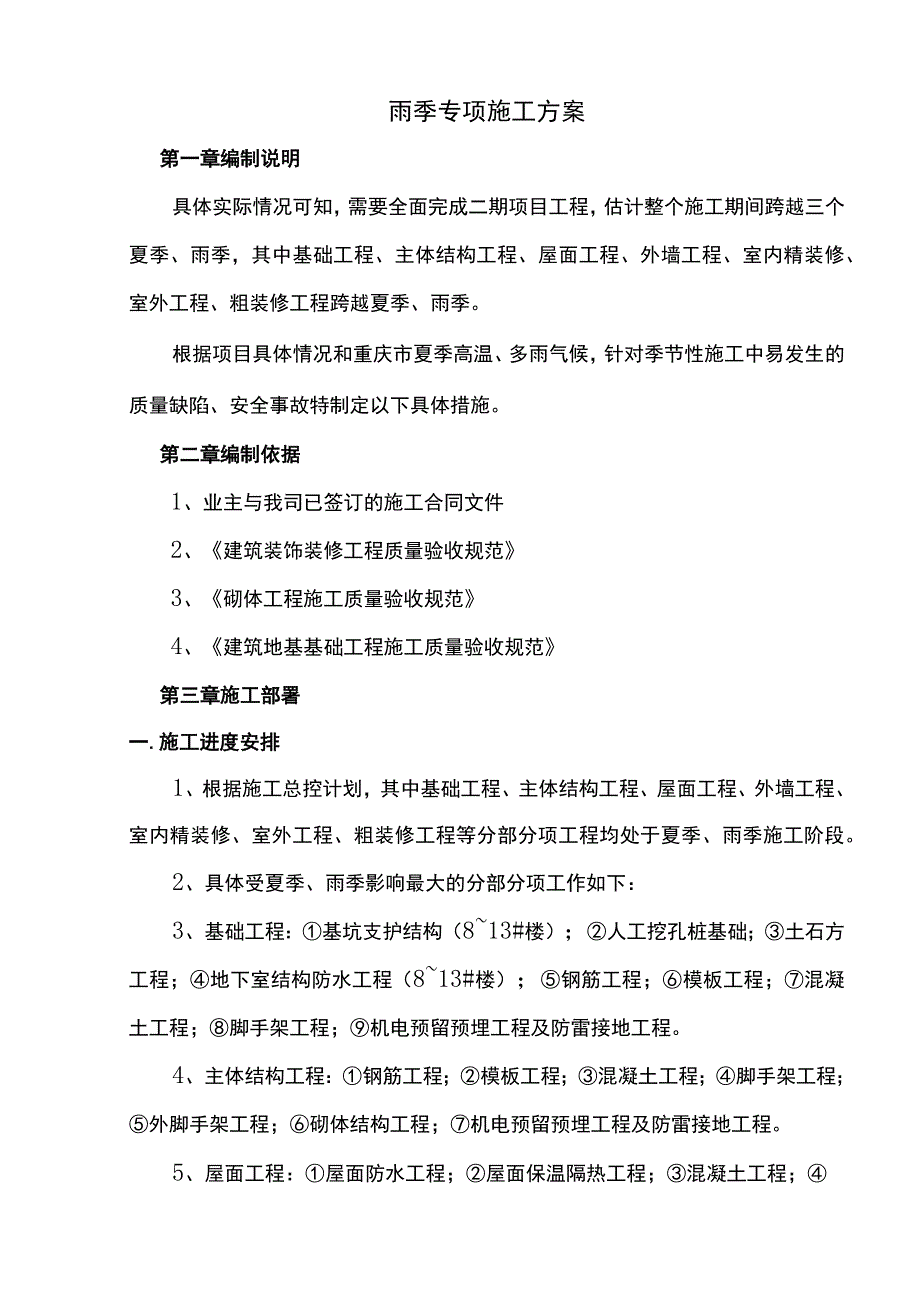

1、雨季专项施工方案第一章编制说明具体实际情况可知,需要全面完成二期项目工程,估计整个施工期间跨越三个夏季、雨季,其中基础工程、主体结构工程、屋面工程、外墙工程、室内精装修、室外工程、粗装修工程跨越夏季、雨季。根据项目具体情况和重庆市夏季高温、多雨气候,针对季节性施工中易发生的质量缺陷、安全事故特制定以下具体措施。第二章编制依据1、业主与我司已签订的施工合同文件2、建筑装饰装修工程质量验收规范3、砌体工程施工质量验收规范4、建筑地基基础工程施工质量验收规范第三章施工部署一.施工进度安排1、根据施工总控计划,其中基础工程、主体结构工程、屋面工程、外墙工程、室内精装修、室外工程、粗装修工程等分部分项工

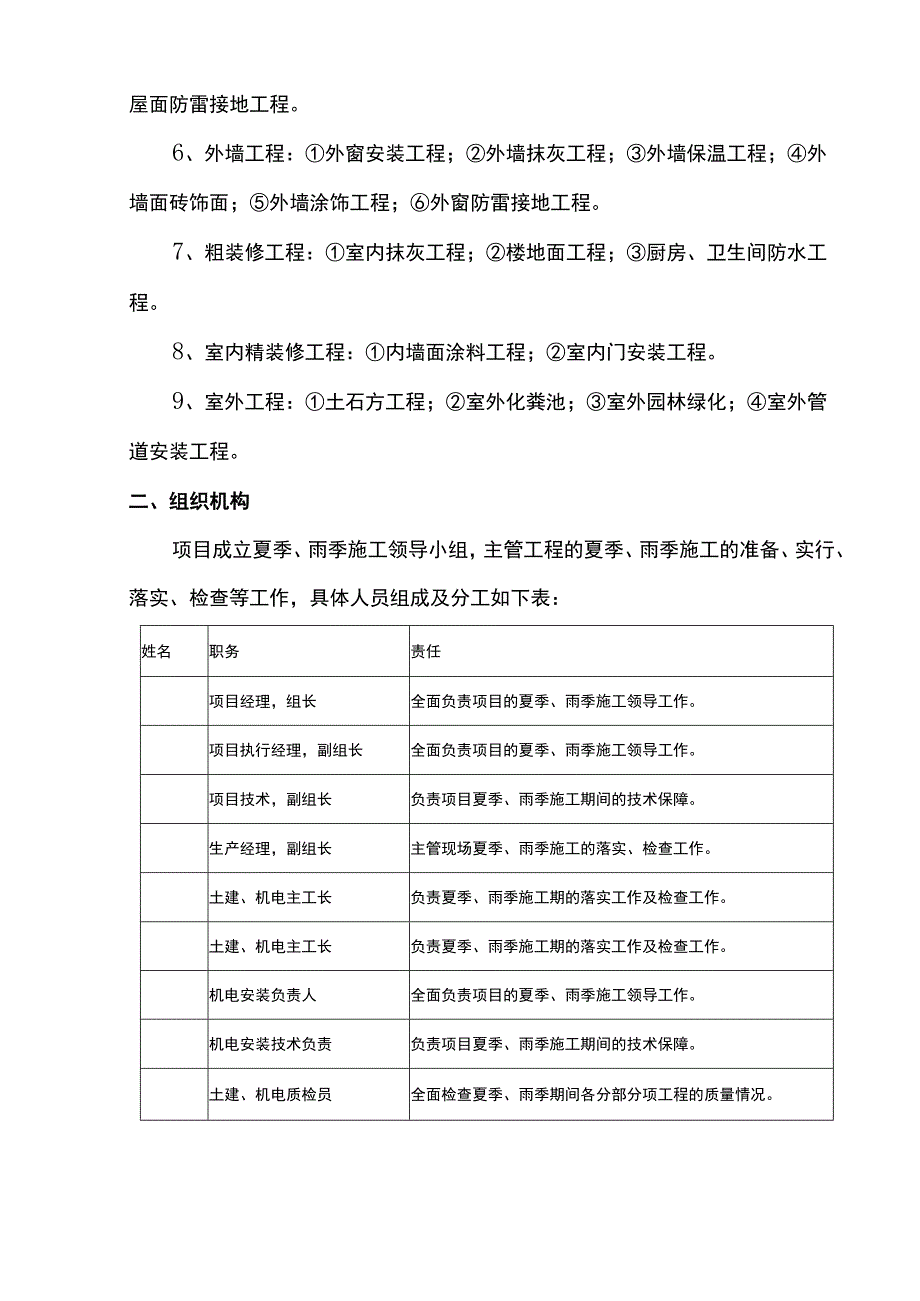

2、程均处于夏季、雨季施工阶段。2、具体受夏季、雨季影响最大的分部分项工作如下:3、基础工程:基坑支护结构(813#楼);人工挖孔桩基础;土石方工程;地下室结构防水工程(813#楼);钢筋工程;模板工程;混凝土工程;脚手架工程;机电预留预埋工程及防雷接地工程。4、主体结构工程:钢筋工程;模板工程;混凝土工程;脚手架工程;外脚手架工程;砌体结构工程;机电预留预埋工程及防雷接地工程。5、屋面工程:屋面防水工程;屋面保温隔热工程;混凝土工程;屋面防雷接地工程。6、外墙工程:外窗安装工程;外墙抹灰工程;外墙保温工程;外墙面砖饰面;外墙涂饰工程;外窗防雷接地工程。7、粗装修工程:室内抹灰工程;楼地面工程;厨

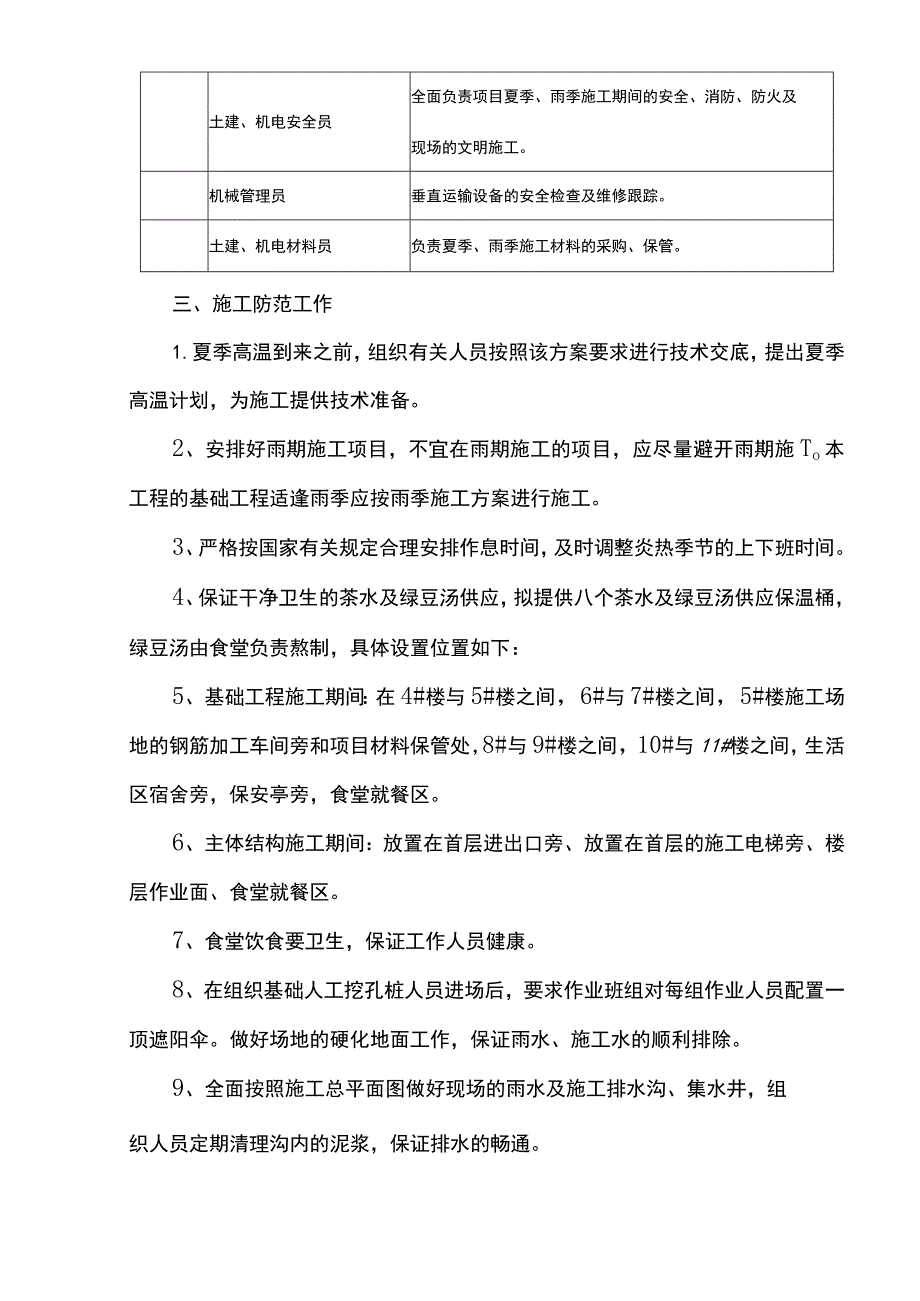

3、房、卫生间防水工程。8、室内精装修工程:内墙面涂料工程;室内门安装工程。9、室外工程:土石方工程;室外化粪池;室外园林绿化;室外管道安装工程。二、组织机构项目成立夏季、雨季施工领导小组,主管工程的夏季、雨季施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表:姓名职务责任项目经理,组长全面负责项目的夏季、雨季施工领导工作。项目执行经理,副组长全面负责项目的夏季、雨季施工领导工作。项目技术,副组长负责项目夏季、雨季施工期间的技术保障。生产经理,副组长主管现场夏季、雨季施工的落实、检查工作。土建、机电主工长负责夏季、雨季施工期的落实工作及检查工作。土建、机电主工长负责夏季、雨季施工期的落实

4、工作及检查工作。机电安装负责人全面负责项目的夏季、雨季施工领导工作。机电安装技术负责负责项目夏季、雨季施工期间的技术保障。土建、机电质检员全面检查夏季、雨季期间各分部分项工程的质量情况。土建、机电安全员全面负责项目夏季、雨季施工期间的安全、消防、防火及现场的文明施工。机械管理员垂直运输设备的安全检查及维修跟踪。土建、机电材料员负责夏季、雨季施工材料的采购、保管。三、施工防范工作1.夏季高温到来之前,组织有关人员按照该方案要求进行技术交底,提出夏季高温计划,为施工提供技术准备。2、安排好雨期施工项目,不宜在雨期施工的项目,应尽量避开雨期施To本工程的基础工程适逢雨季应按雨季施工方案进行施工。3、

5、严格按国家有关规定合理安排作息时间,及时调整炎热季节的上下班时间。4、保证干净卫生的茶水及绿豆汤供应,拟提供八个茶水及绿豆汤供应保温桶,绿豆汤由食堂负责熬制,具体设置位置如下:5、基础工程施工期间:在4#楼与5#楼之间,6#与7#楼之间,5#楼施工场地的钢筋加工车间旁和项目材料保管处,8#与9#楼之间,10#与11#楼之间,生活区宿舍旁,保安亭旁,食堂就餐区。6、主体结构施工期间:放置在首层进出口旁、放置在首层的施工电梯旁、楼层作业面、食堂就餐区。7、食堂饮食要卫生,保证工作人员健康。8、在组织基础人工挖孔桩人员进场后,要求作业班组对每组作业人员配置一顶遮阳伞。做好场地的硬化地面工作,保证雨水

6、、施工水的顺利排除。9、全面按照施工总平面图做好现场的雨水及施工排水沟、集水井,组织人员定期清理沟内的泥浆,保证排水的畅通。10、配备足够的雨季防雨防潮材料和设备,包括潜水泵、塑料薄膜、彩条布、雨衣、雨鞋等。11、浇筑混凝土之前,一定要将模板浇水湿透。浇筑好的混凝土养护工作要得到高度重视,要在混凝土初凝后,及时得到养护,用草帘和塑料薄膜覆盖,并浇水养护,避免混凝土表面水分蒸发过快,导致混凝土表面发生收缩性裂缝。为了确保夏季高温施工期间的施工质量,采用5台高压泵(扬程高度达到100m),一台备用,供给水到楼层作业面。12、根据气候气温情况,及时配合做好混凝土配合比和坍落度的调整工作,满足施工要求

7、和质量标准。13、项目部配备的主要药品如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、降火凉茶、绿色保健食品等。14、为了确保夏季高温期间工人的休息保障,在工人生活用房顶搭设双层的安全防护棚,以降低房间内的温度。同时在屋面顶设置DN20PPR水管,300打针孔,在11:0014:00、19:00-6:00段不停的喷水降温。15、配置足够数量的污水泵6台(DNlOO)、潜水泵8台(水泵IS80-65/60),以保证雨季施工期间,场地内积水能够抽排至市政排水官网,确保现场材料、库房不被水浸。第四章夏季、雨季施工措施一.管理目标1.夏季、雨季施工主要以预防为主,采用防暑降温、防

8、雨措施及加强排水手段,使现场施工能在夏季、雨季正常地进行生产。2、加强气象信息反馈,根据天气变化及时调整施工计划,将因在雨天施工对工程质量及进度有影响的施工内容进行适当调整,尽量避开雨天施To二、施工措施1、施工道路施工道路的坡度根据现场实际而定,最终原则是尽可能按照规划的小区道路坡度设定。规划图中的小区道路设置,将小区道路修建完善。其余施工道路,根据道路坡度顺着高程差而定,宽6米,两侧边坡坡度按1:1.5放坡,道路路基形成后采取人工平整,然后铺500厚碎石找平,面层为200厚C20磅,每6m设一道Icm宽伸缩缝,内填沥青油膏。具体详见大样图。地下室内土方开挖运输道路设置为环形道路,道路宽度为

9、4000mm,因场地内土质均为回填土层(抛填),同时雨季阶段及地下水的影响,为了确保土石方开挖运输顺利进行,道路宽度范围内均采用片石回填500厚,根据车辆行走及土方开挖进度情况,不定时对运输道路进行修筑。a。厚片石回填,机械夯实碾压奈士(或回填十.)路基在施工道路交叉部位为了确保施工排水畅通,故需要埋设DN200的已管,深度根据现场确定。施工道路的布设情况具体详见施工总平面布置图一一施工道路平面布置图2、现场排水系统及基坑内降排水系统在业主移交施工场地后,及时组织施工出入口大门位置的洗车槽、沉砂池、排水管埋设施工。在场地内施工运输道路两侧修建400300mmm的砖砌排水沟,坡度顺道路坡度,但最

10、不小于1%,排水沟及集水井采取1:2水泥砂浆抹面。在道路两侧修建一定数量的集水井兼作沉砂井使用,其截面尺寸为100Ox10001200mmoM5*Jt水沟大样图a一OOCS施工期间排水采用支排水沟引导地表散水入主排水沟定点排放,排水沟不能贯通处采用埋设磅管道,确保排水畅通。根据现场实际状况,811#的地下室结构部位土石方开挖,必须采取降排水处理,否则将严重影响该区域的土石方施工。考虑拟建地下室场地原为河床,存在丰富的地下水,且施工期间为雨季,地下水位可能较高,故在施工期间需要考虑采取人工降低地下水位。待地勘报告出来之后,由专业施工单位提供降水设计专项施工方案,经业主及监理单位审批后组织实施。在

11、基坑顶部,距基坑上口开挖线1.0m以外,沿基坑四周设置400300mm的砖砌排水沟,以截留地表水和基坑底部的水抽排到基坑上部的排水沟,保证基坑施工作业的正常进行。砖砌排水沟沟壁12Omm厚,采用M5.0水泥砂浆,MulO页岩实心砖砌筑,1:2水泥砂浆抹平;沟底以30mm厚1:2水泥砂浆抹平;坡度i=2.5%,坡向集水坑。沿排水沟每隔3050m设置1个100010001200mm的砖砌集水坑,集水坑内壁采用1:2水泥砂浆抹平。集水坑通过埋设DN500波纹管与市政排水系统联通,通过沉砂井对污水沉淀后排至市政排水系统内。在基坑内设置3030m的纵横向的400300三的砖砌排水沟,在基坑四周设置500

12、500mm的砖砌排水沟,每间距50m设置120012001500mm的集水井,井壁采用M5.0水泥砂浆,MulO页岩实心砖砌筑240厚,其余做法同基坑顶部排水沟。排水必须按排水路线,路基施工的排水必须充分利用沿线已建和新建的永久性排水设施。填土区域分层填筑时应根据土的透水性能将表面筑成24%的横坡度,并注意纵向排水,经常平整现场,清理散落土,以得排水通畅,当地下水位高而设计未做出具体方案时,应采取疏导、堵截、隔离等措施。具体排水设施的布设详见施工总平面布置图一一排水及降排水系统平面布置图3、机电设备检测及材料防护进入现场的设备、材料必须避免放在低洼处,设备露天存放应垫高并加盖毡布,以防雨淋;料

13、场周围应有畅通的排水沟以防积水。机电设备等施工机具要有防雨罩或置于棚内,采取防雨、防潮防等措施,并安装接地保护装置。对塔吊的接地装置进行全面检查,接地体的深度、距离、棒径、地线截面应符合规程要求,并进行遥测。机电设备的电闸要采取防雨、防潮措施,并应安装接地保护装置,以防漏电、触电。施工电梯、塔吊应设置避雷针,塔式起重机的接地装置要进行全面检查,其接地装置要符合规程要求,并进行遥测。对塔吊、施工电梯等的附墙点进行检查,加固。加强施工电缆、电线的检查加固,对雷雨期间不使用的电器设备,将其电源全部切断。机动电掣箱要有防雨措施,漏电保护装置要安全可靠。现场所有用电设备,闸箱、输电线路进行安装时均考虑防

14、雨防潮措施,并符合用电安全规则,保证雨季安全用电。大型机械设备及脚手架应事先设置好防雷措施。塔吊遇6级以上大风应停止作业,并打开旋转装置,强风到来时应将现场电源切断。4、安全工作脚手架斜道的防滑条必须齐全、牢固,脚手架要加扫地杆。下雨时要检查外架是否有松动。塔吊基础下土方反复碾压密实,塔基两旁挖排水沟,定期检查塔基偏差,如有偏差应及时调整。山坡放坡面(回填区域)及施工道路侧的边坡要做好防护措施,防止塌方。高空作业要采取防滑措施;电线应防止漏电;应有专人负责检查缆风绳,以防被拔。5、施工材料及临时设施准备雨期施工材料及防护材料,水泥要垫高码放并要通风良好,以防受潮。进入现场设备材料不能堆设在低、

15、洼处,露天存放的材料要垫高加彩条布盖好。堆放在现场的零星材料要归堆固定好。临时设施检修:对工人宿舍、办公室等进行全面检查,对危险建筑物应进行全面翻修加固。6、消防工作消防器材有防雨防晒措施。在作业楼层面放置有效的便携式没火器,1个/50m2o同时在楼梯通道口每层放置一个便携式没火器。对化学品、油类、易燃品设专人妥善保管、防止淋雨变质及起火。购置防雨器具如油布、塑料布等防雨材料及潜水泵、污水泵等排水设备。在楼层内每隔3层设置2个油桶盛满水及一定数量的沙袋,用以消防应急使用的。不定期的由安全员组织消防演练工作。必要时组织消防官兵到现场进行消防专题讲座培训。7、雨季中的技术措施在结构施工阶段,注意天气变化,防止雷雨突袭,保证混凝土连续浇捣顺利进行。施工现场准备一定数量的彩条布,作为覆盖刚浇筑混凝土和机具的使用,当雨下大时,应在规范规定可留施工缝的位置留设施工缝,停止混凝土的浇筑。雨季施工期间,劳动力要进行统筹安排,晴天先室外后室内,雨天施工室内,尽量避免因雨水影响而产生的窝工现象。雷暴雨天气禁止进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
