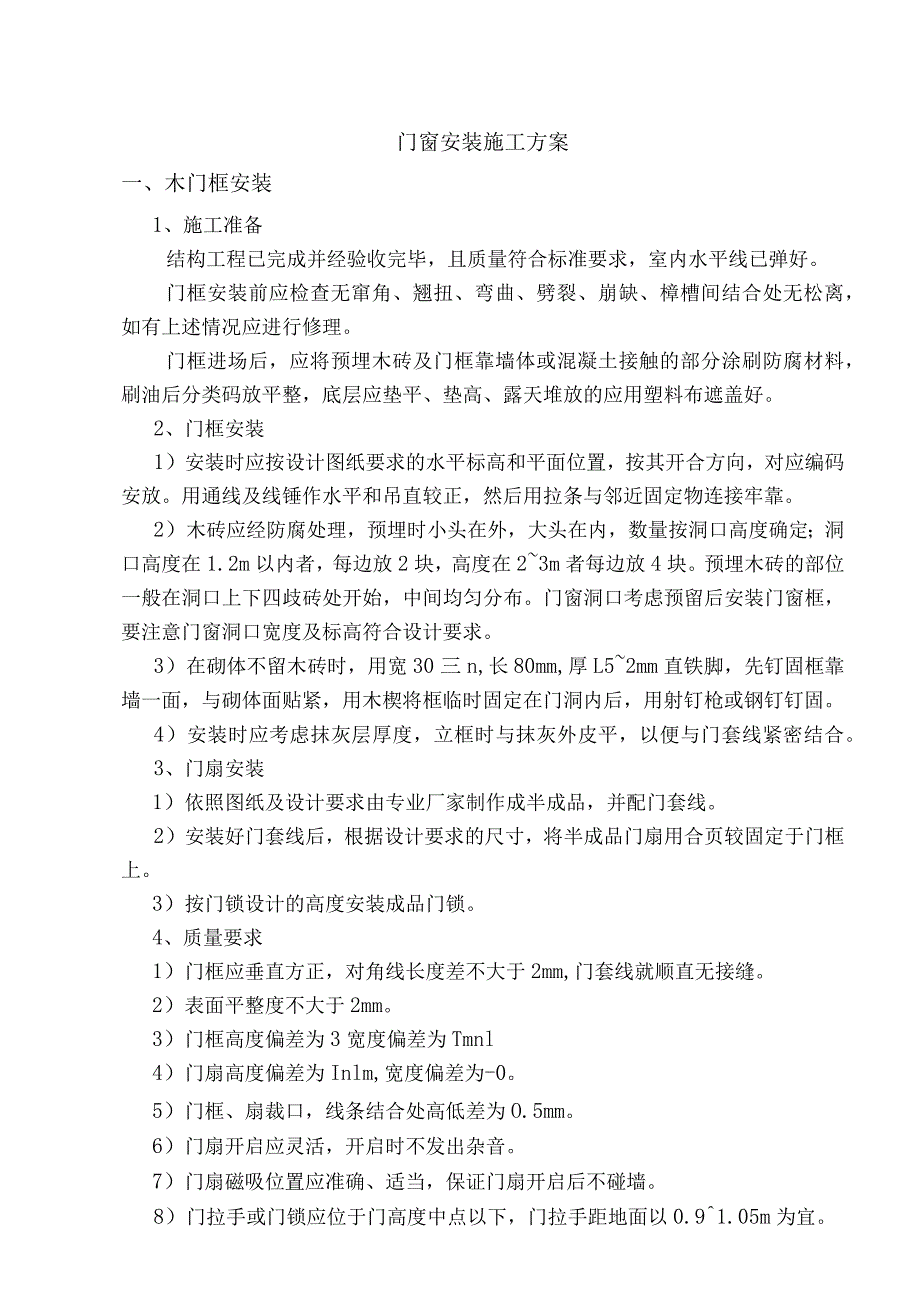

1、门窗安装施工方案一、木门框安装1、施工准备结构工程已完成并经验收完毕,且质量符合标准要求,室内水平线已弹好。门框安装前应检查无窜角、翘扭、弯曲、劈裂、崩缺、樟槽间结合处无松离,如有上述情况应进行修理。门框进场后,应将预埋木砖及门框靠墙体或混凝土接触的部分涂刷防腐材料,刷油后分类码放平整,底层应垫平、垫高、露天堆放的应用塑料布遮盖好。2、门框安装1)安装时应按设计图纸要求的水平标高和平面位置,按其开合方向,对应编码安放。用通线及线锤作水平和吊直较正,然后用拉条与邻近固定物连接牢靠。2)木砖应经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确定;洞口高度在1.2m以内者,每边放2块,高度在23
2、m者每边放4块。预埋木砖的部位一般在洞口上下四歧砖处开始,中间均匀分布。门窗洞口考虑预留后安装门窗框,要注意门窗洞口宽度及标高符合设计要求。3)在砌体不留木砖时,用宽30三n,长80mm,厚L52mm直铁脚,先钉固框靠墙一面,与砌体面贴紧,用木楔将框临时固定在门洞内后,用射钉枪或钢钉钉固。4)安装时应考虑抹灰层厚度,立框时与抹灰外皮平,以便与门套线紧密结合。3、门扇安装1)依照图纸及设计要求由专业厂家制作成半成品,并配门套线。2)安装好门套线后,根据设计要求的尺寸,将半成品门扇用合页较固定于门框上。3)按门锁设计的高度安装成品门锁。4、质量要求1)门框应垂直方正,对角线长度差不大于2mm,门套

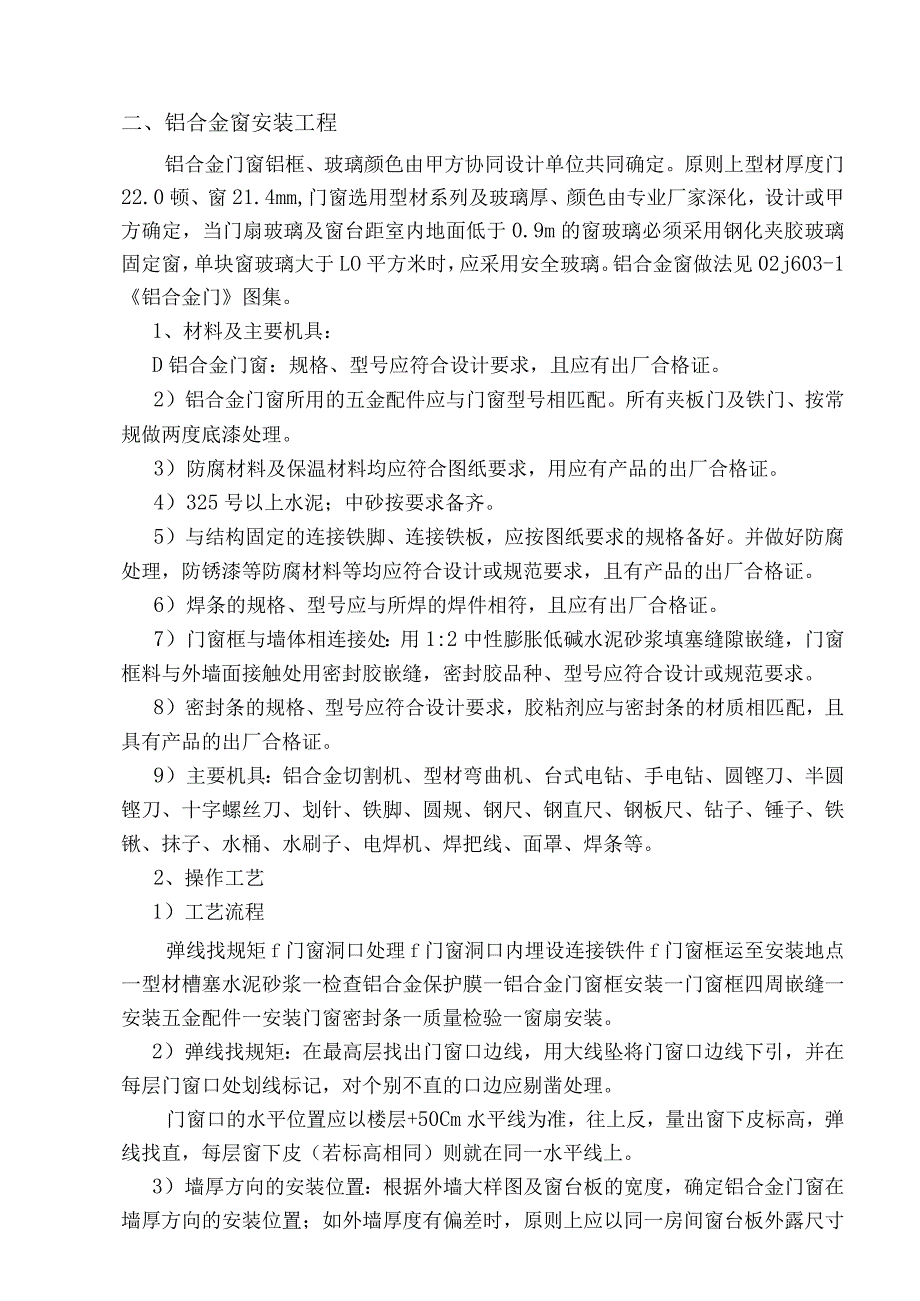

3、线就顺直无接缝。2)表面平整度不大于2mm。3)门框高度偏差为3宽度偏差为Tmnl4)门扇高度偏差为Inlm,宽度偏差为-0。5)门框、扇裁口,线条结合处高低差为O.5mm。6)门扇开启应灵活,开启时不发出杂音。7)门扇磁吸位置应准确、适当,保证门扇开启后不碰墙。8)门拉手或门锁应位于门高度中点以下,门拉手距地面以0.91.05m为宜。二、铝合金窗安装工程铝合金门窗铝框、玻璃颜色由甲方协同设计单位共同确定。原则上型材厚度门22.0顿、窗21.4mm,门窗选用型材系列及玻璃厚、颜色由专业厂家深化,设计或甲方确定,当门扇玻璃及窗台距室内地面低于0.9m的窗玻璃必须采用钢化夹胶玻璃固定窗,单块窗玻璃
4、大于LO平方米时,应采用安全玻璃。铝合金窗做法见02j603-1铝合金门图集。1、材料及主要机具:D铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。2)铝合金门窗所用的五金配件应与门窗型号相匹配。所有夹板门及铁门、按常规做两度底漆处理。3)防腐材料及保温材料均应符合图纸要求,用应有产品的出厂合格证。4)325号以上水泥;中砂按要求备齐。5)与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。并做好防腐处理,防锈漆等防腐材料等均应符合设计或规范要求,且有产品的出厂合格证。6)焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。7)门窗框与墙体相连接处:用1:2中性膨胀低碱水泥砂浆填
5、塞缝隙嵌缝,门窗框料与外墙面接触处用密封胶嵌缝,密封胶品种、型号应符合设计或规范要求。8)密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。9)主要机具:铝合金切割机、型材弯曲机、台式电钻、手电钻、圆铿刀、半圆铿刀、十字螺丝刀、划针、铁脚、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、铁锹、抹子、水桶、水刷子、电焊机、焊把线、面罩、焊条等。2、操作工艺1)工艺流程弹线找规矩f门窗洞口处理f门窗洞口内埋设连接铁件f门窗框运至安装地点一型材槽塞水泥砂浆一检查铝合金保护膜一铝合金门窗框安装一门窗框四周嵌缝一安装五金配件一安装门窗密封条一质量检验一窗扇安装。2)弹线找规
6、矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。门窗口的水平位置应以楼层+50Cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则就在同一水平线上。3)墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应采用C20细石碎浇灌,宽度及厚度按设计要。4)防腐处理门窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,避免填缝水泥砂浆直接与铝合金门窗表面接触,产
7、生电化学反应,腐蚀铝合金门窗。铝合金门窗安装时若采用连接铁件固定,铁件应进行防腐处理。5)就位和临时固定:根据已放好的安装位置线安装,并将其吊直找平后方可用木楔临时固定,。6)与墙体固定连接铁件与混凝土墙体、砖墙等墙体可用膨胀螺栓与墙体固定。连接铁件至窗角的距离不应大于180mm,中间各连接铁件间距应小于500mmo7)处理门窗框与墙体缝隙:铝合金门窗固定好后,应及时处理门窗框与墙体缝隙。塞缝材料采用1:2中性膨胀低碱水泥砂浆,缝隙外表面留58mm深槽口填嵌密封胶,8)铝合金门、窗扇安装:要求安装牢固,使用灵活,用于外墙的推拉窗,必须有防止窗扇在负风压下向室外脱落的装置。平开门窗扇的采用活钱连

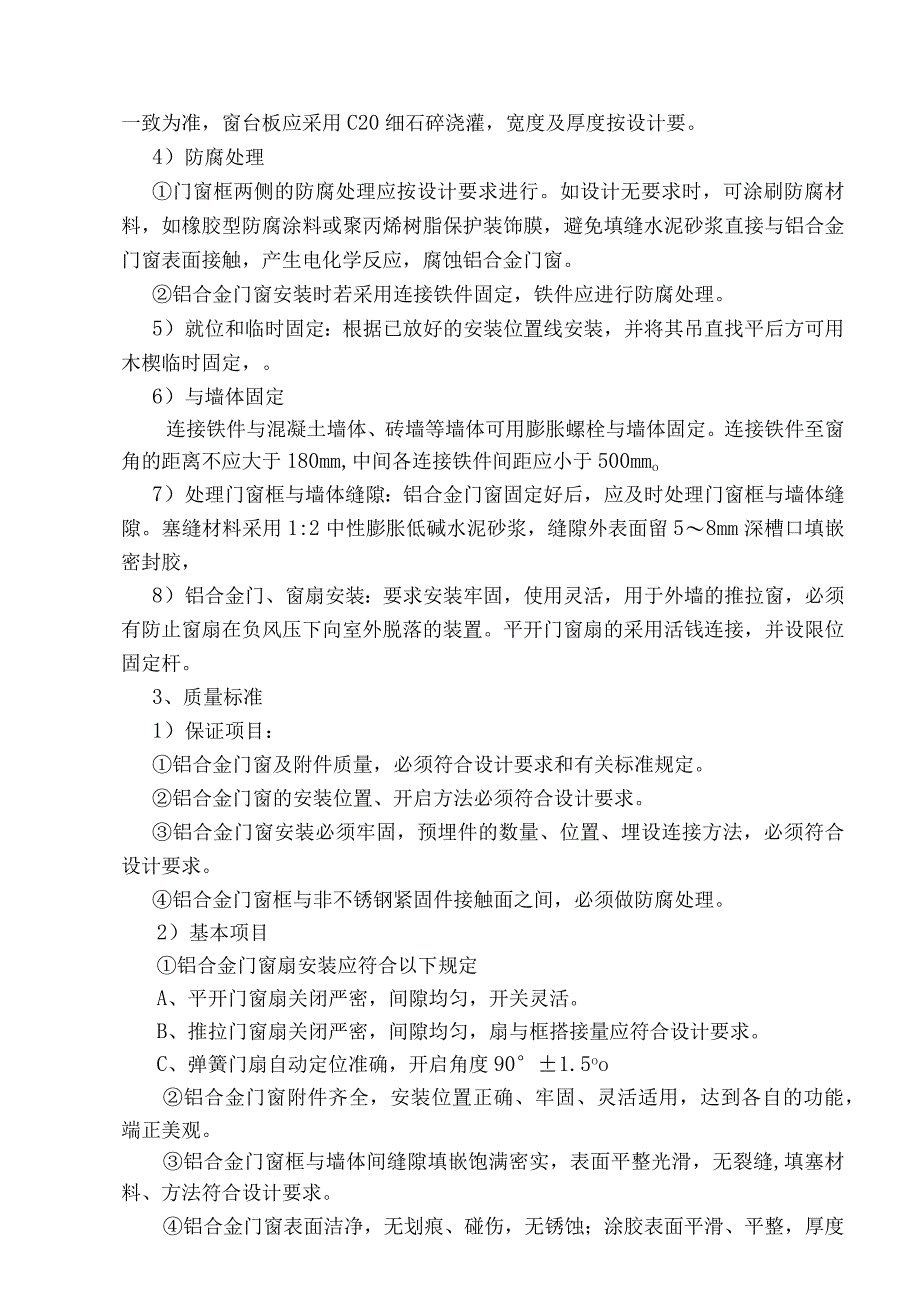

8、接,并设限位固定杆。3、质量标准1)保证项目:铝合金门窗及附件质量,必须符合设计要求和有关标准规定。铝合金门窗的安装位置、开启方法必须符合设计要求。铝合金门窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。铝合金门窗框与非不锈钢紧固件接触面之间,必须做防腐处理。2)基本项目铝合金门窗扇安装应符合以下规定A、平开门窗扇关闭严密,间隙均匀,开关灵活。B、推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。C、弹簧门扇自动定位准确,开启角度901.5oo铝合金门窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。铝合金门窗框与墙体间缝隙填嵌饱满密实,表面平整光
9、滑,无裂缝,填塞材料、方法符合设计要求。铝合金门窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。3)允许偏差项目铝合金门窗安装允许偏差表项次项目允许偏差(mm)1门窗槽口宽度、高度1500mm1.51500mm22门窗槽口对角线长度、差2000mm32000mm43门窗框正侧面垂直度2.54门窗横框的水平度25门窗横框标高56门窗坚向偏离中心57双层门窗内外框间距48推接门窗扇与框搭接量1.54、成品保护1)铝合金门窗应入库存放,下边应垫起、垫平,码放整齐。对已装好披水的窗,注意存放时支垫好,防止损坏、污染。2)门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框用硬纸皮进行包裹保护,禁止从窗口运送任何材料,防止碰撞损坏。3)铝合金门窗在堵缝前,对与水泥砂浆接触面庆涂刷防腐剂进行防腐处理。堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表面的氧化膜。4)抹灰前就将铝合金门窗用塑料薄膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。5)铝合金门窗的保护膜应在交工前撕去,且不可用刀片铲,防止将表面划伤,影响美观。6)铝合金门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂染。7)架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏铝合金门窗槿料。
