《降水井施工工艺流程.docx》由会员分享,可在线阅读,更多相关《降水井施工工艺流程.docx(2页珍藏版)》请在第壹文秘上搜索。

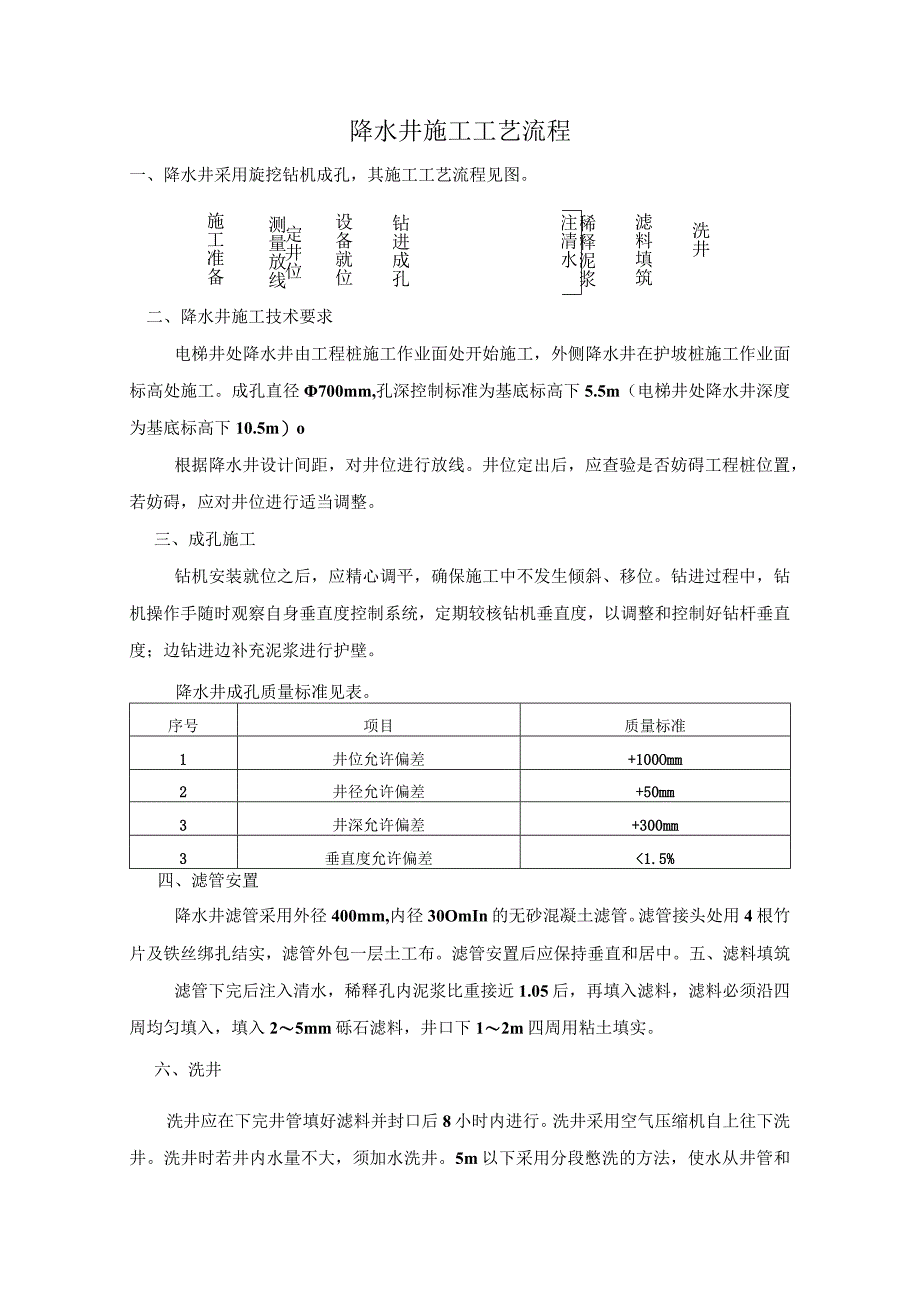

1、降水井施工工艺流程一、降水井采用旋挖钻机成孔,其施工工艺流程见图。洗井滤料填筑稀释泥浆注清水钻进成孔设备就位定井位测量放线施工准备二、降水井施工技术要求电梯井处降水井由工程桩施工作业面处开始施工,外侧降水井在护坡桩施工作业面标高处施工。成孔直径700mm,孔深控制标准为基底标高下5.5m(电梯井处降水井深度为基底标高下10.5m)o根据降水井设计间距,对井位进行放线。井位定出后,应查验是否妨碍工程桩位置,若妨碍,应对井位进行适当调整。三、成孔施工钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。钻进过程中,钻机操作手随时观察自身垂直度控制系统,定期较核钻机垂直度,以调整和控制好钻杆垂直
2、度;边钻进边补充泥浆进行护壁。降水井成孔质量标准见表。序号项目质量标准1井位允许偏差+100Omm2井径允许偏差+50mm3井深允许偏差+300mm3垂直度允许偏差1.5%四、滤管安置降水井滤管采用外径400mm,内径30OmIn的无砂混凝土滤管。滤管接头处用4根竹片及铁丝绑扎结实,滤管外包一层土工布。滤管安置后应保持垂直和居中。五、滤料填筑滤管下完后注入清水,稀释孔内泥浆比重接近1.05后,再填入滤料,滤料必须沿四周均匀填入,填入25mm砾石滤料,井口下12m四周用粘土填实。六、洗井洗井应在下完井管填好滤料并封口后8小时内进行。洗井采用空气压缩机自上往下洗井。洗井时若井内水量不大,须加水洗井
3、。5m以下采用分段憋洗的方法,使水从井管和滤料中溢出,反复5次以上,以达到洗井目的。出水管每次移动范围为LOL5m,待水基本变清后再向下移动出水管,直至水清砂净,井内沉淀不超过50cmo七、安装排水管、水泵在基坑周圈设置直径300mm的排水管。潜水泵用钢丝绳吊在井内,距井底Irno管井水泵分别连接与出水口径相匹配的橡胶管,与地面排水管相连。抽出水从支管流入排水总管后,流入沉淀池,经沉砂池淀后排入市政雨水管道。土方开挖过程中,地下水位保持在开挖平面以下至少0.5m,安排人员进行定期监察。八、抽降在工程桩施工完毕开挖前进行降水。联网抽降后应视水位变化情况调整降水井水泵运行数量,有效合理的启动水泵。合同工期后若继续降水,可由甲方进行委托。九、水位观测抽水前应进行静止水位的观测,抽水初期每天早晚7点观测两次,水位稳定后应每天观测一次。十、降水井封堵1.封井条件(1)垫层已浇筑完成并开始施工防水层。(2)主体结构施工完成。(3)基坑回填完成且满足抗浮要求。
