地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx

上传人:p** 文档编号:352739 上传时间:2023-08-05 格式:DOCX 页数:8 大小:20.20KB
下载 相关 举报

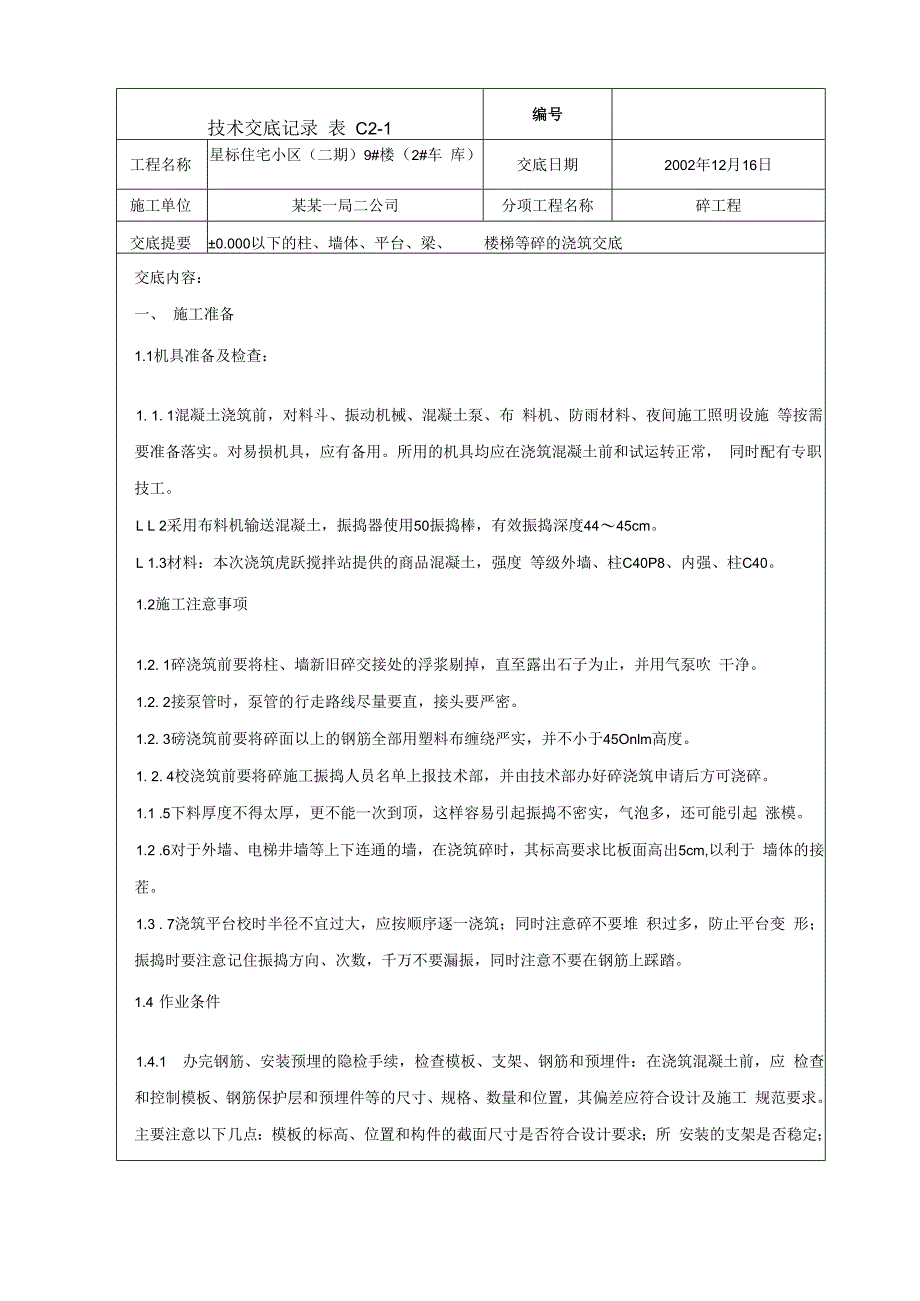

地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第1页
第1页 / 共8页

地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第2页
第2页 / 共8页

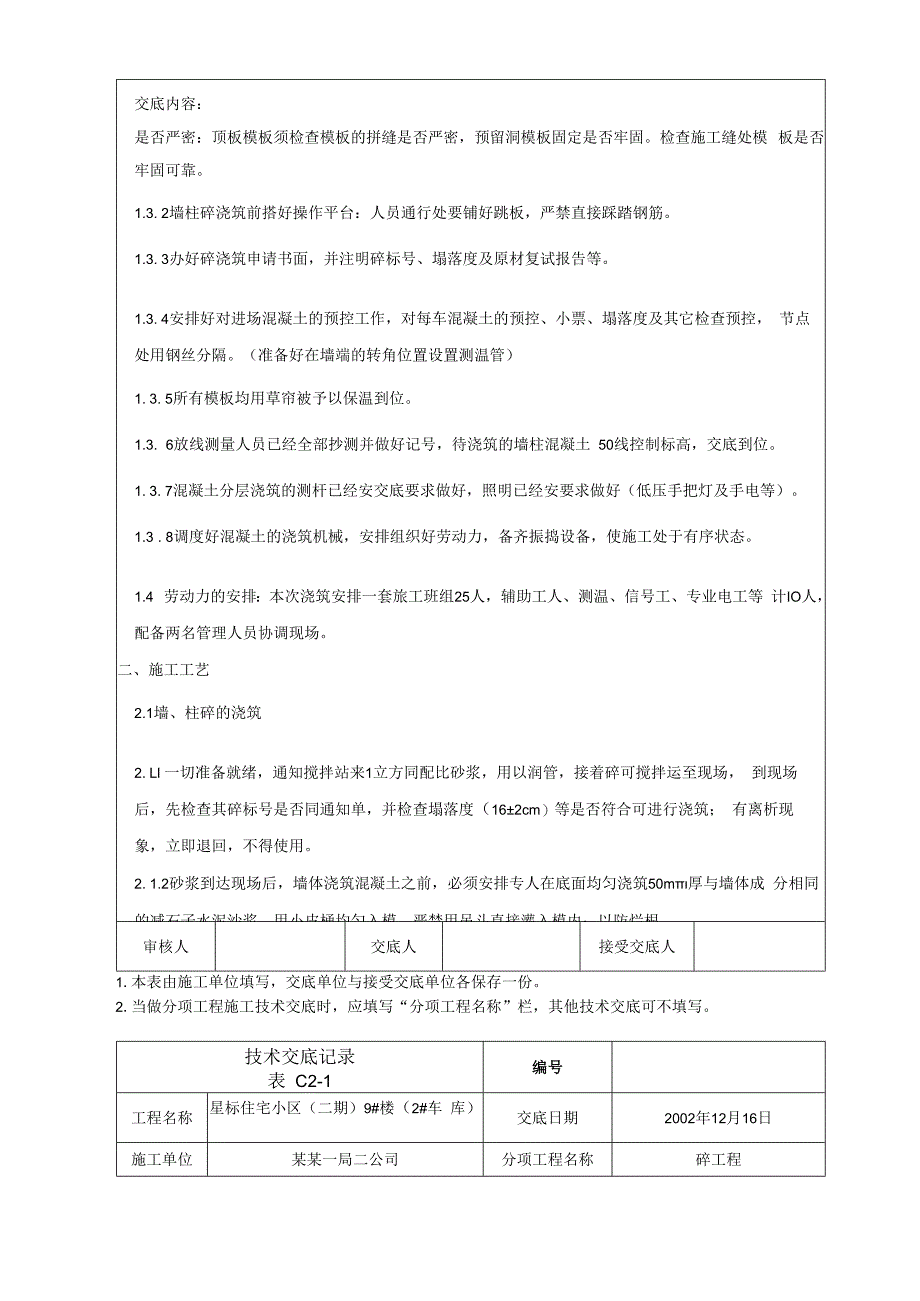

地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第3页
第3页 / 共8页
地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第4页
第4页 / 共8页
地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第5页
第5页 / 共8页
地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第6页
第6页 / 共8页
地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第7页
第7页 / 共8页
地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx》由会员分享,可在线阅读,更多相关《地下室墙、柱、楼板砼浇筑(冬施)技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002年12月16日施工单位某某一局二公司分项工程名称碎工程交底提要0.000以下的柱、墙体、平台、梁、楼梯等碎的浇筑交底交底内容:一、 施工准备1.1机具准备及检查:1. 1. 1混凝土浇筑前,对料斗、振动机械、混凝土泵、布 料机、防雨材料、夜间施工照明设施 等按需要准备落实。对易损机具,应有备用。所用的机具均应在浇筑混凝土前和试运转正常, 同时配有专职技工。L L 2采用布料机输送混凝土,振捣器使用50振捣棒,有效振捣深度4445cm。L 1.3材料:本次浇筑虎跃搅拌站提供的商品混凝土,强度 等级外墙、

2、柱C40P8、内强、柱C40。1.2施工注意事项1.2. 1碎浇筑前要将柱、墙新旧碎交接处的浮浆剔掉,直至露出石子为止,并用气泵吹 干净。1.2. 2接泵管时,泵管的行走路线尽量要直,接头要严密。1.2. 3磅浇筑前要将碎面以上的钢筋全部用塑料布缠绕严实,并不小于45Onlm高度。1. 2. 4校浇筑前要将碎施工振捣人员名单上报技术部,并由技术部办好碎浇筑申请后方可浇碎。1.1 .5下料厚度不得太厚,更不能一次到顶,这样容易引起振捣不密实,气泡多,还可能引起 涨模。1.2 .6对于外墙、电梯井墙等上下连通的墙,在浇筑碎时,其标高要求比板面高出5cm,以利于 墙体的接茬。1.3 . 7浇筑平台校

3、时半径不宜过大,应按顺序逐一浇筑;同时注意碎不要堆 积过多,防止平台变 形;振捣时要注意记住振捣方向、次数,千万不要漏振,同时注意不要在钢筋上踩踏。1.4 作业条件1.4.1 办完钢筋、安装预埋的隐检手续,检查模板、支架、钢筋和预埋件:在浇筑混凝土前,应 检查和控制模板、钢筋保护层和预埋件等的尺寸、规格、数量和位置,其偏差应符合设计及施工 规范要求。主要注意以下几点:模板的标高、位置和构件的截面尺寸是否符合设计要求;所 安装的支架是否稳定;模板内的垃圾等是否清除干净。检查墙体模板上口、下口、洞口及角模 处拼接审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当

4、做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002年12月16日施工单位某某一局二公司分项工程名称碎工程交底提要0.000以下的柱、墙体、平台、梁、楼梯等碎的浇筑交底交底内容:是否严密:顶板模板须检查模板的拼缝是否严密,预留洞模板固定是否牢固。检查施工缝处模 板是否牢固可靠。1.3. 2墙柱碎浇筑前搭好操作平台:人员通行处要铺好跳板,严禁直接踩踏钢筋。1.3. 3办好碎浇筑申请书面,并注明碎标号、塌落度及原材复试报告等。1.3. 4安排好对进场混凝土的预控工作,对每车混凝土的预

5、控、小票、塌落度及其它检查预控, 节点处用钢丝分隔。(准备好在墙端的转角位置设置测温管)1. 3. 5所有模板均用草帘被予以保温到位。1.3. 6放线测量人员已经全部抄测并做好记号,待浇筑的墙柱混凝土 50线控制标高,交底到位。1. 3. 7混凝土分层浇筑的测杆已经安交底要求做好,照明已经安要求做好(低压手把灯及手电等)。1.3 . 8调度好混凝土的浇筑机械,安排组织好劳动力,备齐振捣设备,使施工处于有序状态。1.4 劳动力的安排:本次浇筑安排一套旅工班组25人,辅助工人、测温、信号工、专业电工等 计IO人,配备两名管理人员协调现场。二、施工工艺2.1墙、柱碎的浇筑2. Ll 一切准备就绪,通

6、知搅拌站来1立方同配比砂浆,用以润管,接着碎可搅拌运至现场, 到现场后,先检查其碎标号是否同通知单,并检查塌落度(162cm)等是否符合可进行浇筑; 有离析现象,立即退回,不得使用。2. 1.2砂浆到达现场后,墙体浇筑混凝土之前,必须安排专人在底面均匀浇筑50m厚与墙体成 分相同的减石子水泥沙浆,用小皮桶均匀入模,严禁用吊斗直接灌入模内;以防烂根。2. L 3泵送碎必须保证连续工作,泵车料斗内必须有一定高度的碎,以免泵管吸入空气,堵塞泵 管,拆下的泵管必须用水清洗干净,集中堆放好。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应

7、填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002年12月16日施工单位某某一局二公司分项工程名称碎工程交底提要 0.000以下的柱、墙体、平台、梁、楼梯等碎的浇筑交底交底内容:2. 1.4现场使用布料机浇筑柱、墙,可节省很多接拆泵管时间,将布料机安放在待浇筑的柱、 墙附近(旋转半径内),柱、墙高在2米以内,可以直接下碎,超过2米时,应采取串桶下磴。2. 1.5柱、墙体能要分层浇筑,因现场选用(1)50型振捣棒,有效振捣长度 为4445Cnb故每层 下料高度 不得超过45 cmo具体控制方法为:提前制作一

8、3m长木杆,在木杆上每隔45 cm用红 油漆画一横杠,浇筑时将木杆探入墙模内控制、检查每层砂下料厚度,同时要配备一低压手把 灯用以照明。2. 1.6第一盘砂浆安排专人进行分散下料,不得集中布料,并与混凝土浇筑顺序和时间同步进行 并专人振捣。2.1.7门洞口处浇筑时,门洞口两侧要均匀、对称下料,振捣时振捣棒要离开洞口模板30 cm 以上,宜从洞两 侧同时振捣,以防洞口移 位、变形。外墙企口处及施工缝部位要加强振捣, 确保振捣密实,不得漏振。2. 1.8窗洞口一面下料,采用“赶浆法”从窗洞口另一侧反浆待振捣至无气泡冒出时,再两侧 下料。2. 1.9在施工缝的止水带两侧放置的止水钢板要与墙模固定成一

9、体,并有密封措施,以确保施工 中不出现漏浆,并保证止水带位置准确。2. 1.10碎振捣时应快插慢拔,振捣棒移动间距不得大于50 cm,每一振点的延续时间,控制在 以表面呈现浮浆和不再沉落为度。柱、暗柱及连梁部位要加强振捣,不得漏振。达到要求, 不得过振,振捣上一层时要插入下一层5cm。2. 1.11振捣时避免碰撞钢筋、模板、止水带、预埋件、预埋管,发现有移位、变形,应马上通 知现场看筋、看模人员进行处理。2. 1.12在窗洞模下部设置排气孔,用于排除模板内的空气。2.1.13墙、楼梯等处的混凝土的下料点应分散布置,连续进行。有施工缝在靠近门窗洞口位 置,应设在门窗洞上。施工缝均留成水平缝与竖直

10、缝。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002年12月16日施工单位某某一局二公司分项工程名称碎工程交底提要0.000以下的柱、墙体、平台、梁、楼梯等碎的浇筑交底交底内容:2. 1.14墙上口找平:碎振捣完毕后,将墙上口甩出的钢筋加以整理,用木抹子按预定标高找平。 如出现亏方,在混凝土补足后,仍需组织振捣。(具体浇筑标高现场交底,并以浇筑面高出板 底23厘米为原则)2. L 15特殊部位

11、:地下部分外墙为抗渗碎,浇筑要连续进行,不得出现冷缝;先浇筑外墙、后浇 筑内墙,内外墙交接处用密目钢丝隔开,对于不同标号的碎,其间应用密目钢丝隔开,以防 低标号碎侵入高标号碎;先浇外墙后浇内墙。2. 1.16墙体浇筑时,要及时清理落地灰及模板横肋上的碎。2. 1. 17及时的做好试块留置和冬期砂的测温及保温工作。2. 2平台、梁及楼梯碎浇筑2.2. 1平台硅浇筑由一端开始,采用“赶浆法”向前推进。严禁第一盘砂浆浇入平台梁内,必须 用专用灰斗接浆。2. 2. 2浇筑时要根据墙筋上的标高点拉通线控制碎面标高,碎的虚铺厚度要略大于板厚,碎泵送 到平台后,应立即用特制的工具将砂分散开,同时振捣工要按梁

12、间距4050Cnb板的振点应成梅 花状,间距4050cm。振捣完毕后用2m刮尺找平,木抹子同方向搓毛。振捣密实后用刮尺刮 平,木抹子抹平。墙根部位砂可高出平台面2cm3cm,以便以后墙根剔凿。2. 2. 3浇筑平台碎时,严禁用振捣棒铺摊险。严禁拖棒振捣。2. 2. 4楼梯平台的施工缝留置在跨中三分之一范围内。2.2.5楼梯与楼板一同浇筑,楼梯般浇筑时要自下而上进行,先振实底板碎,达到踏步位置时再 与踏步一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面抹平。2. 3磅养护及拆模2. 3.1冬施碎养护,平台、梁等在浇筑后12小时内用塑料薄膜何双层草帘被覆盖。墙体、柱碎 保温养护:在模板支设完

13、成后用铁丝将阻燃草帘被固定在外侧,转角部位必须保证有搭接,碎浇 筑后其上口用草帘被封闭严密。在碎强度达到4Mpa后方可卸掉保温。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项:匚程名称”栏,其彳也技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底口期2002年12月16日施工单位某某一局二公司分项工程名称碎工程交底提要0.000以下的柱、墙体、平台、梁、楼梯等碎的浇筑交底交底内容:2. 3. 2碎强度达到1.2MPa以后,允许操作人员在上行走,安装模板及支架,但不得有冲

14、击性。3. 3.3经工程管理部同意后方可拆 除模板,并及时组织工人修整墙面边角,剔凿上口的浮浆浮 渣,并用气泵进行清理。4. 3. 4模板拆除后,对于穿墙螺栓所留下的孔洞,应立即用525水泥加膨胀剂拌成水泥沙浆堵 实。5. 3. 5在堵的螺拴眼之前应安要求进行单线切割。三、质量标准5.1 碎振捣密实;不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷;接茬处平整。6. 2质量允许偏差:标高:3mm表面平整 度:3mm轴线位移:2mm截面尺寸:3mm预埋件位移:1 OnInI预留洞中心线位置:15mm垂直度:3mm四、质量保证措施6.1 碎浇筑建立岗位责任制,由碎工长和质量员总体负责。6.2 实行挂牌施工

15、,挂牌内容包括本班作业责任人及技术交底。每一名操作工人都要熟悉交底 内容,熟悉施工工艺。6.3 役浇筑时,碎工长必须在现场指导、监督施工过程,质量员进行抽检,每一工作班抽检不少 于一次,对发现的问题做好记录,并马上进行纠正。4. 4加强碎小票进场的时间检查和其坍落度及出罐温度的测定。4. 5混凝土浇筑时,及时认真填写施工记录,做好试验试块,并安施工组织设计的要求做好测温 工作。数字真实、准确;严禁做假记录。4. 6在施工中,组织好木工、钢筋工及时配合混凝土的浇筑以便对出现的问题及时修正。7. 7混凝土浇筑时,如发现钢筋偏位、模板移动等情况,及时报告,待处理后再进行浇筑,严禁 隐瞒施工。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编号工程名称星标住宅小区

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
