《地下室试水施工方案技术交底.docx》由会员分享,可在线阅读,更多相关《地下室试水施工方案技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

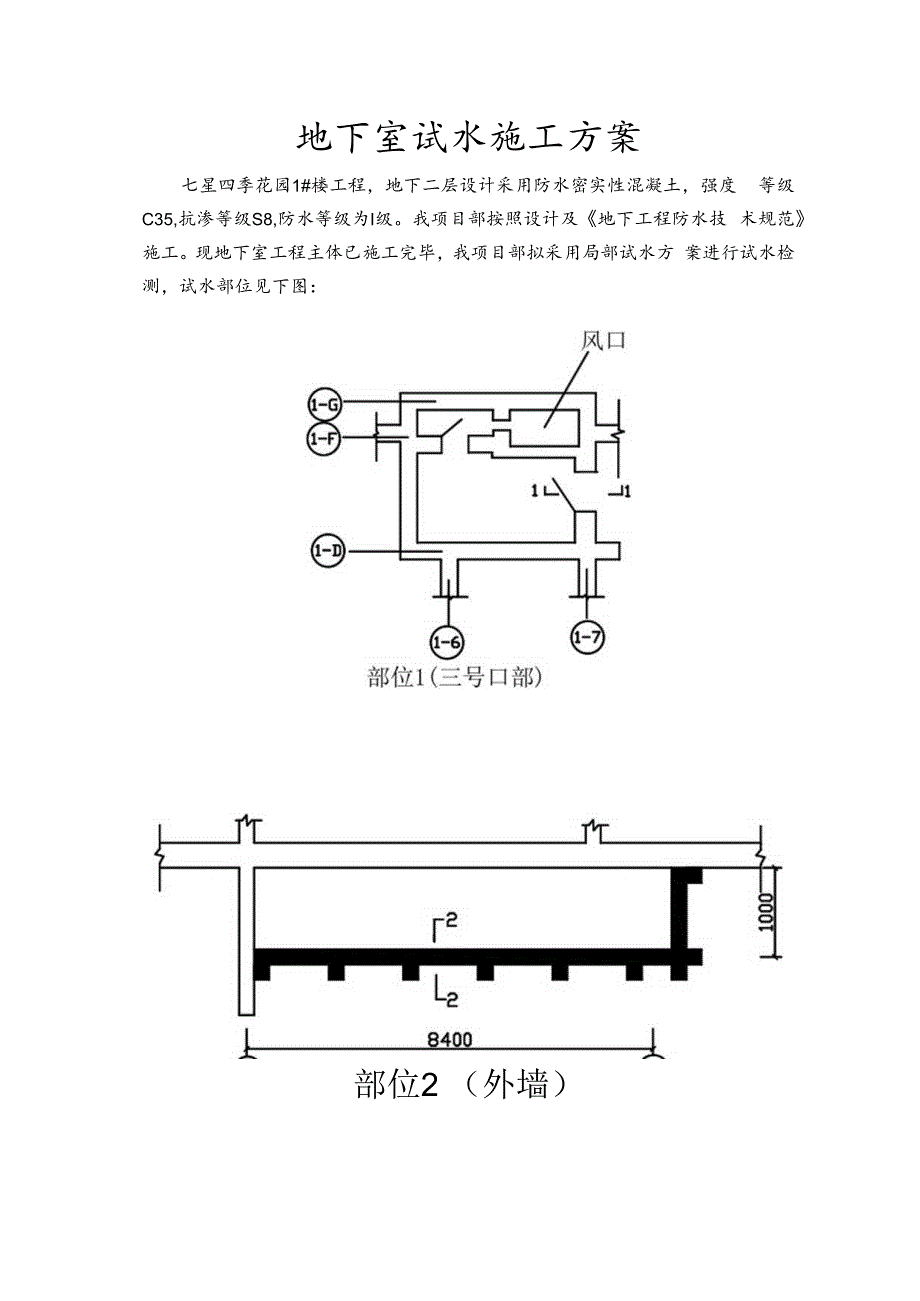

1、七星四季花园续建项目1#楼地下室试水方案编制:审核:某某建工股份总承包公司七星四季花园项目部202*年9月11日地下室试水施工方案七星四季花园1#楼工程,地下二层设计采用防水密实性混凝土,强度 等级 C35,抗渗等级S8,防水等级为I级。我项目部按照设计及地下工程防水技 术规范施工。现地下室工程主体已施工完毕,我项目部拟采用局部试水方 案进行试水检测,试水部位见下图:部位2 (外墙)1-1剖面图展开图见下图:试水部位1展开图M50水泥 砂浆砌多孔 红砖,1:2水 泥砂浆双面 粉刷,内设 通长 加强筋试水部位2展开图门洞处封堵采用M5.0水泥砂浆砌蒸 压灰渣砖,门洞顶用斜砖砌筑挤压牢 固。M5.
2、0水泥防水砂浆双面粉刷,砌筑部分做二布 三油防水,重点注意地面与 墙面砌筑处防水的处理,以防漏 水。 蓄水深度3.4M,总蓄水时间168小时, 每24小时进行一次外观检查,试水处外墙不允许渗水,结构 表面无湿渍。试水结果用下列符号表示:湿渍#、渗水0、水珠 、滴漏、线漏i o 检测方法如下:1、 湿渍的现象:湿渍主要是由混凝土密实度差异造成毛细现象或由混凝土容 许裂缝(宽度 小于0.2MM)产生,在混凝土表面肉眼可见的“明显色 泽变化的潮湿斑”。一般在人工通风条件下可消失,即蒸发量大于渗入 量的状态。2、 湿渍的检测方法:检查人员用干手触摸湿润斑,无水分浸润感觉。用吸墨纸或报纸贴附,纸不变颜色
3、。检查时,要用粉笔构 划出湿渍范围, 然后用钢尺测量高度和宽度,计算面积,标示在“展开图”上。3、 渗水的现象:渗水是由于混凝土密实度差异或混凝土有害裂缝(宽度大于0.2MM)而产生的地下水连续渗入混凝土结构,在背水的混凝土墙壁 表面肉眼可观察到明显的流挂水膜范 围,在加强人工通风的条件下也不 会消失,即渗入量大于蒸 发量的状态。4、 渗水的检测方法:检查人员用干手触摸可感觉到水分浸润,手上会沾有水分。用吸墨纸或报纸贴附,纸会浸润 变颜色。检查时,要用粉笔勾 划出渗水范围,然后用钢尺测量高度 和宽度,计算面积,标示在“展 开图”上。检查结果填在附表内。5、 试水中如发现渗水现象,应将水放干,查
4、出渗水原因,采用胶浆修补后,重新试水。试水记录表试水部份试水时间检查情况备注部位124487296120144168部位224487296120144168某某建工股份总承包公司七星四季花园项目部202*年9月11日施工现场安全施工注意事项: 1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
5、不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机 具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再 作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以 及不适于高空作业的人员,不得从事高空作业。
