垫层商品混凝土浇筑技术交底.docx

上传人:p** 文档编号:352767 上传时间:2023-08-05 格式:DOCX 页数:5 大小:13.30KB
下载 相关 举报
垫层商品混凝土浇筑技术交底.docx_第1页
第1页 / 共5页
垫层商品混凝土浇筑技术交底.docx_第2页
第2页 / 共5页
垫层商品混凝土浇筑技术交底.docx_第3页
第3页 / 共5页
垫层商品混凝土浇筑技术交底.docx_第4页
第4页 / 共5页
垫层商品混凝土浇筑技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《垫层商品混凝土浇筑技术交底.docx》由会员分享,可在线阅读,更多相关《垫层商品混凝土浇筑技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

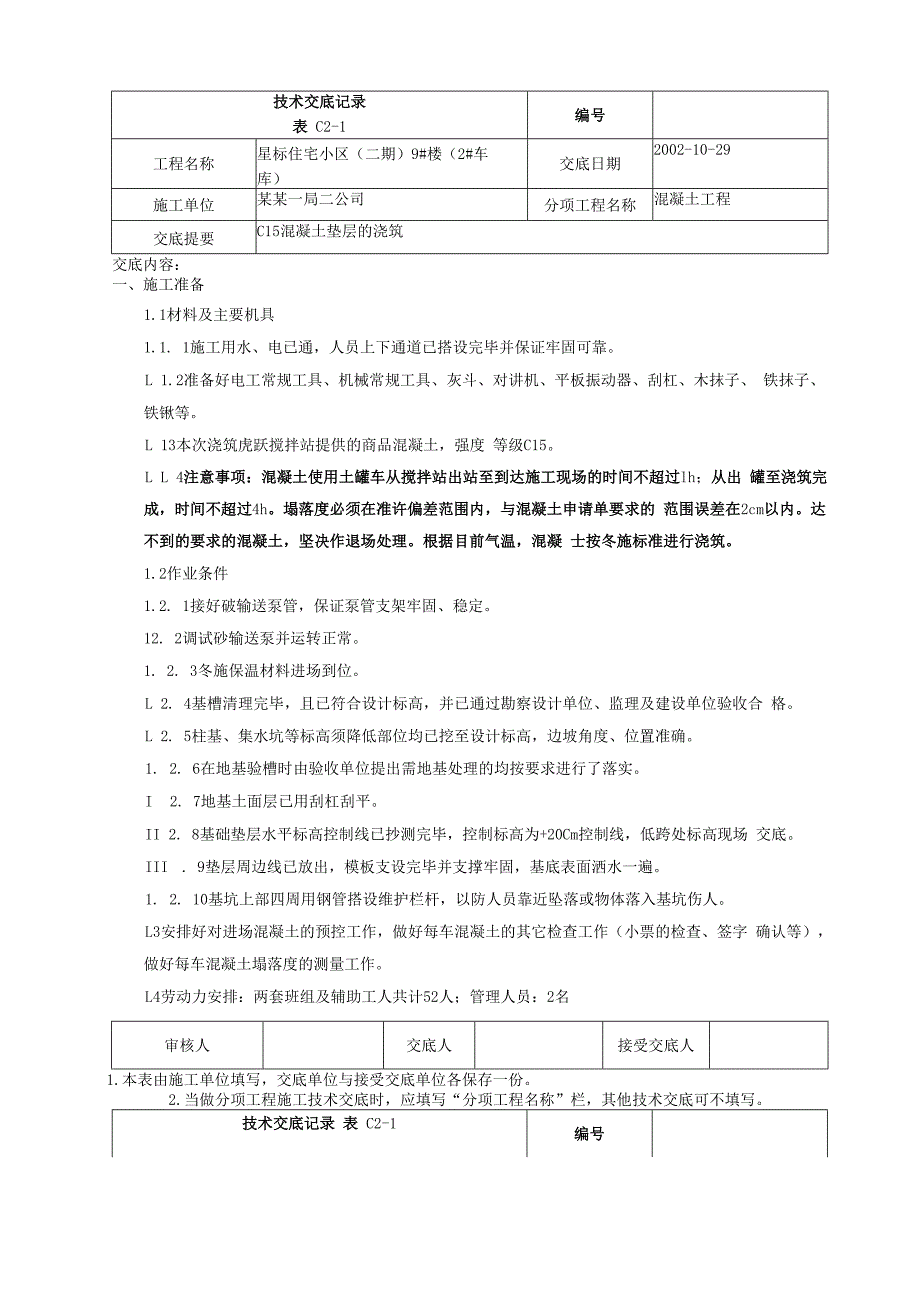

1、技术交底记录表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002-10-29施工单位某某一局二公司分项工程名称混凝土工程交底提要C15混凝土垫层的浇筑交底内容:一、施工准备1.1材料及主要机具1.1. 1施工用水、电已通,人员上下通道已搭设完毕并保证牢固可靠。L 1.2准备好电工常规工具、机械常规工具、灰斗、对讲机、平板振动器、刮杠、木抹子、 铁抹子、铁锹等。L 13本次浇筑虎跃搅拌站提供的商品混凝土,强度 等级C15。L L 4注意事项:混凝土使用土罐车从搅拌站出站至到达施工现场的时间不超过lh;从出 罐至浇筑完成,时间不超过4h。塌落度必须在准许偏差范围内,与混

2、凝土申请单要求的 范围误差在2cm以内。达不到的要求的混凝土,坚决作退场处理。根据目前气温,混凝 士按冬施标准进行浇筑。1.2作业条件1.2. 1接好破输送泵管,保证泵管支架牢固、稳定。12. 2调试砂输送泵并运转正常。1. 2. 3冬施保温材料进场到位。L 2. 4基槽清理完毕,且已符合设计标高,并已通过勘察设计单位、监理及建设单位验收合 格。L 2. 5柱基、集水坑等标高须降低部位均已挖至设计标高,边坡角度、位置准确。1. 2. 6在地基验槽时由验收单位提出需地基处理的均按要求进行了落实。I 2. 7地基土面层已用刮杠刮平。II 2. 8基础垫层水平标高控制线已抄测完毕,控制标高为+20C

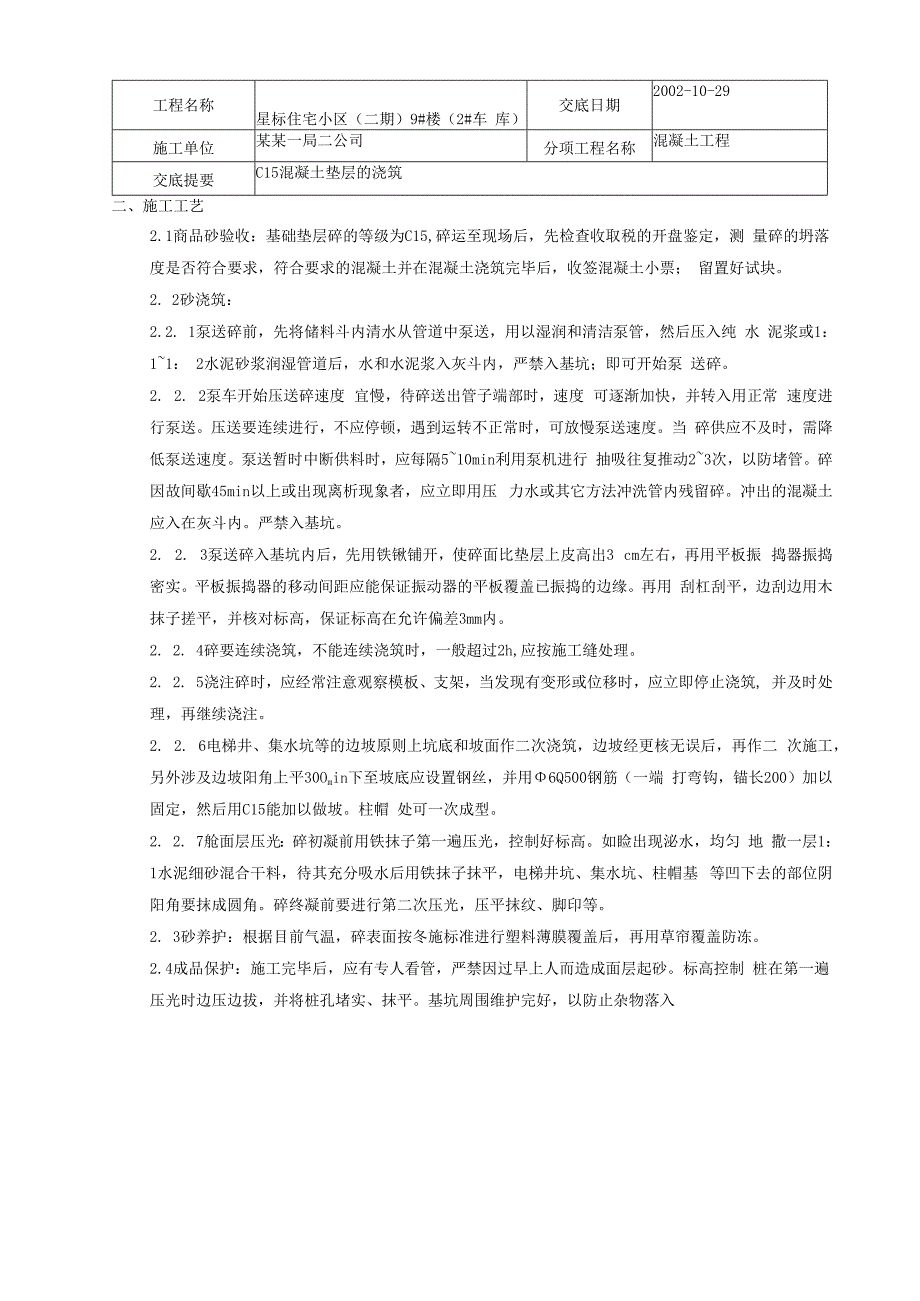

3、m控制线,低跨处标高现场 交底。III . 9垫层周边线已放出,模板支设完毕并支撑牢固,基底表面洒水一遍。1. 2. 10基坑上部四周用钢管搭设维护栏杆,以防人员靠近坠落或物体落入基坑伤人。L3安排好对进场混凝土的预控工作,做好每车混凝土的其它检查工作(小票的检查、签字 确认等),做好每车混凝土塌落度的测量工作。L4劳动力安排:两套班组及辅助工人共计52人;管理人员:2名审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼(

4、2#车 库)交底日期2002-10-29施工单位某某一局二公司分项工程名称混凝土工程交底提要C15混凝土垫层的浇筑二、施工工艺2.1商品砂验收:基础垫层碎的等级为C15,碎运至现场后,先检查收取税的开盘鉴定,测 量碎的坍落度是否符合要求,符合要求的混凝土并在混凝土浇筑完毕后,收签混凝土小票; 留置好试块。2. 2砂浇筑:2.2. 1泵送碎前,先将储料斗内清水从管道中泵送,用以湿润和清洁泵管,然后压入纯 水 泥浆或1: 11: 2水泥砂浆润湿管道后,水和水泥浆入灰斗内,严禁入基坑;即可开始泵 送碎。2. 2. 2泵车开始压送碎速度 宜慢,待碎送出管子端部时,速度 可逐渐加快,并转入用正常 速度进

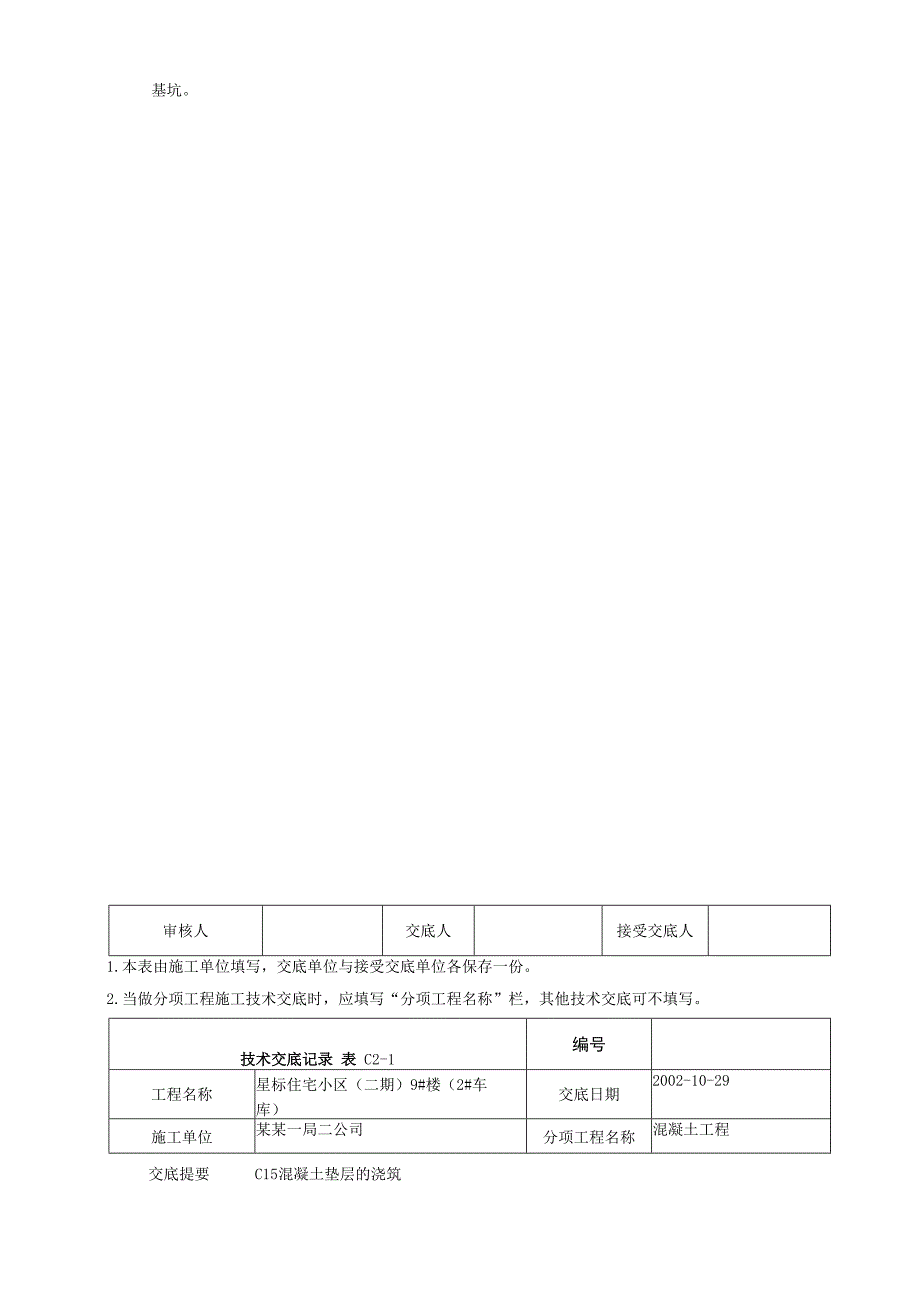

5、行泵送。压送要连续进行,不应停顿,遇到运转不正常时,可放慢泵送速度。当 碎供应不及时,需降低泵送速度。泵送暂时中断供料时,应每隔510min利用泵机进行 抽吸往复推动23次,以防堵管。碎因故间歇45min以上或出现离析现象者,应立即用压 力水或其它方法冲洗管内残留碎。冲出的混凝土应入在灰斗内。严禁入基坑。2. 2. 3泵送碎入基坑内后,先用铁锹铺开,使碎面比垫层上皮高出3 cm左右,再用平板振 捣器振捣密实。平板振捣器的移动间距应能保证振动器的平板覆盖已振捣的边缘。再用 刮杠刮平,边刮边用木抹子搓平,并核对标高,保证标高在允许偏差3mm内。2. 2. 4碎要连续浇筑,不能连续浇筑时,一般超过2

6、h,应按施工缝处理。2. 2. 5浇注碎时,应经常注意观察模板、支架,当发现有变形或位移时,应立即停止浇筑, 并及时处理,再继续浇注。2. 2. 6电梯井、集水坑等的边坡原则上坑底和坡面作二次浇筑,边坡经更核无误后,再作二 次施工,另外涉及边坡阳角上平30Omin下至坡底应设置钢丝,并用6Q500钢筋(一端 打弯钩,锚长200)加以固定,然后用C15能加以做坡。柱帽 处可一次成型。2. 2. 7舱面层压光:碎初凝前用铁抹子第一遍压光,控制好标高。如睑出现泌水,均匀 地 撒一层1: 1水泥细砂混合干料,待其充分吸水后用铁抹子抹平,电梯井坑、集水坑、柱帽基 等凹下去的部位阴阳角要抹成圆角。碎终凝前

7、要进行第二次压光,压平抹纹、脚印等。2. 3砂养护:根据目前气温,碎表面按冬施标准进行塑料薄膜覆盖后,再用草帘覆盖防冻。2.4成品保护:施工完毕后,应有专人看管,严禁因过早上人而造成面层起砂。标高控制 桩在第一遍压光时边压边拔,并将桩孔堵实、抹平。基坑周围维护完好,以防止杂物落入基坑。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录 表 C2-1编号工程名称星标住宅小区(二期)9#楼(2#车 库)交底日期2002-10-29施工单位某某一局二公司分项工程名称混凝土工程交底

8、提要C15混凝土垫层的浇筑三、混凝土冬施保温措施:1. 1商品混凝土必须用热水进行拌制,保证入罐温度不低于200C。3. 2混凝土运输车需要用皮套进行包裹 保温,保证混凝土出罐温度 在150C。4. 3泵送管线需用草帘进行包裹保温,保证混凝土入模温度。5. 4混凝土表面进行塑料薄膜覆盖后,再用草帘覆盖防冻。四、质量标准4.1垫层表面平整 光滑,平整度 控制在3mm以内。4. 2面层无起砂、空鼓等现象。4. 3面层标高准确,水平标高偏差控制在3mm以内。6. 4阴阳角部位平顺、光滑、边线平直。4.5施工缝留置位置符合规范要求,并再二次浇筑混凝土前进行弹线切割凿毛,清理干净 灰渣后浇水湿润,刷水泥

9、素浆一道。五、成品保护严禁过早上人进行下道工序施工六、安全及文明施工注意事项6.1夜间施工时,现场必须有足够的照明。6. 2输送碎时,泵管口严禁站人,以免险喷出伤人。6. 3碎振捣工必须穿胶鞋、戴绝缘手套。6. 4拆接泵管必须相互配合,协作施工。6. 5基坑上边围挡严密,以免杂物落入基坑伤人。6. 6人员上下用通道必须牢固可靠。6. 7所有用电必须有专业电工拆接,严禁其他人员操作。6. 8工完场清,收回并清理干净所有工具及用品等,保持现场整洁。审核人交底人接受交底人1 .本表由施工单位填写,交底单位与接受交底单位各保存一份。2 .当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交

10、底可不填写。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,

11、严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
