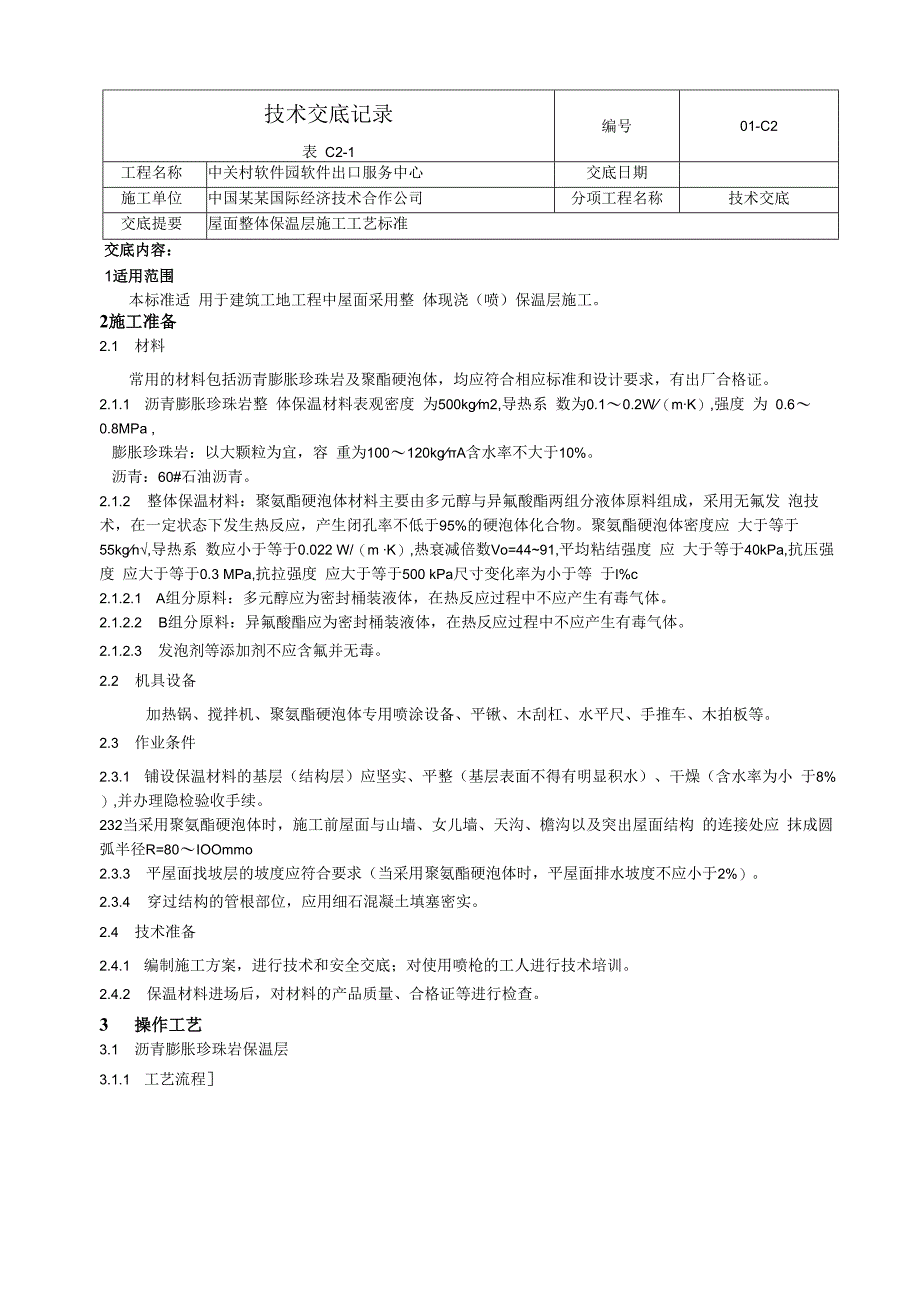

1、技术交底记录表 C2-1编号01-C2工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要屋面整体保温层施工工艺标准交底内容:1适用范围本标准适 用于建筑工地工程中屋面采用整 体现浇(喷)保温层施工。2施工准备2.1 材料常用的材料包括沥青膨胀珍珠岩及聚酯硬泡体,均应符合相应标准和设计要求,有出厂合格证。2.1.1 沥青膨胀珍珠岩整 体保温材料表观密度 为500kgm2,导热系 数为0.10.2W(mK),强度 为 0.60.8MPa ,膨胀珍珠岩:以大颗粒为宜,容 重为100120kgA含水率不大于10%。沥青:60#石油沥青。2.1.

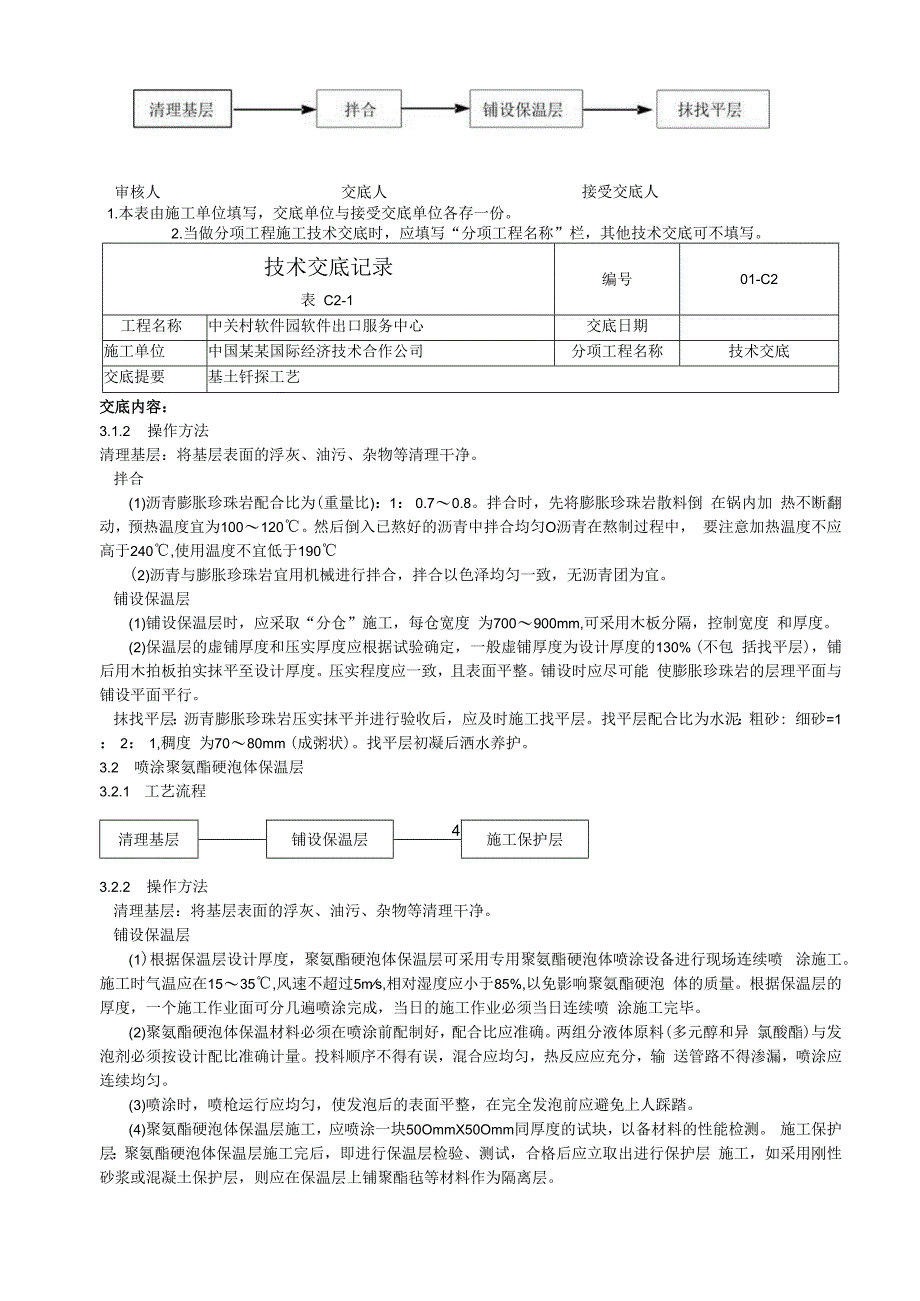

2、2 整体保温材料:聚氨酯硬泡体材料主要由多元醇与异氟酸酯两组分液体原料组成,采用无氟发 泡技术,在一定状态下发生热反应,产生闭孔率不低于95%的硬泡体化合物。聚氨酯硬泡体密度应 大于等于55kgn,导热系 数应小于等于0.022 W/(m K),热衰减倍数Vo=4491,平均粘结强度 应 大于等于40kPa,抗压强度 应大于等于0.3 MPa,抗拉强度 应大于等于500 kPa尺寸变化率为小于等 于l%c2.1.2.1 A组分原料:多元醇应为密封桶装液体,在热反应过程中不应产生有毒气体。2.1.2.2 B组分原料:异氟酸酯应为密封桶装液体,在热反应过程中不应产生有毒气体。2.1.2.3 发泡剂

3、等添加剂不应含氟并无毒。2.2 机具设备加热锅、搅拌机、聚氨酯硬泡体专用喷涂设备、平锹、木刮杠、水平尺、手推车、木拍板等。2.3 作业条件2.3.1 铺设保温材料的基层(结构层)应坚实、平整(基层表面不得有明显积水)、干燥(含水率为小 于8%),并办理隐检验收手续。232当采用聚氨酯硬泡体时,施工前屋面与山墙、女儿墙、天沟、檐沟以及突出屋面结构 的连接处应 抹成圆弧半径R=80IOOmmo2.3.3 平屋面找坡层的坡度应符合要求(当采用聚氨酯硬泡体时,平屋面排水坡度不应小于2%)。2.3.4 穿过结构的管根部位,应用细石混凝土填塞密实。2.4 技术准备2.4.1 编制施工方案,进行技术和安全交

4、底;对使用喷枪的工人进行技术培训。2.4.2 保温材料进场后,对材料的产品质量、合格证等进行检查。3操作工艺3.1 沥青膨胀珍珠岩保温层3.1.1 工艺流程审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录编号01-C2表 C2-1工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要基土钎探工艺交底内容:3.1.2 操作方法清理基层:将基层表面的浮灰、油污、杂物等清理干净。拌合(1)沥青膨胀珍珠岩配合比为(重量比):1:

5、 0.70.8。拌合时,先将膨胀珍珠岩散料倒 在锅内加 热不断翻动,预热温度宜为100120。然后倒入已熬好的沥青中拌合均匀O沥青在熬制过程中, 要注意加热温度不应高于240,使用温度不宜低于190(2)沥青与膨胀珍珠岩宜用机械进行拌合,拌合以色泽均匀一致,无沥青团为宜。铺设保温层(1)铺设保温层时,应采取“分仓”施工,每仓宽度 为700900mm,可采用木板分隔,控制宽度 和厚度。(2)保温层的虚铺厚度和压实厚度应根据试验确定,一般虚铺厚度为设计厚度的130% (不包 括找平层),铺后用木拍板拍实抹平至设计厚度。压实程度应一致,且表面平整。铺设时应尽可能 使膨胀珍珠岩的层理平面与铺设平面平行

6、。抹找平层:沥青膨胀珍珠岩压实抹平并进行验收后,应及时施工找平层。找平层配合比为水泥:粗砂: 细砂=1: 2: 1,稠度 为7080mm (成粥状)。找平层初凝后洒水养护。3.2 喷涂聚氨酯硬泡体保温层3.2.1 工艺流程清理基层铺设保温层4施工保护层3.2.2 操作方法清理基层:将基层表面的浮灰、油污、杂物等清理干净。铺设保温层(1)根据保温层设计厚度,聚氨酯硬泡体保温层可采用专用聚氨酯硬泡体喷涂设备进行现场连续喷 涂施工。施工时气温应在1535,风速不超过5ms,相对湿度应小于85%,以免影响聚氨酯硬泡 体的质量。根据保温层的厚度,一个施工作业面可分几遍喷涂完成,当日的施工作业必须当日连续

7、喷 涂施工完毕。(2)聚氨酯硬泡体保温材料必须在喷涂前配制好,配合比应准确。两组分液体原料(多元醇和异 氯酸酯)与发泡剂必须按设计配比准确计量。投料顺序不得有误,混合应均匀,热反应应充分,输 送管路不得渗漏,喷涂应连续均匀。(3)喷涂时,喷枪运行应均匀,使发泡后的表面平整,在完全发泡前应避免上人踩踏。(4)聚氨酯硬泡体保温层施工,应喷涂一块50OmmX50Omm同厚度的试块,以备材料的性能检测。 施工保护层:聚氨酯硬泡体保温层施工完后,即进行保温层检验、测试,合格后应立取出进行保护层 施工,如采用刚性砂浆或混凝土保护层,则应在保温层上铺聚酯毡等材料作为隔离层。3.3 细部处理审核人交底人接受交

8、底人1.由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录 表 C2-1编号01-C2工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分项工程名称技术交底交底提要地下改性沥青油毡防水层施工工艺交底内容:3.3.1 沥青膨胀珍珠岩整体保温层的细部处理,参见本册“屋面松散材料保温层施工工艺标准”3.3.2 聚氨酯硬泡体整体保温层的细部处理屋面与山墙、女儿墙间的聚氨酯硬泡体保温层应直接连续地喷涂至泛水高度,最低泛水高度不应小于 250mm (图)在天沟、檐沟的连接处聚氨酯硬泡体保温

9、层应连续地喷涂(图)在无组织排水檐口,聚氨酯硬泡体保温层应连续喷到檐口端部,喷涂厚度 应均匀 地减薄至不小于15mm为止(图)在伸出屋面的管道或通气管根部应根据泛水高度要求连续地直接喷涂(图)在屋顶垂直出入口处,聚氨酯硬泡体保温层收头应连续喷涂至帽口(图)水落口防水保温层收头构造应符合下列规定:(1)落口杯宜采用塑料制品或铸铁。(2)横式水落口周围直径500mm范围内的坡度 不应小于2%。(3)在山墙或女儿墙的横式水落口处,应根据泛水高度要求,将聚氨酯硬泡体保温层连续地直接喷 涂至水落口内(图)伸缩缝保温层构造(1)水平变形缝保温层做法:在伸缩缝内填充塑料棒,并用密封膏密封,然后连续地直接喷涂

10、至帽 口(图)(2)屋面与山墙间变形缝处保温层做法:聚氨酯硬泡体保温层应连续地直接喷涂至泛水高度。然 后在变形缝内填充塑料棒并用密封音密封,再在山墙上用螺钉固定能自由伸缩的钢板(图)4质量标准4.1 主控项目4.1.1 保温材料的堆积密度 或表观密度、导热系数、强度、吸水率以及聚氨酯硬泡体的尺寸稳定性 必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和现场抽样复验报告。4.1.2 保温层的含水率必须符合设计要求。检验方法:检查现场抽样检验报告。4.2 一般项目4.2.1 保温层应拌合均匀,分层铺设,压实适当,表面平整,长坡正确。细部构造应符合设计要求。 检验方法:观察和尺量检查。4.2

11、.2 保温层厚度的允许偏差:整体现浇保温层为+10%-5%。检验方法:用钢针插入和尺量检查。4.2.3 聚氨酯硬泡体应按配比准确计量,发泡厚度均匀一致,表面应平整,最大喷涂波纹应小于5mm, 且不应有起鼓、断裂等现象。4.2.4 整体保温层的施工质量检验批量,应按屋面面积每IOOm2抽查1处,每处IO m2,且不得少于3 处。审核人交底人接受交底人L由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写技术交底记录表 C2-1编号01-C2-工程名称中关村软件园软件出口服务中心交底日期施工单位中国某某国际经济技术合作公司分

12、项工程名称技术交底交底提要地下改性沥青油毡防水层施工工艺交底内容:5成品保护5.0.1在已经铺好的保温层上行走、推小车必须铺垫脚手板。5.0.2聚氨酯古泡体材料喷涂施工后20min内,严禁上人行走。503保温层施工完成后,应及时铺抹找平层或保护层,以减少受潮和进水,尤其在雨季施工,应及时 采取保护措施。5.0.4屋面上的设备、管线等应在保温层施工前安装完毕,严禁破坏保温层。6应注意的质量问题6.0.1施工时应将基层清理干净,以免聚氨酯硬泡体保温层从基层上拱起或脱离。6.0.2应注意避免保温层边角处的质量问题(如边角不直、边槎不齐整),以免影响找坡、找平和排水。6.0.3屋面与山墙、女儿墙、天沟

13、、檐沟以及突出屋面结构的连接处,整体保温层的细部构 造应符合 设计要求,以免形成防水薄弱点。7质量记录7.0.1整体保温材料出厂合格证及试验资料(包括密度、导热系数、强度、有毒物含量等)。7.0.2基层隐蔽工程检查验收记录。7.0.3整体保温层工程质量验收记录(抽样质量检验及观察检查记录)。8安全、环保措施8.1 安全操作要求8.1.1 屋面作业必须做好施工安全防护,防止高处坠落。8.1.2 保温材料存放应远离火源,防止发生炎灾。8.1.3 材料在加热过程中要注意防火,无关人员严禁在施工范围内逗留,以防发生意外。8.1.4 施工时,操作人员应正确佩带和使用防护用品,确保安全。8.2 环保措施8

14、.2.1 基层打磨、剔凿应合理安排工作时间,避免噪声扰民。8.2.2 基层剔凿以及保温层施工过程中产生的废渣,应及时清理运至现场垃圾站,加以遮盖防止扬尘。823做到限额领料,每天下班前将未用完的材料退;回料库。8.2.4 三级以上风时,应停止喷涂作业,防止飘撒污染环境。审核人交底人接受交底人L由施工单位填写,交底单位与接受交底单位各存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,

15、系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须
