资源描述

《悬挑式卸料平台技术交底.docx》由会员分享,可在线阅读,更多相关《悬挑式卸料平台技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

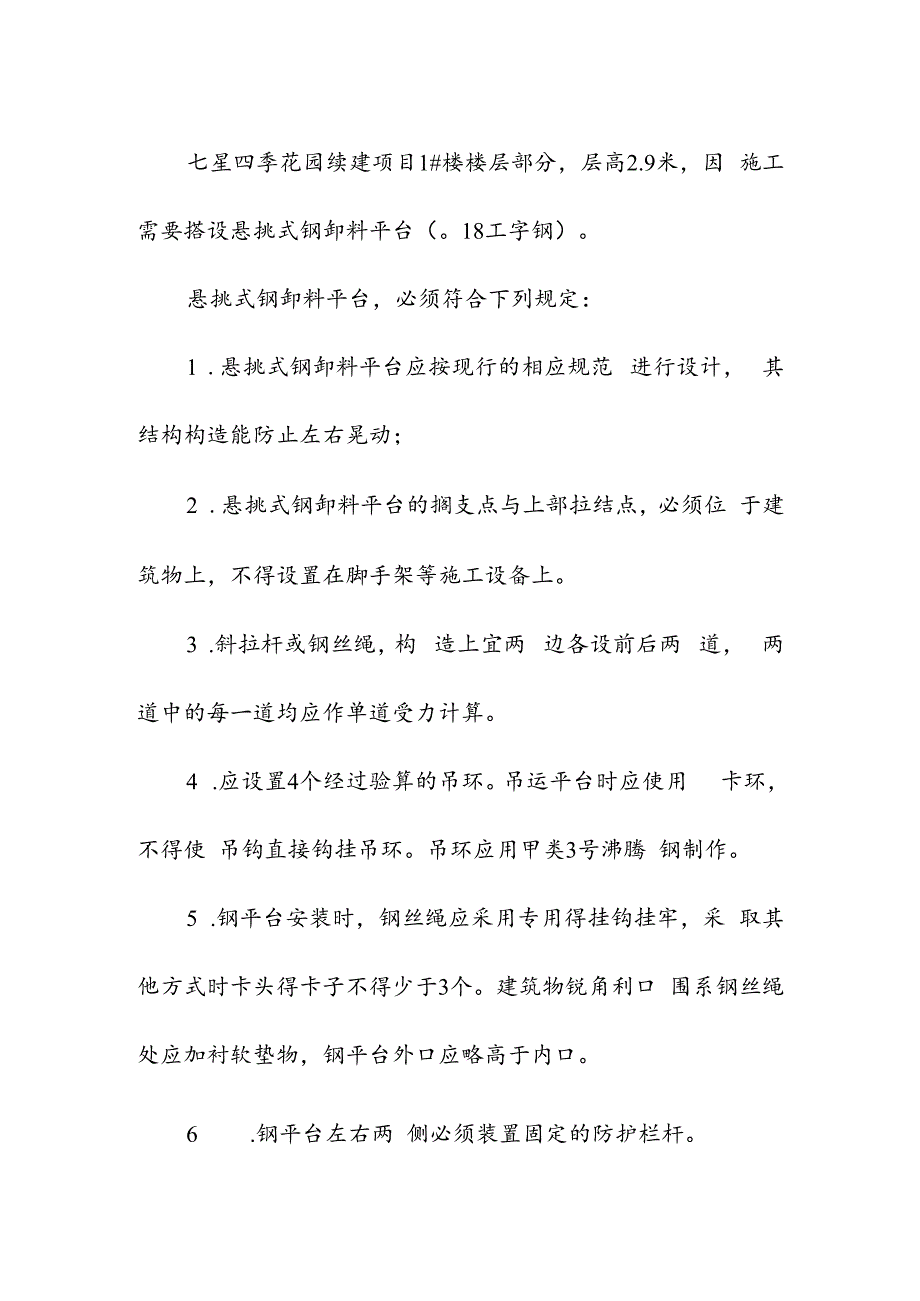

1、七星四季花园续建项目1#楼悬挑式卸料平台施工方案编制:审批:某某建工股份公司七星四季花园项目部年十二月二日务实、求精、团结、开拓七星四季花园续建项目1#楼楼层部分,层高2.9米,因 施工需要搭设悬挑式钢卸料平台(。18工字钢)。悬挑式钢卸料平台,必须符合下列规定:1 .悬挑式钢卸料平台应按现行的相应规范 进行设计, 其结构构造能防止左右晃动;2 .悬挑式钢卸料平台的搁支点与上部拉结点,必须位 于建筑物上,不得设置在脚手架等施工设备上。3 .斜拉杆或钢丝绳,构 造上宜两 边各设前后两 道, 两 道中的每一道均应作单道受力计算。4 .应设置4个经过验算的吊环。吊运平台时应使用 卡环,不得使 吊钩直

2、接钩挂吊环。吊环应用甲类3号沸腾 钢制作。5 .钢平台安装时,钢丝绳应采用专用得挂钩挂牢,采 取其他方式时卡头得卡子不得少于3个。建筑物锐角利口 围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。6 .钢平台左右两 侧必须装置固定的防护栏杆。7 .钢平台吊装,需待横梁支撑点电焊牢 固,接好钢丝 绳,调整 完毕,经过检查验收,方可松卸起重吊钩,上下 操作。8 .钢平台使 用时,应有专人进行检查,发现钢丝绳有 锈蚀损坏应及时调换,焊缝脱焊应及时修复。在设计悬挑式钢卸料平台时,一般两 边各设两 道斜拉 杆或钢丝绳;如只各设一道时,斜拉杆或钢丝绳的安全系 数 比按常规设计还应适 当提高,以策安全。考虑

3、本工程的实际情况,在此设计两 道。12钢丝绳。操作平台上应显著地标明容 许荷载值。操作平台上人 员和物料的总重量,严禁超过设计的容 许荷载。应配备专 人加以监督。平台两 侧的栏杆,必须自上而下加挂安全立。验算过程如下:钢平台平面图及其详图见下图所示:Illl=L200x650、18工字钢18工字钢平而图I反拉12钢丝绳杆件计算:自重:工字钢及跳板 2KNm活荷载: 堆物 1.5t=15KN为 15/2.5=6 KN/m人:3 KN/m11 KN/m应计算下列系数进行稳定性验算。抗弯,抗剪;钢丝绳抗拉;抗拔。悬挑式钢卸料平台可以工字钢作主梁,上铺厚度 不少 于50 mm的木板,并以螺栓与工字钢相

4、固定。杆件计算可按 下列步骤进行。荷载标准值:q= (6+32) 1 = 17.5 KN/m荷载设计值:qk=1.49l+1.22l = 15 KN/mMmax = ql22= 15 3.522=91.88KN m =MmaW=91.88 1064 185 103=124.16Nmm2f=215满足要求=8.4mm10mm _515x35004384E 3842.1 IO5 1660l O4挠度验算:fql48EI=15 350048 2.1 X IO5X 1660 104=80,71f=215其他亦满足要求,在此不作详细说明。钢丝绳验算:为安全计,钢平台每侧两 道钢丝绳均以一道受力作验算。钢

5、丝绳按下列 计算其所受拉力:T=ql2sin=15 420.573=52.36KN采用“12钢丝绳,F=75.30KNK = FT=75.30/52.36= 1.44 K满足安全系数要求。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。

6、5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必 须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以 及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
