外墙涂料技术交底.docx

上传人:p** 文档编号:353113 上传时间:2023-08-05 格式:DOCX 页数:3 大小:8.33KB
下载 相关 举报
外墙涂料技术交底.docx_第1页
第1页 / 共3页
外墙涂料技术交底.docx_第2页
第2页 / 共3页
外墙涂料技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《外墙涂料技术交底.docx》由会员分享,可在线阅读,更多相关《外墙涂料技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

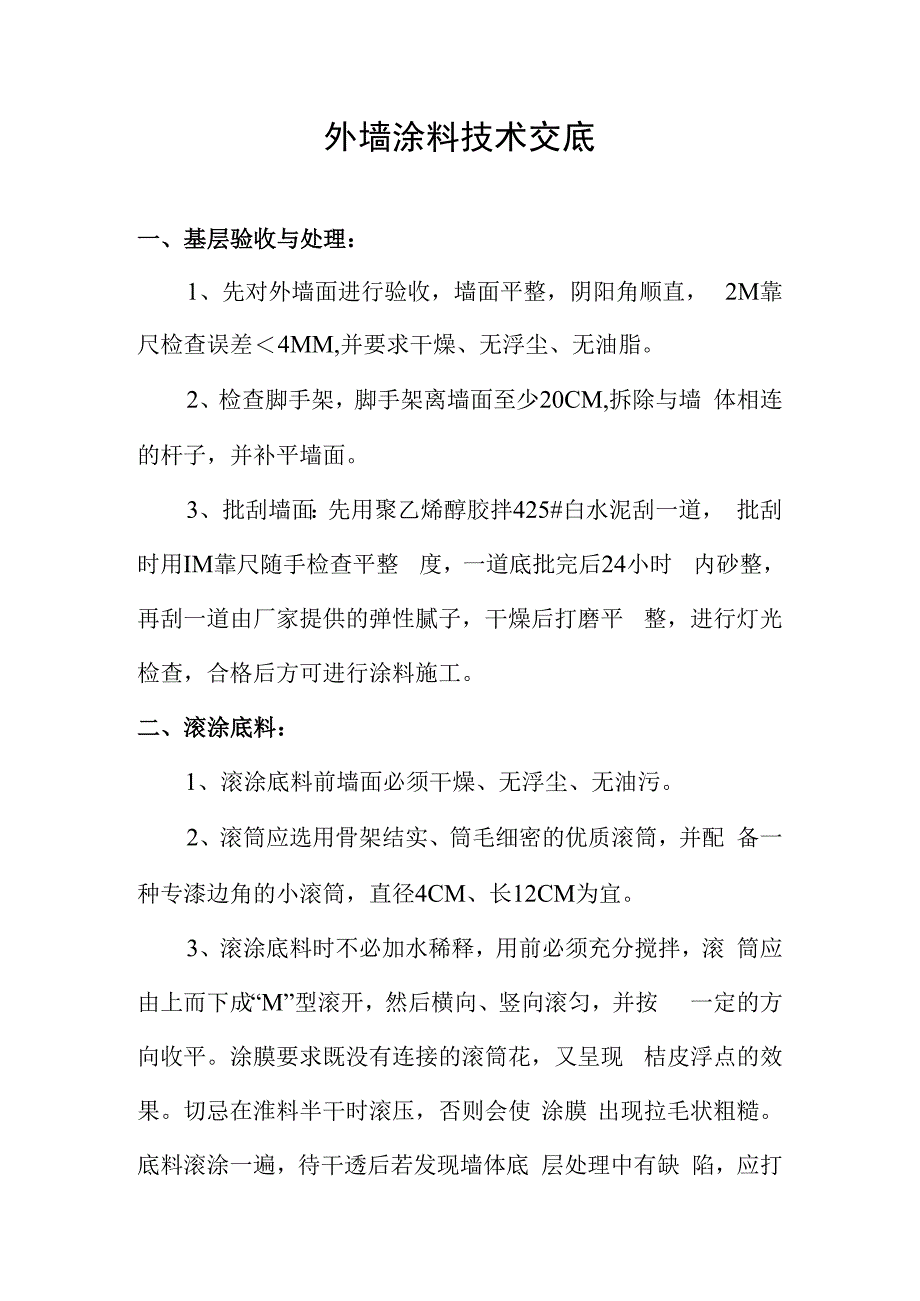

1、外墙涂料技术交底一、基层验收与处理:1、先对外墙面进行验收,墙面平整,阴阳角顺直, 2M靠尺检查误差4MM,并要求干燥、无浮尘、无油脂。2、检查脚手架,脚手架离墙面至少20CM,拆除与墙 体相连的杆子,并补平墙面。3、批刮墙面:先用聚乙烯醇胶拌425#白水泥刮一道, 批刮时用IM靠尺随手检查平整 度,一道底批完后24小时 内砂整,再刮一道由厂家提供的弹性腻子,干燥后打磨平 整,进行灯光检查,合格后方可进行涂料施工。二、滚涂底料:1、滚涂底料前墙面必须干燥、无浮尘、无油污。2、滚筒应选用骨架结实、筒毛细密的优质滚筒,并配 备一种专漆边角的小滚筒,直径4CM、长12CM为宜。3、滚涂底料时不必加水

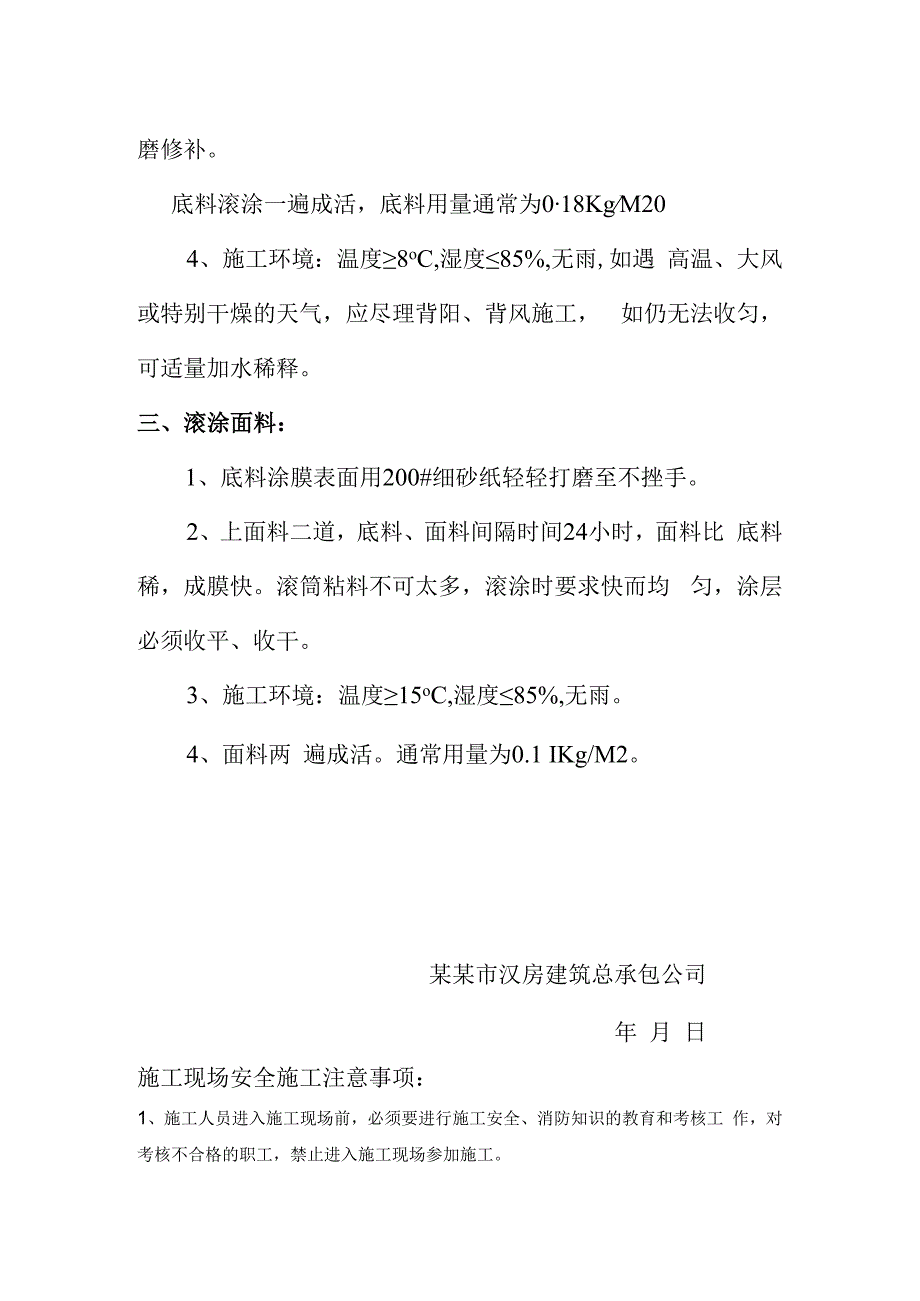

2、稀释,用前必须充分搅拌,滚 筒应由上而下成“M”型滚开,然后横向、竖向滚匀,并按 一定的方向收平。涂膜要求既没有连接的滚筒花,又呈现 桔皮浮点的效果。切忌在淮料半干时滚压,否则会使 涂膜 出现拉毛状粗糙。底料滚涂一遍,待干透后若发现墙体底 层处理中有缺 陷,应打磨修补。底料滚涂一遍成活,底料用量通常为018KgM204、施工环境:温度8oC,湿度85%,无雨,如遇 高温、大风或特别干燥的天气,应尽理背阳、背风施工, 如仍无法收匀,可适量加水稀释。三、滚涂面料:1、底料涂膜表面用200#细砂纸轻轻打磨至不挫手。2、上面料二道,底料、面料间隔时间24小时,面料比 底料稀,成膜快。滚筒粘料不可太多,

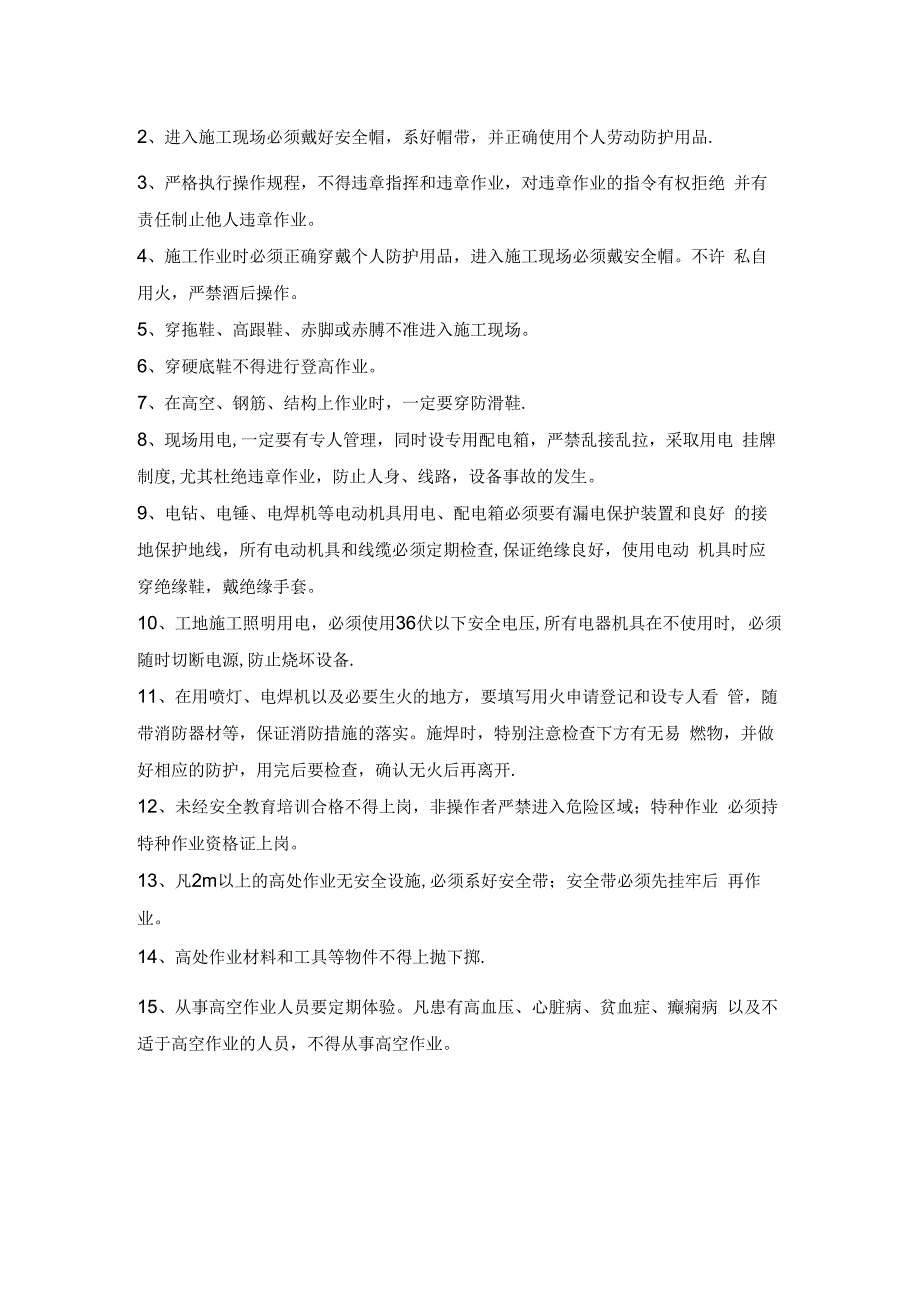

3、滚涂时要求快而均 匀,涂层必须收平、收干。3、施工环境:温度15oC,湿度85%,无雨。4、面料两 遍成活。通常用量为0.1 IKg/M2。某某市汉房建筑总承包公司年 月 日施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高

4、跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
