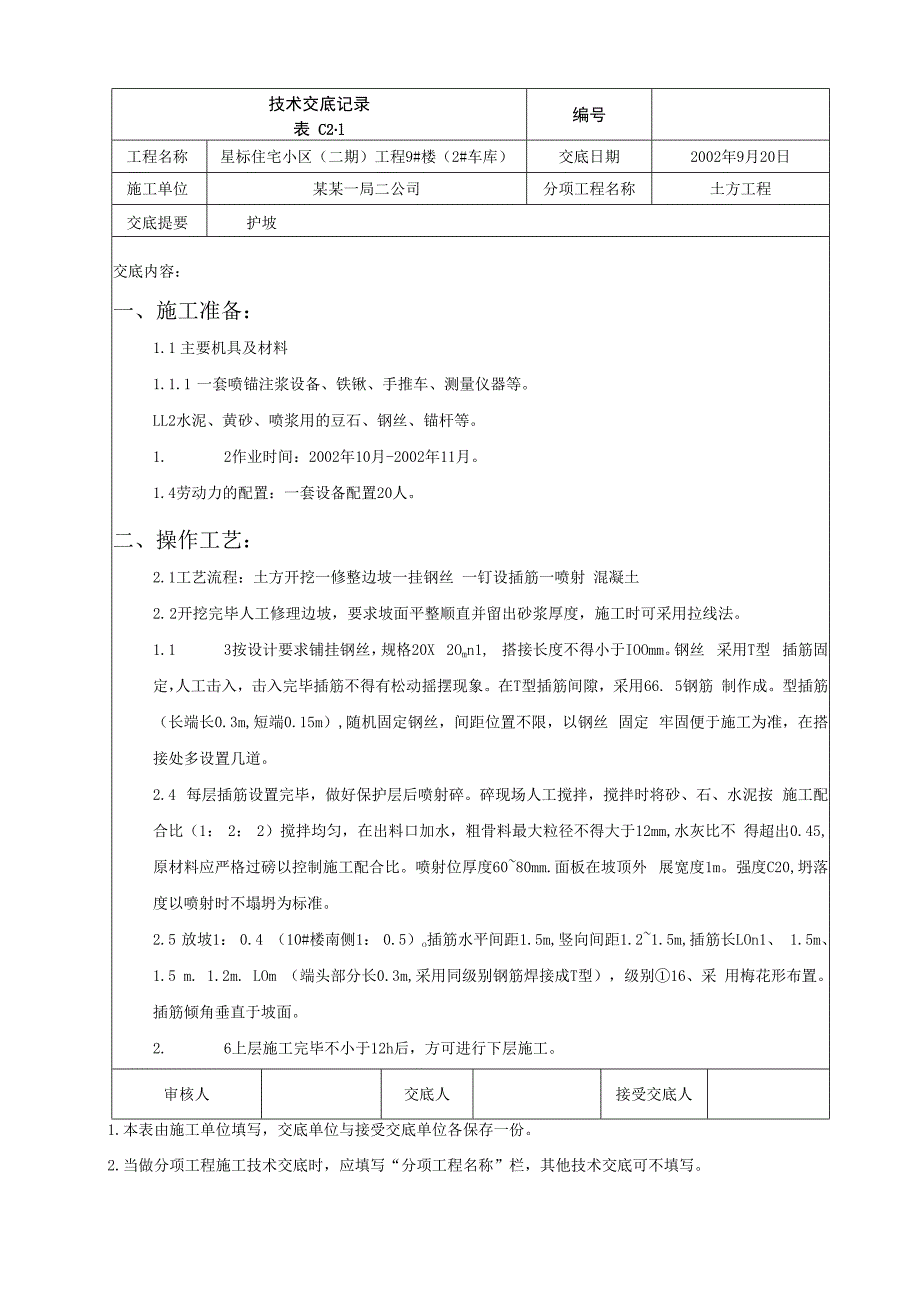

《护坡技术交底.docx》由会员分享,可在线阅读,更多相关《护坡技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。
1、技术交底记录表 C2l编号工程名称星标住宅小区(二期)工程9#楼(2#车库)交底日期2002年9月20日施工单位某某一局二公司分项工程名称土方工程交底提要护坡交底内容:一、施工准备:1.1 主要机具及材料1.1.1 一套喷锚注浆设备、铁锹、手推车、测量仪器等。LL2水泥、黄砂、喷浆用的豆石、钢丝、锚杆等。1. 2作业时间:2002年10月-2002年11月。1.4劳动力的配置:一套设备配置20人。二、操作工艺:2.1工艺流程:土方开挖一修整边坡一挂钢丝 一钉设插筋一喷射 混凝土2. 2开挖完毕人工修理边坡,要求坡面平整顺直并留出砂浆厚度,施工时可采用拉线法。1.1 3按设计要求铺挂钢丝,规格2

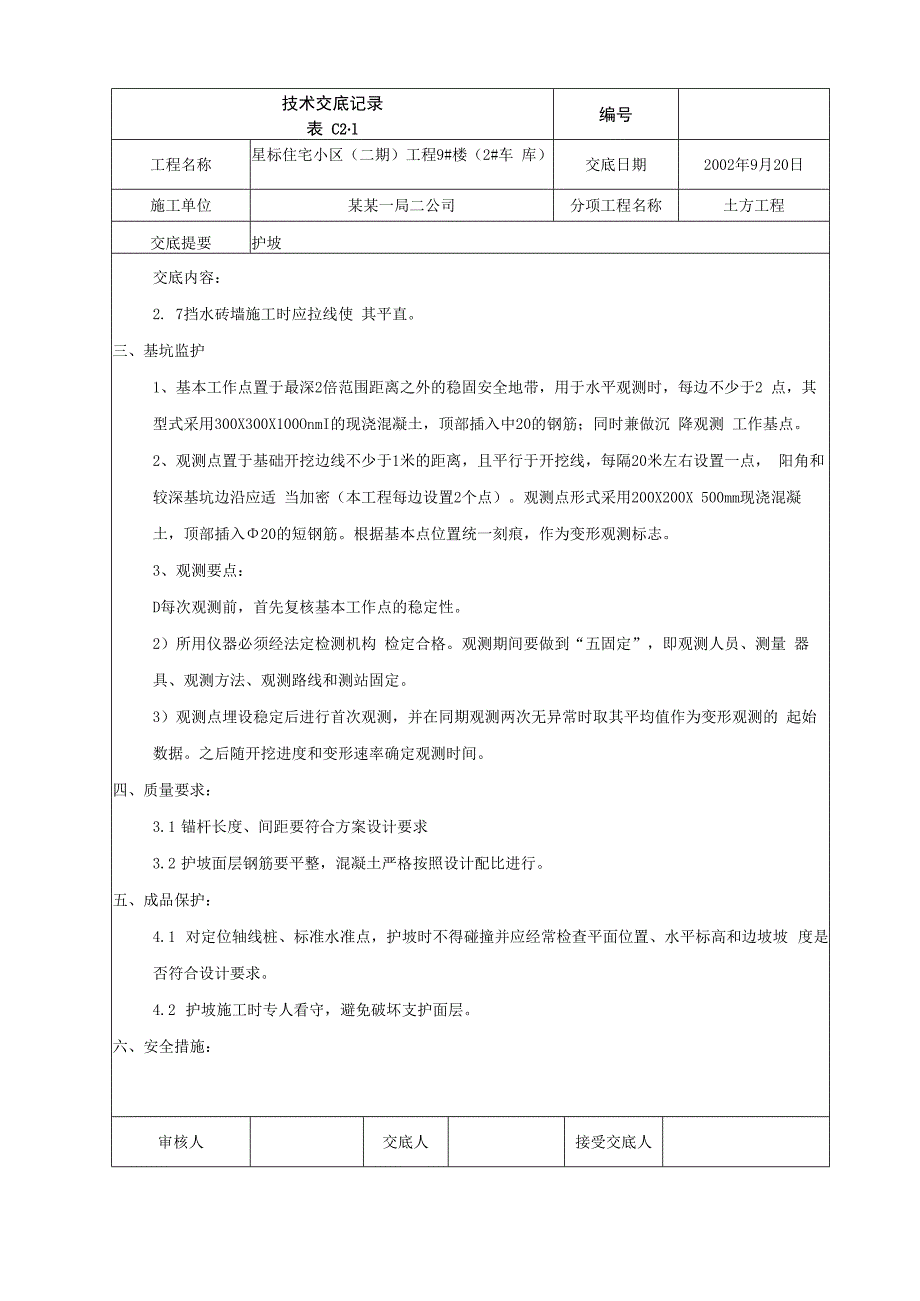

2、0X 2Omn1, 搭接长度不得小于IOOmm。钢丝 采用T型 插筋固定,人工击入,击入完毕插筋不得有松动摇摆现象。在T型插筋间隙,采用66. 5钢筋 制作成。型插筋(长端长0.3m,短端0.15m),随机固定钢丝,间距位置不限,以钢丝 固定 牢固便于施工为准,在搭接处多设置几道。2.4 每层插筋设置完毕,做好保护层后喷射碎。碎现场人工搅拌,搅拌时将砂、石、水泥按 施工配合比(1: 2: 2)搅拌均匀,在出料口加水,粗骨料最大粒径不得大于12mm,水灰比不 得超出0.45,原材料应严格过磅以控制施工配合比。喷射位厚度6080mm.面板在坡顶外 展宽度1m。强度C20,坍落度以喷射时不塌坍为标准
3、。2.5 放坡1: 0.4 (10#楼南侧1: 0.5)o插筋水平间距1.5m,竖向间距1.21.5m,插筋长LOn1、 1.5m、1.5 m. 1.2m. LOm (端头部分长0.3m,采用同级别钢筋焊接成T型),级别16、采 用梅花形布置。插筋倾角垂直于坡面。2. 6上层施工完毕不小于12h后,方可进行下层施工。审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2l编号工程名称星标住宅小区(二期)工程9#楼(2#车 库)交底日期2002年9月20日施工单位某某一局
4、二公司分项工程名称土方工程交底提要护坡交底内容:2. 7挡水砖墙施工时应拉线使 其平直。三、基坑监护1、基本工作点置于最深2倍范围距离之外的稳固安全地带,用于水平观测时,每边不少于2 点,其型式采用300X300X100OnmI的现浇混凝土,顶部插入中20的钢筋;同时兼做沉 降观测 工作基点。2、观测点置于基础开挖边线不少于1米的距离,且平行于开挖线,每隔20米左右设置一点, 阳角和较深基坑边沿应适 当加密(本工程每边设置2个点)。观测点形式采用200X200X 500mm现浇混凝土,顶部插入20的短钢筋。根据基本点位置统一刻痕,作为变形观测标志。3、观测要点:D每次观测前,首先复核基本工作点

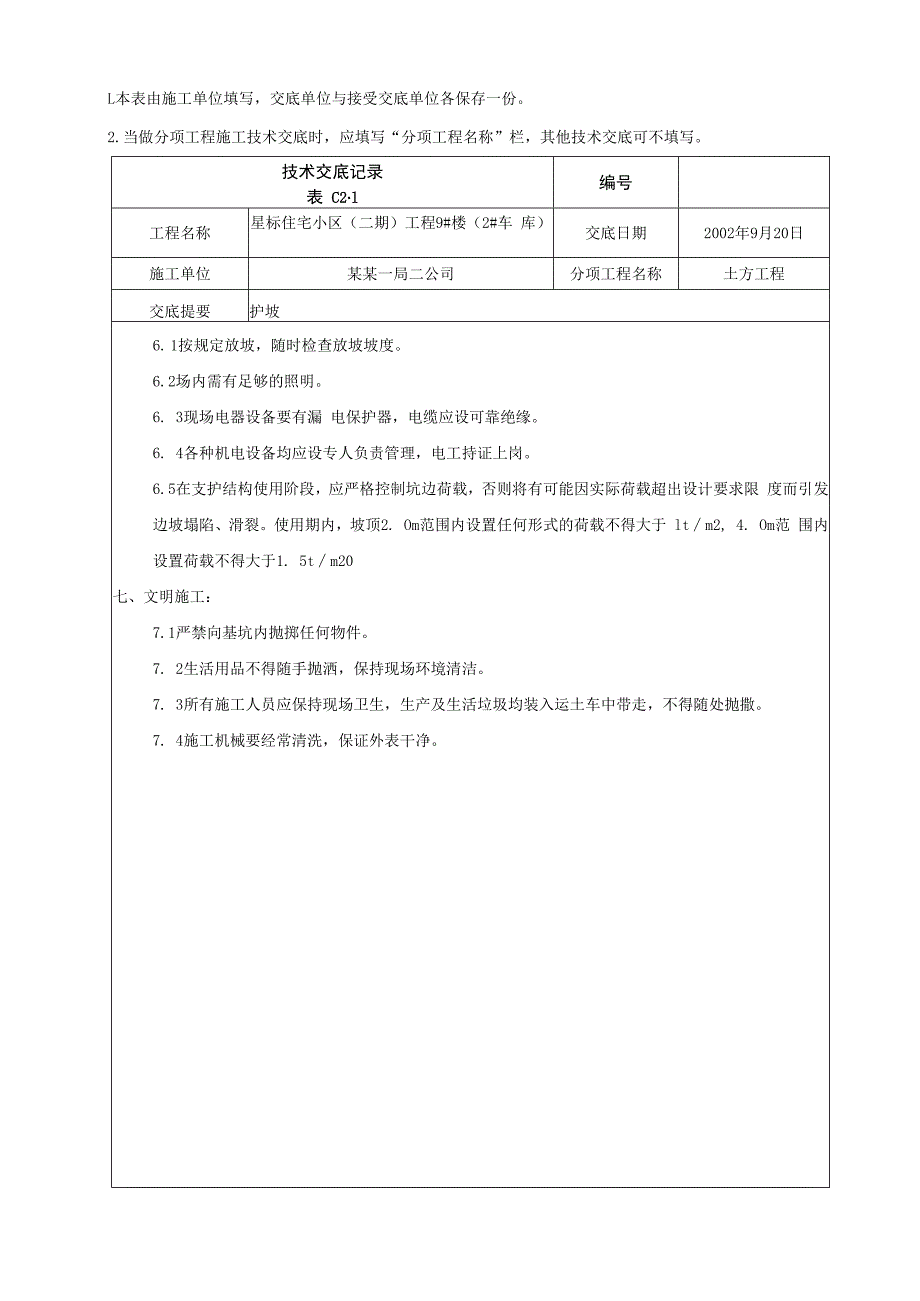

5、的稳定性。2)所用仪器必须经法定检测机构 检定合格。观测期间要做到“五固定”,即观测人员、测量 器具、观测方法、观测路线和测站固定。3)观测点埋设稳定后进行首次观测,并在同期观测两次无异常时取其平均值作为变形观测的 起始数据。之后随开挖进度和变形速率确定观测时间。四、质量要求:3.1 锚杆长度、间距要符合方案设计要求3.2 护坡面层钢筋要平整,混凝土严格按照设计配比进行。五、成品保护:4.1 对定位轴线桩、标准水准点,护坡时不得碰撞并应经常检查平面位置、水平标高和边坡坡 度是否符合设计要求。4.2 护坡施工时专人看守,避免破坏支护面层。六、安全措施:审核人交底人接受交底人L本表由施工单位填写,
6、交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2l编号工程名称星标住宅小区(二期)工程9#楼(2#车 库)交底日期2002年9月20日施工单位某某一局二公司分项工程名称土方工程交底提要护坡6. 1按规定放坡,随时检查放坡坡度。6.2场内需有足够的照明。6. 3现场电器设备要有漏 电保护器,电缆应设可靠绝缘。6. 4各种机电设备均应设专人负责管理,电工持证上岗。6.5在支护结构使用阶段,应严格控制坑边荷载,否则将有可能因实际荷载超出设计要求限 度而引发边坡塌陷、滑裂。使用期内,坡顶2. Om范围内设置任何形式的
7、荷载不得大于 ltm2, 4. Om范 围内设置荷载不得大于1. 5tm20七、文明施工:7.1严禁向基坑内抛掷任何物件。7. 2生活用品不得随手抛洒,保持现场环境清洁。7. 3所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车中带走,不得随处抛撒。7. 4施工机械要经常清洗,保证外表干净。审核人交底人接受交底人L本表由施工单位填写,交底单位与接受交底单位各保存一份。2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考 核不合格的职工,禁止进入施工现场参加施工
8、。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任 制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火, 严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度, 尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接
9、地保 护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋, 戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随 时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带 消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应 的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种 作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于 高空作业的人员,不得从事高空作业。
