抹灰工程施工规范要求及技术交底.docx

上传人:p** 文档编号:353322 上传时间:2023-08-05 格式:DOCX 页数:7 大小:11.96KB
下载 相关 举报
抹灰工程施工规范要求及技术交底.docx_第1页
第1页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第2页
第2页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第3页
第3页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第4页
第4页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第5页
第5页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第6页
第6页 / 共7页
抹灰工程施工规范要求及技术交底.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《抹灰工程施工规范要求及技术交底.docx》由会员分享,可在线阅读,更多相关《抹灰工程施工规范要求及技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

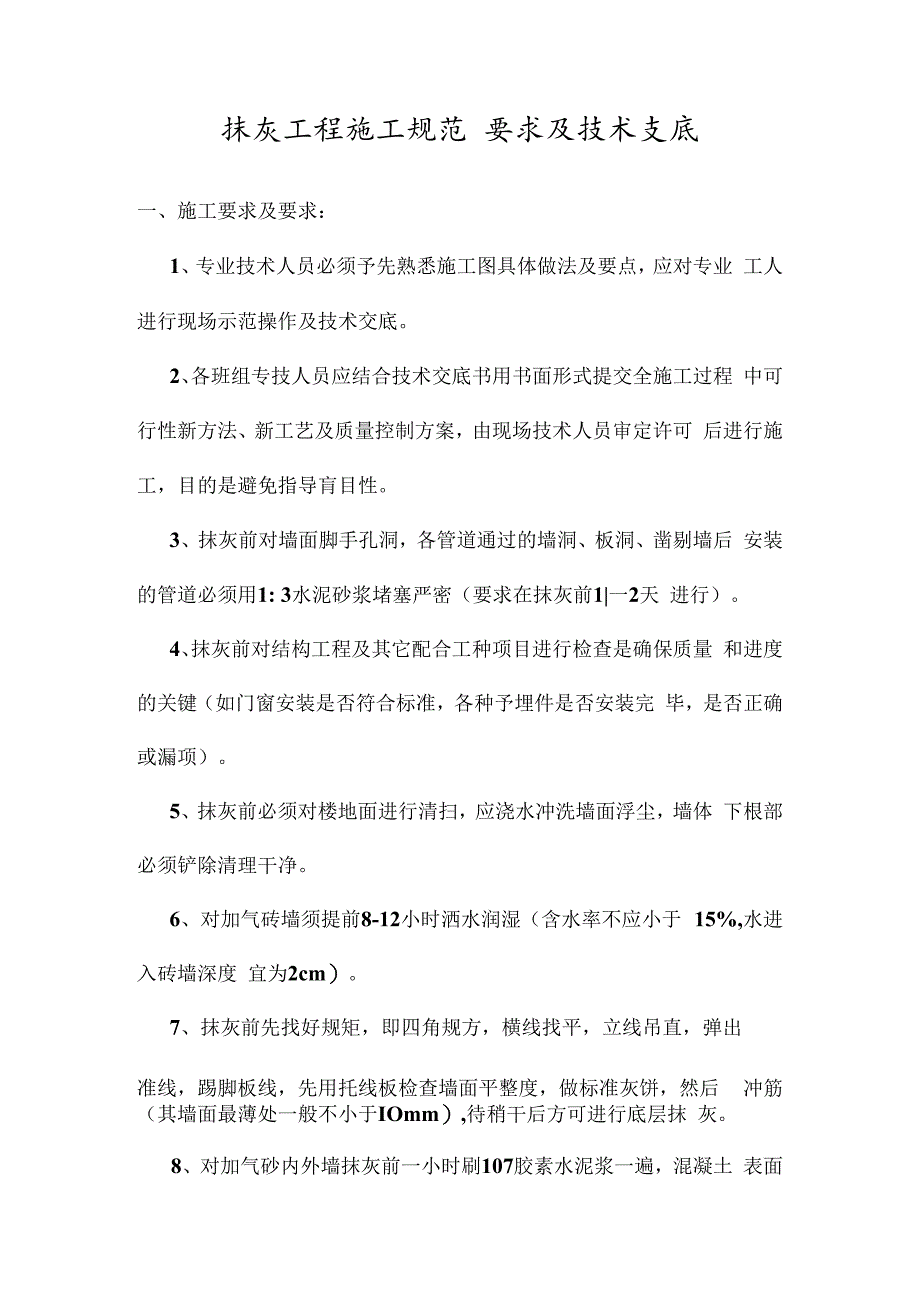

1、抹灰工程施工规范 要求及技术支底一、施工要求及要求:1、专业技术人员必须予先熟悉施工图具体做法及要点,应对专业 工人进行现场示范操作及技术交底。2、各班组专技人员应结合技术交底书用书面形式提交全施工过程 中可行性新方法、新工艺及质量控制方案,由现场技术人员审定许可 后进行施工,目的是避免指导肓目性。3、抹灰前对墙面脚手孔洞,各管道通过的墙洞、板洞、凿剔墙后 安装的管道必须用1: 3水泥砂浆堵塞严密(要求在抹灰前1|一2天 进行)。4、抹灰前对结构工程及其它配合工种项目进行检查是确保质量 和进度的关键(如门窗安装是否符合标准,各种予埋件是否安装完 毕,是否正确或漏项)。5、抹灰前必须对楼地面进行

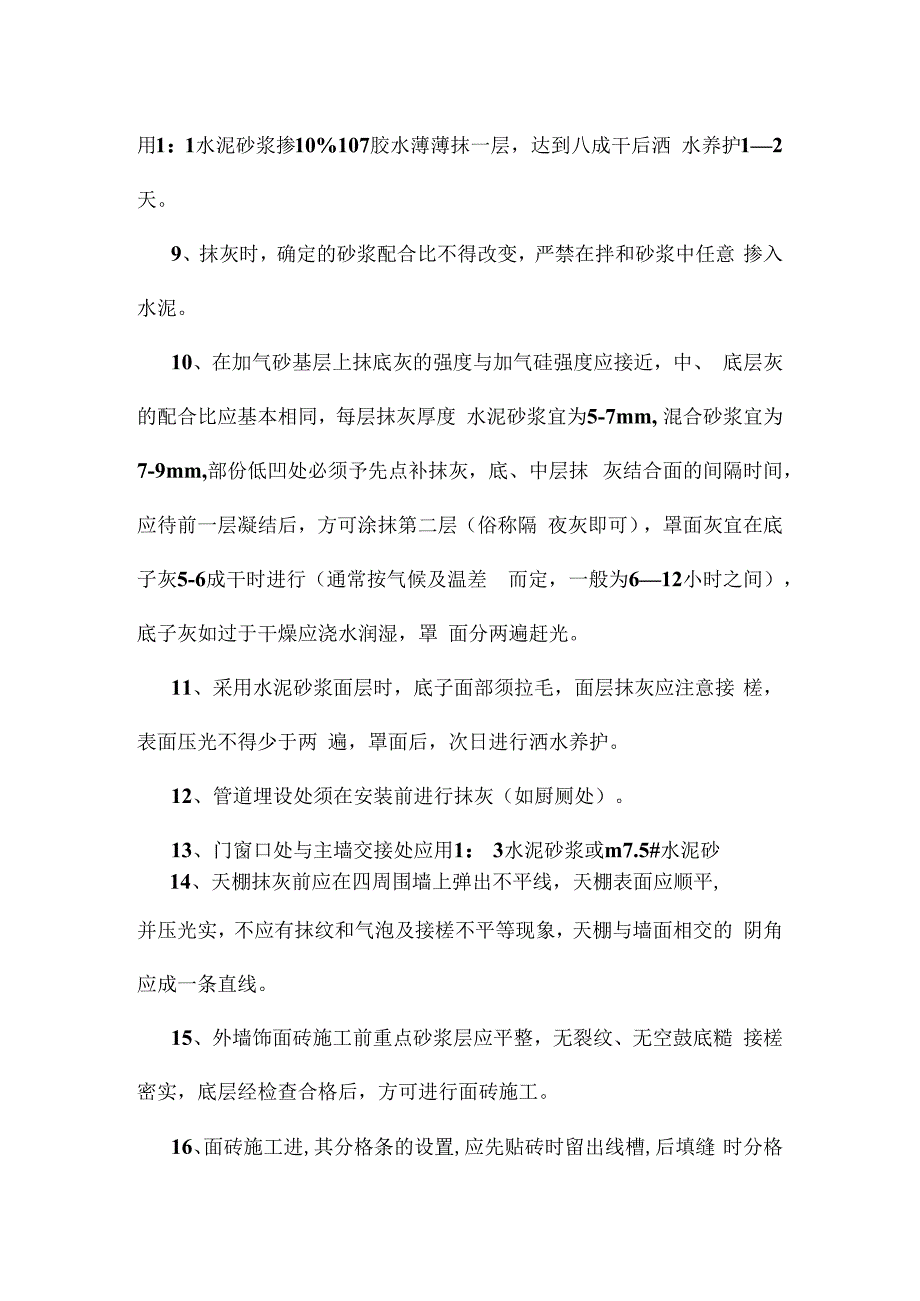

2、清扫,应浇水冲洗墙面浮尘,墙体 下根部必须铲除清理干净。6、对加气砖墙须提前8-12小时洒水润湿(含水率不应小于 15%,水进入砖墙深度 宜为2cm)。7、抹灰前先找好规矩,即四角规方,横线找平,立线吊直,弹出准线,踢脚板线,先用托线板检查墙面平整度,做标准灰饼,然后 冲筋(其墙面最薄处一般不小于IOmm),待稍干后方可进行底层抹 灰。8、对加气砂内外墙抹灰前一小时刷107胶素水泥浆一遍,混凝土 表面用1: 1水泥砂浆掺10%107胶水薄薄抹一层,达到八成干后洒 水养护12天。9、抹灰时,确定的砂浆配合比不得改变,严禁在拌和砂浆中任意 掺入水泥。10、在加气砂基层上抹底灰的强度与加气硅强度应接

3、近,中、 底层灰的配合比应基本相同,每层抹灰厚度 水泥砂浆宜为5-7mm, 混合砂浆宜为7-9mm,部份低凹处必须予先点补抹灰,底、中层抹 灰结合面的间隔时间,应待前一层凝结后,方可涂抹第二层(俗称隔 夜灰即可),罩面灰宜在底子灰5-6成干时进行(通常按气候及温差 而定,一般为612小时之间),底子灰如过于干燥应浇水润湿,罩 面分两遍赶光。11、采用水泥砂浆面层时,底子面部须拉毛,面层抹灰应注意接 槎,表面压光不得少于两 遍,罩面后,次日进行洒水养护。12、管道埋设处须在安装前进行抹灰(如厨厕处)。13、门窗口处与主墙交接处应用1: 3水泥砂浆或m7.5#水泥砂14、天棚抹灰前应在四周围墙上弹

4、出不平线,天棚表面应顺平,并压光实,不应有抹纹和气泡及接槎不平等现象,天棚与墙面相交的 阴角应成一条直线。15、外墙饰面砖施工前重点砂浆层应平整,无裂纹、无空鼓底糙 接槎密实,底层经检查合格后,方可进行面砖施工。16、面砖施工进,其分格条的设置,应先贴砖时留出线槽,后填缝 时分格条同进拍平调直,避免渗水。17、面砖粘贴质量应符合规范要求,无空鼓、平直、无脱落,接 缝平整,线条线缝均匀,勾缝砂浆饱满无裂纹。18、无论贴面及砂浆面层抹灰,洞口四周作为防渗水重点。19、对安装好的门窗框须进行保护。20、在施工过程中对装饰工程做好的成品应加以保护,施工用水 不得污损装饰工程。21、墙面抹灰及细部工程施

5、工予先做样板,并经现场技术人及有关单位认可后可方进行全面施工。二、设计及具体施工做法:1、全部外墙及梯间处(不含阳台内墙及栏板内墙),混凝土梁、 柱与砖墙交接处应铺设金属。内墙设胶 粘贴。2、外墙水泥砂浆收光,总厚度为20mm,刷107胶素水泥浆一遍,配合比为107胶:水=L 4, 15mm厚2: 1: 8水泥石灰砂浆分两次抹灰,5mm厚1: 2.5水泥砂浆面层原浆压实收光。3、外墙立面分格详各立面图标注。4、外墙接槎处应留在分格条处。5、塑钢门窗洞口应先按所规定的尺寸四周抹好第一次底灰,窗 台处做流水坡度,并控制好塑钢安装时发泡剂予留间隙,待门窗安 装完毕后,与外墙面层抹灰同时进行。6、阳台

6、、门窗、外挑板上下必须垂直挂通线并控制垂直度 在 范围内,其平面几何尺寸必须符合设计要求。7、所有阳台、腰线、挑檐、窗台、女儿墙、栏板压顶、女儿墙 泛水槽等,上面做流水坡度,下面做滴水线槽及鹰嘴,并应整齐一 致。8、工序流程:垂直放线一通长放线一大角冲筋一钉钢板,搭灰 饼一刷107胶一局部补糙一两次分层刮糙一养护一门窗洞侧按设 计要求刮糙一中间干燥期内做细部结构抹灰一二次搭灰饼一嵌线 槽一糙面验收一各墙面收光压实或饰面砖一养护。9、外墙细部具体做法见附注详图。(-)室内墙面:1、混合砂浆墙面刷107胶素水泥浆一遍,配合比同外墙总厚20 mm, 15厚h 1: 6水泥石砂砂浆分两次抹灰,5厚1:

7、 0.5: 5水泥 石灰砂浆,石灰膏罩面。2、厨房和卫生间,25厚1: 3水泥砂浆分两次刮糙到顶,并垂 直拉毛。3、厨房和卫生地面20Omm高墙立面处不抹灰,待地坪施工时做 防水砂浆。4、楼梯间做混合灰浆。5、所有房间、走道墙垛及墙体阳角处均做1.8M高水泥砂浆护 角,每侧宽度 不应小于50 mm。6、卧室、客厅采用水泥砂浆踢脚线高15Omm随墙面一起做。踢 脚线平墙面,梯间踢脚线贴瓷砖球 凸出IOmm。()抹灰质量的允许偏差:表面平整度2 mm;阴阳角垂直2 mm;立面垂直3 mm;阴阳角方正2 mm。(四)关于质量验收要求:1、抹灰工程的面层不得有爆灰和裂缝、裂纹,各抹灰层之间及 抹灰层与

8、基体之间应粘结牢固,不得有脱层、空鼓等缺陷。2、抹灰分格缝的宽度和深度应均匀一致,表面光滑,不得有 错缝,缺棱掉角。3、抹灰层的外观质量表面应光滑、洁净、颜色均匀,接槎平整, 无抹纹,灰线平直方正,清晰美观。4、饰面砖应平直无空鼓及缺棱掉角,线条应均匀,勾缝砂浆饱满无裂纹。5、施工中,应事先控制,事中严格把关,按规范标准要求自行检查,应深入到全方位重点之处,特别是二次糙面,必须严格达到要 求后能进行面层抹灰施工。(五)质量控制及验收程序1、专业工人必须做到过程控制及自检。2、在抹灰过程中,班组专业工人对各工作面应进行互 相监督检查。3、各班组专职检查人员应配合施工员、质检员进行工程质量全 面检

9、查。4、全面综合性检查。配合甲方专检人员,全面验收检查,发现 质量不符合规范要求造成返工时,各承包班组无条件接受,并且全 部承担对返工造成的一切经济损失。5、上述各工序施工全部完成后进行实测,目测按百分计分评定 成绩结果,评定为87分以上为合同单价,否则低于87分以下时,严 格按合同条文执行罚款。现场负责人:班组负责人:施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指

10、令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用

11、36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
