盘扣式脚手架的搭设、施工、验收的流程.docx

上传人:p** 文档编号:353463 上传时间:2023-08-05 格式:DOCX 页数:10 大小:10.69KB
下载 相关 举报
盘扣式脚手架的搭设、施工、验收的流程.docx_第1页
第1页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第2页
第2页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第3页
第3页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第4页
第4页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第5页
第5页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第6页
第6页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第7页
第7页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第8页
第8页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第9页
第9页 / 共10页
盘扣式脚手架的搭设、施工、验收的流程.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《盘扣式脚手架的搭设、施工、验收的流程.docx》由会员分享,可在线阅读,更多相关《盘扣式脚手架的搭设、施工、验收的流程.docx(10页珍藏版)》请在第壹文秘上搜索。

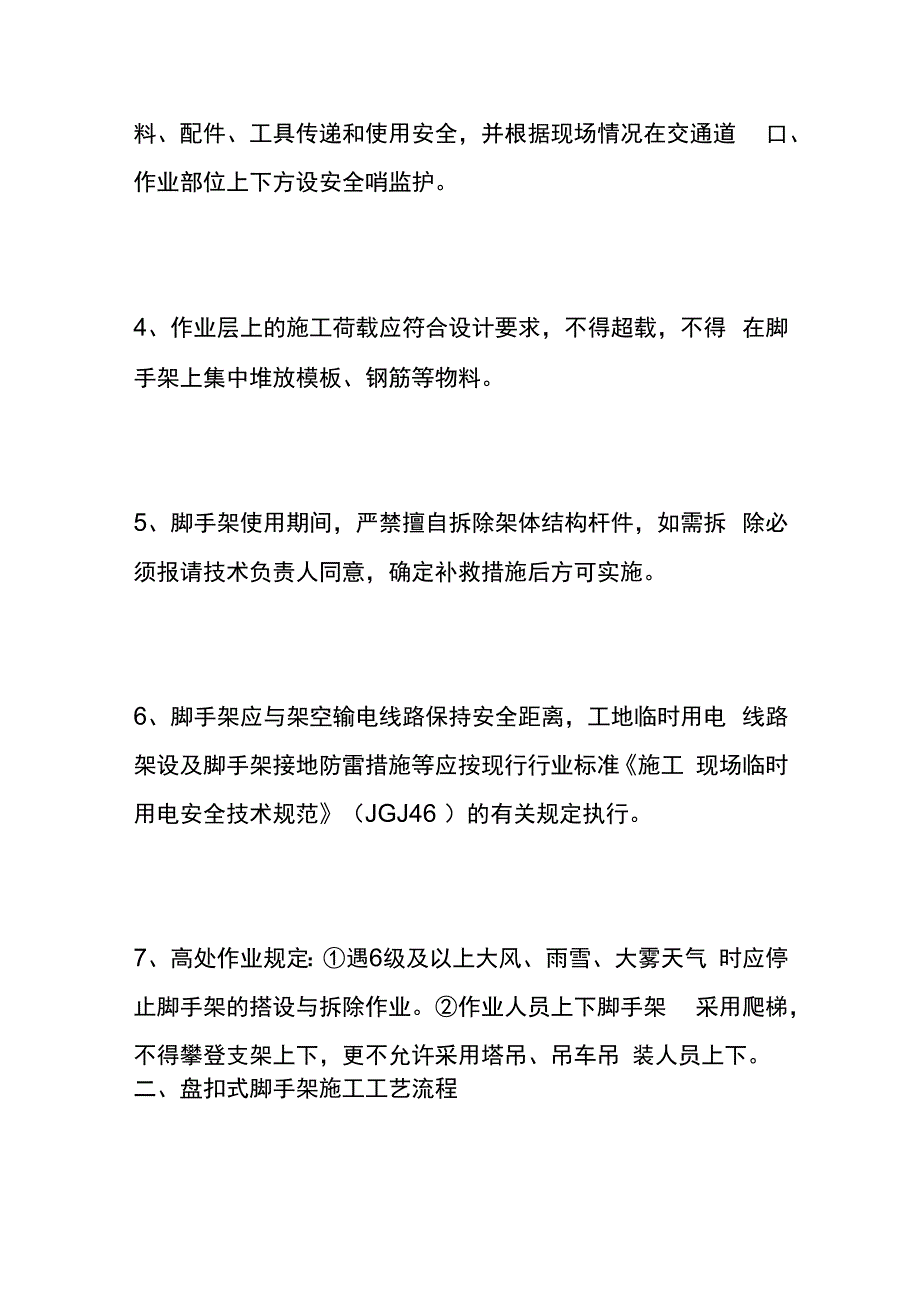

1、一、盘扣式脚手架搭设安全要求建筑结构安全一直是各项目建设实现过程中的最主要目标, 尤其对公共建筑而言更是如此,要确保在地震中建筑仍能够 保证结构安全稳定。1.盘扣式支撑架搭设安全要求有以下几点:L搭设必须按照经过审批的方案和现场交底的要求进行, 严禁偷工减料,严格遵守搭设工艺,不得将变形或校正过的 立杆作为施工材料。2、搭设过程中,现场须有熟练的技术人员带班指导,并有 安全员跟班检查监督。3、搭设过程中严禁上下交叉作业,要采取切实措施保证材料、配件、工具传递和使用安全,并根据现场情况在交通道 口、作业部位上下方设安全哨监护。4、作业层上的施工荷载应符合设计要求,不得超载,不得 在脚手架上集中堆

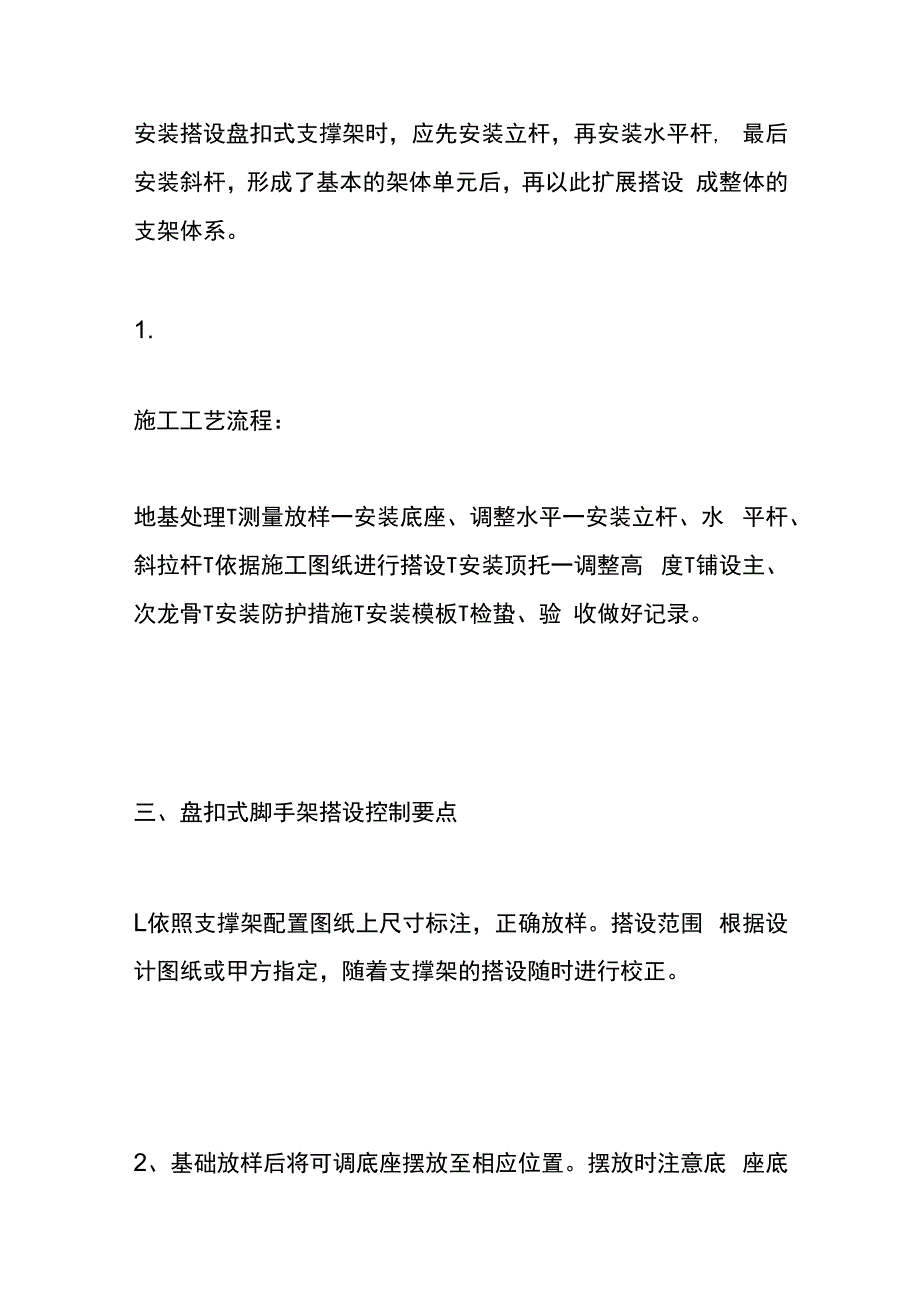

2、放模板、钢筋等物料。5、脚手架使用期间,严禁擅自拆除架体结构杆件,如需拆 除必须报请技术负责人同意,确定补救措施后方可实施。6、脚手架应与架空输电线路保持安全距离,工地临时用电 线路架设及脚手架接地防雷措施等应按现行行业标准施工 现场临时用电安全技术规范(JGJ46 )的有关规定执行。7、高处作业规定:遇6级及以上大风、雨雪、大雾天气 时应停止脚手架的搭设与拆除作业。作业人员上下脚手架 采用爬梯,不得攀登支架上下,更不允许采用塔吊、吊车吊 装人员上下。二、盘扣式脚手架施工工艺流程安装搭设盘扣式支撑架时,应先安装立杆,再安装水平杆, 最后安装斜杆,形成了基本的架体单元后,再以此扩展搭设 成整体的

3、支架体系。1.施工工艺流程:地基处理T测量放样一安装底座、调整水平一安装立杆、水 平杆、斜拉杆T依据施工图纸进行搭设T安装顶托一调整高 度T铺设主、次龙骨T安装防护措施T安装模板T检蛰、验 收做好记录。三、盘扣式脚手架搭设控制要点L依照支撑架配置图纸上尺寸标注,正确放样。搭设范围 根据设计图纸或甲方指定,随着支撑架的搭设随时进行校正。2、基础放样后将可调底座摆放至相应位置。摆放时注意底 座底板,底板不平整的材料严禁使用。可事先将底座扳手调 节至距底板约250mm的位置,便于搭设时标高的调节。将 标准基座的主架套筒部分朝上套入可调底座上方,标准基座 下缘需完全置入扳手受力平面的凹槽内。将横杆铸头

4、套入圆 盘小孔位置,使横杆铸头前端抵住主架圆管,再以斜楔贯穿 小孔敲紧固定。3、搭设完扫地杆后架体整体抄平,保证架体在同一个水平 面,架体横杆水平度偏差不大于5mmo可调底座调节丝杆 外露长度不应大于300mm ,作为扫地杆的最底层水平杆离 地高度不应大于550mmo4、按照方案要求布置竖向斜杆。根据规范要求,结合现场 实际搭设情况,竖向斜杆布置一般分两种形式,一种为矩阵 型螺旋式(即格构柱形式),一种为八字形对称形式(或 v型对称I具体实施以方案为主。5、随架体搭设高度调整、检查架体垂直度,每步架体(1.5m 高)垂直度允许偏差 5mm ,架体整体垂直度允许偏差士 50mm或H1000mm

5、( H为架体整体高度X6、可调托座伸出顶层水平杆或双槽钢托梁的悬臂长度严禁 超过500mm ,且丝杆外露长度严禁超过400mm ,可调托 座插入立杆或双槽钢托梁长度不得小于200mmo7、架体抱柱、拉结等构造措施应符合方案要求。四、盘扣式脚手架分阶段检查和验收规范当搭设高度达到设计的高度要求后以及浇筑混凝土之前,对 盘扣式支撑架重点检查以下内容:1、基础应符合设计要求,并应平整坚实,立杆与基础间应 无松动、悬空现象;2、搭设的架体三维尺寸应符合设计要求,搭设方法和斜杆 等设置应符合规范规定;3、可调托座及可调底座伸出水平杆的悬臂长度必须符合设 计限定要求;4、检查支撑架竖向斜杆的销板是否打紧,

6、是否平行与立杆; 水平杆的销板是否垂直于水平杆;5、检查各种杆件的安装部位、数量、形式是否符合设计要求;6、支撑架的所有销板都必须处于锁紧状态;悬挑位置要准 确,各阶段的水平杆、竖向斜杆安装完整,销板安装紧固, 各项安全防护到位;7、水平安全网等相应安全措施符合专项施工方案的要求;8、搭设的施工记录和质量检查记录应及时、齐全。五、盘扣式脚手架拆除注意事项L混凝土及预应力管道压浆达到设计强度(应有强度报告), 合格后方可拆架。2、支撑架的拆除必须经验算复核并符合混凝土结构工程 施工质量验收规范(GB50204-2015 )及其它有关规定, 严格控制拆模时间,拆模前必须有拆模申请及经审批。架体 拆

7、除时应按施工方案设计的拆除Jl质序进行。3、支撑架拆除前应派专人检查支撑架上的材料、杂物是否 清理干净,支撑架拆除前必须划出安全区,并设置醒目的警 示标志。派专人进行警戒,架体拆除时下方不得有其他人员 作业。4、拆除时应遵循先上后下、后搭先拆、一步一清的原则(即 从挠度变形较大处开始拆除),部件拆除的顺序与安装顺序 相反,严禁上下同时进行。拆除顺序为:采取全孔多点、对 称、均匀、缓慢的原则,先中跨后边跨、由跨中逐步向两端 支点对称的拆除支架。5、不允许分立面拆除或上、下两步同时拆除,认真做到循环拆除、一步一清、一杆一清。6、支撑架拆除时,为使架体保持稳定,拆除的最小留置区 段的高宽比严禁大于3

8、:lo7、钢管、扣件拆除时,应将钢管与扣件分离,不允许钢管 上附着扣件输送地面,或两根钢管同时拆下输送地面。8、脚手板拆除时,应自外向里竖立、搬运,防止自里向外 翻起后,脚手板垃圾物件直接从高处坠落伤人。9、卸料时应由作业人员将各配件逐次传递到地面,严禁抛 掷。10、运至地面的构配件应及时检查、整修与保养,清除杆件 及螺纹上的沾污物,变形严重的,送回修整;配件经检查、 修正后,按品种、规格分类存放,妥善保管。11.拆除杆件时,要互相告知,协调作业,已松开连接的杆 部件要及时拆除运出,避免发生误扶误靠。12、当日完工后,应仔细检查岗位周围情况,如发现留有隐 患的部位,应及时进行修复或继续完成至一

9、个程序、一个部 位的约束,方可撤离岗位。六、总结 盘扣式支撑架全部杆件系列化、标准化,根据施工实际需要, 立杆盘扣节点间距按0.5m模数设置,横杆长度按0.3m模 数设置,能组成多种组架尺寸,便于曲线布置。可在斜坡或 阶梯形地基上搭设,可支撑阶梯形模板。除此外盘扣式支撑 架还可临时用于其他多种用途,例如,可做供车辆通行的安 全通道;可用于双排手脚架;可快速搭设临时作业平台;可 配合挂扣式踏步爬梯,快速形成安全可靠、便于人员上下的 笼梯通道;另外还几乎可替代普通钢管的一切用途。盘扣式 支撑架作为新型支架,在项目建设中,结构安全可靠,搭拆 方便快捷,无零散配件、易于管理,与传统支架相比,在工 程的安全质量、文明施工方面均展现出明显的优越性,已获 多地大力推广使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
