砼砌体技术交底.docx

上传人:p** 文档编号:353672 上传时间:2023-08-05 格式:DOCX 页数:7 大小:12.47KB
下载 相关 举报
砼砌体技术交底.docx_第1页
第1页 / 共7页
砼砌体技术交底.docx_第2页
第2页 / 共7页
砼砌体技术交底.docx_第3页
第3页 / 共7页
砼砌体技术交底.docx_第4页
第4页 / 共7页
砼砌体技术交底.docx_第5页
第5页 / 共7页
砼砌体技术交底.docx_第6页
第6页 / 共7页
砼砌体技术交底.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《砼砌体技术交底.docx》由会员分享,可在线阅读,更多相关《砼砌体技术交底.docx(7页珍藏版)》请在第壹文秘上搜索。

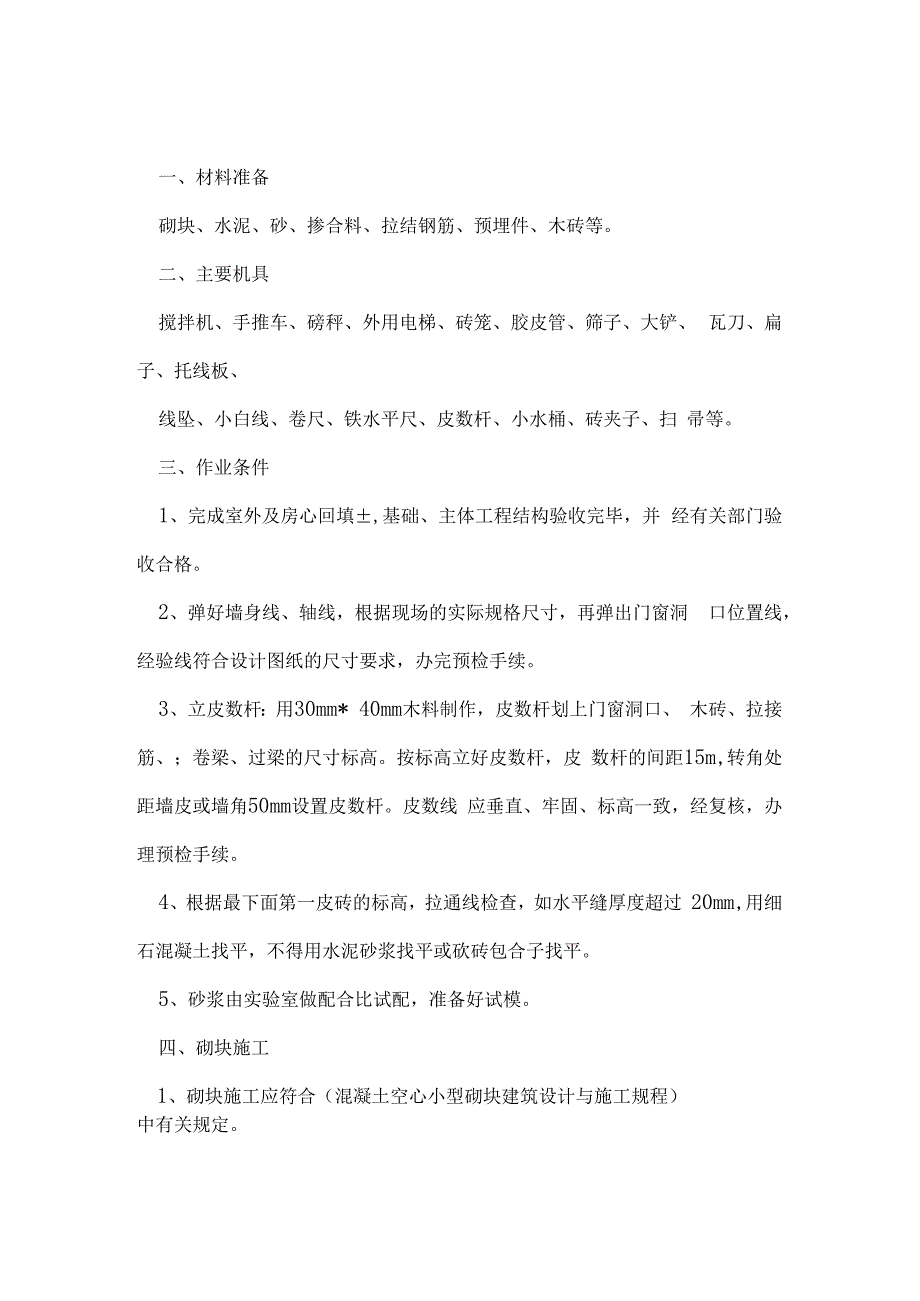

1、一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等。二、主要机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、 瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫 帚等。三、作业条件1、完成室外及房心回填,基础、主体工程结构验收完毕,并 经有关部门验收合格。2、弹好墙身线、轴线,根据现场的实际规格尺寸,再弹出门窗洞 口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。3、立皮数杆:用30mm* 40mm木料制作,皮数杆划上门窗洞口、 木砖、拉接筋、;卷梁、过梁的尺寸标高。按标高立好皮数杆,皮 数杆的间距15m,转角处距墙皮或墙角50mm设置皮数

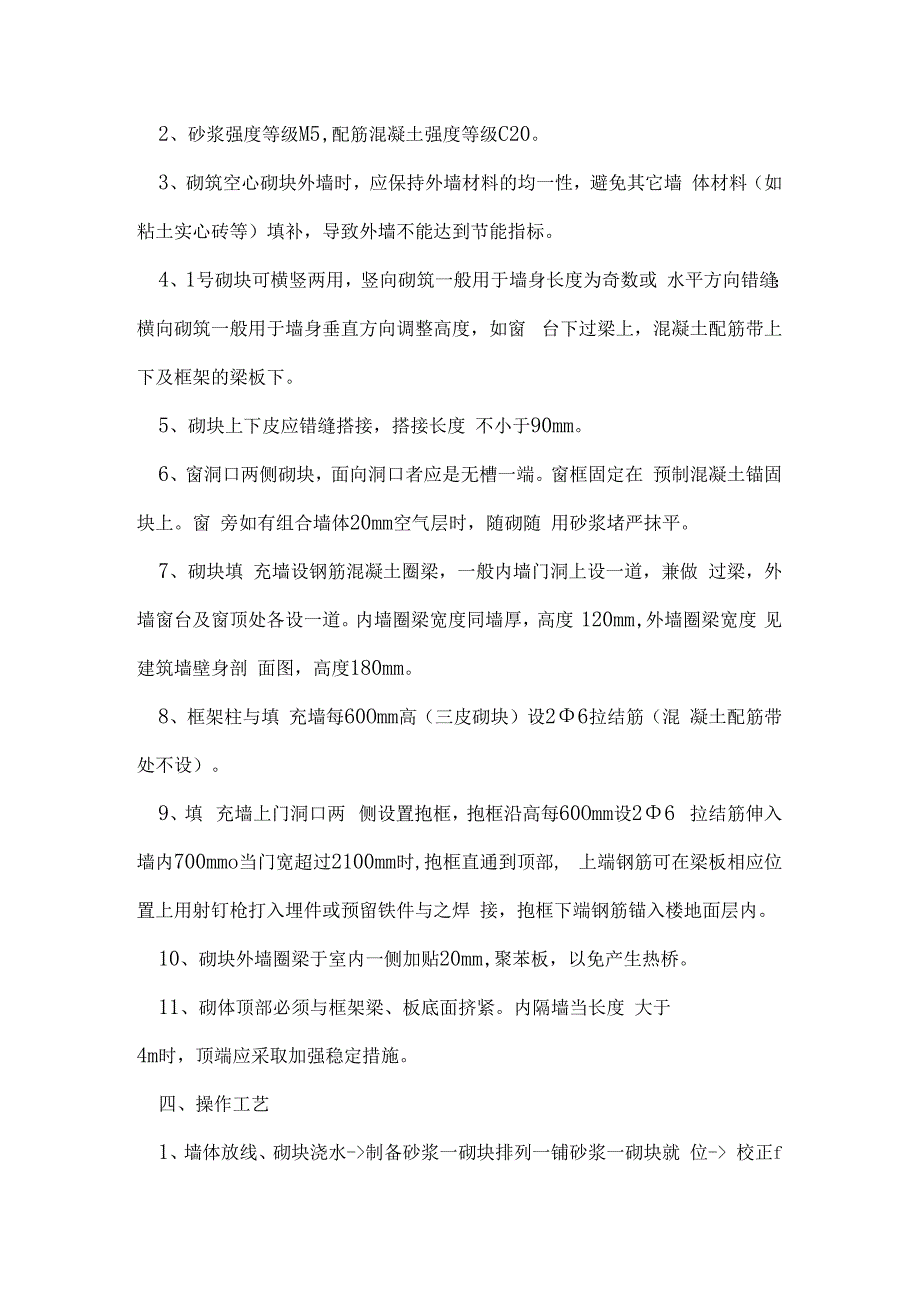

2、杆。皮数线 应垂直、牢固、标高一致,经复核,办理预检手续。4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过 20mm,用细石混凝土找平,不得用水泥砂浆找平或砍砖包合子找平。5、砂浆由实验室做配合比试配,准备好试模。四、砌块施工1、砌块施工应符合(混凝土空心小型砌块建筑设计与施工规程)中有关规定。2、砂浆强度等级M5,配筋混凝土强度等级C20。3、砌筑空心砌块外墙时,应保持外墙材料的均一性,避免其它墙 体材料(如粘土实心砖等)填补,导致外墙不能达到节能指标。4、1号砌块可横竖两用,竖向砌筑一般用于墙身长度为奇数或 水平方向错缝;横向砌筑一般用于墙身垂直方向调整高度,如窗 台下过梁上,混

3、凝土配筋带上下及框架的梁板下。5、砌块上下皮应错缝搭接,搭接长度 不小于90mm。6、窗洞口两侧砌块,面向洞口者应是无槽一端。窗框固定在 预制混凝土锚固块上。窗 旁如有组合墙体20mm空气层时,随砌随 用砂浆堵严抹平。7、砌块填 充墙设钢筋混凝土圈梁,一般内墙门洞上设一道,兼做 过梁,外墙窗台及窗顶处各设一道。内墙圈梁宽度同墙厚,高度 120mm,外墙圈梁宽度 见建筑墙壁身剖 面图,高度180mm。8、框架柱与填 充墙每60Omm高(三皮砌块)设26拉结筋(混 凝土配筋带处不设)。9、填 充墙上门洞口两 侧设置抱框,抱框沿高每60Omm设26 拉结筋伸入墙内700mmo当门宽超过2100mm时

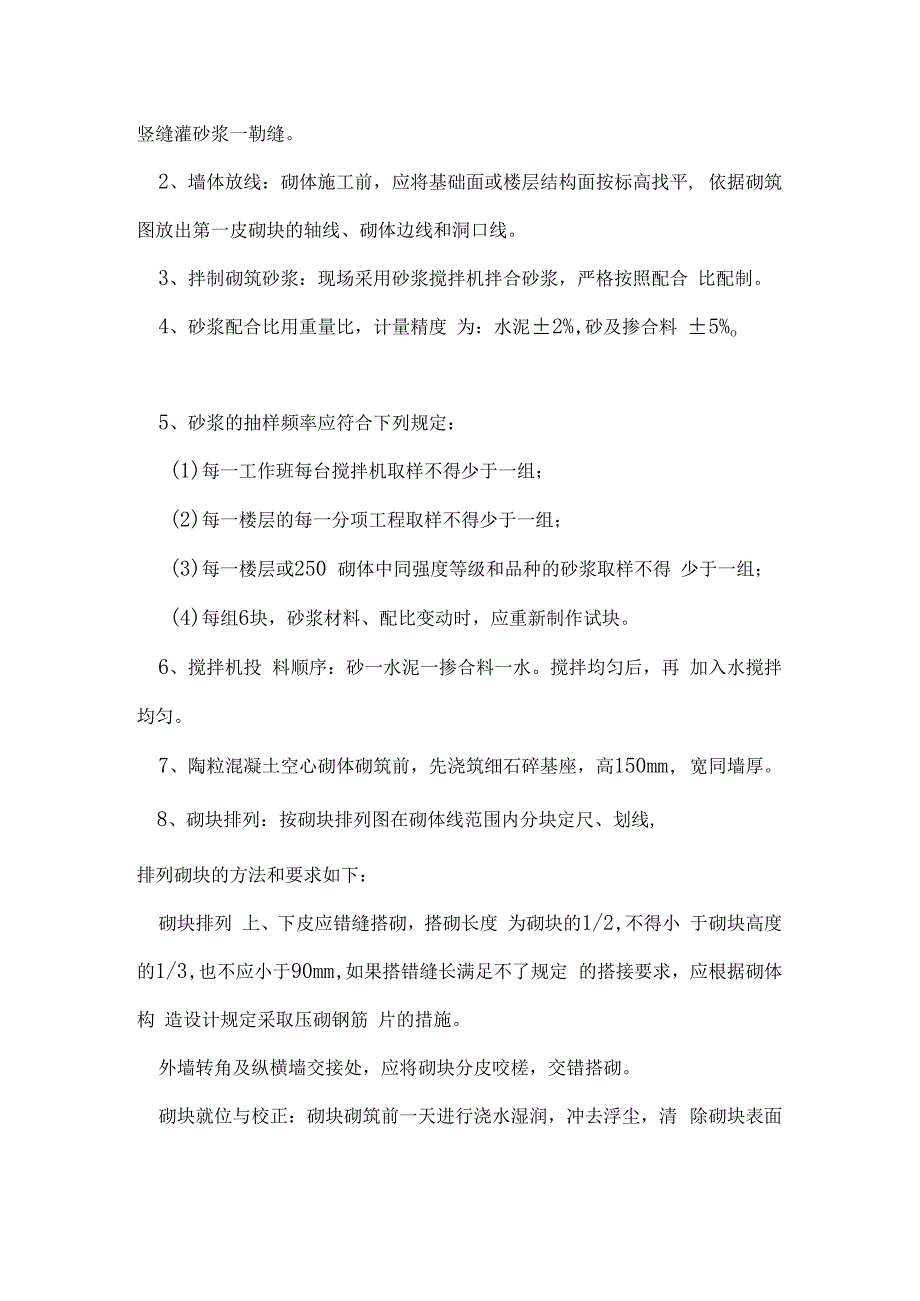

4、,抱框直通到顶部, 上端钢筋可在梁板相应位置上用射钉枪打入埋件或预留铁件与之焊 接,抱框下端钢筋锚入楼地面层内。10、砌块外墙圈梁于室内一侧加贴20mm,聚苯板,以免产生热桥。11、砌体顶部必须与框架梁、板底面挤紧。内隔墙当长度 大于4m时,顶端应采取加强稳定措施。四、操作工艺1、墙体放线、砌块浇水-制备砂浆一砌块排列一铺砂浆一砌块就 位- 校正f竖缝灌砂浆一勒缝。2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平, 依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3、拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合 比配制。4、砂浆配合比用重量比,计量精度 为:水泥2%,砂及

5、掺合料 5%o5、砂浆的抽样频率应符合下列规定:(1)每一工作班每台搅拌机取样不得少于一组;(2)每一楼层的每一分项工程取样不得少于一组;(3)每一楼层或250 砌体中同强度等级和品种的砂浆取样不得 少于一组;(4)每组6块,砂浆材料、配比变动时,应重新制作试块。6、搅拌机投 料顺序:砂一水泥一掺合料一水。搅拌均匀后,再 加入水搅拌均匀。7、陶粒混凝土空心砌体砌筑前,先浇筑细石碎基座,高150mm, 宽同墙厚。8、砌块排列:按砌块排列图在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块排列 上、下皮应错缝搭砌,搭砌长度 为砌块的1/2,不得小 于砌块高度 的1/3,也不应小于90mm

6、,如果搭错缝长满足不了规定 的搭接要求,应根据砌体构 造设计规定采取压砌钢筋 片的措施。外墙转角及纵横墙交接处,应将砌块分皮咬槎,交错搭砌。砌块就位与校正:砌块砌筑前一天进行浇水湿润,冲去浮尘,清 除砌块表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下 后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊 砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整 度。9、砌筑墙体要同时砌起,不得留斜槎,每天砌筑高度不超过1.8 米。10、转角及交接处同时砌筑,不得留直槎,斜槎高不大于1.2米。五、质量要求1、主控项目(1)小砌块强度 等级符合设计要求。检查和验收:检查出厂合 格证、试验报告

7、、批量,符合设计要求为合格。(2)砂浆强度等级符合设计要求,要有配合比报告,计量配制, 在试块强度未出来之前,先将试块编号填写,出来后核对。并在 分项工程中,按批进行评定,符合要求为合格。(3)墙体转角处和纵横墙交接处应同时砌筑。临时间断处应砌成斜槎,斜槎水平投影 长度不应小于高度的2/3。(4)水平灰缝的砂浆饱满度 不低于90%,按净面积计算。(5)竖向灰缝不低于80%,竖逢凹槽填 满砂浆,不出现瞎缝或透 缝。(6)轴线位置偏移10mm,栓查全部承重墙,不大于10mm.(7)层高垂直度。选质量较差的抽查,不少于6处,不大于5mm.2、一般项目(1)水平灰缝厚度 和竖向灰缝宽度,宜为IOmm,

8、以8-12mm为 限。每个检验批不少于3处,用尺量小砌块5皮高度 的砌体,检查 2mm砌体长度 的竖向灰缝折算。(2)楼面标高,15mm,用水平仪和尺检测。(3)表面平整度8mm,用2米靠尺及塞尺测量。(4)门窗洞口高宽(后塞口)5mm;尺量检查。(5)窗口偏移20mm,吊线或经纬仪检查。(6)水平灰缝平直度,1Omm。六、成品保护措施1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按 品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。2、砌体墙上不得放脚手架排木,防止发生事故。3、砌体在墙上支撑圈梁模板时,防止撞动最上一皮砖。4、支完模板后,保持模内清洁,防止掉入砖头、石子、木屑

9、等到 杂物。5、墙体的拉结钢筋、框架结构柱预留锚固筋、及各种预埋件、各 种预埋管线等,均要注意保护,严禁任意拆 改或损坏。6、砂浆稠度 要适 宜、砌砖操作、浇筑过梁、构 造柱碎时要防止 砂浆流淌污染墙面。7、在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已 砌筑完成的墙体。8、预留有孔洞的墙面,要用与原墙相同规格和色泽 的砖嵌砌严密, 不留痕迹。9、垂直运输的外用电梯进料口周围,用塑料纺织布 或木板等遮盖、 保持墙面清洁。10、冬季施工收工时,要覆盖砌体,以防砌体冻结。七、安全注意事项1、墙身砌体高度 超过地坪L2m以上,必须及时搭设好脚手架, 不准用不稳定的工具或物体在脚手板面上垫 高

10、工作。高处操作时要 挂好安全带,安全带挂靠地点牢固。2、垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求, 吊运时不得超荷,使用过程中要经常检查,若发现不符合规定者, 要及时修理或更换。3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械 倾侧。4、进入施工现场,要正确穿 戴安全防护用品。5、施工现场严禁吸烟,不得酒后作业。6、从砖垛上取砖时,先取高处后取低处,防止垛倒 砸人。八、环保措施1、砌筑砂浆不得遗撒污染作业面。2、施工垃圾应每天清理,堆 放在指定的地点。3、现场的砂石料要用帆布 覆盖,水泥棚应维护严密。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、

11、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9

12、、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
