《砼方案施工技术交底.docx》由会员分享,可在线阅读,更多相关《砼方案施工技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。
1、混凝土施工方案技术交底1工程概况2施工安排2.1 供应方式因场地狭小,本工程地下、地上结构险全部使用商品碎,由搅拌站统一供应。为保证校 正常连续供应,经多方考察,选用某某现成碎搅拌站。2.2 劳动组织2.2.1 管理层负责人:唐云2.2.2 劳务层负责人:某书云2.2.3 校班组50人。其中配备碎输泵送验施工中,配备役输送泵司机4名,指挥、信号联络2人,险入泵车前检 测坍落度I人,机修1人,电工2人,碎振捣工12人,摊 料10人,楼板找平16人,墙 体找平12人。3施工准备3.1 技术准备施工前技术人员应根据施工进度需要,认真编制好商品校供应计划,与砂搅拌站签定的合 同中,明确供应税的技术要求
2、。根据本工程的实际情况,对商品睑的要求如下:3.1.1 原材料:各原材料均应复试合格。PS板较厚,为预防磴中的热量过大,导致碎产生温裂,故基础采用P.S.42.5水泥。PQ.采 用P.O.42.5水泥。粗骨料(碎卵石)粒径25 mm,级配良好,针片状颗粒含量不大于10%,含泥量不大于1.0%。 细骨料(中砂)通过0135 mm筛孔的砂不应少于15%。含泥量不大于3%。对料煤灰、泵送剂等掺加剂的其他要求均应符合有关规定。3. 1.2地上结构墙体校应采用同一种粉煤灰,同一牌号、同一品种水泥,以保证外观颜色的 一致。3. 1.3泵送睑的水灰比宜为0.52,砂率宜为40%。3. 1.4墙、柱碎坍落度

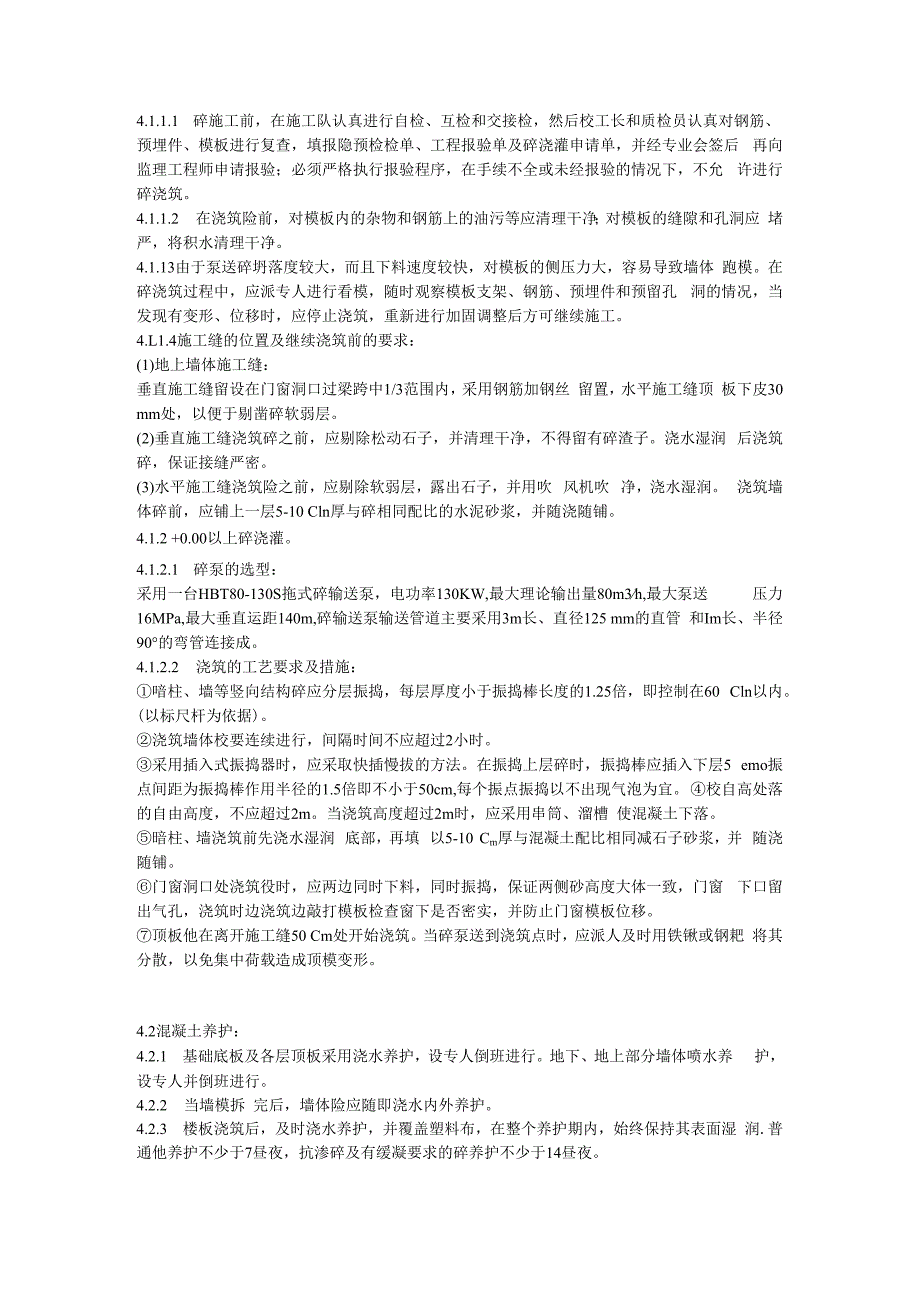

3、控制在17Omin10mm,顶板碎坍落度 控制在16OmmIOmm。险初 凝时间要求为8ho3.2机具准备主要施工设备计划表4.1 碎的浇筑:4.1.1 一般要求:4.1.1.1 碎施工前,在施工队认真进行自检、互检和交接检,然后校工长和质检员认真对钢筋、 预埋件、模板进行复查,填报隐预检检单、工程报验单及碎浇灌申请单,并经专业会签后 再向监理工程师申请报验;必须严格执行报验程序,在手续不全或未经报验的情况下,不允 许进行碎浇筑。4.1.1.2 在浇筑险前,对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应 堵严,将积水清理干净。4.1.13由于泵送碎坍落度较大,而且下料速度较快,
4、对模板的侧压力大,容易导致墙体 跑模。在碎浇筑过程中,应派专人进行看模,随时观察模板支架、钢筋、预埋件和预留孔 洞的情况,当发现有变形、位移时,应停止浇筑,重新进行加固调整后方可继续施工。4.L1.4施工缝的位置及继续浇筑前的要求:(1)地上墙体施工缝:垂直施工缝留设在门窗洞口过梁跨中1/3范围内,采用钢筋加钢丝 留置,水平施工缝顶 板下皮30 mm处,以便于剔凿碎软弱层。(2)垂直施工缝浇筑碎之前,应剔除松动石子,并清理干净,不得留有碎渣子。浇水湿润 后浇筑碎,保证接缝严密。(3)水平施工缝浇筑险之前,应剔除软弱层,露出石子,并用吹 风机吹 净,浇水湿润。 浇筑墙体碎前,应铺上一层5-10
5、Cln厚与碎相同配比的水泥砂浆,并随浇随铺。4.1.2 +0.00以上碎浇灌。4.1.2.1 碎泵的选型:采用一台HBT80-130S拖式碎输送泵,电功率130KW,最大理论输出量80m3h,最大泵送 压力16MPa,最大垂直运距140m,碎输送泵输送管道主要采用3m长、直径125 mm的直管 和Im长、半径90的弯管连接成。4.1.2.2 浇筑的工艺要求及措施:喑柱、墙等竖向结构碎应分层振捣,每层厚度小于振捣棒长度的1.25倍,即控制在60 Cln以内。(以标尺杆为依据)。浇筑墙体校要连续进行,间隔时间不应超过2小时。采用插入式振捣器时,应采取快插慢拔的方法。在振捣上层碎时,振捣棒应插入下层
6、5 emo振点间距为振捣棒作用半径的1.5倍即不小于50cm,每个振点振捣以不出现气泡为宜。 校自高处落的自由高度,不应超过2m。当浇筑高度超过2m时,应采用串筒、溜槽 使混凝土下落。暗柱、墙浇筑前先浇水湿润 底部,再填 以5-10 Cm厚与混凝土配比相同减石子砂浆,并 随浇随铺。门窗洞口处浇筑役时,应两边同时下料,同时振捣,保证两侧砂高度大体一致,门窗 下口留出气孔,浇筑时边浇筑边敲打模板检查窗下是否密实,并防止门窗模板位移。顶板他在离开施工缝50 Cm处开始浇筑。当碎泵送到浇筑点时,应派人及时用铁锹或钢耙 将其分散,以免集中荷载造成顶模变形。4.2混凝土养护:4.2.1 基础底板及各层顶板
7、采用浇水养护,设专人倒班进行。地下、地上部分墙体喷水养 护,设专人并倒班进行。4.2.2 当墙模拆 完后,墙体险应随即浇水内外养护。4.2.3 楼板浇筑后,及时浇水养护,并覆盖塑料布,在整个养护期内,始终保持其表面湿 润.普通他养护不少于7昼夜,抗渗碎及有缓凝要求的碎养护不少于14昼夜。5施工质量要求5.1 保证项目5.1.1 预拌碎所用的水泥、水、骨料、外加剂等必须符合规范及有关规定;粒出厂合格证和 试验报告要符合质量要求。5.1.2 吩的配合比、养护和施工缝处理必须符合施工规范规定。5.1.3 碎强度的试块取样、制作、养护和试验要求要符合碎强度检验评定标准和见证 取样京建质199850号的

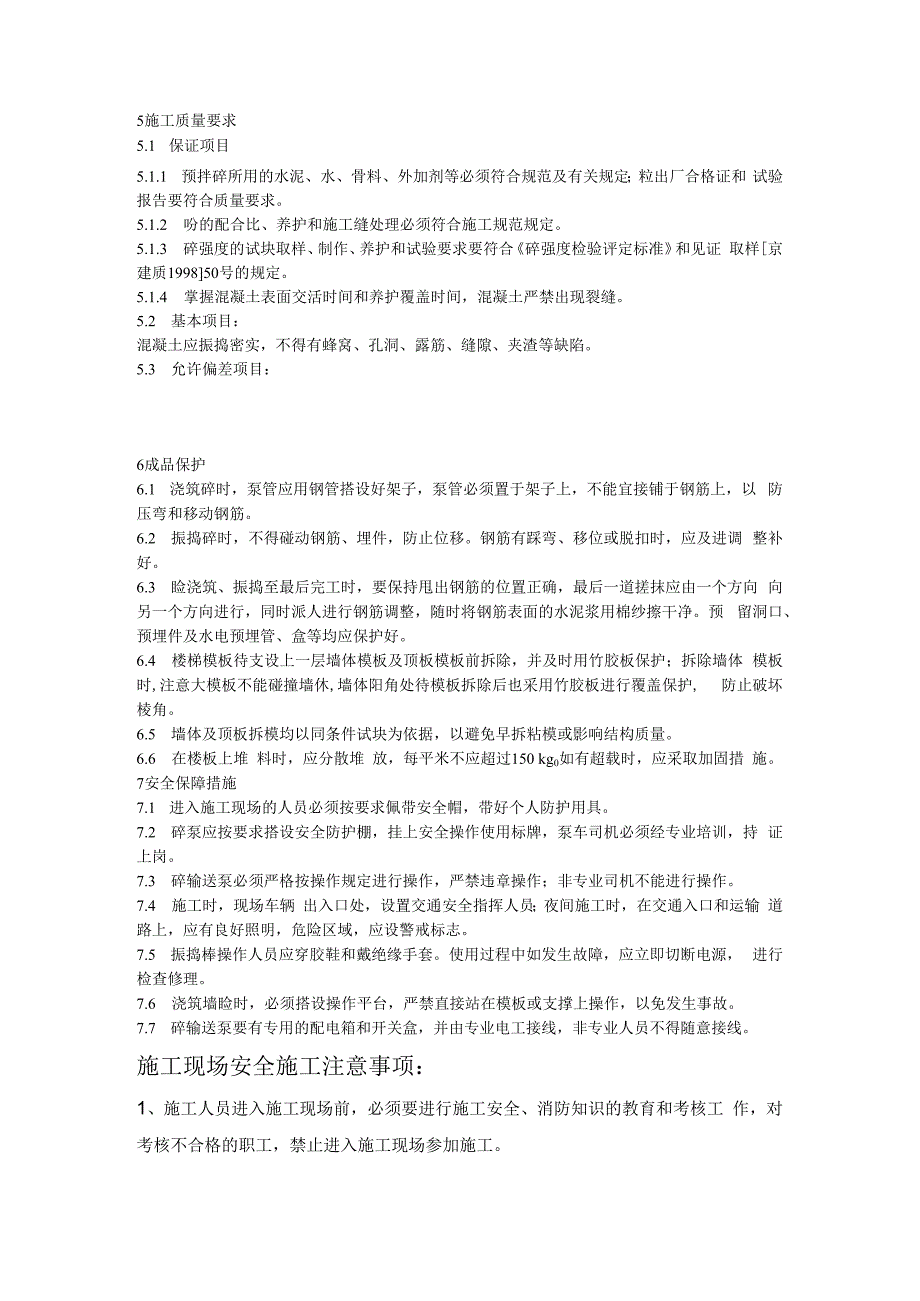

8、规定。5.1.4 掌握混凝土表面交活时间和养护覆盖时间,混凝土严禁出现裂缝。5.2 基本项目:混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷。5.3 允许偏差项目:6成品保护6.1 浇筑碎时,泵管应用钢管搭设好架子,泵管必须置于架子上,不能宜接铺于钢筋上,以 防压弯和移动钢筋。6.2 振捣碎时,不得碰动钢筋、埋件,防止位移。钢筋有踩弯、移位或脱扣时,应及进调 整补好。6.3 睑浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确,最后一道搓抹应由一个方向 向另一个方向进行,同时派人进行钢筋调整,随时将钢筋表面的水泥浆用棉纱擦干净。预 留洞口、预埋件及水电预埋管、盒等均应保护好。6.4
9、楼梯模板待支设上一层墙体模板及顶板模板前拆除,并及时用竹胶板保护;拆除墙体 模板时,注意大模板不能碰撞墙休,墙体阳角处待模板拆除后也采用竹胶板进行覆盖保护, 防止破坏棱角。6.5 墙体及顶板拆模均以同条件试块为依据,以避免早拆粘模或影响结构质量。6.6 在楼板上堆 料时,应分散堆 放,每平米不应超过150 kg0如有超载时,应采取加固措 施。7安全保障措施7.1 进入施工现场的人员必须按要求佩带安全帽,带好个人防护用具。7.2 碎泵应按要求搭设安全防护棚,挂上安全操作使用标牌,泵车司机必须经专业培训,持 证上岗。7.3 碎输送泵必须严格按操作规定进行操作,严禁违章操作;非专业司机不能进行操作。
10、7.4 施工时,现场车辆 出入口处,设置交通安全指挥人员;夜间施工时,在交通入口和运输 道路上,应有良好照明,危险区域,应设警戒标志。7.5 振捣棒操作人员应穿胶鞋和戴绝缘手套。使用过程中如发生故障,应立即切断电源, 进行检查修理。7.6 浇筑墙睑时,必须搭设操作平台,严禁直接站在模板或支撑上操作,以免发生事故。7.7 碎输送泵要有专用的配电箱和开关盒,并由专业电工接线,非专业人员不得随意接线。施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工 作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个
11、人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝 并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许 私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电 挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好 的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良
12、好,使用电动 机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时, 必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看 管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易 燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业 必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后 再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病 以及不适于高空作业的人员,不得从事高空作业。
