2023二级建造师公路实务精典案例分析及答案.docx

上传人:p** 文档编号:360871 上传时间:2023-08-06 格式:DOCX 页数:15 大小:173.76KB
下载 相关 举报
2023二级建造师公路实务精典案例分析及答案.docx_第1页
第1页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第2页
第2页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第3页
第3页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第4页
第4页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第5页
第5页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第6页
第6页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第7页
第7页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第8页
第8页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第9页
第9页 / 共15页
2023二级建造师公路实务精典案例分析及答案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2023二级建造师公路实务精典案例分析及答案.docx》由会员分享,可在线阅读,更多相关《2023二级建造师公路实务精典案例分析及答案.docx(15页珍藏版)》请在第壹文秘上搜索。

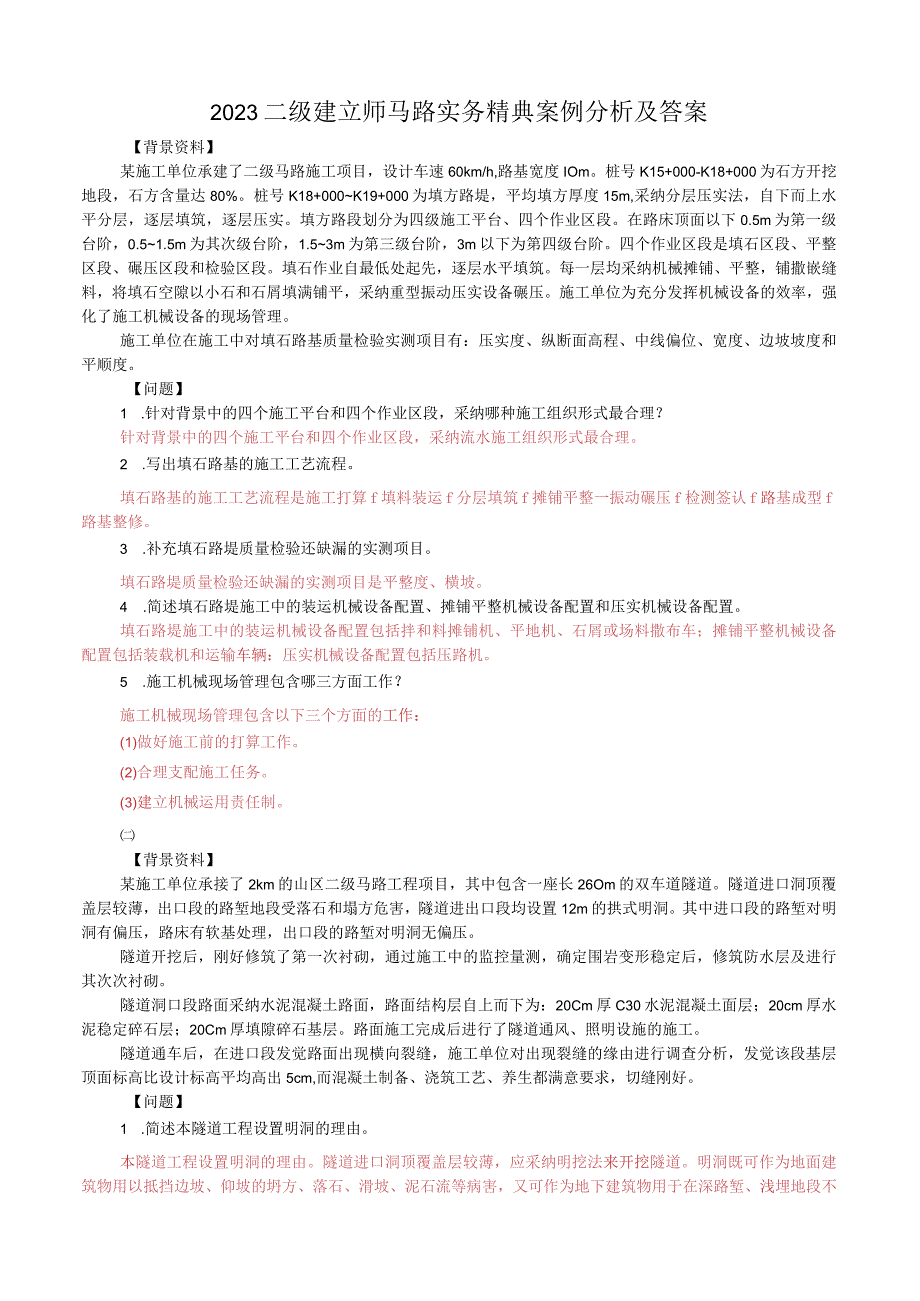

1、2023二级建立师马路实务精典案例分析及答案【背景资料】某施工单位承建了二级马路施工项目,设计车速60km/h,路基宽度IOm。桩号K15+000-K18+000为石方开挖地段,石方含量达80%。桩号K18+000K19+000为填方路堤,平均填方厚度15m,采纳分层压实法,自下而上水平分层,逐层填筑,逐层压实。填方路段划分为四级施工平台、四个作业区段。在路床顶面以下0.5m为第一级台阶,0.51.5m为其次级台阶,1.53m为第三级台阶,3m以下为第四级台阶。四个作业区段是填石区段、平整区段、碾压区段和检验区段。填石作业自最低处起先,逐层水平填筑。每一层均采纳机械摊铺、平整,铺撒嵌缝料,将填

2、石空隙以小石和石屑填满铺平,采纳重型振动压实设备碾压。施工单位为充分发挥机械设备的效率,强化了施工机械设备的现场管理。施工单位在施工中对填石路基质量检验实测项目有:压实度、纵断面高程、中线偏位、宽度、边坡坡度和平顺度。【问题】1 .针对背景中的四个施工平台和四个作业区段,采纳哪种施工组织形式最合理?针对背景中的四个施工平台和四个作业区段,采纳流水施工组织形式最合理。2 .写出填石路基的施工工艺流程。填石路基的施工工艺流程是施工打算f填料装运f分层填筑f摊铺平整一振动碾压f检测签认f路基成型f路基整修。3 .补充填石路堤质量检验还缺漏的实测项目。填石路堤质量检验还缺漏的实测项目是平整度、横坡。4

3、 .简述填石路堤施工中的装运机械设备配置、摊铺平整机械设备配置和压实机械设备配置。填石路堤施工中的装运机械设备配置包括拌和料摊铺机、平地机、石屑或场料撒布车;摊铺平整机械设备配置包括装载机和运输车辆:压实机械设备配置包括压路机。5 .施工机械现场管理包含哪三方面工作?施工机械现场管理包含以下三个方面的工作:(1)做好施工前的打算工作。(2)合理支配施工任务。(3)建立机械运用责任制。【背景资料】某施工单位承接了2km的山区二级马路工程项目,其中包含一座长26Om的双车道隧道。隧道进口洞顶覆盖层较薄,出口段的路堑地段受落石和塌方危害,隧道进出口段均设置12m的拱式明洞。其中进口段的路堑对明洞有偏

4、压,路床有软基处理,出口段的路堑对明洞无偏压。隧道开挖后,刚好修筑了第一次衬砌,通过施工中的监控量测,确定围岩变形稳定后,修筑防水层及进行其次次衬砌。隧道洞口段路面采纳水泥混凝土路面,路面结构层自上而下为:20Cm厚C30水泥混凝土面层;20cm厚水泥稳定碎石层;20Cm厚填隙碎石基层。路面施工完成后进行了隧道通风、照明设施的施工。隧道通车后,在进口段发觉路面出现横向裂缝,施工单位对出现裂缝的缘由进行调查分析,发觉该段基层顶面标高比设计标高平均高出5cm,而混凝土制备、浇筑工艺、养生都满意要求,切缝刚好。【问题】1 .简述本隧道工程设置明洞的理由。本隧道工程设置明洞的理由。隧道进口洞顶覆盖层较

5、薄,应采纳明挖法来开挖隧道。明洞既可作为地面建筑物用以抵挡边坡、仰坡的坍方、落石、滑坡、泥石流等病害,又可作为地下建筑物用于在深路堑、浅埋地段不相宜暗挖隧道时,取代隧道的作用。2 .依据荷载分布划分,该隧道的拱式明洞有哪些形式?依据荷载分布划分,该隧道的拱式明洞的形式包括路堑对称型、路堑偏压型、半路堑偏压型和半路堑单压型。3 .补充隧道中还须要施工的其他附属设施。隧道中还须要施工的其他附属设施包括平安设施、供配电设施、应急设施等。4 .分析路面出现横向裂缝的可能缘由。路面出现横向裂缝的可能缘由。(1)混凝土路面切缝不刚好,由于温缩和干缩发生断裂。混凝土连续浇筑长度越长,浇筑时气温越高,基层表面

6、越粗糙、越易断裂。(2)切缝深度过浅,由于横断面没有明显减弱,应力没有释放,因而在接近缩缝处产生新的收缩缝。(3)混凝土路面基础发生不匀称沉陷(如穿越河浜、沟槽,拓宽路段处),导致板底脱空而断裂。(4)混凝土路面板厚度与强度不足,在行车荷载和温度应用下产生强度裂缝。(5)水泥干缩性大;混凝土协作比不合理,水灰比大:材料计量不精确:养护不刚好。(6)混凝土施工时,振捣不匀称。(三)【背景资料】某跨度40m现浇预应力钢筋混凝土简支梁桥,采纳后张法张拉预应力。施工单位采纳碗扣式满堂支架施工(见图2-1),支架由钢管、扣件、型钢等组成,纵横梁采纳电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位

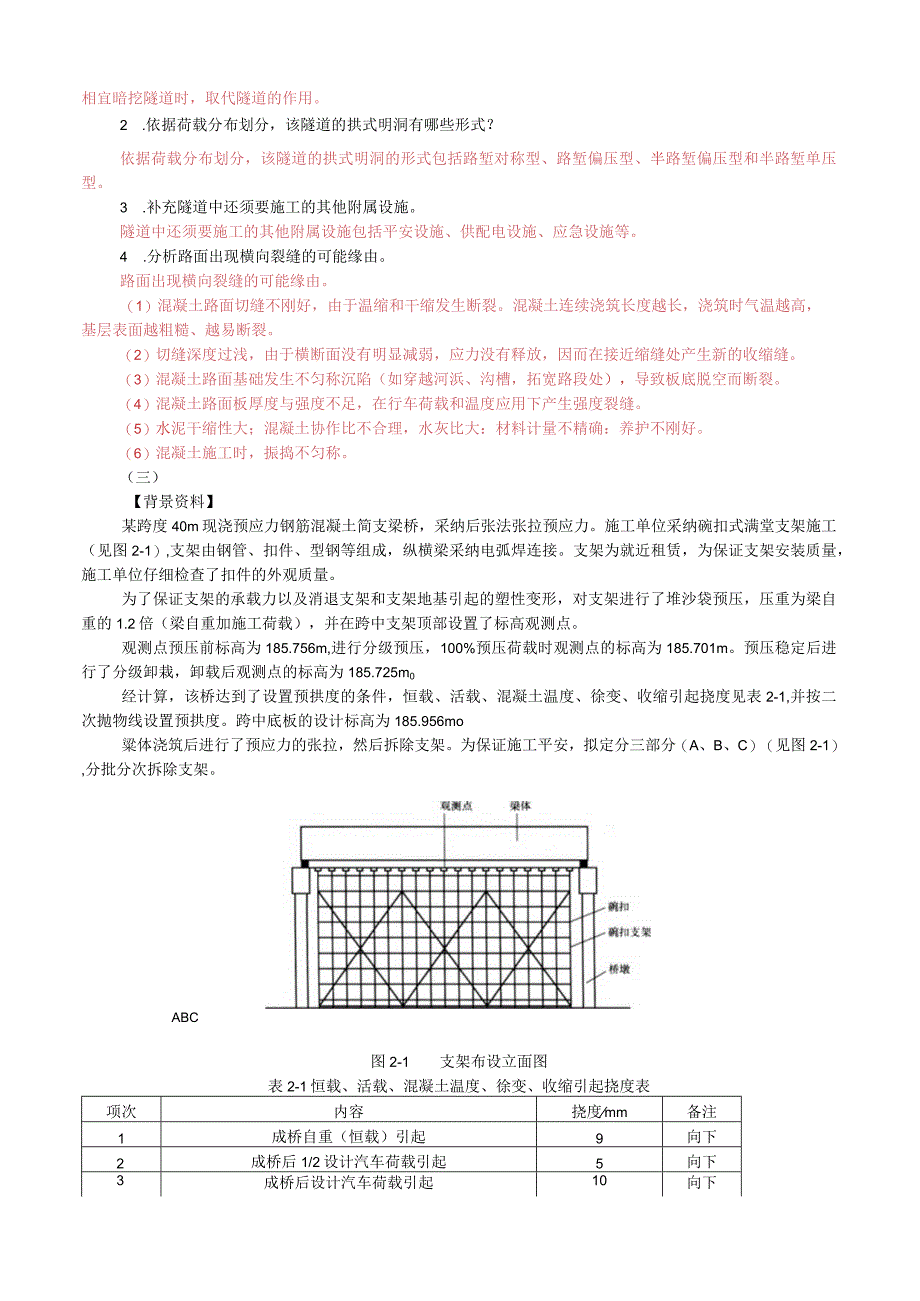

7、仔细检查了扣件的外观质量。为了保证支架的承载力以及消退支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸栽,卸载后观测点的标高为185.725m0经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见表2-1,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956mo粱体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工平安,拟定分三部分(A、B、C)(见图2-

8、1),分批分次拆除支架。ABC图2-1支架布设立面图表2-1恒载、活载、混凝土温度、徐变、收缩引起挠度表项次内容挠度mm备注1成桥自重(恒载)引起9向下2成桥后1/2设计汽车荷载引起5向下3成桥后设计汽车荷载引起10向下4收缩、徐变、温度引起6向下【问题】1 .计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)梁自重和施工荷载作用下的弹性变形=(185.725-185.701)m=0.024mo2 .计算该支架跨中须要设置的预拱度以及底板的立模标高。(保留小数点后三位)该支架跨中须要设置的预拱度=(9+5+10+6)mm=30mm.底板的立模标高=(185.956+0.03)m=185

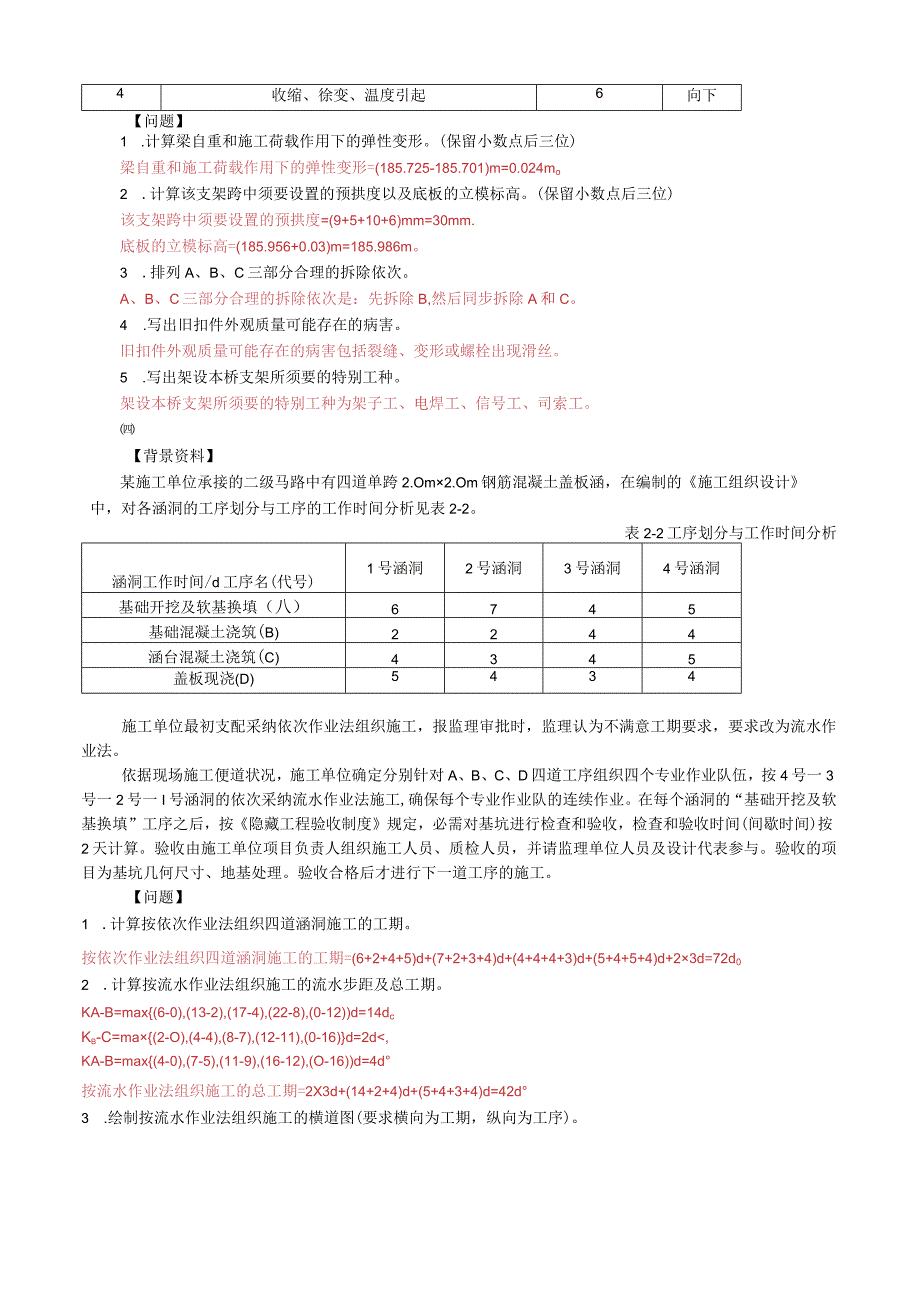

9、.986m。3 .排列A、B、C三部分合理的拆除依次。A、B、C三部分合理的拆除依次是:先拆除B,然后同步拆除A和C。4 .写出旧扣件外观质量可能存在的病害。旧扣件外观质量可能存在的病害包括裂缝、变形或螺栓出现滑丝。5 .写出架设本桥支架所须要的特别工种。架设本桥支架所须要的特别工种为架子工、电焊工、信号工、司索工。【背景资料】某施工单位承接的二级马路中有四道单跨2.Om2.Om钢筋混凝土盖板涵,在编制的施工组织设计中,对各涵洞的工序划分与工序的工作时间分析见表2-2。表2-2工序划分与工作时间分析涵洞工作时间/d工序名(代号)1号涵洞2号涵洞3号涵洞4号涵洞基础开挖及软基换填(八)6745基

10、础混凝土浇筑(B)2244涵台混凝土浇筑(C)4345盖板现浇(D)5434施工单位最初支配采纳依次作业法组织施工,报监理审批时,监理认为不满意工期要求,要求改为流水作业法。依据现场施工便道状况,施工单位确定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号一3号一2号一I号涵洞的依次采纳流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按隐藏工程验收制度规定,必需对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参与。验收的项目为基坑几何尺寸、地基处理。验收合格

11、后才进行下一道工序的施工。【问题】1 .计算按依次作业法组织四道涵洞施工的工期。按依次作业法组织四道涵洞施工的工期=(6+2+4+5)d+(7+2+3+4)d+(4+4+4+3)d+(5+4+5+4)d+23d=72d02 .计算按流水作业法组织施工的流水步距及总工期。KA-B=max(6-0),(13-2),(17-4),(22-8),(0-12)d=14dcKb-C=ma(2-O),(4-4),(8-7),(12-11),(0-16)d=2d,KA-B=max(4-0),(7-5),(11-9),(16-12),(O-16)d=4d按流水作业法组织施工的总工期=2X3d+(14+2+4)d

12、+(5+4+3+4)d=42d3 .绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。4 .依据隐藏工程验收制度,验收时还必需邀请哪个单位参与?依据隐藏工程验收制度,验收时还必需邀请建设单位参与。5 .补充基坑验收时缺漏的项目。基坑验收时缺漏的项目包括土质状况、标高。(一)某施工单位承接了一段长30km的沥青混凝土路面施工,其中基层采纳厂拌二灰稳定碎石,施工前选择了相应的施工机械并经计算确定了机械台数,施工工艺如图1所示。准备卜承层图1施工工艺其中部分路段采纳两幅施工,纵缝采纳斜缝连接;同日施工的两个工作段接缝处,要求前一段拌和整修后,留58m不进行碾压,作为后一段摊铺部分的高程

13、基准面,后段摊铺完成后马上碾压以消退缝迹。二灰基层施工完毕后,且在面层施工前,检测了如下项目:弯沉、压实度、平整度、纵断面高程、宽度、横坡、回弹模量,以评定该分项工程质量。问题1 .二灰基层施工打算中,计算机械台数须要考虑哪些因素?二灰基层施工打算中,计算机械台数须要考虑的因素:工程量、支配时段内的台班数、机械的利用率和生产率。2 .补充方框A、B内的工序。方框A内的工序是施工放样。方框B内的工序是质检和养生。3 .改正接缝处理中错误的做法。改正接缝处理中错误的做法:(D纵缝必需采纳垂直相接,不应采纳斜缝连接;(2)后一段施工时,前段用下未压部分,应再加部分水泥重新拌和,并与后一段一起碾压。4

14、 .指出二灰基层质量检测评定实测项目中的错项,并补充漏项。二灰基层质量检测评定实测项目中的错项包括弯沉、回弹模量。补充的漏项包括厚度、强度。(二)某施工单位甲承接了一座3X3Om预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如图2所示。图2总体布置图地质钻探资料揭示,1#、2#墩有厚度58m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂层。设计要求桩基在低水位期间采纳筑岛钻孔法施工。施工单位甲将桩基施工分包给施工单位乙,并签订了平安生产管理协议,明确了双方平安隐患排查中的职责。桥梁上部结构的主要施工工序包括:安装临时支座;拆除临

15、时支座;安放永久支座;架设T梁;浇筑T梁接头混凝土;现浇T梁湿接缝混凝土;浇筑横隔板混凝土;张拉二次预应力钢束。问题1 .开展1#墩顶测量放样时,应限制哪两项指标?开展1#墩顶测量放样时,应限制的两项指标:墩中线和基础桩的位置。2 .A是什么临时设施,有何作用?是护筒,作用是稳定孔壁、防止坍孔,还有隔离地表水、爱护孔口地面、固定桩孔位置和起到钻头导向作用等。3 .依据地质条件,宜选用何种类型钻机施工?依据地质条件,宜选用旋挖类型钻机施工。4 .在双方签订的平安生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?在双方签订的平安生产管理协议中,施工单位甲对事故隐患排查治理应负有统一协调和监督管理的职责。5 .对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。对背景中上部结构主要施工工序进行排序:、。(三)某施工单位承接了一条二级马路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
