资源描述

《建筑项目卷材防水层工程屋面防水技术交底.docx》由会员分享,可在线阅读,更多相关《建筑项目卷材防水层工程屋面防水技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

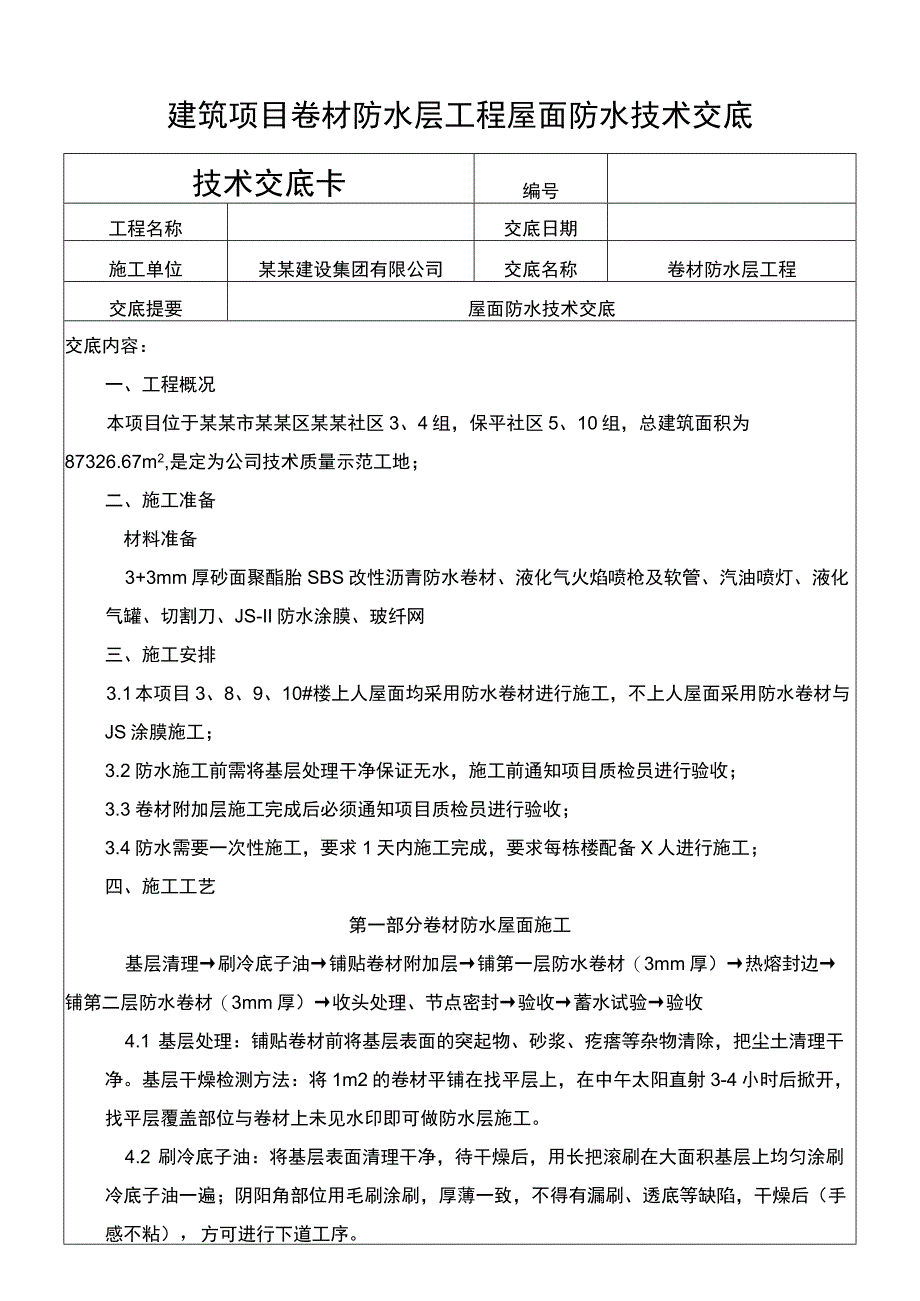

1、建筑项目卷材防水层工程屋面防水技术交底技术交底卡编号工程名称交底日期施工单位某某建设集团有限公司交底名称卷材防水层工程交底提要屋面防水技术交底交底内容:一、工程概况本项目位于某某市某某区某某社区3、4组,保平社区5、10组,总建筑面积为87326.67m2,是定为公司技术质量示范工地;二、施工准备材料准备3+3mm厚砂面聚酯胎SBS改性沥青防水卷材、液化气火焰喷枪及软管、汽油喷灯、液化气罐、切割刀、JS-II防水涂膜、玻纤网三、施工安排3.1 本项目3、8、9、10#楼上人屋面均采用防水卷材进行施工,不上人屋面采用防水卷材与JS涂膜施工;3.2 防水施工前需将基层处理干净保证无水,施工前通知项

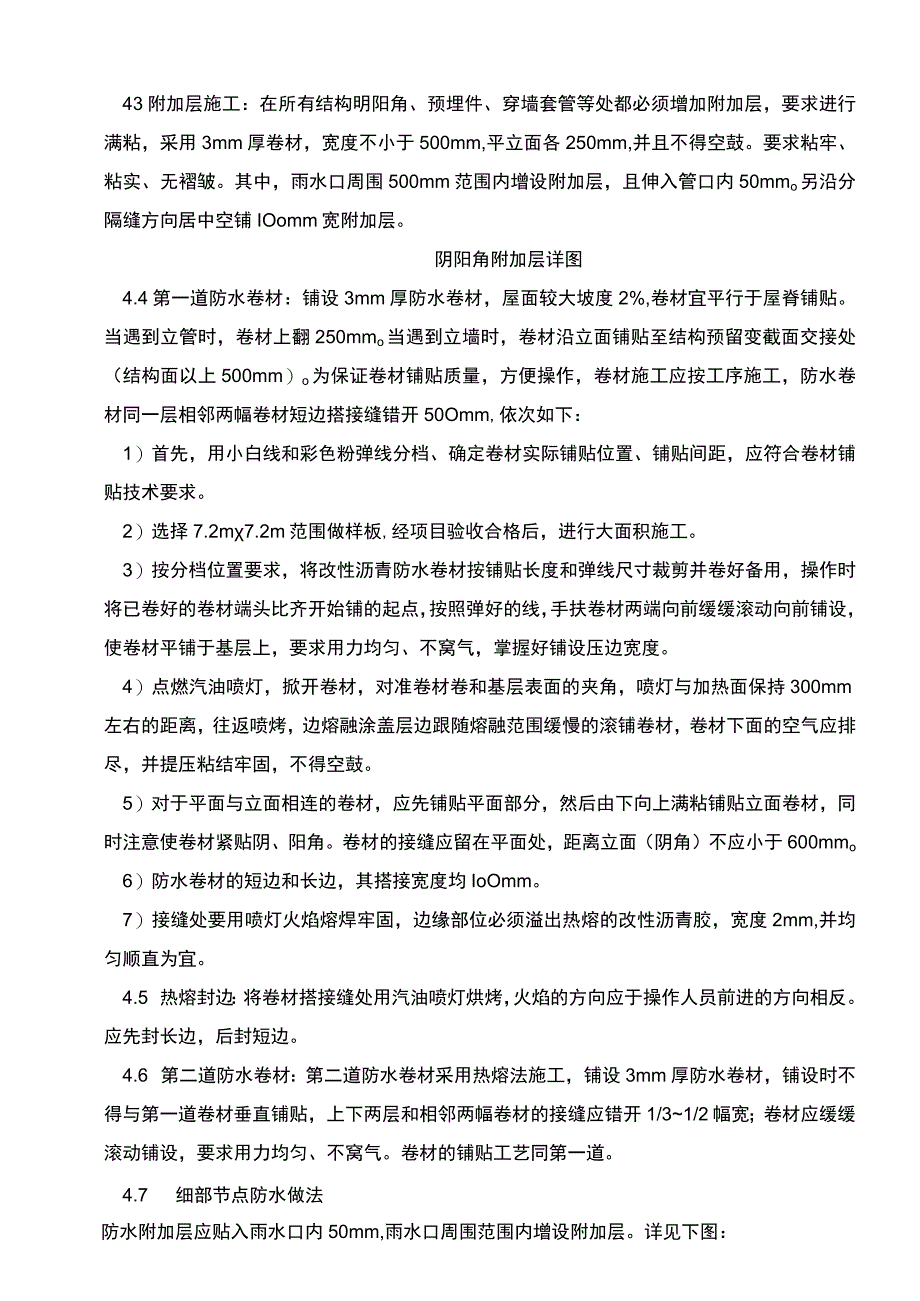

2、目质检员进行验收;3.3 卷材附加层施工完成后必须通知项目质检员进行验收;3.4 防水需要一次性施工,要求1天内施工完成,要求每栋楼配备X人进行施工;四、施工工艺第一部分卷材防水屋面施工基层清理刷冷底子油铺贴卷材附加层铺第一层防水卷材(3mm厚)热熔封边铺第二层防水卷材(3mm厚)收头处理、节点密封验收蓄水试验验收4.1 基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥检测方法:将1m2的卷材平铺在找平层上,在中午太阳直射3-4小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。4.2 刷冷底子油:将基层表面清理干净,待干燥后,用长把滚刷在大面积基

3、层上均匀涂刷冷底子油一遍;阴阳角部位用毛刷涂刷,厚薄一致,不得有漏刷、透底等缺陷,干燥后(手感不粘),方可进行下道工序。43附加层施工:在所有结构明阳角、预埋件、穿墙套管等处都必须增加附加层,要求进行满粘,采用3mm厚卷材,宽度不小于500mm,平立面各250mm,并且不得空鼓。要求粘牢、粘实、无褶皱。其中,雨水口周围500mm范围内增设附加层,且伸入管口内50mmo另沿分隔缝方向居中空铺IOomm宽附加层。阴阳角附加层详图4.4第一道防水卷材:铺设3mm厚防水卷材,屋面较大坡度2%,卷材宜平行于屋脊铺贴。当遇到立管时,卷材上翻250mmo当遇到立墙时,卷材沿立面铺贴至结构预留变截面交接处(结

4、构面以上500mm)o为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,防水卷材同一层相邻两幅卷材短边搭接缝错开50Omm,依次如下:1)首先,用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合卷材铺贴技术要求。2)选择7.2m7.2m范围做样板,经项目验收合格后,进行大面积施工。3)按分档位置要求,将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材端头比齐开始铺的起点,按照弹好的线,手扶卷材两端向前缓缓滚动向前铺设,使卷材平铺于基层上,要求用力均匀、不窝气,掌握好铺设压边宽度。4)点燃汽油喷灯,掀开卷材,对准卷材卷和基层表面的夹角,喷灯与加热面保持30

5、0mm左右的距离,往返喷烤,边熔融涂盖层边跟随熔融范围缓慢的滚铺卷材,卷材下面的空气应排尽,并提压粘结牢固,不得空鼓。5)对于平面与立面相连的卷材,应先铺贴平面部分,然后由下向上满粘铺贴立面卷材,同时注意使卷材紧贴阴、阳角。卷材的接缝应留在平面处,距离立面(阴角)不应小于600mmo6)防水卷材的短边和长边,其搭接宽度均IoOmm。7)接缝处要用喷灯火焰熔焊牢固,边缘部位必须溢出热熔的改性沥青胶,宽度2mm,并均匀顺直为宜。4.5 热熔封边:将卷材搭接缝处用汽油喷灯烘烤,火焰的方向应于操作人员前进的方向相反。应先封长边,后封短边。4.6 第二道防水卷材:第二道防水卷材采用热熔法施工,铺设3mm

6、厚防水卷材,铺设时不得与第一道卷材垂直铺贴,上下两层和相邻两幅卷材的接缝应错开1/31/2幅宽;卷材应缓缓滚动铺设,要求用力均匀、不窝气。卷材的铺贴工艺同第一道。4.7 细部节点防水做法防水附加层应贴入雨水口内50mm,雨水口周围范围内增设附加层。详见下图:1)外排雨水口:详见下图:2)泛水及收头做法:3)出屋面管道防水做法:第二部分涂膜防水屋面(JS-Il防水涂膜)基层清理涂刷基层处理剂涂刷基层、中间层(含胎体增强材料铺涂)、面层涂料T收头处理蓄水试验验收48基层清理:先将基层表面上的尘土、沙粒等杂物清理干净。根据胎体布的的铺贴方向及附加层的宽窄,进行胎体布的裁剪和卷捆备用。49涂刷基层处理

7、剂(即冷底子油),先涂刷细部构造、阴阳转角排水口和预埋件等部位,均匀涂刷12遍,然后涂刷大面积。涂刷完成4h后,基层处理剂不粘手,即可进行下道工序。4.10 在地漏、管根、阴阳角和出入口等易发生漏水的薄弱部位,增加一层,玻纤布的宽度不小于300mm,搭接宽度不小于100mm。施工时先涂一层JS复合涂料,再铺玻纤布,最后涂一层JS复合涂料。4.11 涂刷2mmJS-ll防水涂膜,基层、中间层(含胎体材料铺涂)、面层涂料(含收头处理)。待基层处理剂干燥后,应全面检查涂层有无气孔、气泡等质量缺陷。否则则应立即修补后,再进行涂布。涂膜应分层、分遍涂刷。涂膜之间的接茬,应在前一遍涂膜上搭接50mmo铺设

8、胎体增强材料应在涂刷中间层涂料同时进行,增加一层玻纤布复合胎做为胎体,增强底层与中层连接。防水底层材料上翻高度为由面层往上翻200mm。4.12 收头处理:所有收头均应采用防水涂料多遍涂刷密实或用密封材料压边封固,封边宽度不得小于IOmm,防止收头处出现翘边现象。收头处的胎体增强材料应裁剪整齐。五、质要求5.1 防水基层必须抹平压光,不得有空鼓、起砂、掉皮等缺陷,立墙涂刷防水层的高度符合要求。5.2 涂膜厚度大于或等2.0mm,并且均匀一致达到设计要求。不允许有脱落、开裂、孔洞、气泡或收头不严密等缺陷。5.3 涂膜防水层不应有积水和渗漏水现象。5.4 卷材、涂膜层竣工后4872h,须做24h蓄

9、水试验。六、成品保护6.1 操作人员应严格保护已做好的涂膜防水层。6.2 涂膜防水层未干时,严禁在上面践踏;在做完保护层以前,任何与防水作业无关的人员不得进入施工现场;及时做好保护层,以免损坏防水层。6.3 地漏或排水口要防止杂物堵塞,确保排水畅通。6.4 施工时,不允许涂膜材料污染已做好饰面的墙壁、门窗等。七、安全环保与绿色施工措施7.1 施工完后,现场要及时清理干净。7.2 需要采取相应的措施防止对成品任意踩踏。7.3 施工时,工人必须头戴安全帽。交底审核人交JS人土建工程师质检员交底时间作业队接受交底人班组长质检员接受交底时间审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
