农田水利建设工程硬化干道路面及砂石路施工方案.docx

上传人:p** 文档编号:366404 上传时间:2023-08-06 格式:DOCX 页数:18 大小:39.90KB
下载 相关 举报
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第1页
第1页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第2页
第2页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第3页
第3页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第4页
第4页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第5页
第5页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第6页
第6页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第7页
第7页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第8页
第8页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第9页
第9页 / 共18页
农田水利建设工程硬化干道路面及砂石路施工方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农田水利建设工程硬化干道路面及砂石路施工方案.docx》由会员分享,可在线阅读,更多相关《农田水利建设工程硬化干道路面及砂石路施工方案.docx(18页珍藏版)》请在第壹文秘上搜索。

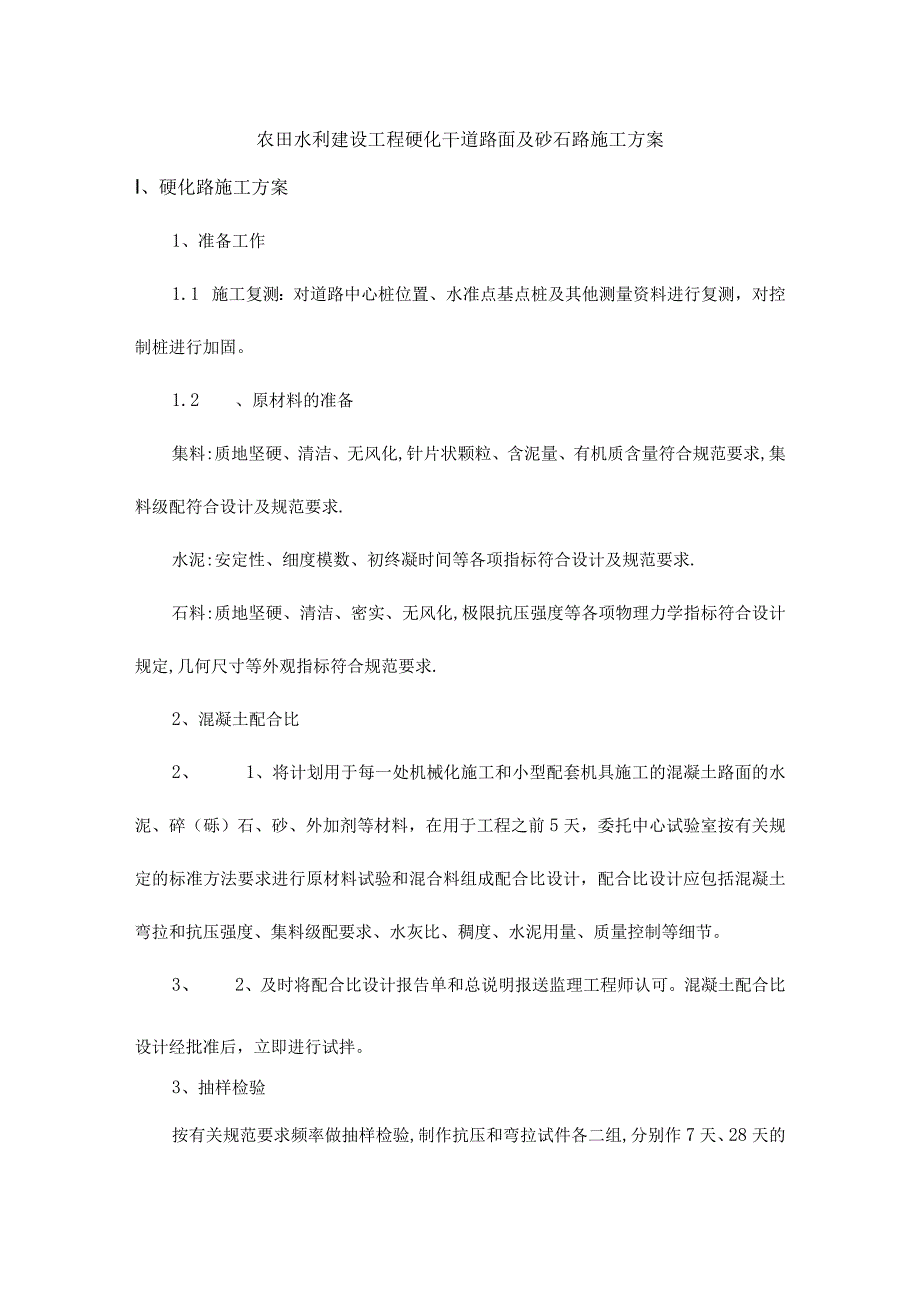

1、农田水利建设工程硬化干道路面及砂石路施工方案I、硬化路施工方案1、准备工作1.1 施工复测:对道路中心桩位置、水准点基点桩及其他测量资料进行复测,对控制桩进行加固。1.2 、原材料的准备集料:质地坚硬、清洁、无风化,针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求.水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求.石料:质地坚硬、清洁、密实、无风化,极限抗压强度等各项物理力学指标符合设计规定,几何尺寸等外观指标符合规范要求.2、混凝土配合比2、 1、将计划用于每一处机械化施工和小型配套机具施工的混凝土路面的水泥、碎(砾)石、砂、外加剂等材料,在用于工程之前5

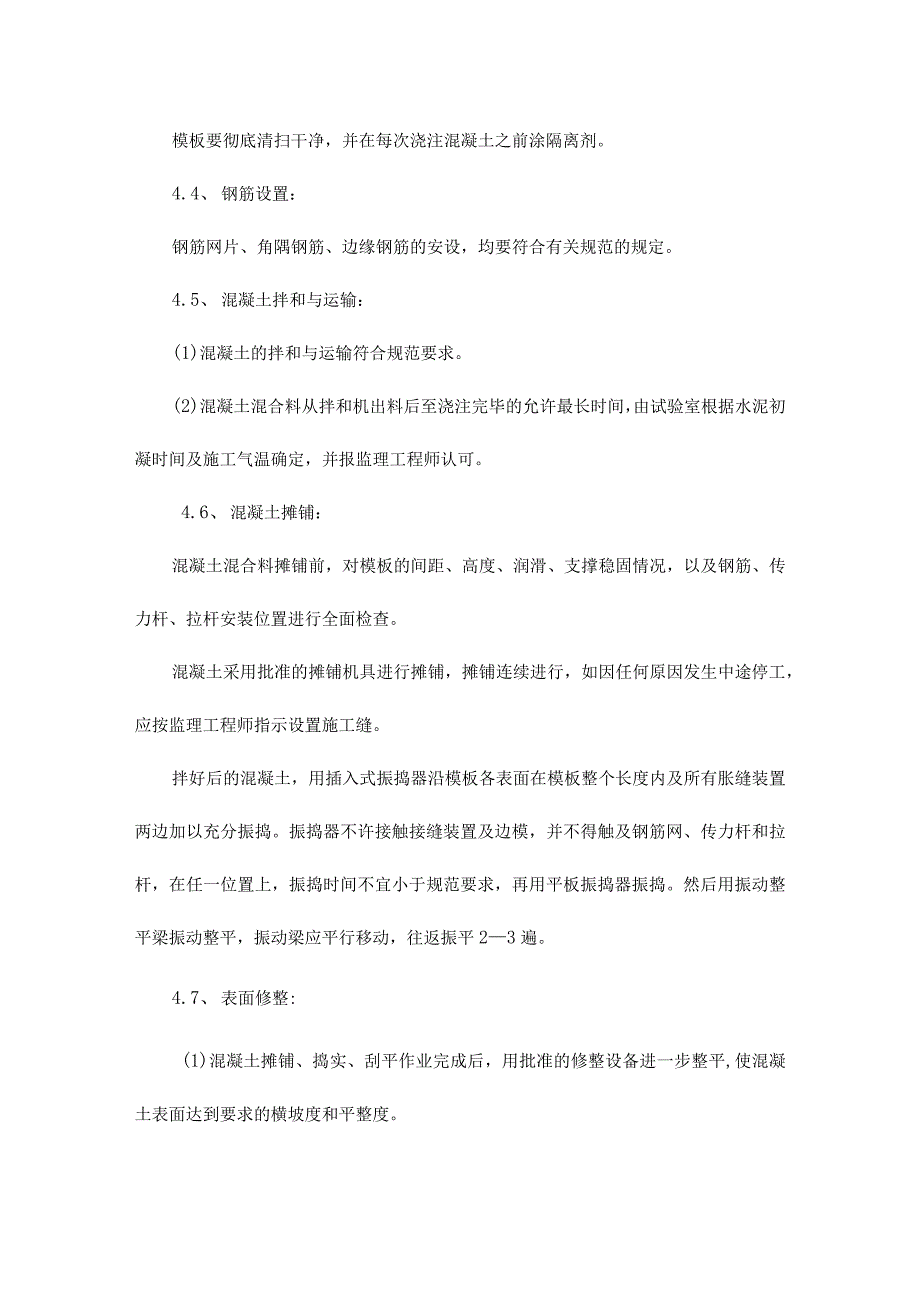

2、天,委托中心试验室按有关规定的标准方法要求进行原材料试验和混合料组成配合比设计,配合比设计应包括混凝土弯拉和抗压强度、集料级配要求、水灰比、稠度、水泥用量、质量控制等细节。3、 2、及时将配合比设计报告单和总说明报送监理工程师认可。混凝土配合比设计经批准后,立即进行试拌。3、抽样检验按有关规范要求频率做抽样检验,制作抗压和弯拉试件各二组,分别作7天、28天的抗压、弯拉强度试验。4、混凝土浇筑4.1、基层准备:(1)在铺筑水泥混凝土面层前,应将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施。(2)基层如有车辙、松软及其他不符规定要求的部位。均应翻挖、清除,并以同类混合料填补,其

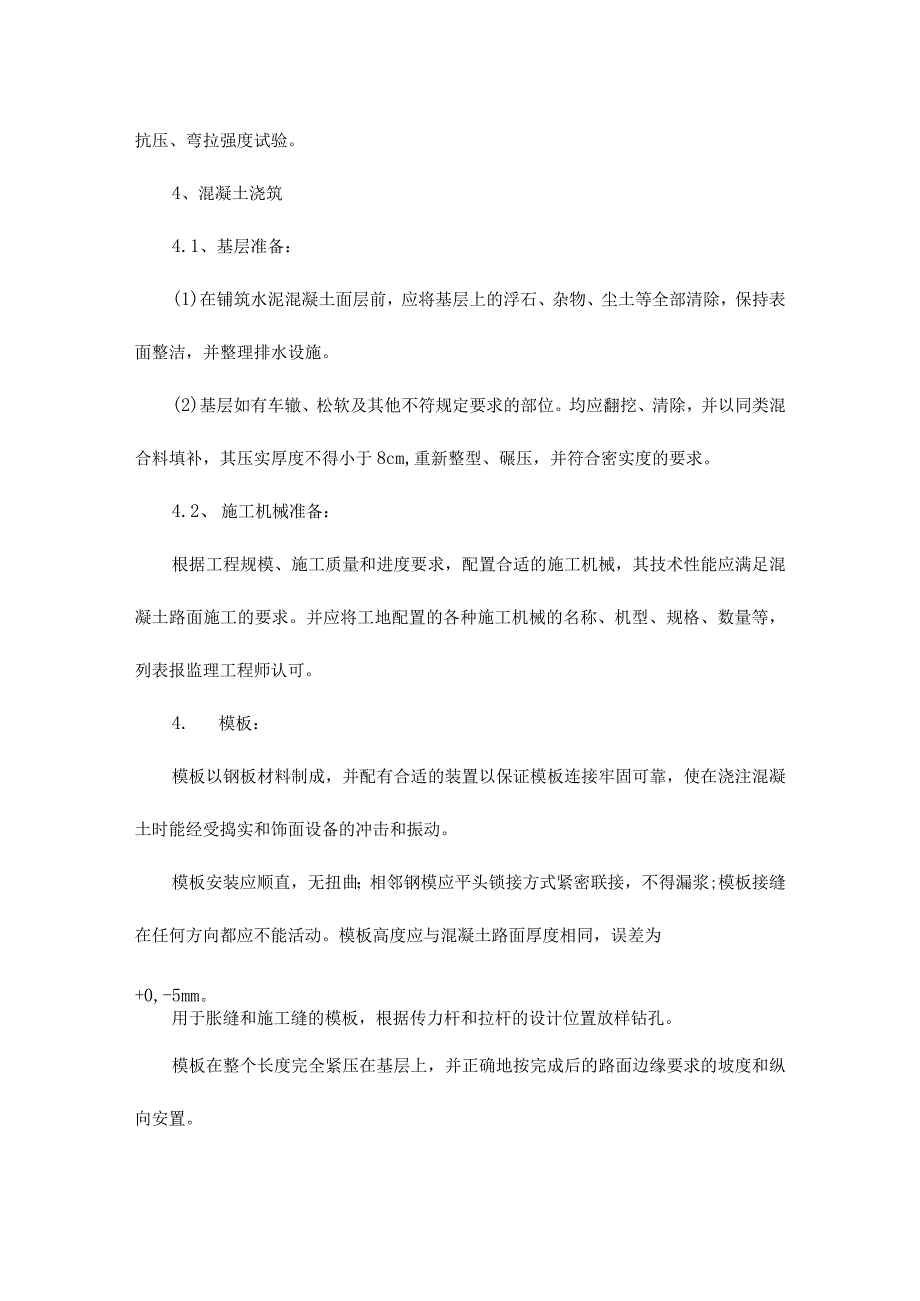

3、压实厚度不得小于8cm,重新整型、碾压,并符合密实度的要求。4.2、 施工机械准备:根据工程规模、施工质量和进度要求,配置合适的施工机械,其技术性能应满足混凝土路面施工的要求。并应将工地配置的各种施工机械的名称、机型、规格、数量等,列表报监理工程师认可。4. 模板:模板以钢板材料制成,并配有合适的装置以保证模板连接牢固可靠,使在浇注混凝土时能经受捣实和饰面设备的冲击和振动。模板安装应顺直,无扭曲;相邻钢模应平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动。模板高度应与混凝土路面厚度相同,误差为+0,-5mm。用于胀缝和施工缝的模板,根据传力杆和拉杆的设计位置放样钻孔。模板在整个长

4、度完全紧压在基层上,并正确地按完成后的路面边缘要求的坡度和纵向安置。模板要彻底清扫干净,并在每次浇注混凝土之前涂隔离剂。4.4、 钢筋设置:钢筋网片、角隅钢筋、边缘钢筋的安设,均要符合有关规范的规定。4.5、 混凝土拌和与运输:(1)混凝土的拌和与运输符合规范要求。(2)混凝土混合料从拌和机出料后至浇注完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并报监理工程师认可。4.6、 混凝土摊铺:混凝土混合料摊铺前,对模板的间距、高度、润滑、支撑稳固情况,以及钢筋、传力杆、拉杆安装位置进行全面检查。混凝土采用批准的摊铺机具进行摊铺,摊铺连续进行,如因任何原因发生中途停工,应按监理工程师指

5、示设置施工缝。拌好后的混凝土,用插入式振捣器沿模板各表面在模板整个长度内及所有胀缝装置两边加以充分振捣。振捣器不许接触接缝装置及边模,并不得触及钢筋网、传力杆和拉杆,在任一位置上,振捣时间不宜小于规范要求,再用平板振捣器振捣。然后用振动整平梁振动整平,振动梁应平行移动,往返振平23遍。4.7、 表面修整:(1)混凝土摊铺、捣实、刮平作业完成后,用批准的修整设备进一步整平,使混凝土表面达到要求的横坡度和平整度。(2)修整作业时,不得在混凝土表面洒水。(3)接缝和混凝土表面不规则处的人工修整作业,在监理工程师认可的工作桥上进行,工作桥不得支承在尚未达到要求强度的混凝土上。(4)修整作业在混凝土仍保

6、持塑性和具有和易性的时候进行,以确保从混凝土表面上清除水分和浮浆。在表面低洼处,严禁洒水、撒干水泥,必须以新拌制的混凝土填补与修整。4.8、 接缝:纵缝:按图纸设置纵向施工缝。纵向施工缝采用平缝加拉杆型,并按图纸的要求设置拉杆,拉杆采用螺纹钢,设置在板厚的中间,平行于板面,并与缝壁垂直。在半幅面板完成后,在缝壁涂刷沥青,但不得污染拉杆。(2)横胀缝:、按图纸要求的型式设置胀缝,胀缝与路面中心线垂直,缝壁必须垂直,相邻车道的胀缝设在同一横断面上,缝隙宽度应一致。胀缝下部设置胀缝板,上部浇灌填缝料。缝隙内任何处均不准塞有混凝土和其他杂物。、胀缝传力杆活动端,可设在缝的一端,亦可交错设置。传力杆活动

7、端的套筒由金属或塑料制成,套筒的内径与传力杆之间的最大间隙为1.5mm,能使传力杆自由活动,传力杆的滑动端要涂上油脂或润滑剂,以防止传力杆与混凝土粘结在一起。、传力杆与套筒端部空隙部分填塞沥青麻絮。、传力杆的固定装置设置方法报请监理工程师认可,固定后的传力杆必须平行于路面中心线,混凝土浇注时严禁组装件位移。横缩缝:、缩缝的形式、尺寸、间距应按图纸的规定要求设置。、锯缝用混凝土锯缝机切割,锯缝时间根据使用水泥类型、气候条件来决定,一般在混凝土强度达到1L5MPa时锯缝为宜,每条的锯缝作业必须一次完成。缝内的粉料和杂物彻底清除。、当缘石与混凝土路面整体施工时,接缝应延伸到缘石上面5cm。(4)横向

8、施工缝:、每天工作结束或当浇注工序中断超过30分钟时,则应设置垂直于路中线的平接施工缝。、施工缝的位置尽可能与胀缝或缩缝相吻合,设在胀缝处按胀缝形式施Io、按设计要求设传力杆或拉杆,传力杆或拉杆必须与路中心线平行并垂直缝壁。、采用平缝加传力杆形式时。传力杆长度的一半锚固于混凝土中,另一半涂油脂或润滑剂,允许活动;采用平缝加拉杆形式时,两端锚固。、铺筑邻板时,对已浇注混凝土面板的缝壁应涂沥青,但不得污染拉杆或传力杆。4.9、 拆模、养生和封缝:拆模:、在混凝土强度达到设计强度的有关规范要求时进行拆模,并取得监理工程师同意。、拆模后,任何蜂窝、麻面及板边的损坏应予整修,并及时将横向胀缝沿混凝土面板

9、边缘通开至全部深度。(2)养生及成品保护:水泥碎路面割缝完成后即可进行保温养护,采用土工布浸湿后覆盖浇水养护,每天洒水次数根据气候而定,水泥碎面层一般养护期为1421天,气温低时适当延长。养护期间禁止车辆运行,在达到设计强度后方可开放交通。封缝:、混凝土面板中所有接缝缝槽均按设计图纸的要求和部位用填缝料封缝。、接缝缝槽要求干燥、无尘土、无混凝土碎屑或其他杂物。、填缝料要按照生产厂推荐的方法加热和灌缝;填缝料与混凝土缝壁粘附紧密不渗水。、填缝料应由槽底部灌填至路表面,深度大于2.5Cnl的缝槽最少分二层填缝,每层厚度大致相等。、灌缝作业在高温季节使填缝料灌至路表面齐平,在低温季节则稍低于路表面。

10、、填缝随工程的进度,使在开放交通前,填缝料要有充分时间的硬结。4.10、 质量控制:、施工过程中混凝土混合料按规范要求检验混凝土的抗压与弯拉强度,以及混合料中各种组成材料用量的允许偏差。并按规范中有关规定,评定混凝土合格强度。、外观上路面侧石直顺、曲线圆滑,接缝填筑饱满密实。n、砂石路施工方案(一)施工准备1、图纸复核、恢复定线及放样根据图纸和设计单位提供的测设基准资料进行恢复定线测量,对于永久性坐标点、中线控制桩、转点桩、交点桩、水准基点桩等已认真核对,牢固栓桩,并将结果保留到交工验收,必要时做永久保护。复测结果符合要求后并经监理工程师认可进行加密放样。根据现场情况布设加密控制点、水准点根据

11、主线中桩坐标,从控制点用全站仪在直线段每20米放出中桩,在曲线段每10米放出中桩,用水准仪逐桩测量原地面高程。同时根据路面设计高程,已绘出路基横断面图,算出左右两侧边桩位置后,在实地已放出路线边桩。2、试验准备各种原材料进行取样试验,路基土工试验(包括沿线路基和取土场的土的液限、塑限、塑性指数以及标准重型击实试验、土的颗粒分析、CBR值等);集料类(包括集料筛分、集料密度及吸水率、集料含水率、集料密度及空隙率、集料压碎值、集料含泥量等试验)石料:要求质地坚硬、级配良好。采用地产材料,要求碎石、粗砂含量大于70%;呈自然级配状态,且压实度为密实结构,碎石不得含有严重风化变质颗粒或腐殖较多的山土;

12、石料强度等级不应低于3级,应具有足够的强度和耐磨性能。其颗粒形状应具有菱角,近似立方体,碎石中的扁平细长颗料不宜超过20%o土:泥结碎石路面中的粘土主要起粘结和填充空隙的作用。塑性指数高的土,粘结力强而渗透性弱,其缺陷是胀缩性较大,反之,塑性指数低的土,则粘结力弱面渗透性强,水分容易渗入。因此,对土的塑性指数,一般规定:在18-27左右。粘土内不得含腐殖质或其它杂质,粘土用量不宜超过石料干重的20%。石屑或砂子:石屑或砂子可选用机械轧制而成或天然砂砾,最大颗粒宜小于37.5mm,应坚硬、清洁、干燥、无风化、无杂质,具有适当的级配。水:水应清洁无污染,并按施工规范规定控制硫酸盐含量、含盐量以及P

13、H值。二)、路基施工1、填方路基施工:施工顺序:测量放线一修筑施工便道、清理杂草、庄稼苗圃、砍树挖根一测量原地表标高(经监理、业主认可)一推土机推除表土一平地机整平一压路机压实一自检一填报质量验收检验监理工程师验收f测量压实后的地表标高(经业主、监理、地方政府认可)进入下一道工序。1)、放样:根据设计给定的主线中桩坐标,用全站仪放出中桩位置,起伏较大的段落20米设一中桩,较平坦的段落40米设一中桩。然后用水准仪逐桩测量原地面水准高程。全站仪测定横断面,在米格纸上描绘地面线及路基断面,计算出左侧及右侧的边桩位置,并在实地放出边桩。2)、清表:a、用人工或机械的办法清理施工范围内的杂草、树根、有机

14、杂质及垃圾等物,所有清除的废物均应运送到指定地点,不允许把垃圾随处乱弃,用推土机推松15-25cm,然后用平地机整平。b、工作面的树木砍伐经监理查验后砍挖,我方砍挖前应统计好数量、直径,挖除后,应用土将坑穴填平夯实。c、表土和草皮的清理应与土方工程进度相适应。d、在斜坡部位清表时还应开蹬(若坡度大于12%),具体要求见设计图。e、施工范围内的农作物在清理前事先通知有关村,让农民自行处理,我方应限定处理时间,避免和农民产生不必要的冲突。3)、填前碾压:a、填方段内地面应事先找平,随即用振动压路机碾压一遍,防止土中的水分散发,再用洒水车全幅洒水,使土中的含水量接近最佳含水量,待地表微干,适合碾压时

15、采用振动压路机碾压。b、当地面坡度陡于1:5时,应修成台阶形,每层台阶高20-30Cm左右,宽度不小于Im0c、填土摊铺长度够一碾压段后(一般50m左右)检查摊铺宽度与厚度,合格后即可开始碾压。d碾压应不小于12T级碾进行。4)、分层填筑:原地面处理达到要求后进行分层填筑。填料先用推土机推平,再用平地机整平,然后先用振动压路机静压,再用振动压路机反复碾压,防止水分过量散失。如一次碾压达不到密实度,则洒水后再次碾压,直到达到要求的密实度,每填筑三层后,恢复一次中桩,并检查路基宽度,适当收坡。5)、路基成型:当填土高度接近路床标高时,严格控制好路基标高,横、纵坡及宽度,用平地机仔细找平后,反复碾压,以达到密实度。路基成型后控制重型车辆在上面行驶,以免对路基造成破坏。6)、边坡整形:按设计给定坡率对填方路基的边坡进行修整,达到坡率一致,外观整齐的目的,并对刷坡土进行清理。2、挖方路基施工:(1)、挖方清表挖方如为利用方,开挖作业开始前应清除用地范围内的种植物、树根、灌木表层种植土以及构筑物等。(2)、挖方路基的排水开挖土方前根据现场实际情况做好排水系统布设,修建排水沟、截水沟等临时排水设施,防止施工中线路外的水流入线内,并将线路内的水迅速排出路基,保证施工顺利进行。(3)、开挖路槽a

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑材料生产技术

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
