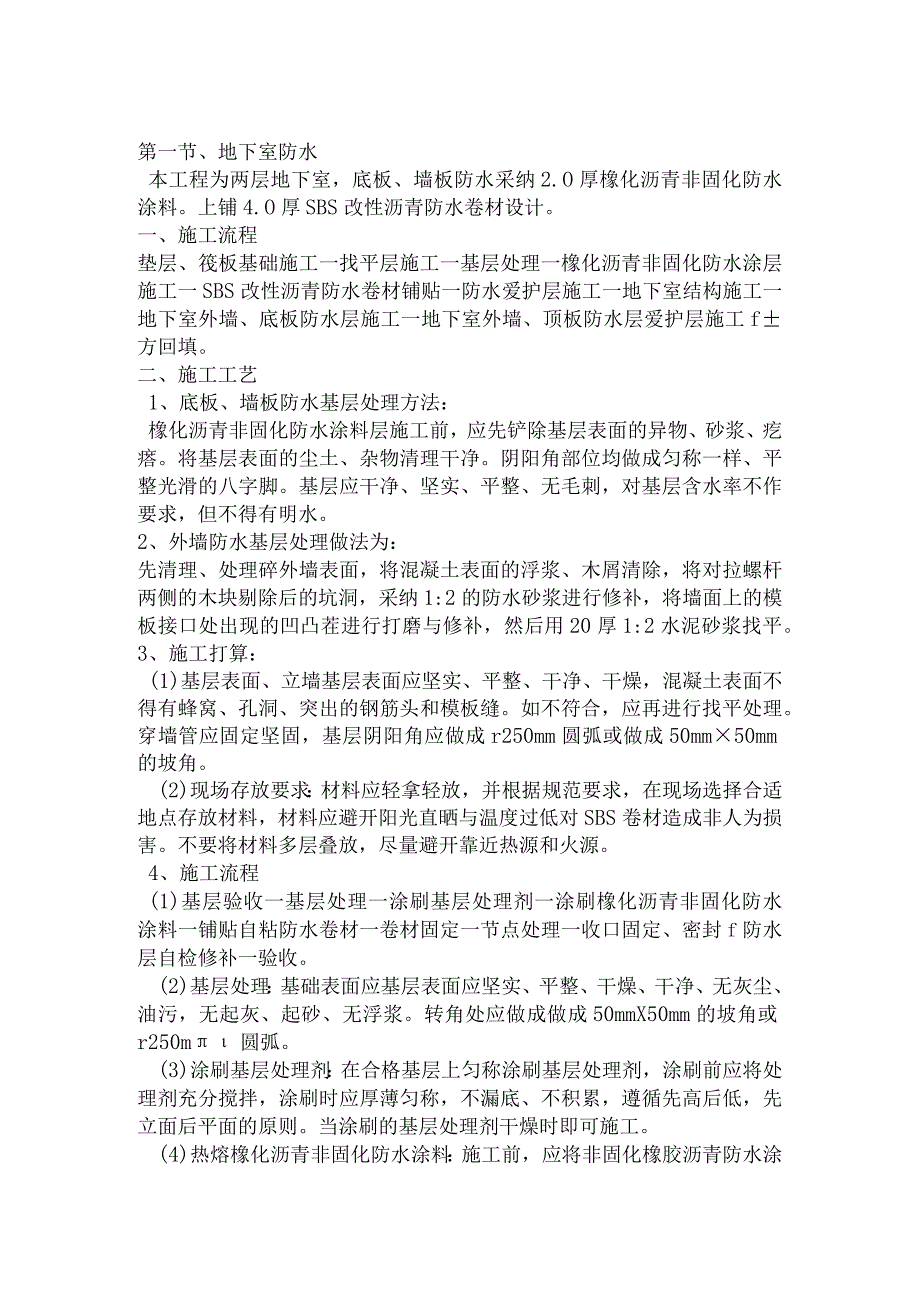

1、第一节、地下室防水本工程为两层地下室,底板、墙板防水采纳2.O厚橡化沥青非固化防水涂料。上铺4.O厚SBS改性沥青防水卷材设计。一、施工流程垫层、筏板基础施工一找平层施工一基层处理一橡化沥青非固化防水涂层施工一SBS改性沥青防水卷材铺贴一防水爱护层施工一地下室结构施工一地下室外墙、底板防水层施工一地下室外墙、顶板防水层爱护层施工f方回填。二、施工工艺1、底板、墙板防水基层处理方法:橡化沥青非固化防水涂料层施工前,应先铲除基层表面的异物、砂浆、疙瘩。将基层表面的尘土、杂物清理干净。阴阳角部位均做成匀称一样、平整光滑的八字脚。基层应干净、坚实、平整、无毛刺,对基层含水率不作要求,但不得有明水。2、

2、外墙防水基层处理做法为:先清理、处理碎外墙表面,将混凝土表面的浮浆、木屑清除,将对拉螺杆两侧的木块剔除后的坑洞,采纳1:2的防水砂浆进行修补,将墙面上的模板接口处出现的凹凸茬进行打磨与修补,然后用20厚1:2水泥砂浆找平。3、施工打算:(1)基层表面、立墙基层表面应坚实、平整、干净、干燥,混凝土表面不得有蜂窝、孔洞、突出的钢筋头和模板缝。如不符合,应再进行找平处理。穿墙管应固定坚固,基层阴阳角应做成r250mm圆弧或做成50mm50mm的坡角。(2)现场存放要求:材料应轻拿轻放,并根据规范要求,在现场选择合适地点存放材料,材料应避开阳光直晒与温度过低对SBS卷材造成非人为损害。不要将材料多层叠

3、放,尽量避开靠近热源和火源。4、施工流程(1)基层验收一基层处理一涂刷基层处理剂一涂刷橡化沥青非固化防水涂料一铺贴自粘防水卷材一卷材固定一节点处理一收口固定、密封f防水层自检修补一验收。(2)基层处理:基础表面应基层表面应坚实、平整、干燥、干净、无灰尘、油污,无起灰、起砂、无浮浆。转角处应做成做成50mmX50mm的坡角或r250m圆弧。(3)涂刷基层处理剂:在合格基层上匀称涂刷基层处理剂,涂刷前应将处理剂充分搅拌,涂刷时应厚薄匀称,不漏底、不积累,遵循先高后低,先立面后平面的原则。当涂刷的基层处理剂干燥时即可施工。(4)热熔橡化沥青非固化防水涂料:施工前,应将非固化橡胶沥青防水涂料放在在加热

4、设备中加热呈液体状态,达到规定的热用温度时才能施工,手工刮涂的加热温度2120,喷涂温度2150。(5)施工橡化沥青非固化防水涂料:将加热溶化橡化沥青非固化防水涂料用刮涂或喷涂等方法匀称地涂刮于基层上,厚度应22.Omm,刮涂非固化橡胶沥青防水涂料后3min内滚铺自粘胶膜防水卷材,然后轻刮卷材表面,排出内部空气,使卷材与非固化橡胶沥青防水涂料坚固的粘接在一起。(6)滚铺自粘胶膜防水卷材:在橡化沥青非固化防水涂料在基层上涂刷完成后,马上滚铺自粘胶膜SBS防水卷材,自粘胶膜防水卷材搭接宽度为80n三,搭接边应用压轮滚压严密。卷材粘贴完毕,应即时用钢钉或膨胀螺钉对卷材进行固定,固定位置距卷材边沿Io

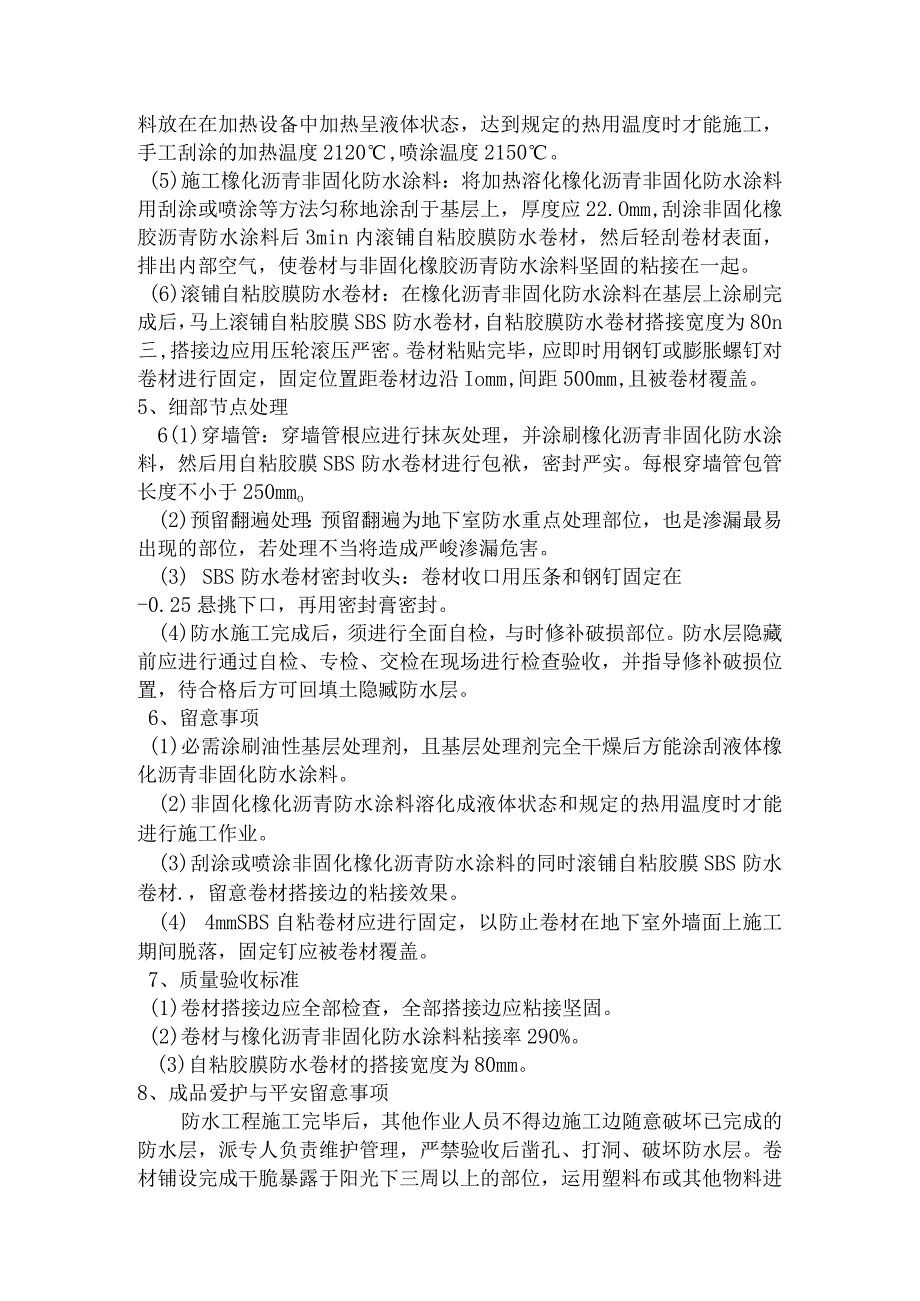

5、mm,间距500mm,且被卷材覆盖。5、细部节点处理6(1)穿墙管:穿墙管根应进行抹灰处理,并涂刷橡化沥青非固化防水涂料,然后用自粘胶膜SBS防水卷材进行包袱,密封严实。每根穿墙管包管长度不小于250mmo(2)预留翻遍处理:预留翻遍为地下室防水重点处理部位,也是渗漏最易出现的部位,若处理不当将造成严峻渗漏危害。(3) SBS防水卷材密封收头:卷材收口用压条和钢钉固定在-0.25悬挑下口,再用密封膏密封。(4)防水施工完成后,须进行全面自检,与时修补破损部位。防水层隐藏前应进行通过自检、专检、交检在现场进行检查验收,并指导修补破损位置,待合格后方可回填土隐臧防水层。6、留意事项(1)必需涂刷油

6、性基层处理剂,且基层处理剂完全干燥后方能涂刮液体橡化沥青非固化防水涂料。(2)非固化橡化沥青防水涂料溶化成液体状态和规定的热用温度时才能进行施工作业。(3)刮涂或喷涂非固化橡化沥青防水涂料的同时滚铺自粘胶膜SBS防水卷材.,留意卷材搭接边的粘接效果。(4) 4mmSBS自粘卷材应进行固定,以防止卷材在地下室外墙面上施工期间脱落,固定钉应被卷材覆盖。7、质量验收标准(1)卷材搭接边应全部检查,全部搭接边应粘接坚固。(2)卷材与橡化沥青非固化防水涂料粘接率290%。(3)自粘胶膜防水卷材的搭接宽度为80mm。8、成品爱护与平安留意事项防水工程施工完毕后,其他作业人员不得边施工边随意破坏已完成的防水层,派专人负责维护管理,严禁验收后凿孔、打洞、破坏防水层。卷材铺设完成干脆暴露于阳光下三周以上的部位,运用塑料布或其他物料进行覆盖爱护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
