1、山西国营金阳器材厂庭院绿化种植工程自检报告编制人审批人施工单位:山西家百惠园林景观绿化工程有限公司日期:2018年07月1日绿化工程验收自检报告一、工程概况:建设单位:山西国营金阳器材厂监理单位;太原理工大成工程有限公司施工单位:山西家百惠园林工程有限公司本工程位于太原市阳曲县山西国营金阳器材厂厂区范围内种植土回运、铺设,土地表面垃圾清理、土地平整、采购、种植设计图纸上乔木、灌木、草坪,包含一个月养护、修整、绿化树木、苗木打药、浇水养护、施肥除杂草等成活率达到90%以上。开竣工时间为:2018.5.202018.7.1合同工期为:41天二、按图施工情况、主要设计变更及执行情况整个施工过程中,严

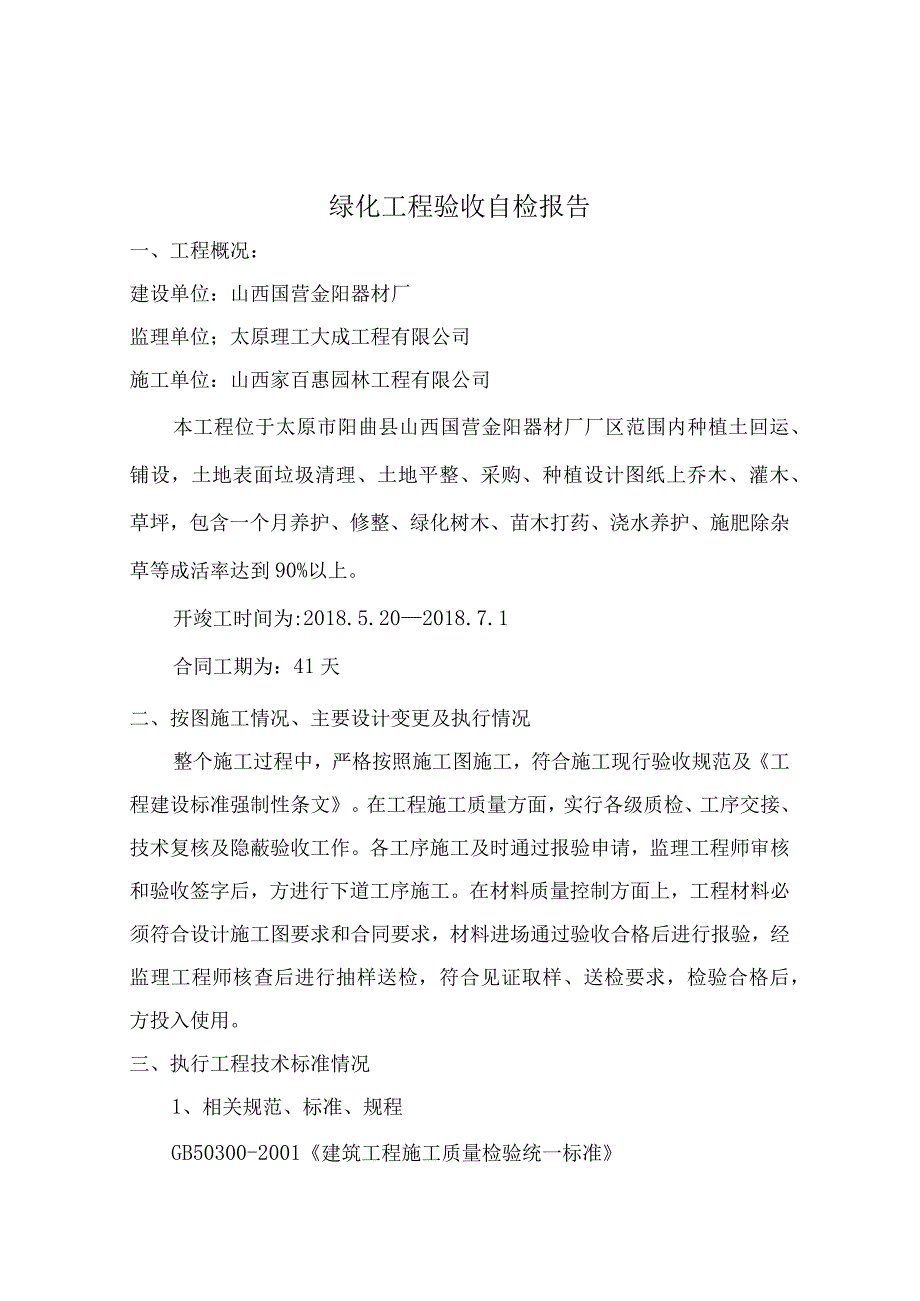

2、格按照施工图施工,符合施工现行验收规范及工程建设标准强制性条文。在工程施工质量方面,实行各级质检、工序交接、技术复核及隐蔽验收工作。各工序施工及时通过报验申请,监理工程师审核和验收签字后,方进行下道工序施工。在材料质量控制方面上,工程材料必须符合设计施工图要求和合同要求,材料进场通过验收合格后进行报验,经监理工程师核查后进行抽样送检,符合见证取样、送检要求,检验合格后,方投入使用。三、执行工程技术标准情况1、相关规范、标准、规程GB50300-2001建筑工程施工质量检验统一标准GB50026-93工程测量规范及条文说明GB50328-2001建筑工程文件归档整理规范CJJT82-99城市绿化

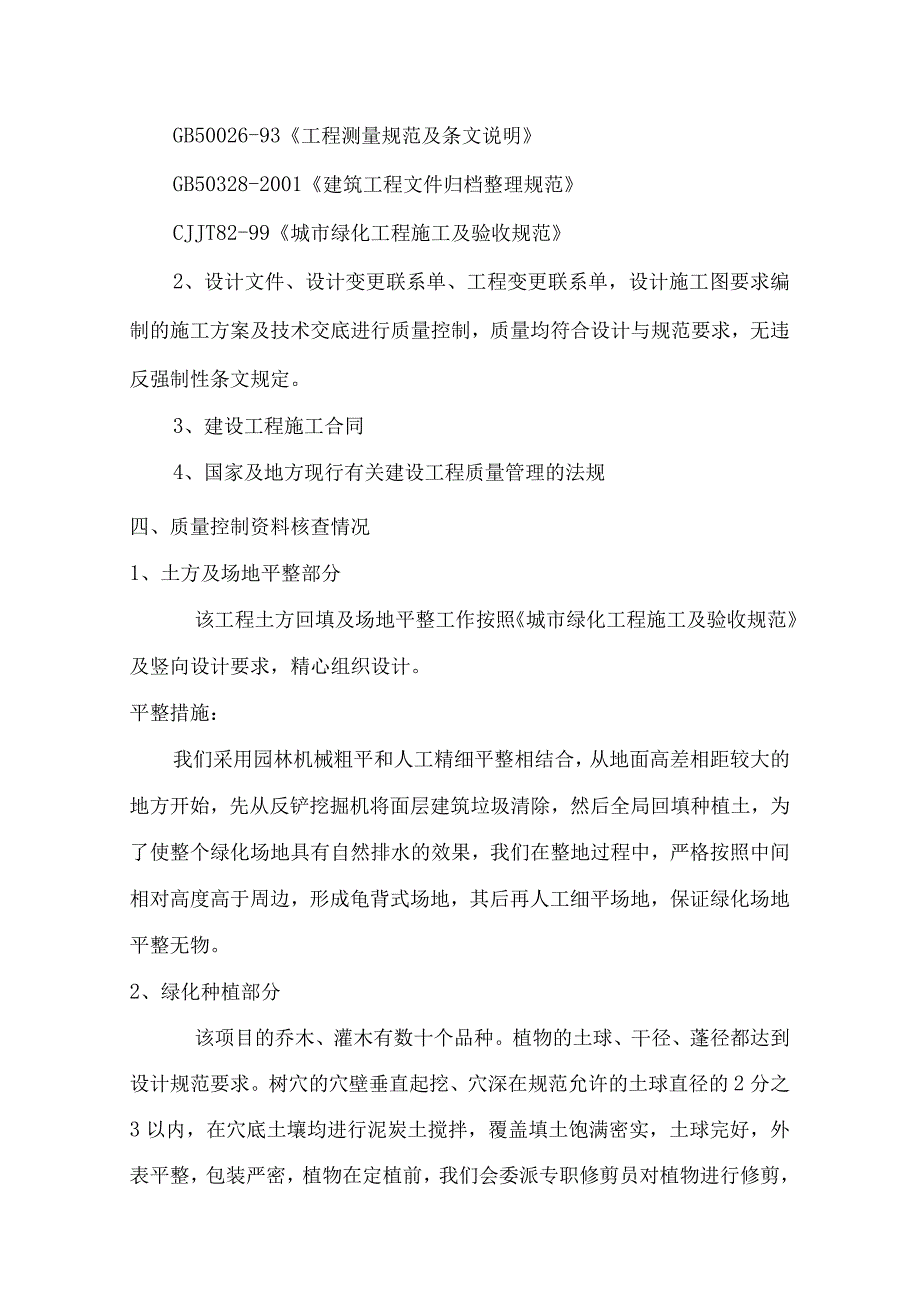

3、工程施工及验收规范2、设计文件、设计变更联系单、工程变更联系单,设计施工图要求编制的施工方案及技术交底进行质量控制,质量均符合设计与规范要求,无违反强制性条文规定。3、建设工程施工合同4、国家及地方现行有关建设工程质量管理的法规四、质量控制资料核查情况1、土方及场地平整部分该工程土方回填及场地平整工作按照城市绿化工程施工及验收规范及竖向设计要求,精心组织设计。平整措施:我们采用园林机械粗平和人工精细平整相结合,从地面高差相距较大的地方开始,先从反铲挖掘机将面层建筑垃圾清除,然后全局回填种植土,为了使整个绿化场地具有自然排水的效果,我们在整地过程中,严格按照中间相对高度高于周边,形成龟背式场地,
4、其后再人工细平场地,保证绿化场地平整无物。2、绿化种植部分该项目的乔木、灌木有数十个品种。植物的土球、干径、蓬径都达到设计规范要求。树穴的穴壁垂直起挖、穴深在规范允许的土球直径的2分之3以内,在穴底土壤均进行泥炭土搅拌,覆盖填土饱满密实,土球完好,外表平整,包装严密,植物在定植前,我们会委派专职修剪员对植物进行修剪,保证树的长势姿势平稳及树木的成活率。大树栽植好后,安排施工人员对树木进行支撑,以防止浇水和大风吹吹倒树苗。我们对不健康的树苗不得采购(如:有明显病虫害、枝叶枯萎等),我们对施工现场的苗木栽植分部分项工程进行质量评定,结果如下:栽植基础分部栽植土分项检验批1100%合格栽植前场地清理
5、检验批1100%合格栽植施肥和表层整理检验批1100%合格常规栽植分部栽植穴(槽)检验批1100%合格栽植材料检验批2100%合格苗木运输和假植检验批1100%合格树木栽植检验批1100%合格草坪和草本地被分栽检验批198%合格五、工程施工质量控制情况1、我单位在此工程中采用三级质量管理体系,严格执行自检、互检、专检质量检验制度,进行全过程质量控制。施工管理人员和特殊工种工人都做到了持证上岗。2、施工组织本工程特点,我方编制了具有针对性的施工方案,得到了甲方及施工监理单位的认可,并在实施中遵循其施工要点,满足了保工期、保工程质量的需要,对局部不妥或缺陷处,通过自查、原因分析进行整改,合格后进行
6、下道工序施工。对施工图表达不清楚的地方及时向监理单位、业主发送工作联系单共同研究施工方案,保证了业主的最终利益。3、进场材料的检查在施工过程中,我们严格把守工程原材料、成品及半成品的进场关和验收关。对业主指定的材料我们送样,待业主选样后方可采购,进场苗木检疫证明书、合格证齐全,具体苗木如下:P1J-植物名称规格单位数量落叶1国槐68cm株57株大中2新疆杨胸径8cm株27株乔木3云杉树高5米株1株4胶东卫矛25株/m2m21030m2常绿5水蜡25株/m2m2400m2灌木6金娃娃萱草25株/m2m220m2、7莺尾25株/m2m210m2整形8丰花月季25株/m2m215m2灌木9三七景天2
7、5株/m2m216m2、10胶东卫矛球冠幅80cm株162株球类11华北卫矛球冠幅80cm株78株12草坪m2650m2六、绿化养护的主要工作包括:补植、土、肥、水管理、防治病、虫、杂草、修剪及保护管理更新复壮等,使苗木成活率达到95%以上,根据以上具体要求,我们主要采取以下措施:一、认真落实养护管理人员组成。二、配备施工机械设备,满足养护管理需求。具体配备灌水设备、绿篱修剪机或割灌机等设备。三、切实搞好养护管理的技术管理。1、施肥:追施肥料,平衡营养。具体追施的肥料以腐熟有机肥为主,乔木、大灌木平均按5Kg株每次追施,小灌木平均按0.5Kg株,草坪平均按3-5Kgm2追施。2、浇水:浇水的水
8、量、次数、间隔以具体的季节和土壤缺水情况来确定。夏季浇水宜在清晨和傍晚进行,含盐量或矿化度较高的水源不宜采用。冬季应在封冻前浇一次冻水。早春前应浇返青水。施肥后应及时浇水,以利于肥料溶解和吸收。3、乔、灌木、花卉管护的特殊要求3.1乔木管护的特殊要求修剪:幼树只宜弱剪;成年乔木应综合运用各种修剪方法,使其生长均衡;成熟期树木宜强剪,利用徒长枝更新复壮,通过修枝和抚育,使树木的根冠高比适当。七、工程各分部安全使用功能本工程施工中严格按照施工及施工验收规范控制工程质量,遵照施工设计图纸设计的要求和施工质量监理实施细则进行施工。为实现质量目标,我公司在施工前,成立项目经理部,认真学习工程的各种设计技术文件及合同条款,将项目施工现场的各项质量职能进行合理分配,明确成员的质量管理职责,提高工作效率和工作质量。八、质量事故报告及处理情况本工程施工中未发生任何质量事故九、综合以上方面,本绿化栽植工程质量控制资料完整、有效,观感质量好,工程质量符合规范要求,工程等级自评为合格,同意验收。最后我代表山西家百惠园林绿化工程有限公司,感谢各位领导及专家提出宝贵意见,谢谢!山西家百惠园林绿化工程有限公司2018年07月1日
