(全)项目总工亲自编制的SMA施工技术方案.docx

上传人:p** 文档编号:373561 上传时间:2023-08-06 格式:DOCX 页数:9 大小:23.03KB
下载 相关 举报
(全)项目总工亲自编制的SMA施工技术方案.docx_第1页
第1页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第2页
第2页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第3页
第3页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第4页
第4页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第5页
第5页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第6页
第6页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第7页
第7页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第8页
第8页 / 共9页
(全)项目总工亲自编制的SMA施工技术方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《(全)项目总工亲自编制的SMA施工技术方案.docx》由会员分享,可在线阅读,更多相关《(全)项目总工亲自编制的SMA施工技术方案.docx(9页珍藏版)》请在第壹文秘上搜索。

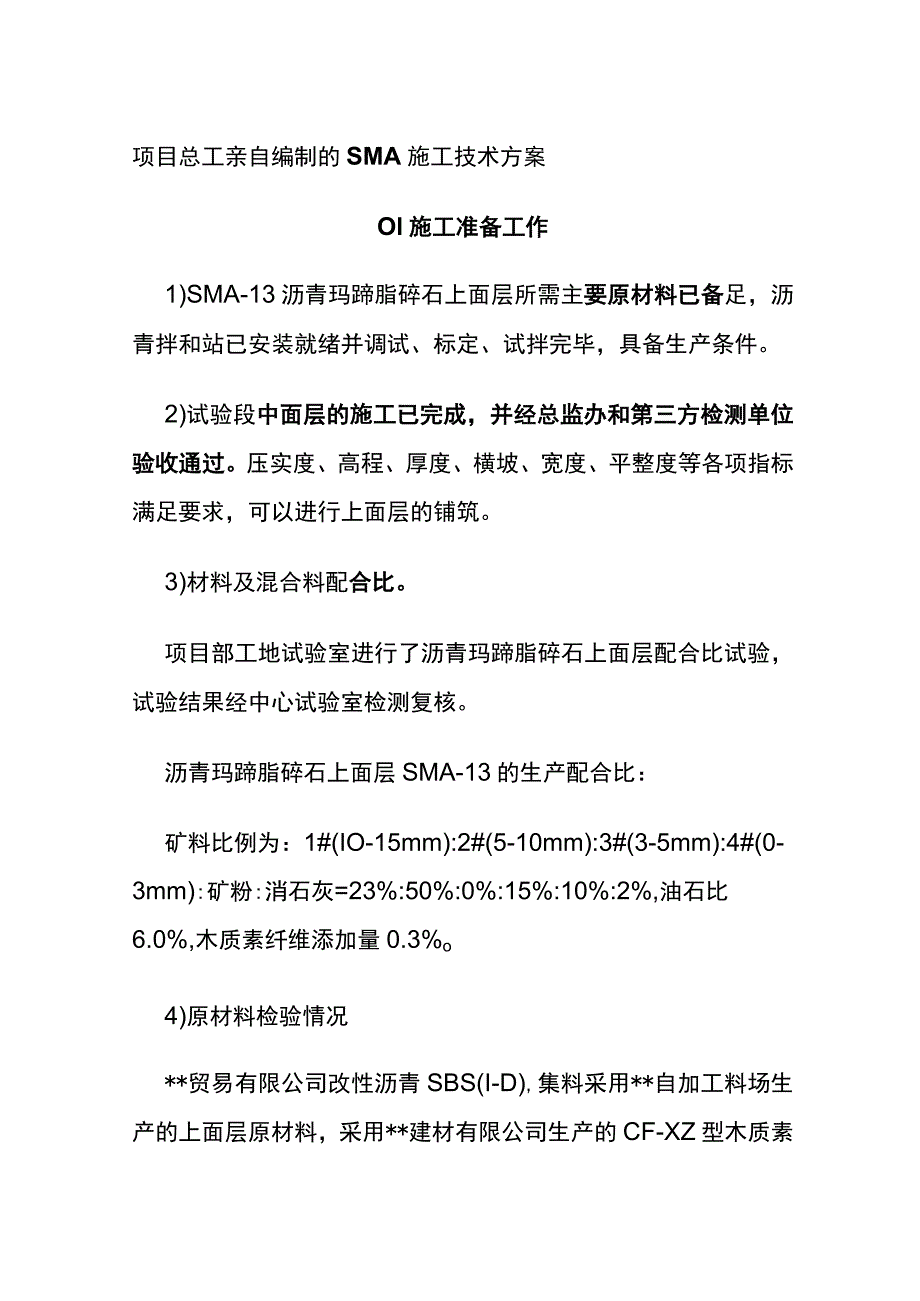

1、项目总工亲自编制的SMA施工技术方案Ol施工准备工作1)SMA-13沥青玛蹄脂碎石上面层所需主要原材料已备足,沥青拌和站已安装就绪并调试、标定、试拌完毕,具备生产条件。2)试验段中面层的施工已完成,并经总监办和第三方检测单位验收通过。压实度、高程、厚度、横坡、宽度、平整度等各项指标满足要求,可以进行上面层的铺筑。3)材料及混合料配合比。项目部工地试验室进行了沥青玛蹄脂碎石上面层配合比试验,试验结果经中心试验室检测复核。沥青玛蹄脂碎石上面层SMA-13的生产配合比:矿料比例为:1#(IO-15mm):2#(5-10mm):3#(3-5mm):4#(0-3mm):矿粉:消石灰=23%:50%:0%

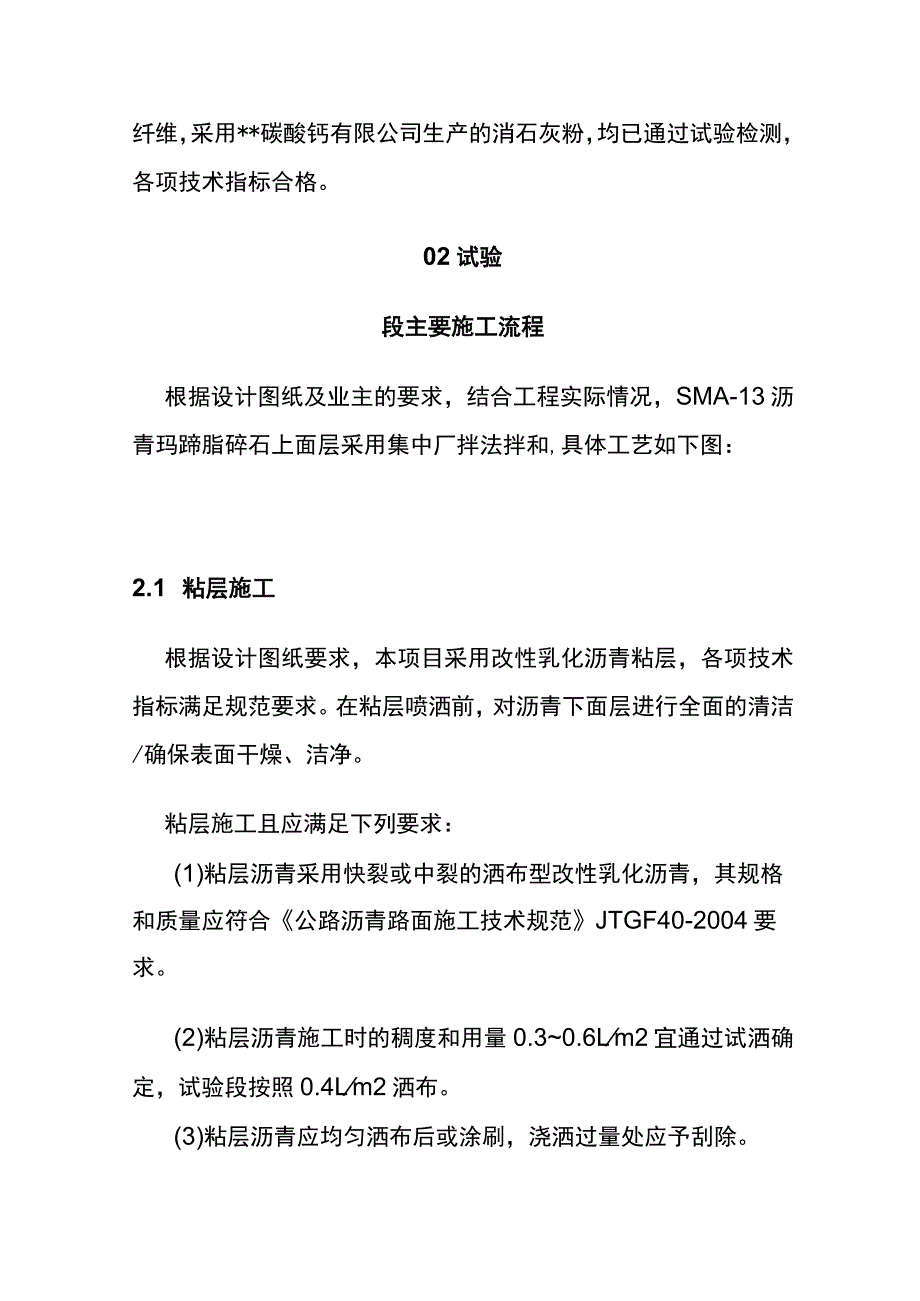

2、:15%:10%:2%,油石比6.0%,木质素纤维添加量0.3%o4)原材料检验情况*贸易有限公司改性沥青SBS(I-D),集料采用*自加工料场生产的上面层原材料,采用*建材有限公司生产的CF-XZ型木质素纤维,采用*碳酸钙有限公司生产的消石灰粉,均已通过试验检测,各项技术指标合格。02试验段主要施工流程根据设计图纸及业主的要求,结合工程实际情况,SMA-13沥青玛蹄脂碎石上面层采用集中厂拌法拌和,具体工艺如下图:2.1 粘层施工根据设计图纸要求,本项目采用改性乳化沥青粘层,各项技术指标满足规范要求。在粘层喷洒前,对沥青下面层进行全面的清洁/确保表面干燥、洁净。粘层施工且应满足下列要求:(1)

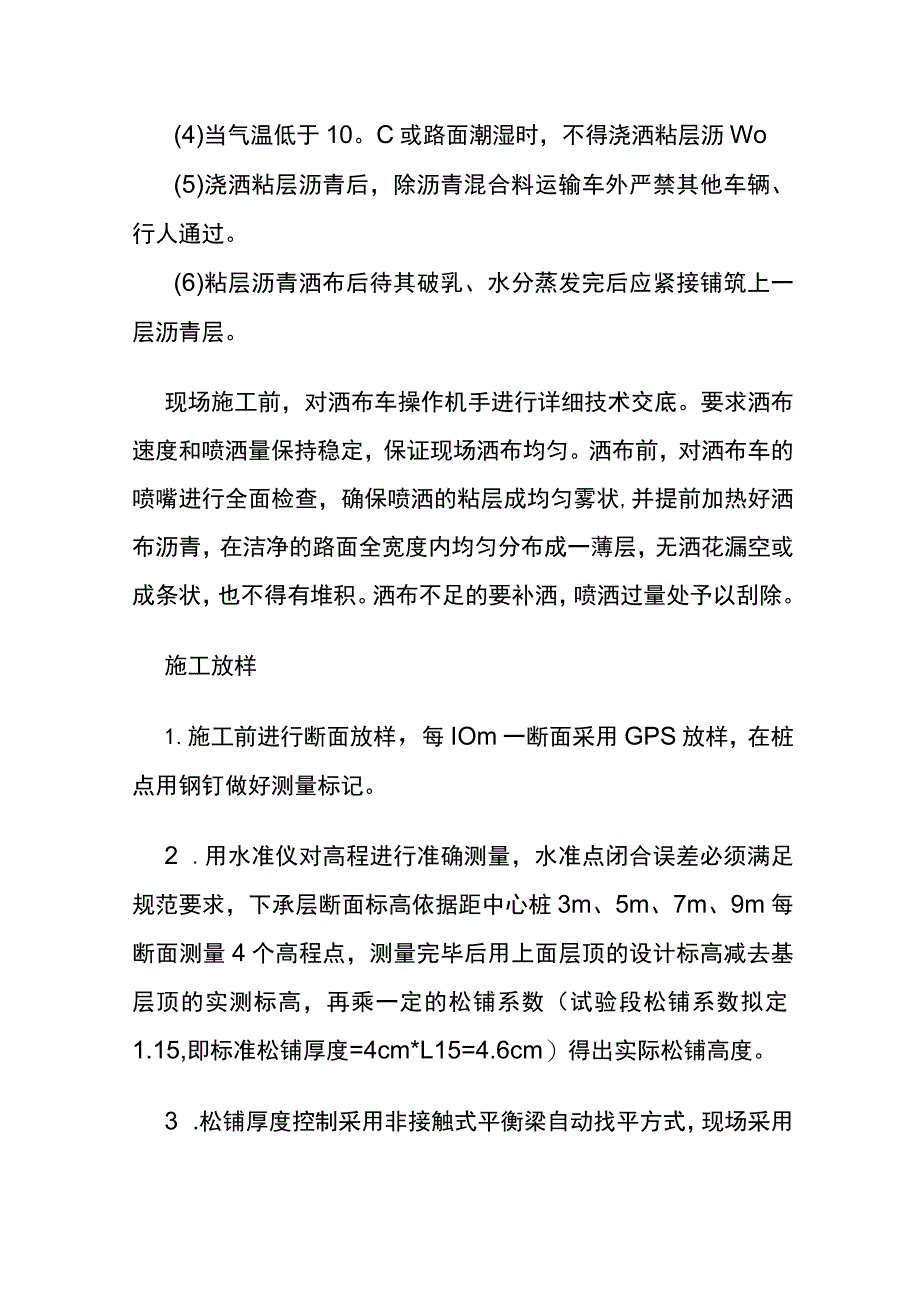

3、粘层沥青采用快裂或中裂的洒布型改性乳化沥青,其规格和质量应符合公路沥青路面施工技术规范JTGF40-2004要求。(2)粘层沥青施工时的稠度和用量0.30.6Lm2宜通过试洒确定,试验段按照0.4Lm2洒布。(3)粘层沥青应均匀洒布后或涂刷,浇洒过量处应予刮除。(4)当气温低于10。C或路面潮湿时,不得浇洒粘层沥Wo(5)浇洒粘层沥青后,除沥青混合料运输车外严禁其他车辆、行人通过。(6)粘层沥青洒布后待其破乳、水分蒸发完后应紧接铺筑上一层沥青层。现场施工前,对洒布车操作机手进行详细技术交底。要求洒布速度和喷洒量保持稳定,保证现场洒布均匀。洒布前,对洒布车的喷嘴进行全面检查,确保喷洒的粘层成均匀

4、雾状,并提前加热好洒布沥青,在洁净的路面全宽度内均匀分布成一薄层,无洒花漏空或成条状,也不得有堆积。洒布不足的要补洒,喷洒过量处予以刮除。施工放样1.施工前进行断面放样,每IOm一断面采用GPS放样,在桩点用钢钉做好测量标记。2 .用水准仪对高程进行准确测量,水准点闭合误差必须满足规范要求,下承层断面标高依据距中心桩3m、5m、7m、9m每断面测量4个高程点,测量完毕后用上面层顶的设计标高减去基层顶的实测标高,再乘一定的松铺系数(试验段松铺系数拟定1.15,即标准松铺厚度=4cm*L15=4.6cm)得出实际松铺高度。3 .松铺厚度控制采用非接触式平衡梁自动找平方式,现场采用钢钎插捣、水准仪测

5、量进行复核、记录。23碾压机械、摊铺机械就位混合料拌和前,认真检查摊铺机各个部位,保证各操作系统性能完好,然后移位就位、等料。压路机停于摊铺机之后,并清理压路机轮。2.4拌和使用玛连尼AOB4000型沥青混凝土拌和机拌制混合料,其控制室温度恒定,全自动化控制系统,能随时显示、储存、打印沥青混合料配合比、拌和温度等相关参数,并定期对拌和楼的计量测温进行校核。集料和沥青按配合比规定的用量送进拌和机,集料经加热、除尘后,进入热料仓。回收粉通过专门管道经加水湿润后直接排到废粉池。沥青采用导热油加热,加热温度根据沥青粘温曲线确定,并严格控制各种材料用量及其加热温度。温度的控制:沥青的加热温度控制在规范规

6、定的范围之内,即160-165,集料的温度控制在190-220,混合料的出厂温度控制在170-185,当混合料出厂温度高于195。C时应废弃。拌和时间根据试拌确定一般不少于55s,必须使集料的颗粒被沥青完全包裹,混合料充分拌和均匀。并安排专人在放料口监测,除测量温度外,同时注意观察料的外观质量,如发现花白料、糊料、冒青烟、离析等现象,立即报告,并将有问题的料废除,禁止上路。试验室取两组混合料做马歇尔试验口燃烧筛分试验,检验油石比、矿料级配和沥青玛蹄脂碎石的物理力学性质。每天拌料结束后,用拌和楼打印的各种材料的数量,以总量控制,以各用量及各仓级配计算平均施工级配、油石比与施工厚度和试验燃烧筛分结

7、果进行校核。2.5运输(1)采用13辆车况良好、15T自卸车运送混合料。为了防止被污染、雨淋和热量过分损失,运输车辆均配有覆盖蓬布。混合料运输车的底板和侧板内清洁、无有机物,并刷涂一薄层植物油,无余液积聚车厢底板。(2)沥青混合料运输车的运量较拌和能力和摊铺速度有所富余,施工过程中摊铺机前方应时刻有2-3辆料车处于等待卸料状态,保证可以连续铺筑。(3)混合料的运输注意事项:从拌和站向运料车上放料时,每卸一斗混合料挪动一下汽车位置,以减少粗细集料的离析现象,尽量缩小贮料仓下落的落距,每放一车料料车分前、后、中位置至少要挪动3次。连续摊铺过程中,设专人指挥料车倒料,运料车在摊铺机前1030cm处停

8、住,不得撞击摊铺机。卸料过程中运料车挂空档靠摊铺机推动前进。2.6摊铺(1)摊铺前,首先检查下承层,清理整洁。(2)采用两台戴纳派克3030摊铺机,进行联机梯队摊铺,摊铺速度2m分钟。(3渡铺前熨平板应预热达到规定温度不小于100oC),熨平板拼接紧密,无缝隙、表面平整密实。(4)摊铺时,采用非接触式平衡梁找平,以保证厚度和平整度。经摊铺机初步压实的摊铺层应符合平整度、横坡的规定要求。(5)开始摊铺前现场有5辆车等待,并从第三车料开始进行摊铺作业。2.7碾压沥青混合料的压实是保证沥青混合料面层质量的重要环节,应选择合理的压路机组合及碾压方式。本次试验段施工,采用以下碾压方式:初压复压终压碾压方

9、案双钢轮去静回振1遍,振压两遍双钢振压3遍双钢轮静压1遍碾压注意事项:(1)初压:紧跟摊铺机进行,保持较短的初压区长度,碾压温度不低于150,初压区长度控制在为2030m,尽快将表面密实,减少热量散失。碾压速度23Kmh,低速行驶,保持路面平整度,不产生推移。复压:紧跟初压进行,复压总长度控制在6080m,碾压速度控制在34.5Kmh0双钢轮相邻碾压带纵向重叠宽度100-200mmo终压:紧跟复压进行,终压采用双钢轮静压1遍,表面收光,终压完温度不低于90,碾压速度控制在36Kmh0(2)压路机先停振动再停机,禁止压路机长时间停在没有冷却的沥青面上。压路机的停机轮迹接头不得分布在同一桩号,应呈

10、梯形,相邻停机位置前后错开。压路机不得在碾压未成型、未冷却或非施工需要操作的沥青路面上转向、掉头、加水。(3)压路机调整双钢轮的喷水量至最小,不粘轮即可,避免碾压时沥青混合料温度散失过快。(4)每日施工前补充摊铺机和压路机一天的燃油量,若需在施工加油加水,需到作业面外进行,避免污染路面或影响施工。(5)在当天碾压的尚未冷却的路面上,不得停放压路机或其他车辆,并防止矿料、油料和杂物散落在沥青层面上。03现场主要实测数据经现场取样检测,粘层油洒布量为0.4kgm2o(1)混合料温度记录(2)宽度(3)高程及松铺系数通过试验段BK0740-BKl108.9压实结果验证松铺系数,共检测37个断面,每个断面观测4个点,共设148个点,记录检测点的中面层顶面高程、摊铺后高程,在检测点位置做好标记并记录,计算得出松铺厚度;测量压实后的高程,对比中面层顶面高程,得出压实厚度,从而得出实际的松铺系数1.14o

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
