一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx

上传人:p** 文档编号:374142 上传时间:2023-08-06 格式:DOCX 页数:7 大小:20.70KB
下载 相关 举报
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第1页
第1页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第2页
第2页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第3页
第3页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第4页
第4页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第5页
第5页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第6页
第6页 / 共7页
一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx》由会员分享,可在线阅读,更多相关《一级建造师《建筑实务》案例必考点:工程价款计算与调整(全考点).docx(7页珍藏版)》请在第壹文秘上搜索。

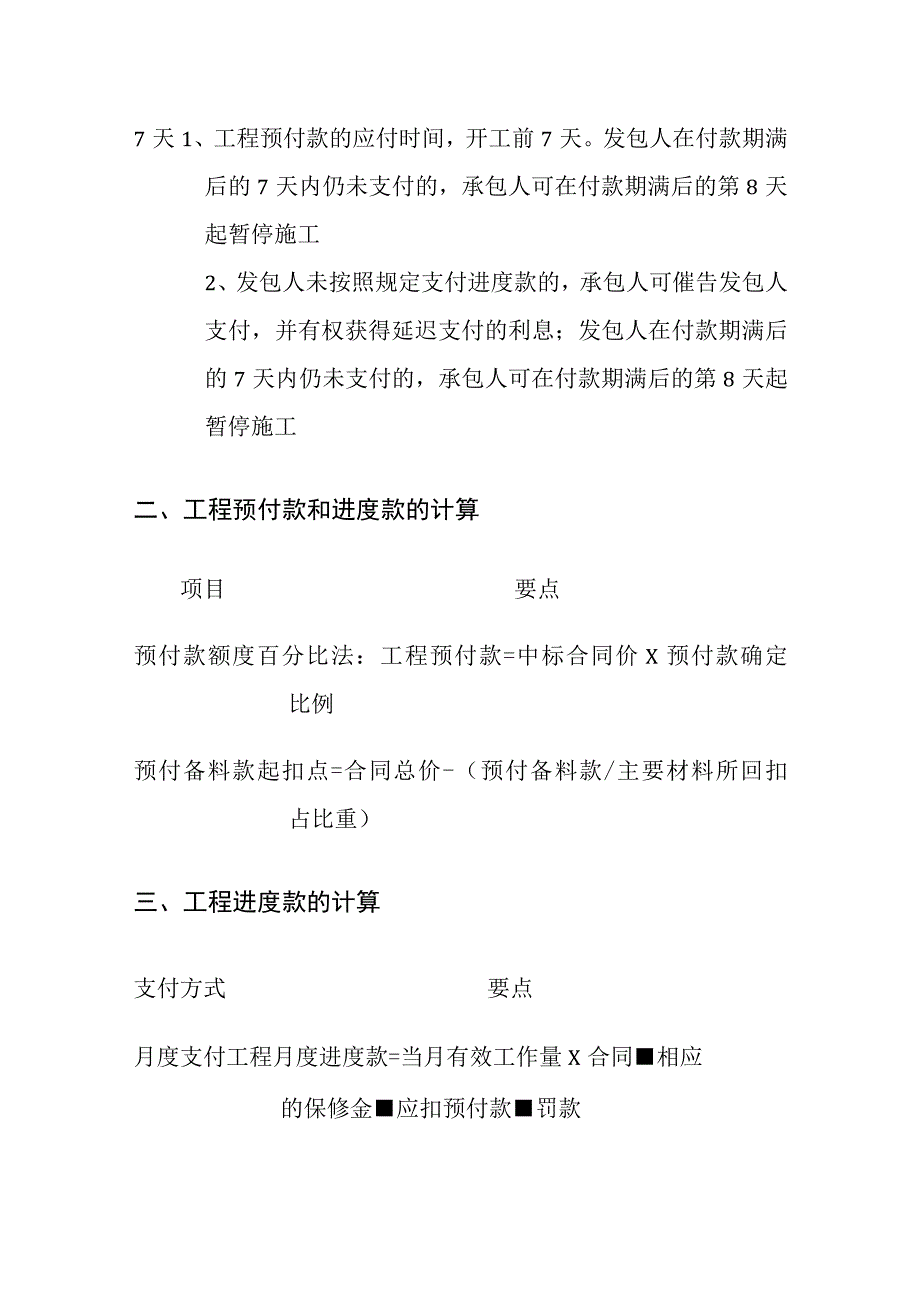

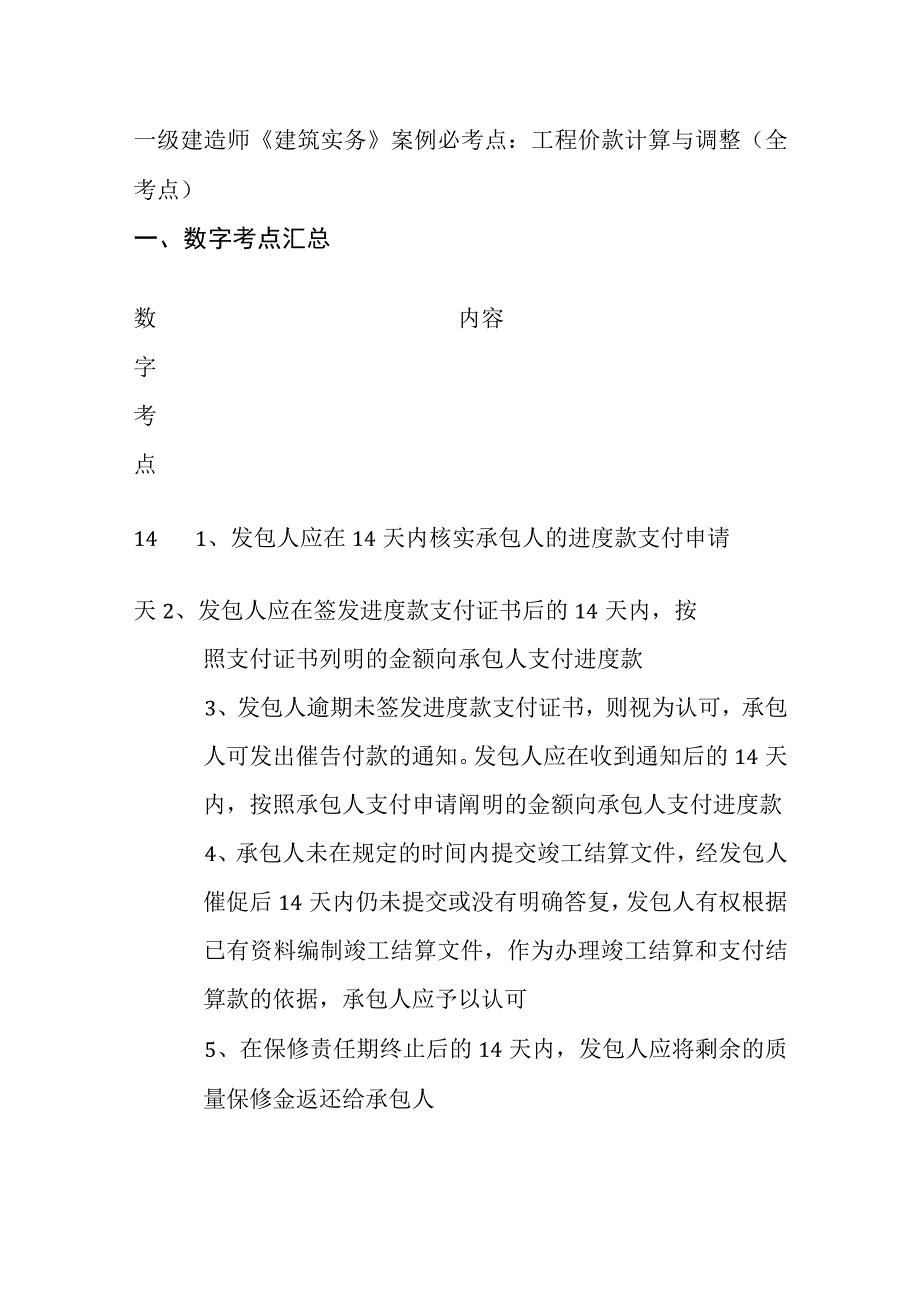

1、一级建造师建筑实务案例必考点:工程价款计算与调整(全考点)一、数字考点汇总数内容字考点141、发包人应在14天内核实承包人的进度款支付申请天2、发包人应在签发进度款支付证书后的14天内,按照支付证书列明的金额向承包人支付进度款3、发包人逾期未签发进度款支付证书,则视为认可,承包人可发出催告付款的通知。发包人应在收到通知后的14天内,按照承包人支付申请阐明的金额向承包人支付进度款4、承包人未在规定的时间内提交竣工结算文件,经发包人催促后14天内仍未提交或没有明确答复,发包人有权根据已有资料编制竣工结算文件,作为办理竣工结算和支付结算款的依据,承包人应予以认可5、在保修责任期终止后的14天内,发包

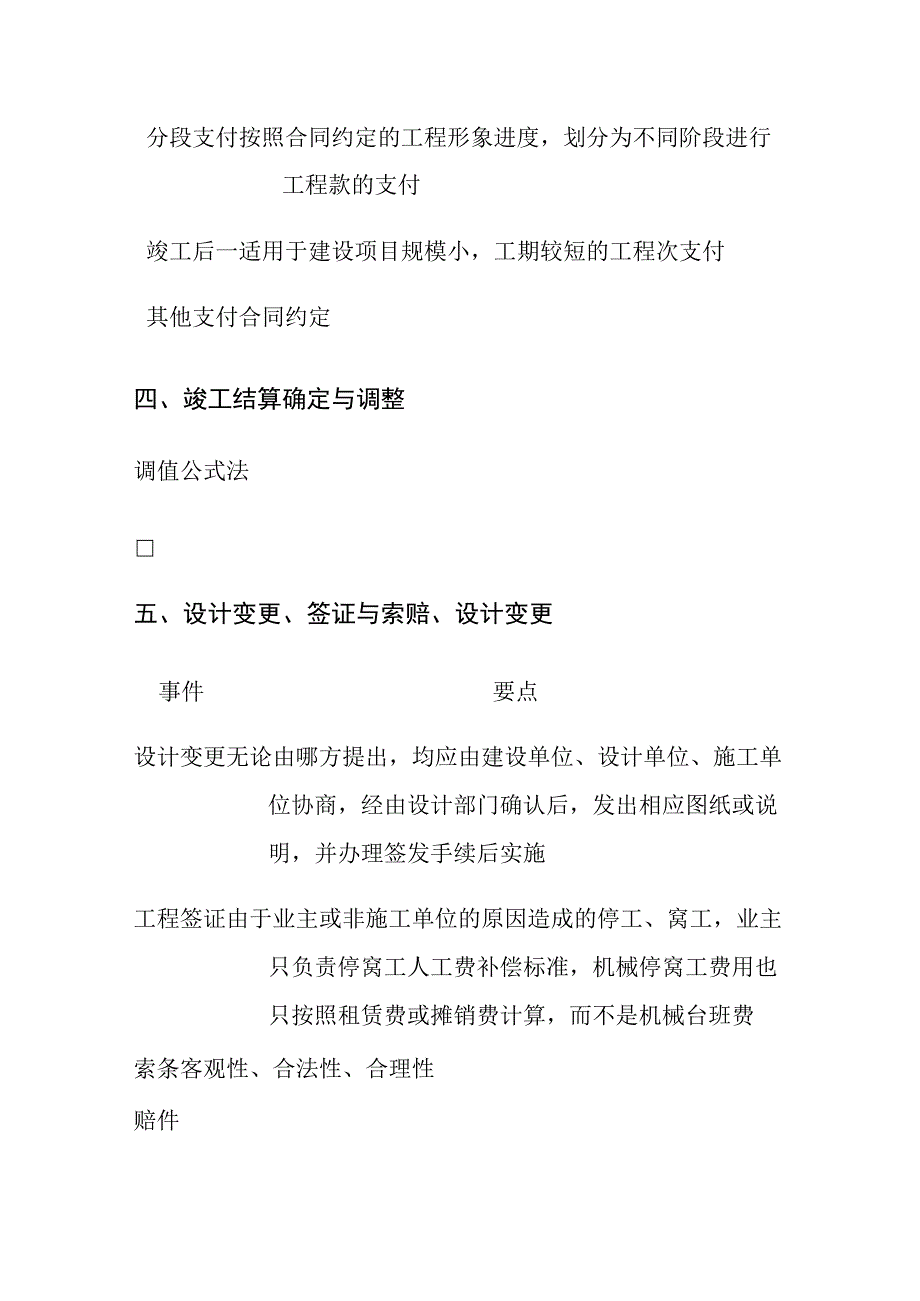

2、人应将剩余的质量保修金返还给承包人7天1、工程预付款的应付时间,开工前7天。发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工2、发包人未按照规定支付进度款的,承包人可催告发包人支付,并有权获得延迟支付的利息;发包人在付款期满后的7天内仍未支付的,承包人可在付款期满后的第8天起暂停施工二、工程预付款和进度款的计算项目要点预付款额度百分比法:工程预付款=中标合同价X预付款确定比例预付备料款起扣点=合同总价-(预付备料款/主要材料所回扣占比重)三、工程进度款的计算支付方式要点月度支付工程月度进度款=当月有效工作量X合同相应的保修金应扣预付款罚款分段支付按照合同约定的工程形

3、象进度,划分为不同阶段进行工程款的支付竣工后一适用于建设项目规模小,工期较短的工程次支付其他支付合同约定四、竣工结算确定与调整调值公式法五、设计变更、签证与索赔、设计变更事件要点设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经由设计部门确认后,发出相应图纸或说明,并办理签发手续后实施工程签证由于业主或非施工单位的原因造成的停工、窝工,业主只负责停窝工人工费补偿标准,机械停窝工费用也只按照租赁费或摊销费计算,而不是机械台班费索条客观性、合法性、合理性赔件分工期索赔、费用索赔、利润索赔类步1、索赔意向通知骤2、索赔的内部处理3、提交索赔报告4、解决索赔证真实性、全面性、法律证明效

4、力、及时性据要求工1、如果所延误的工作处在关键线路上,延误多期少,索赔多少2、如果所延误的工作处在非关键线路上,则(1)延误的时间小于该工作的总时差,工期不予索赔(2)延误的时间大于该工作的总时差,可以索赔的工期为两者之差费1、人工费索赔用(1)完成合同之外的额外工作所增加的费用人工费=工日消耗量X人工工日单价(2)非承包商原因导致的人员窝工所增加的费用人员窝工费=窝工工日X窝工单价2、机械费租赁的设备按租赁费,承包人自有的设备按摊销费六、历年真题考点再现2015案例节选】某新建办公楼工程,经公开招投标,总承包单位以31922.13万元中标其中暂列金额1000万元。双方依据建设工程合同(示范文

5、本)(GF-2013-0201)签订了施工总承包合同,合同工期为2013年7月1日起至2015年5月30日止并约定在项目开工前7天内支付工程预付款,预付比例为15%,从未完施工工程尚需的主要材料的价值相当于工程预付款数额时开始扣回,主要材料所占比重为65%o【问题】列式计算工程预付款、工程预付款起扣点(单位:万元,保留小数点后两位)。【2013案例节选】某新建图书馆工程,合同约定总造价14250万元。合同中约定,根据人工费和四项主要材料的价格指数对总造价按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:可调项目人工费材料I材料11材料m材料IV因素比重0.150.300.120

6、.150.08基期价格指数0.981.010.990.960.78现行价格指数1.121.160.850.801.05【问题】列式计算经调整后的实际结算价款应为多少万元?(精确到小数点后2位)参考答案:固定费用,不调值部分比重也二1-(0.150.3+0.12+0.15+0.08)=0.2【2018案例节选】某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。竣工结算时,总包单位提出索赔事项如下:1 .特大暴雨造成停工7天,开发商要求总包单位安排20人留守现场照管工地,发生费用5.60万元。2 .本工程设计采用了某种新材料,总包单位为此支付给检测单位检验试验费460万元,要求开发商承担。3 .总包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元。问题:总包单位提出的索赔是否成立?并说明理由。参考答案:1、成立;理由:特大暴雨属于不可抗力,不可抗力下开发商要求总包单位留守现场照管工地费用由建设单位(开发商)承担。2、成立;理由:设计采用了新材料的检测单位检验试验费由建设单位在工程建设其他费用开支,不在建安费内。3、不成立;理由:垫资利息合同有规定的,按规定;没有规定的,不考虑垫资利息,试题背景没有约定垫资利息。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
