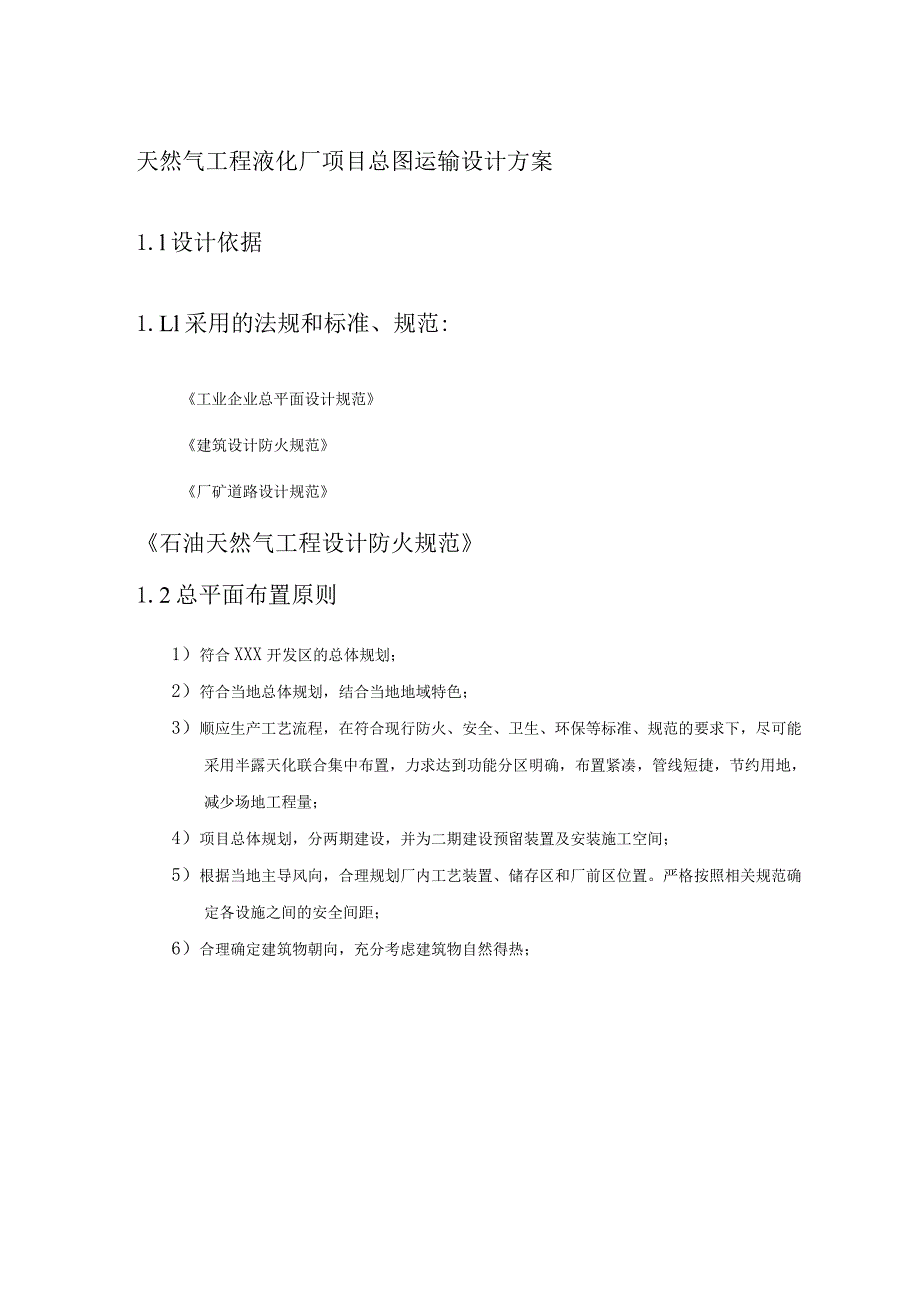

1、天然气工程液化厂项目总图运输设计方案1.l设计依据1.Ll采用的法规和标准、规范:工业企业总平面设计规范建筑设计防火规范厂矿道路设计规范石油天然气工程设计防火规范1.2总平面布置原则1)符合XXX开发区的总体规划;2)符合当地总体规划,结合当地地域特色;3)顺应生产工艺流程,在符合现行防火、安全、卫生、环保等标准、规范的要求下,尽可能采用半露天化联合集中布置,力求达到功能分区明确,布置紧凑,管线短捷,节约用地,减少场地工程量;4)项目总体规划,分两期建设,并为二期建设预留装置及安装施工空间;5)根据当地主导风向,合理规划厂内工艺装置、储存区和厂前区位置。严格按照相关规范确定各设施之间的安全间距

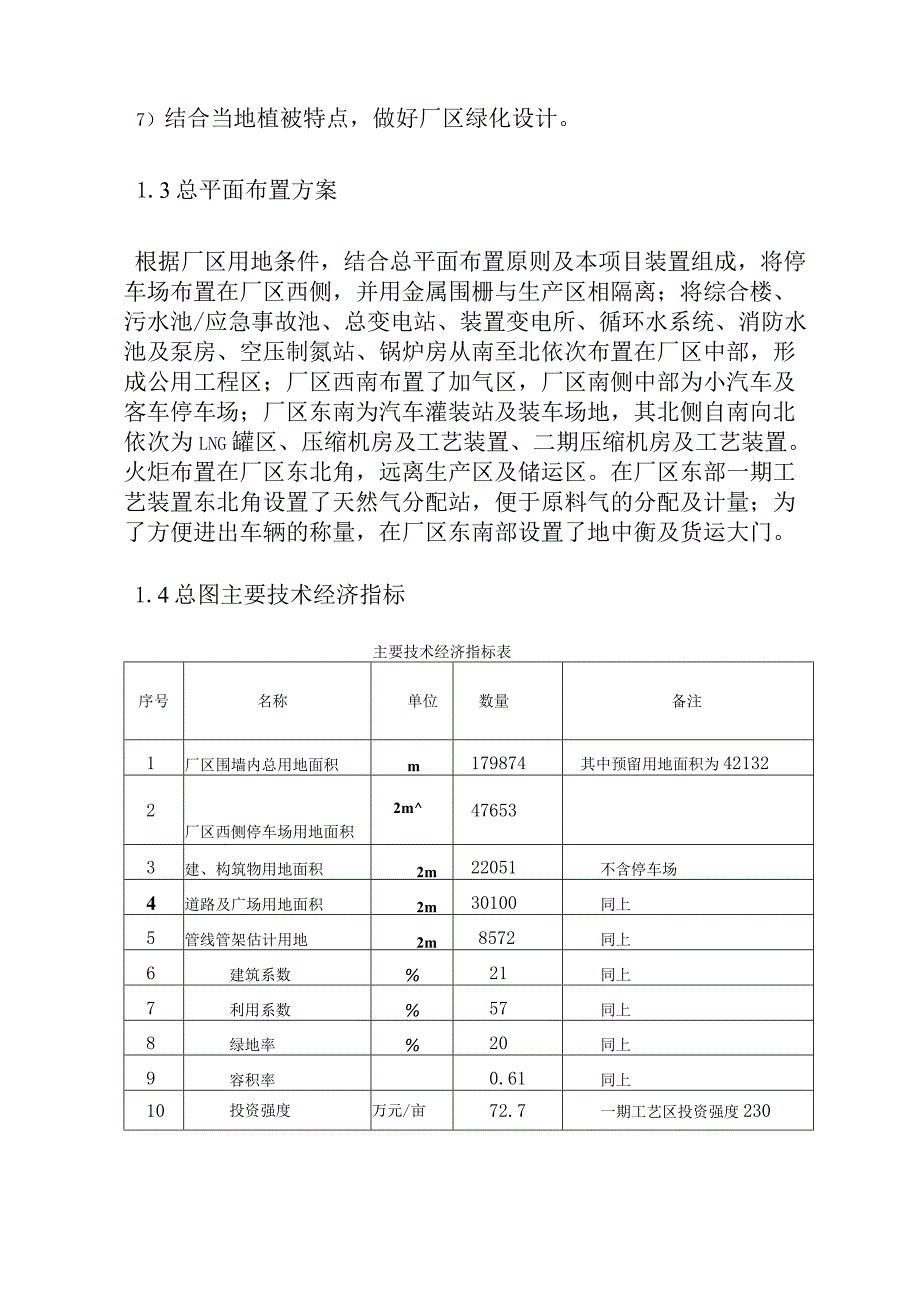

2、;6)合理确定建筑物朝向,充分考虑建筑物自然得热;7)结合当地植被特点,做好厂区绿化设计。1.3总平面布置方案根据厂区用地条件,结合总平面布置原则及本项目装置组成,将停车场布置在厂区西侧,并用金属围栅与生产区相隔离;将综合楼、污水池/应急事故池、总变电站、装置变电所、循环水系统、消防水池及泵房、空压制氮站、锅炉房从南至北依次布置在厂区中部,形成公用工程区;厂区西南布置了加气区,厂区南侧中部为小汽车及客车停车场;厂区东南为汽车灌装站及装车场地,其北侧自南向北依次为LNG罐区、压缩机房及工艺装置、二期压缩机房及工艺装置。火炬布置在厂区东北角,远离生产区及储运区。在厂区东部一期工艺装置东北角设置了天

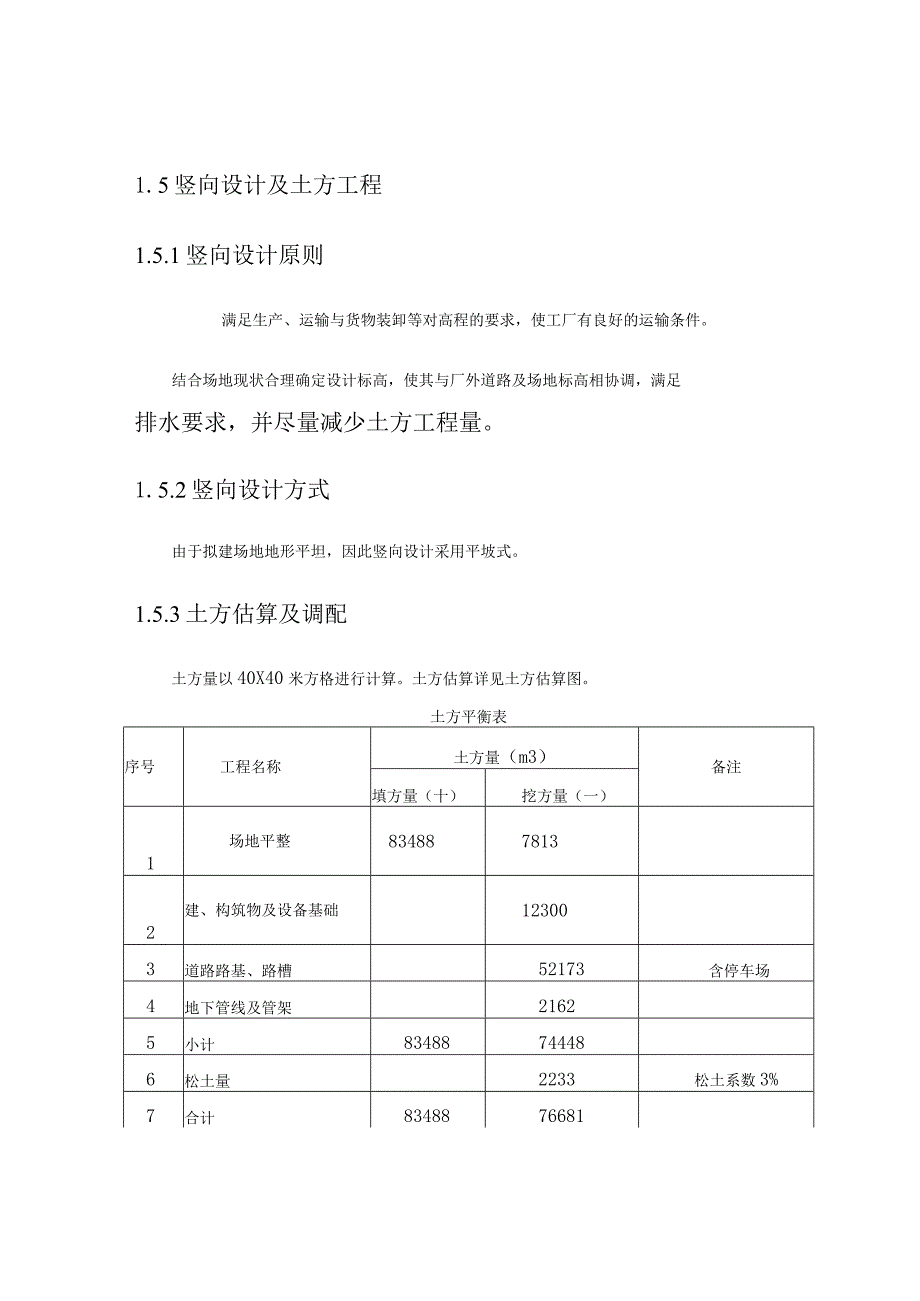

3、然气分配站,便于原料气的分配及计量;为了方便进出车辆的称量,在厂区东南部设置了地中衡及货运大门。1.4总图主要技术经济指标主要技术经济指标表序号名称单位数量备注1厂区围墙内总用地面积m179874其中预留用地面积为421322厂区西侧停车场用地面积2m476533建、构筑物用地面积2m22051不含停车场4道路及广场用地面积2m30100同上5管线管架估计用地2m8572同上6建筑系数%21同上7利用系数%57同上8绿地率%20同上9容积率0.61同上10投资强度万元/亩72.7一期工艺区投资强度2301.5竖向设计及土方工程1.5.1竖向设计原则满足生产、运输与货物装卸等对高程的要求,使工厂

4、有良好的运输条件。结合场地现状合理确定设计标高,使其与厂外道路及场地标高相协调,满足排水要求,并尽量减少土方工程量。1.5.2竖向设计方式由于拟建场地地形平坦,因此竖向设计采用平坡式。1.5.3土方估算及调配土方量以40X40米方格进行计算。土方估算详见土方估算图。土方平衡表序号工程名称土方量(m3)备注填方量(十)挖方量(一)1场地平整8348878132建、构筑物及设备基础123003道路路基、路槽52173含停车场4地下管线及管架21625小计83488744486松土量2233松土系数3%7合计83488766818缺土6807二、三期建构筑物基础、道路基槽余土等弥补_1.6工厂运输1

5、.6.1工厂运输量项目原料天然气由管道输送至工厂,年输送量为1.4X1O再生气由管线返回配气站,年输送量0.23X1073;产品液化天然气由LNG槽车运出,年运输量为7.72万吨;其它制冷剂等采用槽车或钢瓶运输,运输量较小;辅助材料采用汽车运输,其运输量较小。1. 6.2运输方案及运输设备根据年运输量和当地运输条件,项目拟采用管道和公路两种运输方式。主要原料天然气采用管道运输,成品液化天然气及其余物品均采用汽车运输。为保障LNG的运输,项目配套LNG运输车队并结合社会车辆,LNG运输车辆全部采用LNG作为燃料。项目配备80吨防爆型电子汽车衡两台,分别布置在厂区货运大门进出口处。1.6.3厂内道

6、路形式、路面结构及宽度厂内道路为城市型道路,采用水泥混凝土路面,路面结构如下:C30水泥混凝土面层22cm;二灰碎石基层25cm;厂内消防及次要道路路面宽度为6m和7m,主要干道宽9m。7工厂防护设施及其它1.7.1围墙及大门厂区东、西、北面的围墙利用原有铁艺围墙,并对其进行重新装饰;南面及厂区内分区之间采用金属铁艺围墙。根据厂区总图布置和工厂实际情况,在厂区南侧设主大门一座,停车场南侧设货运大门一座,厂区西南加气站及东南汽车灌装站各设货运大门两座,一个进口、一个出口,加气站采用开放式,方便对外营业,同时避免货流交叉。1.7. 2绿化厂前区设置花坛、草坪进行重点绿化,给职工创造一个良好的工作、

7、生活环境;在道路两侧种植乔木、绿篱进行绿化。绿化树种应选择当地易种植,易管理,抗污染,有一定观赏价值的树种。绿化既要保护环境,防止污染,美化厂容,又不应妨碍生产操作,物料运输及防火要求。绿地率为20%。1.8总图运输主要工程表总图运输主要工程表(表3.8)序号工程名称单位数量备注1道路及广场用地面积2m301002土方工程量3m1601693金属围栅m11024实体围墙m1302可用原金属围栅5绿化面积m2180181.9总图运输设备表总图运输设备表(表3.9)序号设备名称规格单位数量1地中衡80吨防爆式电子汽车衡台21.10附图总平面布置图LNGl069-T-ZT-01土方估算图LNG1069-T-ZT-02
