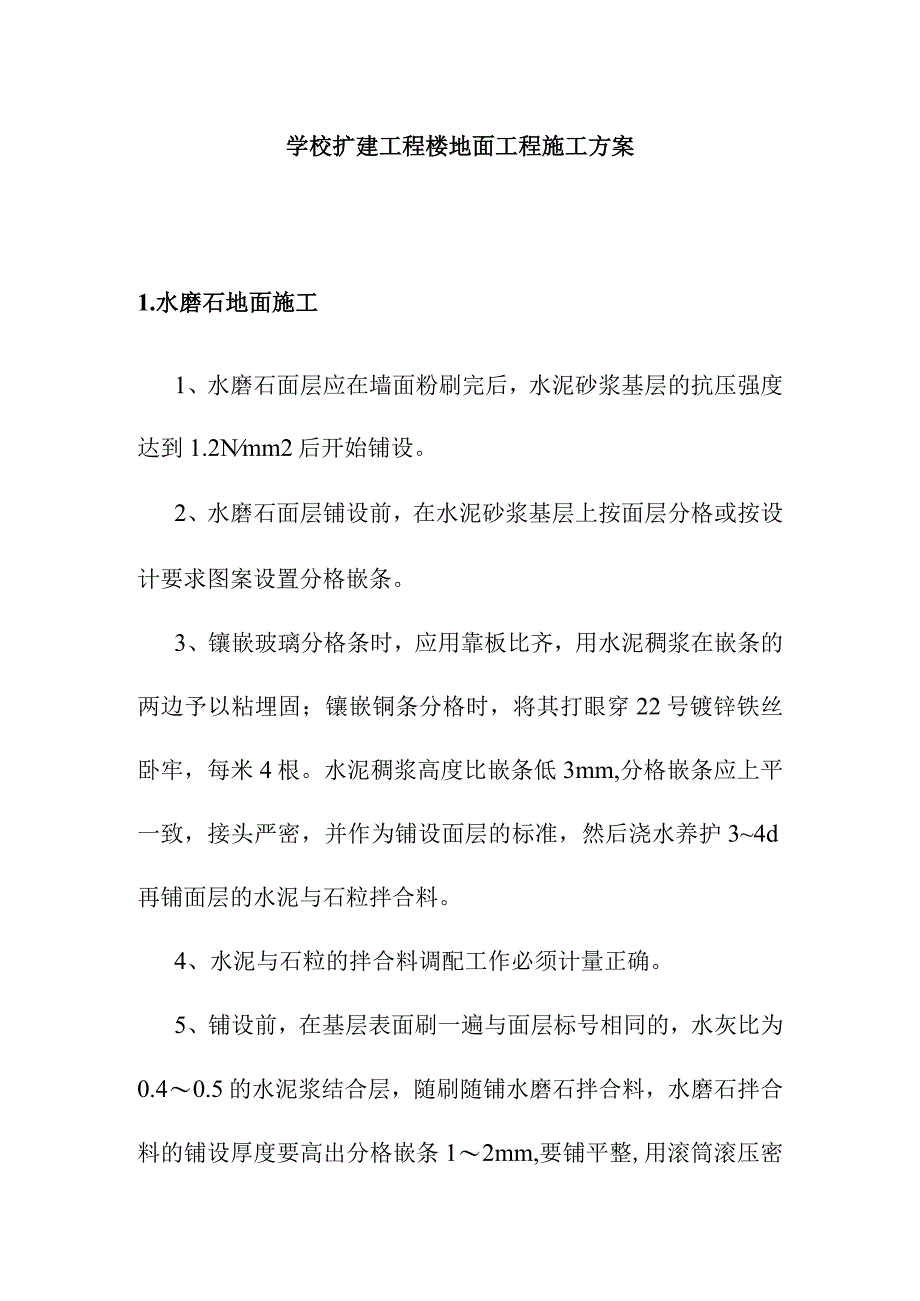

1、学校扩建工程楼地面工程施工方案1.水磨石地面施工1、水磨石面层应在墙面粉刷完后,水泥砂浆基层的抗压强度达到1.2Nmm2后开始铺设。2、水磨石面层铺设前,在水泥砂浆基层上按面层分格或按设计要求图案设置分格嵌条。3、镶嵌玻璃分格条时,应用靠板比齐,用水泥稠浆在嵌条的两边予以粘埋固;镶嵌铜条分格时,将其打眼穿22号镀锌铁丝卧牢,每米4根。水泥稠浆高度比嵌条低3mm,分格嵌条应上平一致,接头严密,并作为铺设面层的标准,然后浇水养护34d再铺面层的水泥与石粒拌合料。4、水泥与石粒的拌合料调配工作必须计量正确。5、铺设前,在基层表面刷一遍与面层标号相同的,水灰比为0.40.5的水泥浆结合层,随刷随铺水磨

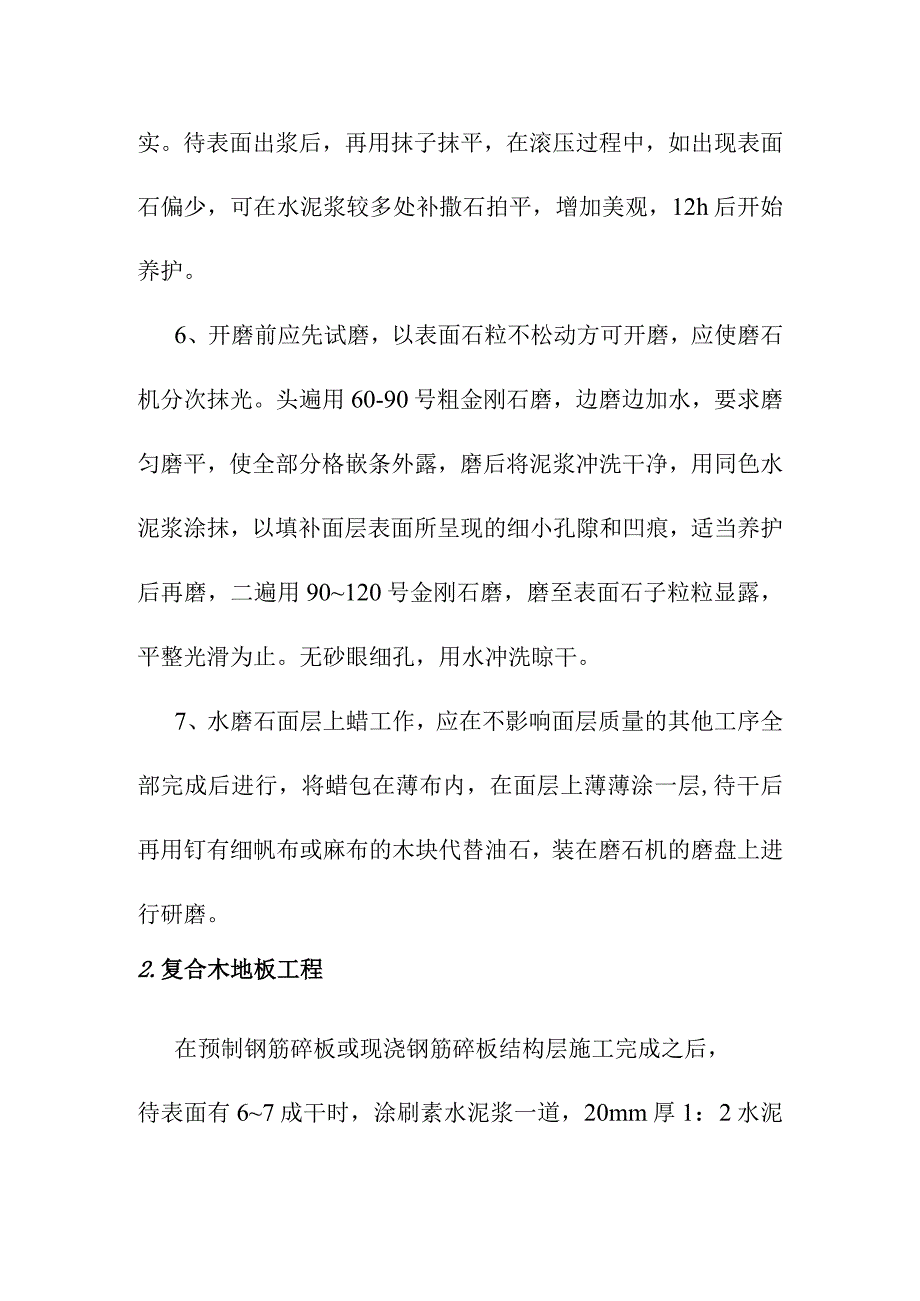

2、石拌合料,水磨石拌合料的铺设厚度要高出分格嵌条12mm,要铺平整,用滚筒滚压密实。待表面出浆后,再用抹子抹平,在滚压过程中,如出现表面石偏少,可在水泥浆较多处补撒石拍平,增加美观,12h后开始养护。6、开磨前应先试磨,以表面石粒不松动方可开磨,应使磨石机分次抹光。头遍用60-90号粗金刚石磨,边磨边加水,要求磨匀磨平,使全部分格嵌条外露,磨后将泥浆冲洗干净,用同色水泥浆涂抹,以填补面层表面所呈现的细小孔隙和凹痕,适当养护后再磨,二遍用90120号金刚石磨,磨至表面石子粒粒显露,平整光滑为止。无砂眼细孔,用水冲洗晾干。7、水磨石面层上蜡工作,应在不影响面层质量的其他工序全部完成后进行,将蜡包在薄

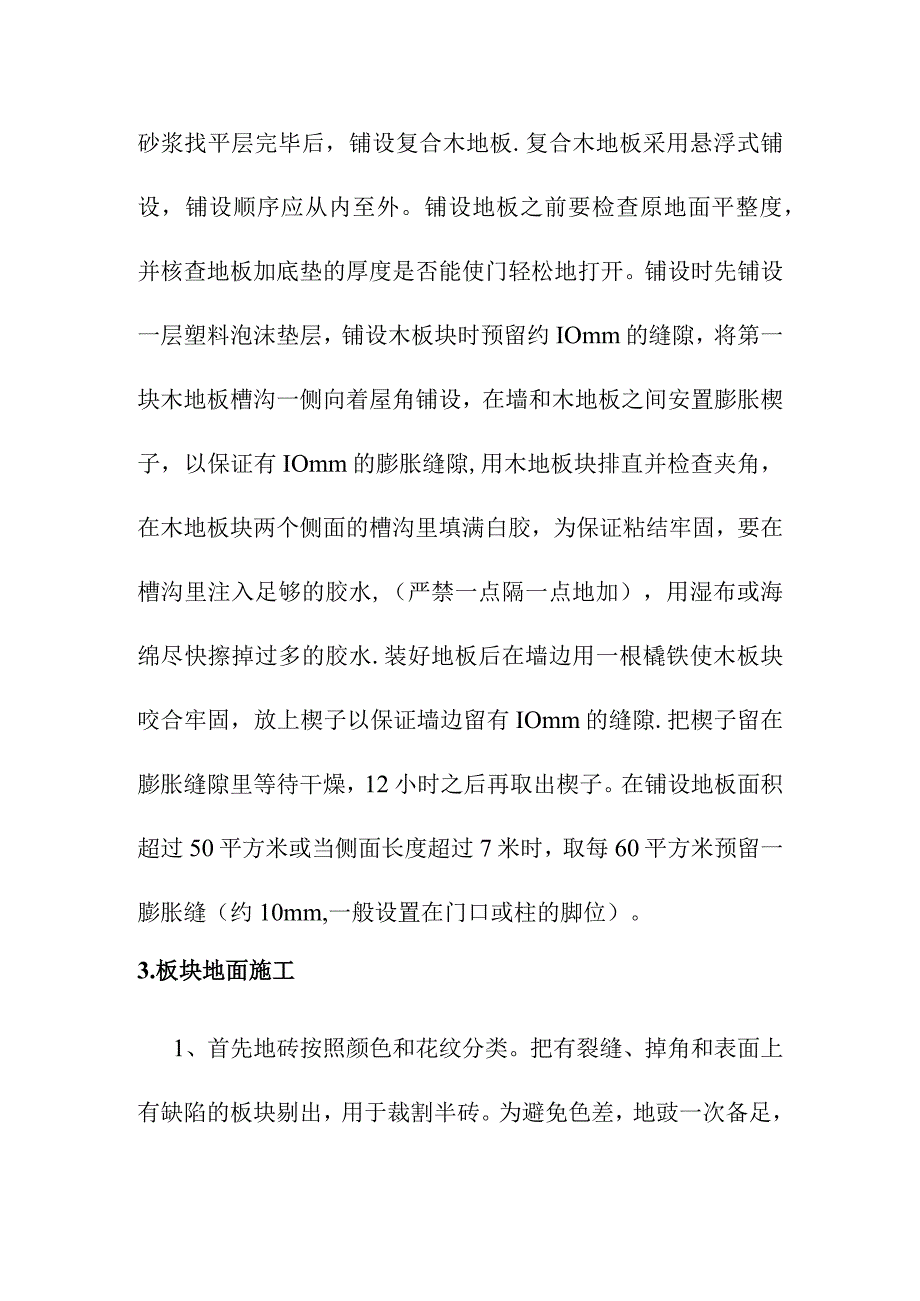

3、布内,在面层上薄薄涂一层,待干后再用钉有细帆布或麻布的木块代替油石,装在磨石机的磨盘上进行研磨。2.复合木地板工程在预制钢筋碎板或现浇钢筋碎板结构层施工完成之后,待表面有67成干时,涂刷素水泥浆一道,20mm厚1:2水泥砂浆找平层完毕后,铺设复合木地板.复合木地板采用悬浮式铺设,铺设顺序应从内至外。铺设地板之前要检查原地面平整度,并核查地板加底垫的厚度是否能使门轻松地打开。铺设时先铺设一层塑料泡沫垫层,铺设木板块时预留约IOmm的缝隙,将第一块木地板槽沟一侧向着屋角铺设,在墙和木地板之间安置膨胀楔子,以保证有IOmm的膨胀缝隙,用木地板块排直并检查夹角,在木地板块两个侧面的槽沟里填满白胶,为保

4、证粘结牢固,要在槽沟里注入足够的胶水,(严禁一点隔一点地加),用湿布或海绵尽快擦掉过多的胶水.装好地板后在墙边用一根橇铁使木板块咬合牢固,放上楔子以保证墙边留有IOmm的缝隙.把楔子留在膨胀缝隙里等待干燥,12小时之后再取出楔子。在铺设地板面积超过50平方米或当侧面长度超过7米时,取每60平方米预留一膨胀缝(约10mm,一般设置在门口或柱的脚位)。3.板块地面施工1、首先地砖按照颜色和花纹分类。把有裂缝、掉角和表面上有缺陷的板块剔出,用于裁割半砖。为避免色差,地豉一次备足,不同批号不能混用。2、施工前必须将基层清理干净,不能有杂物及灰尘。用水冲洗干净并保持基层湿润。3、铺贴地砖前对铺贴范围尺寸进行实测,绘制排块图。4、定出大面的纵横向中心线,根据排板图放出每一板块的定位线。5、铺贴前对板块进行精选,剔出尺寸偏差超限的板块,用水浸泡不少于12小时,取出阴干备用。6、施工中先用纯水泥浆刷浆,要边刷边贴。7、施工中要保证平整度,保证缝隙均匀。8、铺地质时气温应在5以上,铺好后待砂浆强度达到70%以上方可行走。
