机械回填土工艺标准工程文档范本.docx

上传人:p** 文档编号:375639 上传时间:2023-08-06 格式:DOCX 页数:3 大小:27.26KB
下载 相关 举报
机械回填土工艺标准工程文档范本.docx_第1页
第1页 / 共3页
机械回填土工艺标准工程文档范本.docx_第2页
第2页 / 共3页
机械回填土工艺标准工程文档范本.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《机械回填土工艺标准工程文档范本.docx》由会员分享,可在线阅读,更多相关《机械回填土工艺标准工程文档范本.docx(3页珍藏版)》请在第壹文秘上搜索。

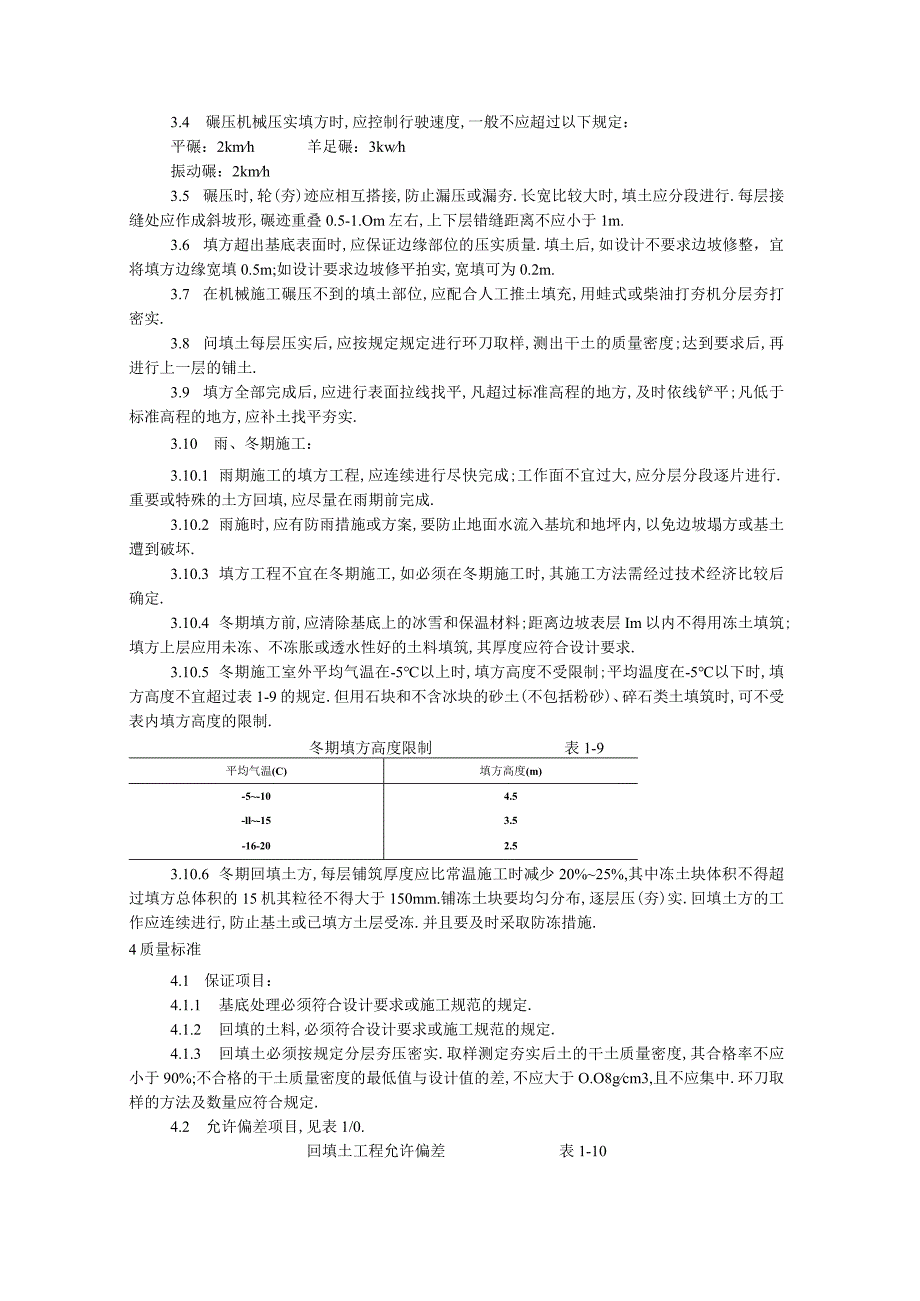

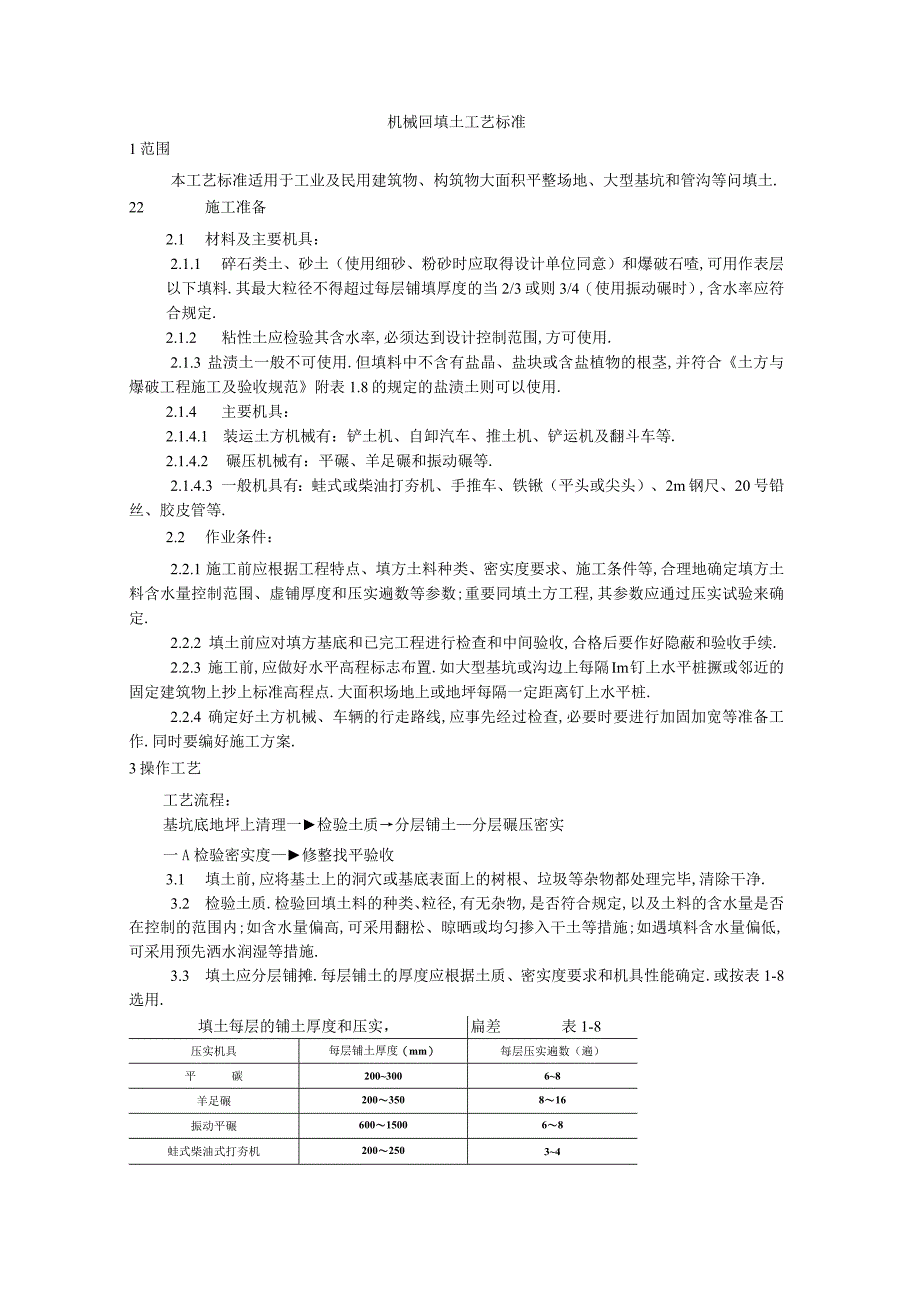

1、机械回填土工艺标准1范围本工艺标准适用于工业及民用建筑物、构筑物大面积平整场地、大型基坑和管沟等问填土.22施工准备2.1 材料及主要机具:2.1.1 碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石喳,可用作表层以下填料.其最大粒径不得超过每层铺填厚度的当2/3或则3/4(使用振动碾时),含水率应符合规定.2.1.2 粘性土应检验其含水率,必须达到设计控制范围,方可使用.2.1.3 盐渍土一般不可使用.但填料中不含有盐晶、盐块或含盐植物的根茎,并符合土方与爆破工程施工及验收规范附表1.8的规定的盐渍土则可以使用.2.1.4 主要机具:2.1.4.1 装运土方机械有:铲土机、自卸汽

2、车、推土机、铲运机及翻斗车等.2.1.4.2 碾压机械有:平碾、羊足碾和振动碾等.2.1.4.3 一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等.2.2 作业条件:2.2.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要同填土方工程,其参数应通过压实试验来确定.2.2.2 填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽和验收手续.2.2.3 施工前,应做好水平高程标志布置.如大型基坑或沟边上每隔Im钉上水平桩撅或邻近的固定建筑物上抄上标准高程点.大面积场地

3、上或地坪每隔一定距离钉上水平桩.2.2.4 确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作.同时要编好施工方案.3操作工艺工艺流程:基坑底地坪上清理一检验土质分层铺土分层碾压密实一A检验密实度修整找平验收3.1 填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净.3.2 检验土质.检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施.3.3 填土应分层铺摊.每层铺土的厚度应根据土质、密实度要求和机具性能确定.或

4、按表1-8选用.填土每层的铺土厚度和压实,扁差表1-8压实机具每层铺土厚度(mm)每层压实遍数(遍)平碳20030068羊足碾200350816振动平碾600150068蛙式柴油式打夯机200250343.4 碾压机械压实填方时,应控制行驶速度,一般不应超过以下规定:平碾:2kmh羊足碾:3kwh振动碾:2kmh3.5 碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯.长宽比较大时,填土应分段进行.每层接缝处应作成斜坡形,碾迹重叠0.5-1.Om左右,上下层错缝距离不应小于1m.3.6 填方超出基底表面时,应保证边缘部位的压实质量.填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求

5、边坡修平拍实,宽填可为0.2m.3.7 在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实.3.8 问填土每层压实后,应按规定规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土.3.9 填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实.3.10 雨、冬期施工:3.10.1 雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行.重要或特殊的土方回填,应尽量在雨期前完成.3.10.2 雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏.

6、3.10.3 填方工程不宜在冬期施工,如必须在冬期施工时,其施工方法需经过技术经济比较后确定.3.10.4 冬期填方前,应清除基底上的冰雪和保温材料;距离边坡表层Im以内不得用冻土填筑;填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求.3.10.5 冬期施工室外平均气温在-5以上时,填方高度不受限制;平均温度在-5以下时,填方高度不宜超过表1-9的规定.但用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,可不受表内填方高度的限制.冬期填方高度限制表1-9平均气温(C)填方高度(m)-5-104.5-ll-153.5-16-202.53.10.6 冬期回填土方,每层铺筑厚度

7、应比常温施工时减少20%25%,其中冻土块体积不得超过填方总体积的15机其粒径不得大于150mm.铺冻土块要均匀分布,逐层压(夯)实.回填土方的工作应连续进行,防止基土或已填方土层受冻.并且要及时采取防冻措施.4质量标准4.1 保证项目:4.1.1 基底处理必须符合设计要求或施工规范的规定.4.1.2 回填的土料,必须符合设计要求或施工规范的规定.4.1.3 回填土必须按规定分层夯压密实.取样测定夯实后土的干土质量密度,其合格率不应小于90%;不合格的干土质量密度的最低值与设计值的差,不应大于O.O8gcm3,且不应集中.环刀取样的方法及数量应符合规定.4.2 允许偏差项目,见表1/0.回填土

8、工程允许偏差表1-10允许偏差(mm)检验方法i顶面标高+0.-50用水准仪或拉线尺量检查2表面平整度20用2m赤尺和楔形寒尺尺量检查5成品保护5.1 施工时,对定位标准桩、轴线控制桩、标准水准点及龙门板等,填运土方时不得碰撞,也不得在龙门板上休息.并应定期复测检查这些标准桩点是否正确.5.2 夜间施工时,应合理安排施工顺序,要有足够的照明设施.防止铺填超厚,严禁用汽车直接将士倒入基坑(槽)内.但大型地坪不受限制.5.3 基础或管沟的现浇混凝土应达到一定强度,不致因回填土而受破坏时,方可回填土方.6应注意的质量问题6.1 未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符

9、合设计要求后才能铺摊上层土.试验报告要注明土料种类,试验日期、试验结论及试验人员签字.未达到设计要求的部位,应有处理方法和复验结果.6.2 回填土下沉:因虚铺土超过规定厚度或冬季施工时有较大的冻土块,或夯实不够遍数,其至漏夯,基底有机物或树根、落土等杂物清理不彻底等原因,造成回填土下沉.为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正.6.3 回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯压实.6.4 在地形、工程地质复杂地区内的填方,且对填方密实度要求较高时,应采取措施.(如排水暗沟

10、、护坡桩等),以防填方土粒流失,造成不均匀下沉和坍塌等事故.6.5 填方基土为杂填土时,应按设计要求加固地基,并要妥善处理基底下的软硬点、空洞、旧基以及暗塘等.6.6 回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上,在不损坏管道的情况下,方可采用机械回填和压实.在抹带接口处,防腐绝缘层或电缆周围,应使用细粒土料回填.6.7 填方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与建设单位共同确定(沉降量一般不超过填方高度的3%).7质量记录本工艺标准应具备以下质量记录:7.1 地基处理记录.7.2 地基钎探记录.7.3 地基隐蔽验收记录.7.4 回填土的试验报告.ll

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
