污水处理厂PPP项目工程建设方案.docx

上传人:p** 文档编号:376276 上传时间:2023-08-06 格式:DOCX 页数:9 大小:21.45KB
下载 相关 举报
污水处理厂PPP项目工程建设方案.docx_第1页
第1页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第2页
第2页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第3页
第3页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第4页
第4页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第5页
第5页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第6页
第6页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第7页
第7页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第8页
第8页 / 共9页
污水处理厂PPP项目工程建设方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《污水处理厂PPP项目工程建设方案.docx》由会员分享,可在线阅读,更多相关《污水处理厂PPP项目工程建设方案.docx(9页珍藏版)》请在第壹文秘上搜索。

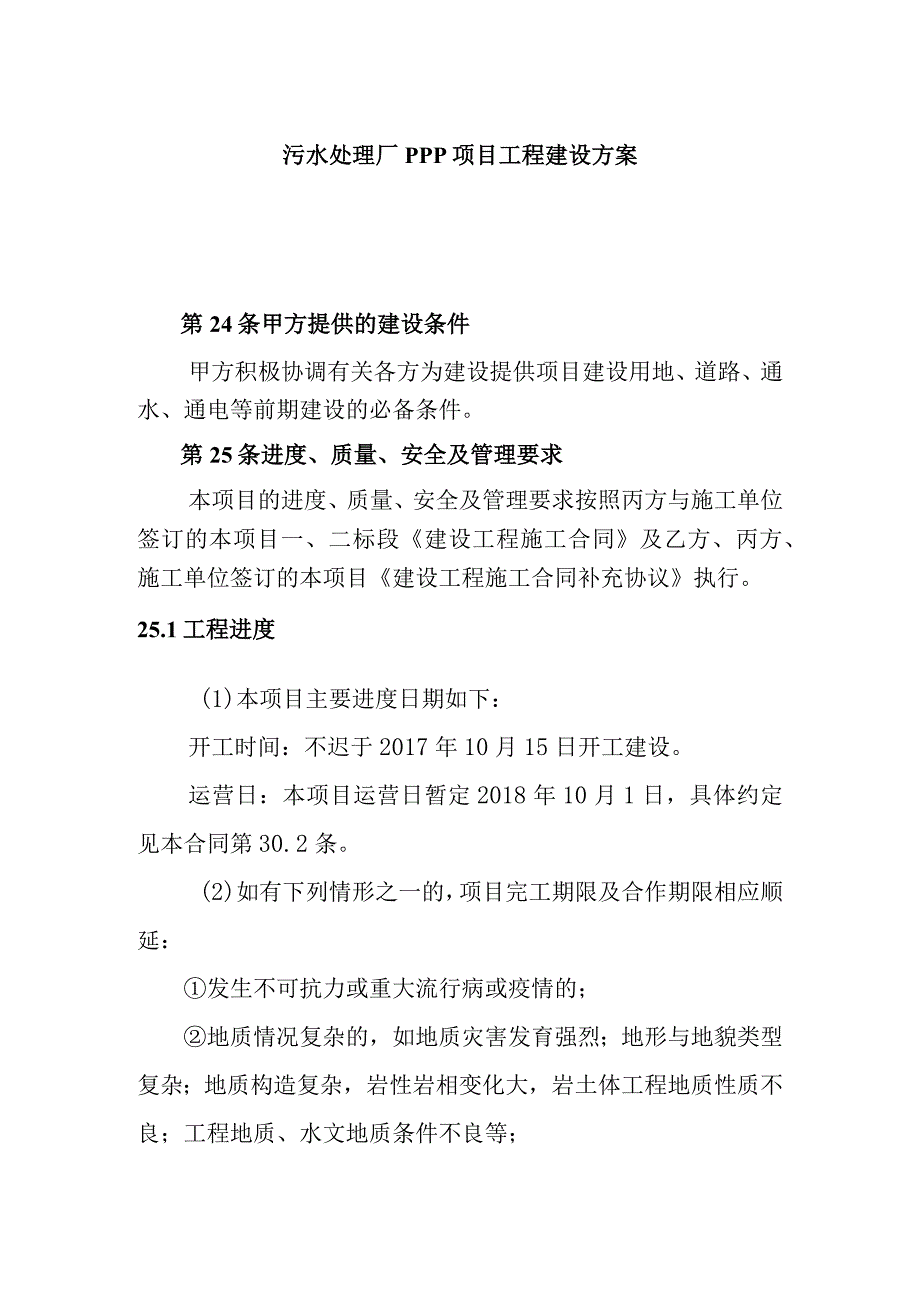

1、污水处理厂PPP项目工程建设方案第24条甲方提供的建设条件甲方积极协调有关各方为建设提供项目建设用地、道路、通水、通电等前期建设的必备条件。第25条进度、质量、安全及管理要求本项目的进度、质量、安全及管理要求按照丙方与施工单位签订的本项目一、二标段建设工程施工合同及乙方、丙方、施工单位签订的本项目建设工程施工合同补充协议执行。25.1工程进度(1)本项目主要进度日期如下:开工时间:不迟于2017年10月15日开工建设。运营日:本项目运营日暂定2018年10月1日,具体约定见本合同第30.2条。(2)如有下列情形之一的,项目完工期限及合作期限相应顺延:发生不可抗力或重大流行病或疫情的;地质情况复

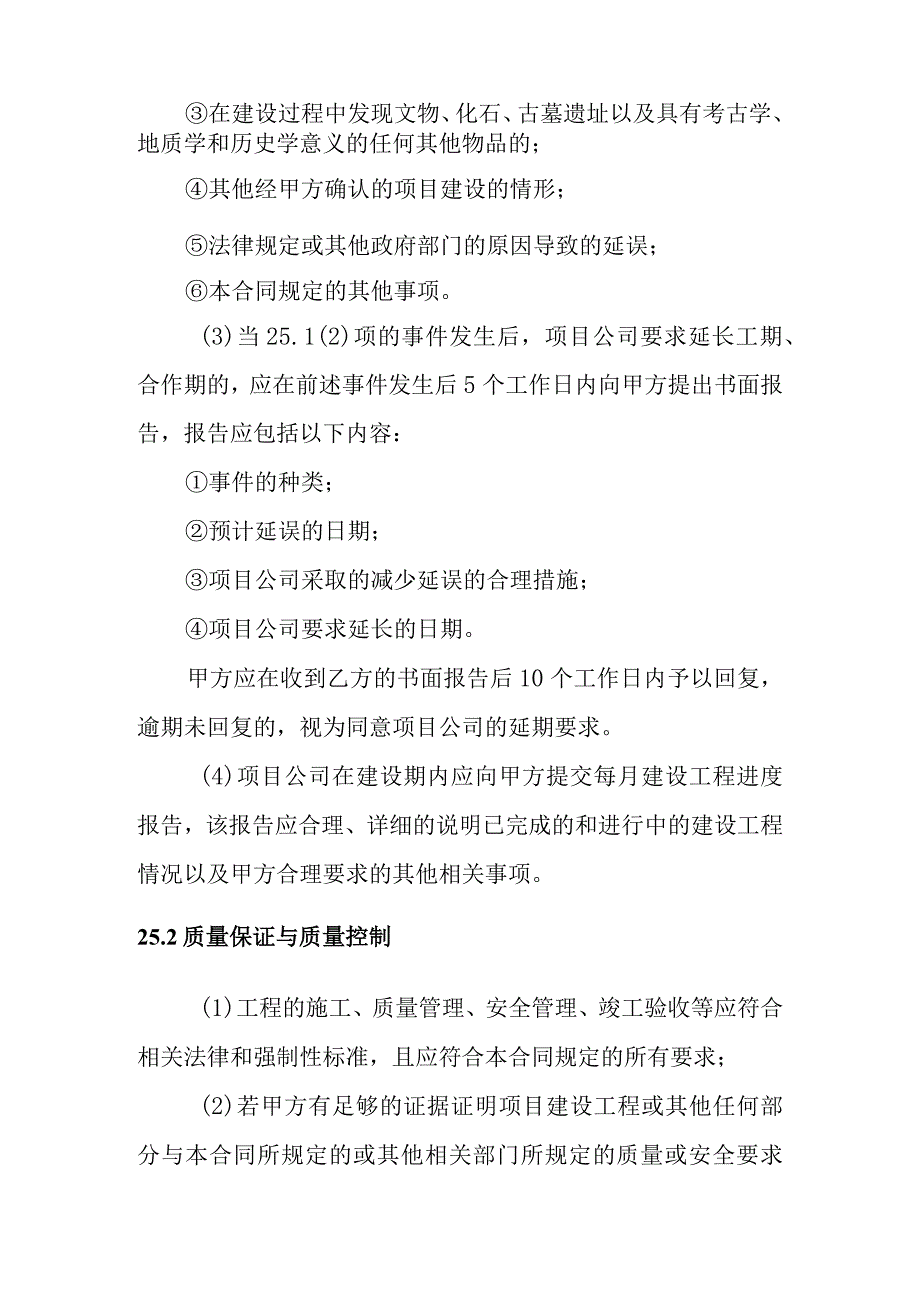

2、杂的,如地质灾害发育强烈;地形与地貌类型复杂;地质构造复杂,岩性岩相变化大,岩土体工程地质性质不良;工程地质、水文地质条件不良等;在建设过程中发现文物、化石、古墓遗址以及具有考古学、地质学和历史学意义的任何其他物品的;其他经甲方确认的项目建设的情形;法律规定或其他政府部门的原因导致的延误;本合同规定的其他事项。(3)当25.1(2)项的事件发生后,项目公司要求延长工期、合作期的,应在前述事件发生后5个工作日内向甲方提出书面报告,报告应包括以下内容:事件的种类;预计延误的日期;项目公司采取的减少延误的合理措施;项目公司要求延长的日期。甲方应在收到乙方的书面报告后10个工作日内予以回复,逾期未回复

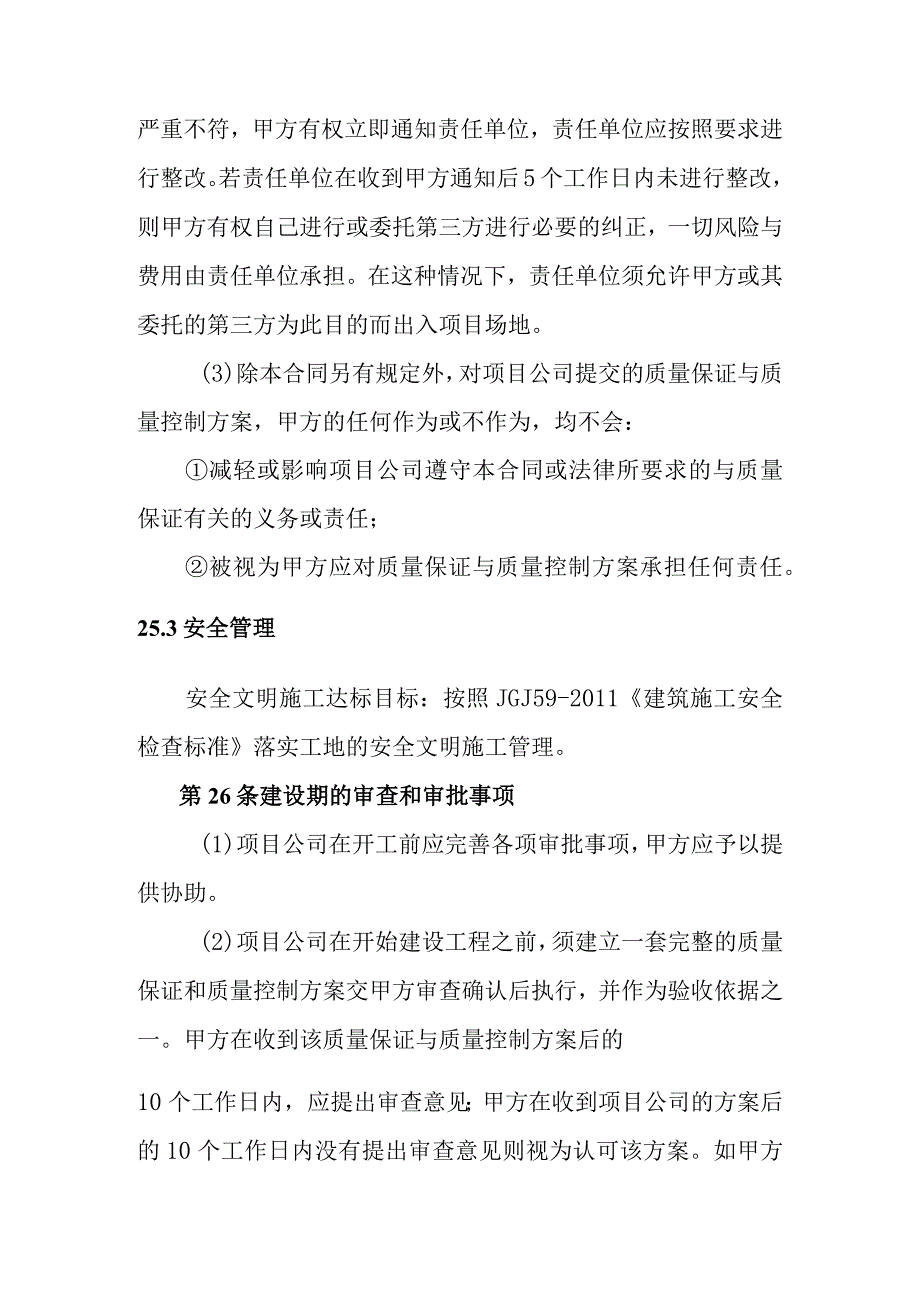

3、的,视为同意项目公司的延期要求。(4)项目公司在建设期内应向甲方提交每月建设工程进度报告,该报告应合理、详细的说明已完成的和进行中的建设工程情况以及甲方合理要求的其他相关事项。25.2质量保证与质量控制(1)工程的施工、质量管理、安全管理、竣工验收等应符合相关法律和强制性标准,且应符合本合同规定的所有要求;(2)若甲方有足够的证据证明项目建设工程或其他任何部分与本合同所规定的或其他相关部门所规定的质量或安全要求严重不符,甲方有权立即通知责任单位,责任单位应按照要求进行整改。若责任单位在收到甲方通知后5个工作日内未进行整改,则甲方有权自己进行或委托第三方进行必要的纠正,一切风险与费用由责任单位承

4、担。在这种情况下,责任单位须允许甲方或其委托的第三方为此目的而出入项目场地。(3)除本合同另有规定外,对项目公司提交的质量保证与质量控制方案,甲方的任何作为或不作为,均不会:减轻或影响项目公司遵守本合同或法律所要求的与质量保证有关的义务或责任;被视为甲方应对质量保证与质量控制方案承担任何责任。25.3安全管理安全文明施工达标目标:按照JGJ59-2011建筑施工安全检查标准落实工地的安全文明施工管理。第26条建设期的审查和审批事项(1)项目公司在开工前应完善各项审批事项,甲方应予以提供协助。(2)项目公司在开始建设工程之前,须建立一套完整的质量保证和质量控制方案交甲方审查确认后执行,并作为验收

5、依据之一。甲方在收到该质量保证与质量控制方案后的10个工作日内,应提出审查意见;甲方在收到项目公司的方案后的10个工作日内没有提出审查意见则视为认可该方案。如甲方的审查意见要求项目公司进行修改的,则项目公司应当在收到甲方通知后的10个工作日内修正该方案并将其重新提交给甲方审查确认后方可执行;(3)在不影响项目公司履行本合同项下义务的情况下,甲方有权在施工时间内对项目公司或承包商履约情况进行检查,以保证项目公司工程的任何部分均符合本合同的要求,项目公司须对此项检查予以协助。第27条工程变更管理设计文件是安排建设项目和组织施工的主要依据,设计一经批准,不得随意变更,但出现设计文件中存在错、漏、缺部

6、分,设计文件与现场出入较大,及出现不可预见因素等情况时,可以考虑工程变更,工程变更需经甲方审核同意。工程量变更管理按有关法律法规规定执行。第28条实际投资认定建设期实际投资根据工程财务决算的土建费用、设备购置及安装费用等确定,最终以政府批复的竣工财务决算为准。第29条征地、拆迁和安置本项目乡镇污水厂征地、拆迁等工作已基本完成。第30条项目验收30.1 竣工验收项目公司应按照适用法律及本合同的要求,组织本项目竣工验收,以及在竣工验收合格后完成竣工验收备案,项目公司应在竣工验收合格后2个月内提交项目备案资料。30.2 运营日本项目运营日暂定为2018年10月1日。自污水处理厂建设工程全面完工,设备

7、、设施经单机、联动调试及初步性能测试合格后,污水处理厂进入试运营阶段。试运营期间,经第三方环保检测机构检测达到正式运营条件的,则污水处理厂正式进入商业运营,商业运营的起始日即为运营日。自试运营日起的试运行期间,甲方有义务向项目公司协调提供污水。若甲方不能在接入点向项目公司提供足量的污水进水而导致不能进行环保验收的,则项目公司向甲方提出书面协调申请,甲方在收到项目公司书面协调申请之日起30天内不能在接入点向项目公司提供足量的污水进水而导致不能进行环保验收的,且污水处理厂出水水质达标,自甲方收到项目公司书面协调申请后第31日为运营日,污水处理厂正式进入商业运营。自运营日起,甲方按照第41条的约定及

8、时、足额支付运营补贴。第31条工程建设保险项目公司在充分评估本项目投资风险后,应根据中国的保险法等相关法律和行政法规的规定,并结合本项目的实际情况,购买或督促施工单位项目建设期间的保险险种。在合理的商业条件下,应遵照可保风险均应投保的原则进行投保。项目公司在购买保险前应向甲方报批,其购买保险后,应将保险合同复印件交甲方备案。保险费用计入项目总成本,在运营补贴支付时据实由甲方支付给项目公司。(1)项目公司应采取必要措施督促项目工程的施工单位投保下列险种:A、建筑安装工程一切险。B、建筑施工人员团体意外伤害险。(2)以上各种险种的保险均必须足额投保。(3)在建设期内,项目公司应购买上述约定的保险,

9、并在竣工验收通过后终止保险单有效期限。未经甲方书面同意,项目公司投保的险种和数额不得随意变更。如果并非项目公司的疏忽或故意行为,而无法投保某种特别险种,不视为项目公司违约。(4)在法律许可和承保人能提供的服务范围内,项目公司有权在和保险公司之间签署的保险合同中,将贷款方列为第一受益人。(5)保险单的附加条款中必须规定:未提前30天书面通知甲方,保险人不得取消、延展或对保险单作重大变更。第32条运营维修在整个合作期内,项目公司应自行承担运营费用和运营风险,管理、运营和维护项目设施,不准将非运营成本费用列入,虚报运营成本费用,并提供运营期履约保函。在试运营日前,项目公司应建立运营和维护质量保证和质

10、量控制的具体措施和制度交甲方确认后执行。项目公司应确保在整个合作期内,始终根据下列规定运营并维护项目设施:(1)适用法律、法规规章和规范性文件;(2)建设工程和运营管理方案。项目公司应按照甲方要求,每年提交项目运营成本资料以及甲方可合理要求提供项目公司财务状况的其它资料。第33条建设期监管(1)甲方有权随时检查项目公司的建设是否符合本合同的要求,包括但不限于在建设期内聘请中介机构对项目进行专项审计检查,相应的费用由甲方承担,检查日期、周期由甲方合理确定,审计检查范围主要包括项目公司的注册资本金的到位情况、项目资金使用情况、项目进度情况、项目质量情况、项目实施与本合同执行情况等方面,乙方和项目公

11、司有义务对审计检查工作给予充分配合,提供必要的完整的所需查看的各种文件资料,并对提供资料的真实性负责。(2)若发现任何部分不符合要求,甲方有权通知项目公司,指出缺陷或不符合规定之处,并要求改正;(3)若项目公司对甲方根据上述第(2)款所发出的通知有异议,则须于接到甲方通知后的5个工作日内将其异议通知甲方,否则应提出整改方案和措施报甲方批准后对工程进行整改。甲方与项目公司须尽合理努力以求解决此项事宜。若在此后5个工作日内,该事宜不能得到解决,则依据争议解决程序就该事宜作出裁决。(4)甲方是否监督、检验本项目建设工程均不能减免乙方在本合同下的任何义务、责任。第34条建设期违约和处理34.1 因施工

12、单位的原因致使建设工程质量不符合约定的,甲方和项目公司有权要求施工单位在合理期限内无偿修理或者返工、改建。经过修理或者返工、改建后,造成逾期交付的,施工单位应当承担违约责任。34.2 延迟是指项目公司违约、施工单位违约、甲方违约、不可抗力、法律变更或变动、政府行为等事件导致建设工程不能如期开工或完工。(1)项目公司在获悉可能导致项目不能开工的任何事件发生时,应于3个工作日内以书面方式向甲方发出延迟通知,通知内容包括但不限于:延迟事件发生的原因、时间、过程;延迟或延迟事件的责任者;预计延迟时间;对本合同的任何违约或预期违约;项目公司关于减轻和纠正延迟或延迟事件影响的计划。(2)项目公司在发出延迟通知后,应定期(至少应每星期)就相关情况向甲方提供事件的最新进展报告。34.3 非项目公司原因导致的延迟,则相应顺延项目工程完工的期限和项目合作期限,若延误是由甲方造成的,则甲方还应赔偿乙方因此而遭受的损失。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
