《混凝土垫层施工交底记录工程文档范本.docx》由会员分享,可在线阅读,更多相关《混凝土垫层施工交底记录工程文档范本.docx(5页珍藏版)》请在第壹文秘上搜索。

1、2008年10月15日工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土垫层施工施工单位中天宝业*交底内容:1、依据标准:建筑工程施工质量验收统一标准50300-2001建筑地面工程施工质量验收规范50209-20022、施工准备2.1 材料及主要机具:2.1.1 水泥:宜用32.5号硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥.2.1.2 砂:中砂或粗砂,含泥量不大于5%.2.1. 3石子:卵石或碎石,粒径为0.53.2cm,含泥量不大于2%.2.1.4混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮框、木抹子、胶皮水管、铁鎏子、钢丝刷.2.2作业条件:2.2

2、.1主体结构工程质量已办完验收手续,门框安装完,墙四周已弹好+50Cm水平标高线.2.2.2穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实.2.2.3铺设在垫层中的水平电管已做完,并办完隐检手续.2.2.4在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定.3、操作工艺3.1 工艺流程:基层处理一找标高、弹水平控制线f混凝土搅拌一铺设混凝土一振捣一养护.3.1.1 基层处理:把粘结在混凝土基层上浮浆、松动混凝土、砂浆等用签子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净.交底单位接收单位交底人接收入工程名称

3、节能大厦分部工程装饰装修工程分项工程名称混凝土垫层施工施工单位中天宝业*交底内容:3.1.2找标高弹水平控制线:根据墙上的+50Cnl水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上.3.1.3混凝土搅拌3.1.3.1根据配合比(其强度等级不宜低于C10),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作.后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子一水泥一砂水.应严格控制用水量,搅拌要均匀,搅拌时间不少于90s.3.1.3.2按建筑地面工程施工质量验收规范的要求制作试块.试块组数,按每一楼层建筑地面工程不应少于一组.当每层建筑地面工程面积超过100Om2W,每增加

4、100On各增做一组试块,不足1000m?按1000m2计算.3.1.4铺设混凝土:混凝土垫层厚度不应小于60mm.为了控制垫层的平整度,首层地面可在填土中打入小木桩(3OnlnlX30mmX200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右).在楼层混凝土基层上可抹100nlnlX100mm,找平墩(用细石混凝土),墩上平为垫层的上标高.大面积地面垫层应分区段进行浇筑.分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分.铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.40.5),然后从一端开始铺设,由室内向外退着操作.3.1.5振捣:用铁锹铺

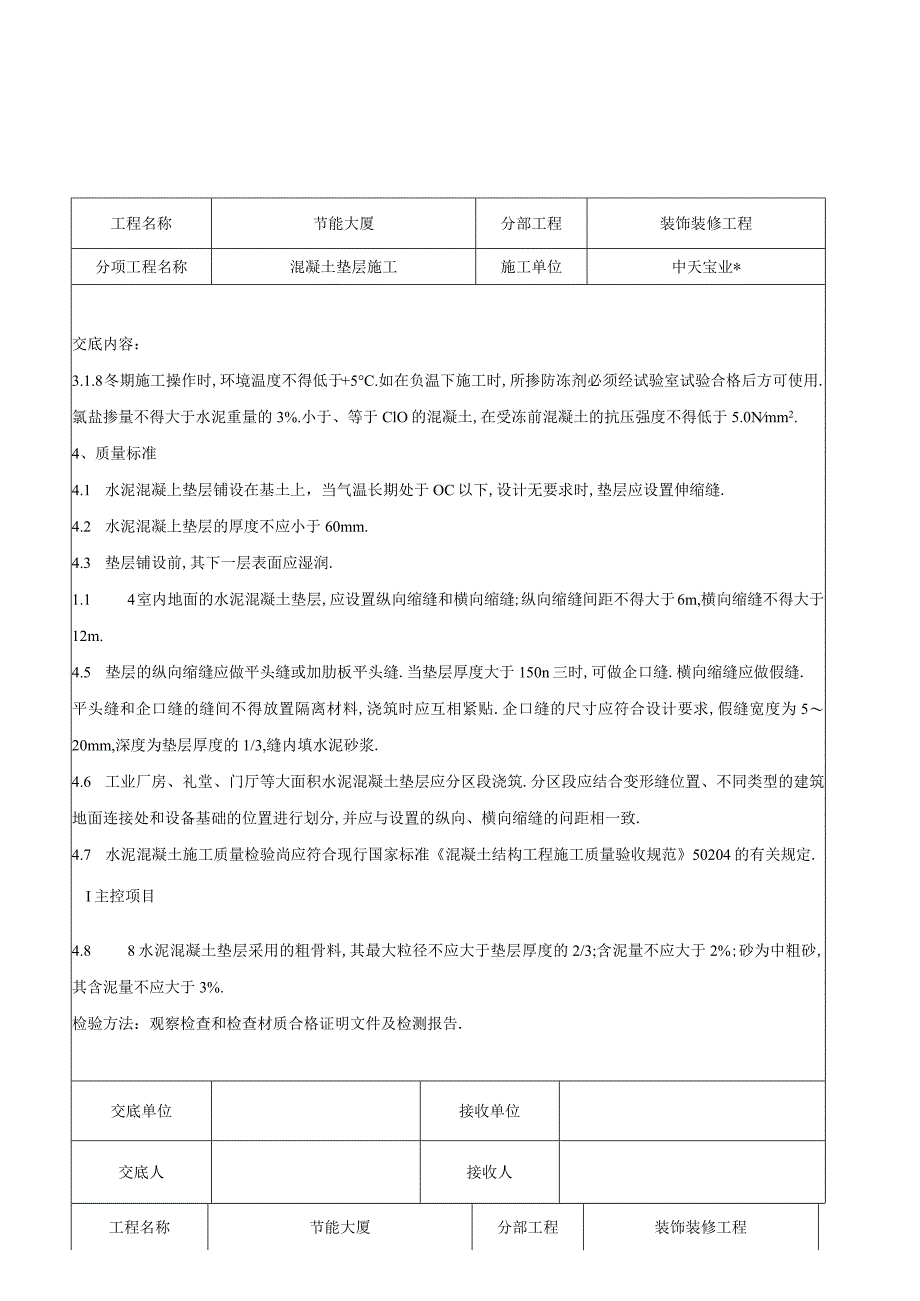

5、混凝土,厚度略高于找平堆,随即用平板振捣器振捣.厚度超过20cm时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实.3.1.6找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平.用水平木刮杠刮平,表面再用木抹子搓平.有坡度要求的地面,应按设计要求的坡度做.3.1.7养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d.交底单位接收单位交底人接收人工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土垫层施工施工单位中天宝业*交底内容:3.1.8冬期施工操作时,环境温度不得低于+5C.如在负温下施工时,所掺防

6、冻剂必须经试验室试验合格后方可使用.氯盐掺量不得大于水泥重量的3%.小于、等于ClO的混凝土,在受冻前混凝土的抗压强度不得低于5.0Nmm2.4、质量标准4.1 水泥混凝上垫层铺设在基土上,当气温长期处于OC以下,设计无要求时,垫层应设置伸缩缝.4.2 水泥混凝上垫层的厚度不应小于60mm.4.3 垫层铺设前,其下一层表面应湿润.1.1 4室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于12m.4.5 垫层的纵向缩缝应做平头缝或加肋板平头缝.当垫层厚度大于150n三时,可做企口缝.横向缩缝应做假缝.平头缝和企口缝的缝间不得放置隔离材料,浇筑时应互相

7、紧贴.企口缝的尺寸应符合设计要求,假缝宽度为520mm,深度为垫层厚度的1/3,缝内填水泥砂浆.4.6 工业厂房、礼堂、门厅等大面积水泥混凝土垫层应分区段浇筑.分区段应结合变形缝位置、不同类型的建筑地面连接处和设备基础的位置进行划分,并应与设置的纵向、横向缩缝的问距相一致.4.7 水泥混凝土施工质量检验尚应符合现行国家标准混凝土结构工程施工质量验收规范50204的有关规定.I主控项目4.8 8水泥混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥量不应大于2%;砂为中粗砂,其含泥量不应大于3%.检验方法:观察检查和检查材质合格证明文件及检测报告.交底单位接收单位交底人接收人工程名

8、称节能大厦分部工程装饰装修工程分项工程名称混凝土垫层施工施工单位中天宝业*交底内容:4.9混凝土的强度等级应符合设计要求,且不应小于ClO.检验方法:观察检查和检查配合比通知单及检测报告.4. 10水泥混凝土垫层表面的允许偏差应符合表4.10的规定.检验方法:应按50209-2002表4.1.5中的检验方法检验.水泥混凝土垫层表面允许偏差及检验方法表4.10序号检查项目允许偏差或允许值(mm)检查方法I允许偏差表面平整度IOmm用2m靠尺和楔形塞尺检查2标高+IOmm用水准仪检查3坡度坡度不大于房间相应尺寸的2/1000,且不大于30用坡度尺检查4厚度厚度在个别地方不大于设计厚度的1/10用钢

9、尺检查5、成品保护4.1 在已浇筑的垫层混凝土强度达到12MPa以后,才可允许人员在其上走动和进行其它工序.5. 2在施工操作过程中,注意运混凝土小车不要碰动门框(应预先有保护措施),并在铺设混凝土时要保护好电气等设备暗等.5.3混凝土垫层浇筑完满足养护时间后,可继续进行面层施工,如继续施工时,应对垫层加以覆盖保护,并避免在垫层上搅拌砂浆.存放油漆桶等物以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓.6、应注意的质量问题6.1 混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当而造成.基底未洒水太干燥和垫层过薄,也会造成不密实.6.2 表面不平、标高不准:操作时未认真找平.铺

10、混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以水平堆(或小木桩)为标准进行刮平.交底单位接收单位交底人接收人2008年10月15日工程名称节能大厦分部工程装饰装修工程分项工程名称混凝土垫层施工施工单位中天宝业*交底内容:6. 3不规则裂缝:垫层面积过大、未分段分仓进行浇筑、首层暖沟盖板上未浇混凝土、首层地面回填土不均匀下沉或管线太多垫层厚度不足6011im等因素,都能导致裂缝产生.7、质量记录7.1水泥出厂合格证.7. 2混凝土试块强度试验记录及混凝土质量评定表.7. 3有防水要求的地面,防水材料出厂合格证及试验记录、隐检记录.7. 4垫层混凝土分项工程质量检验评定表.交底单位接收单位交底人接收人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
