《生活垃圾卫生填埋场填埋区土方及防渗工程施工工期及保证措施.docx》由会员分享,可在线阅读,更多相关《生活垃圾卫生填埋场填埋区土方及防渗工程施工工期及保证措施.docx(4页珍藏版)》请在第壹文秘上搜索。

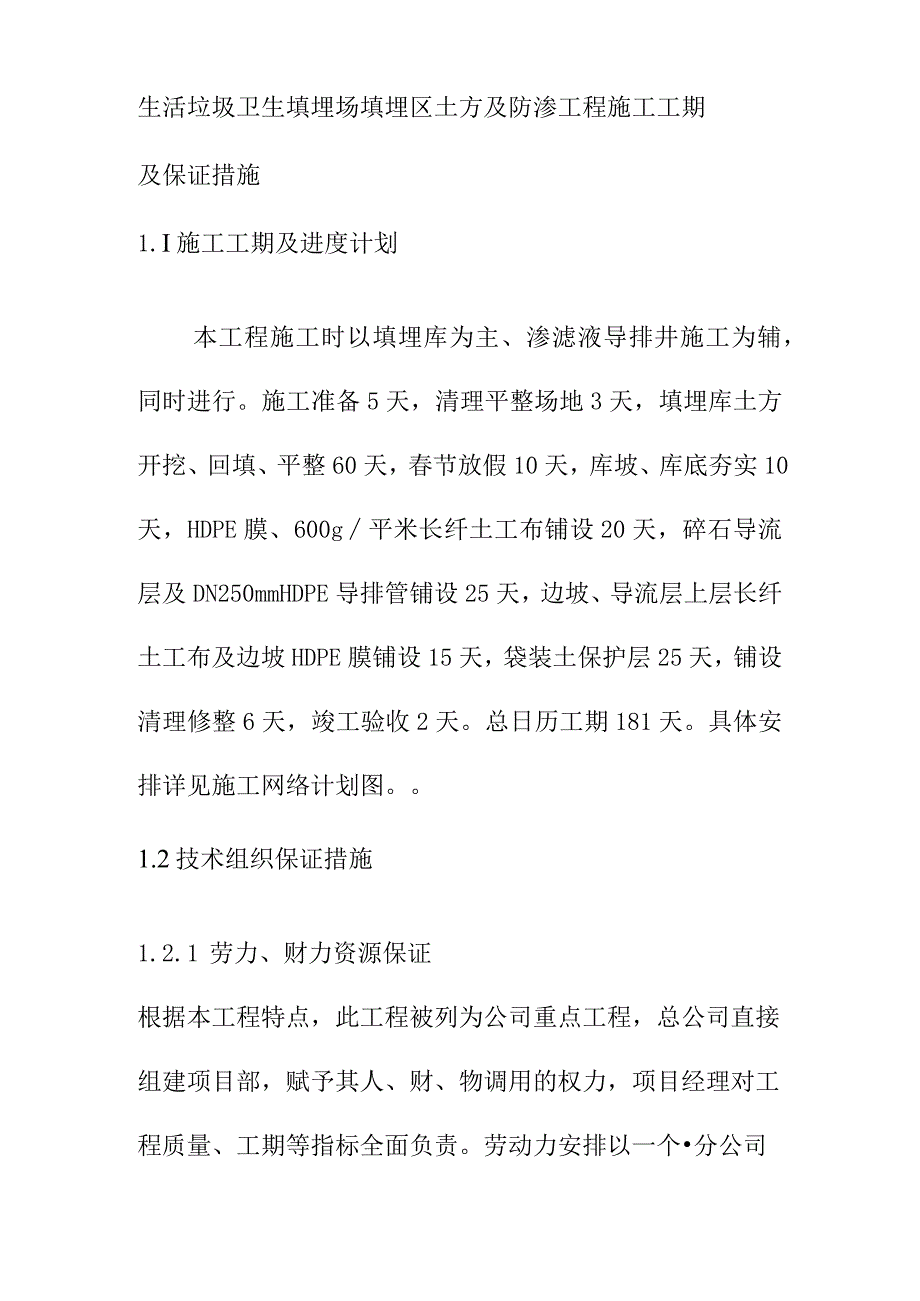

1、生活垃圾卫生填埋场填埋区土方及防渗工程施工工期及保证措施1.I施工工期及进度计划本工程施工时以填埋库为主、渗滤液导排井施工为辅,同时进行。施工准备5天,清理平整场地3天,填埋库土方开挖、回填、平整60天,春节放假10天,库坡、库底夯实10天,HDPE膜、600g平米长纤土工布铺设20天,碎石导流层及DN250mmHDPE导排管铺设25天,边坡、导流层上层长纤土工布及边坡HDPE膜铺设15天,袋装土保护层25天,铺设清理修整6天,竣工验收2天。总日历工期181天。具体安排详见施工网络计划图。1.2技术组织保证措施1.2.1 劳力、财力资源保证根据本工程特点,此工程被列为公司重点工程,总公司直接组

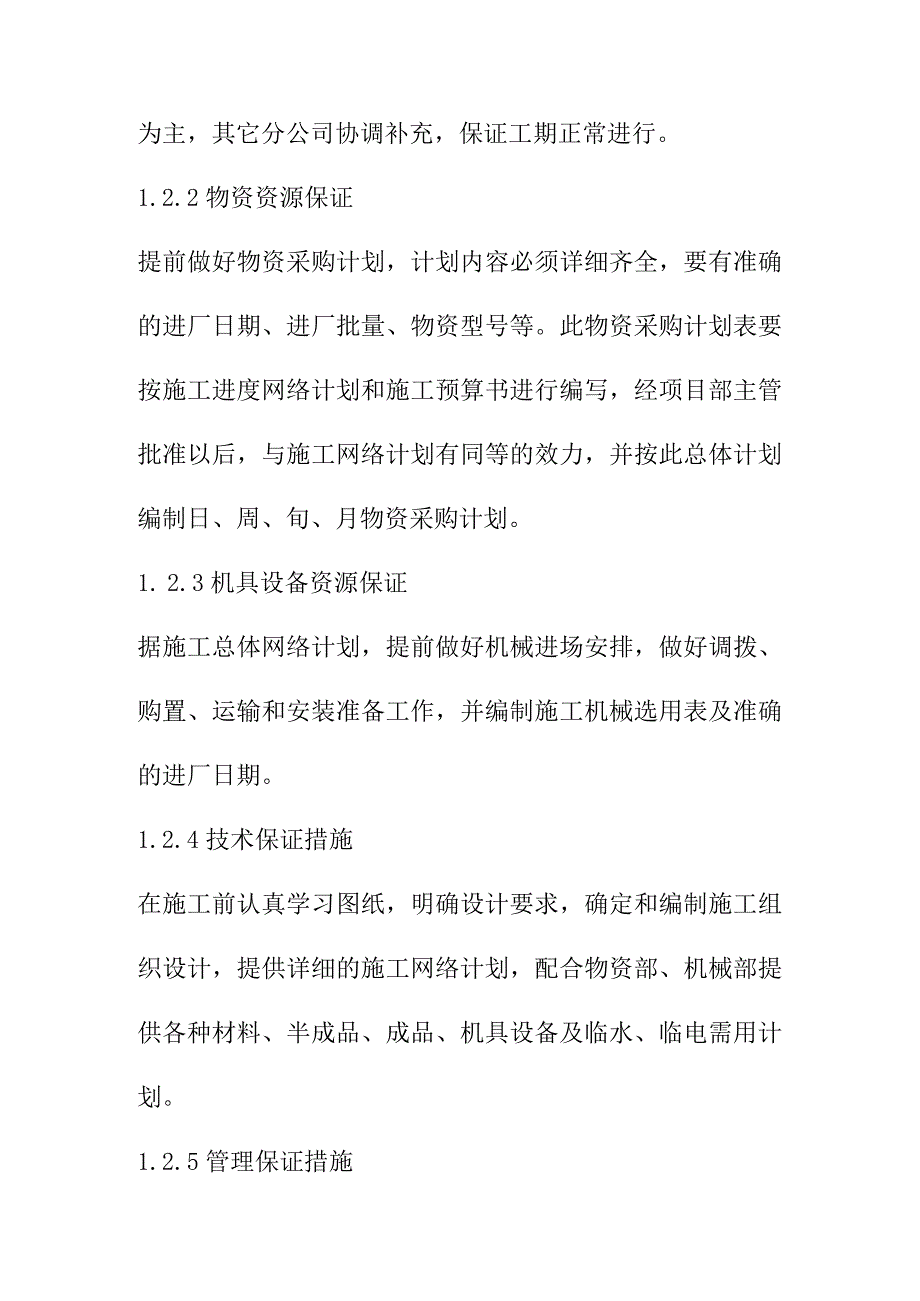

2、建项目部,赋予其人、财、物调用的权力,项目经理对工程质量、工期等指标全面负责。劳动力安排以一个分公司为主,其它分公司协调补充,保证工期正常进行。1.2.2物资资源保证提前做好物资采购计划,计划内容必须详细齐全,要有准确的进厂日期、进厂批量、物资型号等。此物资采购计划表要按施工进度网络计划和施工预算书进行编写,经项目部主管批准以后,与施工网络计划有同等的效力,并按此总体计划编制日、周、旬、月物资采购计划。1. 2.3机具设备资源保证据施工总体网络计划,提前做好机械进场安排,做好调拨、购置、运输和安装准备工作,并编制施工机械选用表及准确的进厂日期。1.2.4技术保证措施在施工前认真学习图纸,明确设

3、计要求,确定和编制施工组织设计,提供详细的施工网络计划,配合物资部、机械部提供各种材料、半成品、成品、机具设备及临水、临电需用计划。1.2.5管理保证措施在总体计划的控制下,制定详细的月、周作业计划,强调计划的严肃性,执行进度奖罚制度,激发职工生产热情。开展劳动竞赛制:赛质量、赛安全、赛节约、赛进度、赛文明施工。使用训练有素的施工班组,且保证夏秋收不影响施工。做好与甲方、监理的配合工作,做到有问题及时解决。1)整个工程同步进行施工,合理安排工期,改善工序衔接关系,保证施工总工期。2)认真做好生产作业计划,加强计量检测,及时调整机械及人员的力量,加强动态管理,把施工任务落实到班组。3)根据工程特点,合理地组织工程必须的施工人员及施工机械,满足工程施工需要,并做好人力、材料、设备、机械的后勤保证工作。4)每月检查工程进展情况,并对照计划及时调整,做到落实。5)做好协调疏通工作,取得当地各级政府的支持和配合;努力搞好和当地群众的关系,排除一切可能的干扰。6)克服等待旁观的意念,积极创造有利的施工条件。7)为了保证进度,节假日合理安排,使工作有连续性。
