生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx

上传人:p** 文档编号:376827 上传时间:2023-08-06 格式:DOCX 页数:3 大小:19.15KB
下载 相关 举报
生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx_第1页
第1页 / 共3页
生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx_第2页
第2页 / 共3页
生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx》由会员分享,可在线阅读,更多相关《生活垃圾焚烧厂项目主厂房项目施工机械选择方案.docx(3页珍藏版)》请在第壹文秘上搜索。

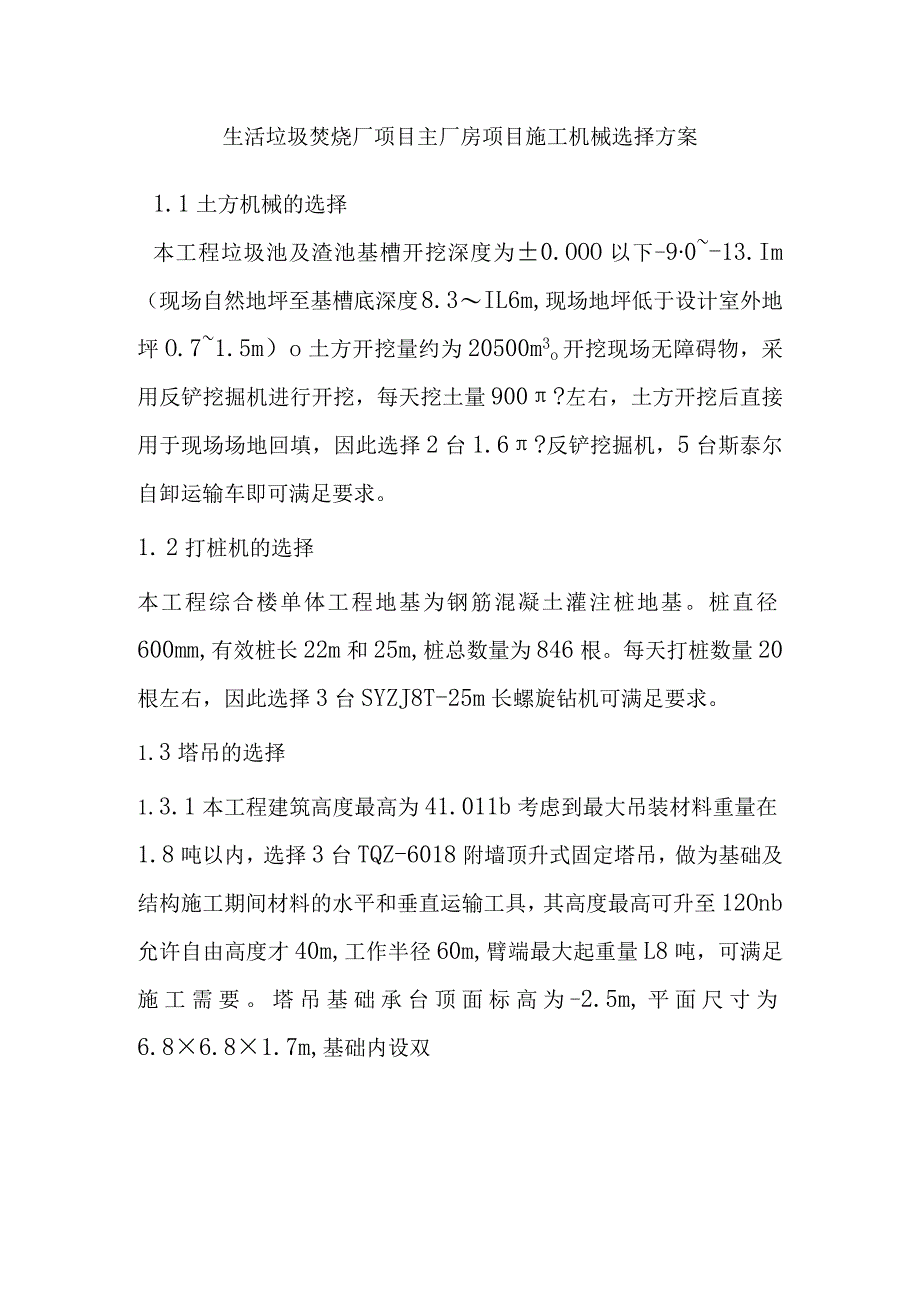

1、生活垃圾焚烧厂项目主厂房项目施工机械选择方案1.1土方机械的选择本工程垃圾池及渣池基槽开挖深度为0.OOO以下-90-13.Im(现场自然地坪至基槽底深度8.3IL6m,现场地坪低于设计室外地坪O.71.5m)o土方开挖量约为20500m3o开挖现场无障碍物,采用反铲挖掘机进行开挖,每天挖土量900?左右,土方开挖后直接用于现场场地回填,因此选择2台1.6?反铲挖掘机,5台斯泰尔自卸运输车即可满足要求。1. 2打桩机的选择本工程综合楼单体工程地基为钢筋混凝土灌注桩地基。桩直径600mm,有效桩长22m和25m,桩总数量为846根。每天打桩数量20根左右,因此选择3台SYZJ8T-25m长螺旋钻

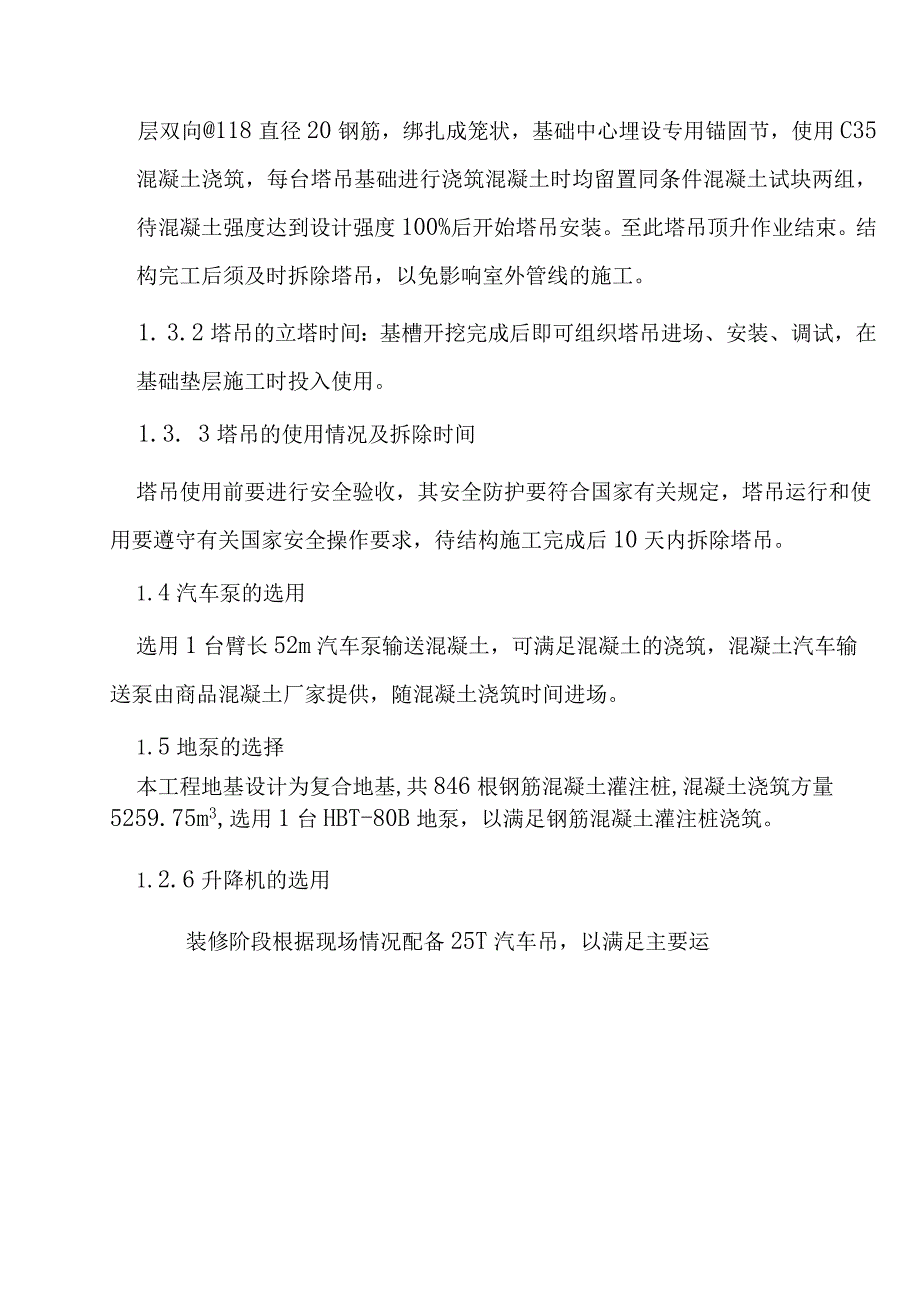

2、机可满足要求。1.3塔吊的选择1.3.1本工程建筑高度最高为41.011b考虑到最大吊装材料重量在1.8吨以内,选择3台TQZ-6018附墙顶升式固定塔吊,做为基础及结构施工期间材料的水平和垂直运输工具,其高度最高可升至12Onb允许自由高度才40m,工作半径60m,臂端最大起重量L8吨,可满足施工需要。塔吊基础承台顶面标高为-2.5m,平面尺寸为6.86.81.7m,基础内设双层双向118直径20钢筋,绑扎成笼状,基础中心埋设专用锚固节,使用C35混凝土浇筑,每台塔吊基础进行浇筑混凝土时均留置同条件混凝土试块两组,待混凝土强度达到设计强度100%后开始塔吊安装。至此塔吊顶升作业结束。结构完工

3、后须及时拆除塔吊,以免影响室外管线的施工。1. 3.2塔吊的立塔时间:基槽开挖完成后即可组织塔吊进场、安装、调试,在基础垫层施工时投入使用。1.3. 3塔吊的使用情况及拆除时间塔吊使用前要进行安全验收,其安全防护要符合国家有关规定,塔吊运行和使用要遵守有关国家安全操作要求,待结构施工完成后10天内拆除塔吊。1.4汽车泵的选用选用1台臂长52m汽车泵输送混凝土,可满足混凝土的浇筑,混凝土汽车输送泵由商品混凝土厂家提供,随混凝土浇筑时间进场。1.5地泵的选择本工程地基设计为复合地基,共846根钢筋混凝土灌注桩,混凝土浇筑方量5259.75m3,选用1台HBT-80B地泵,以满足钢筋混凝土灌注桩浇筑

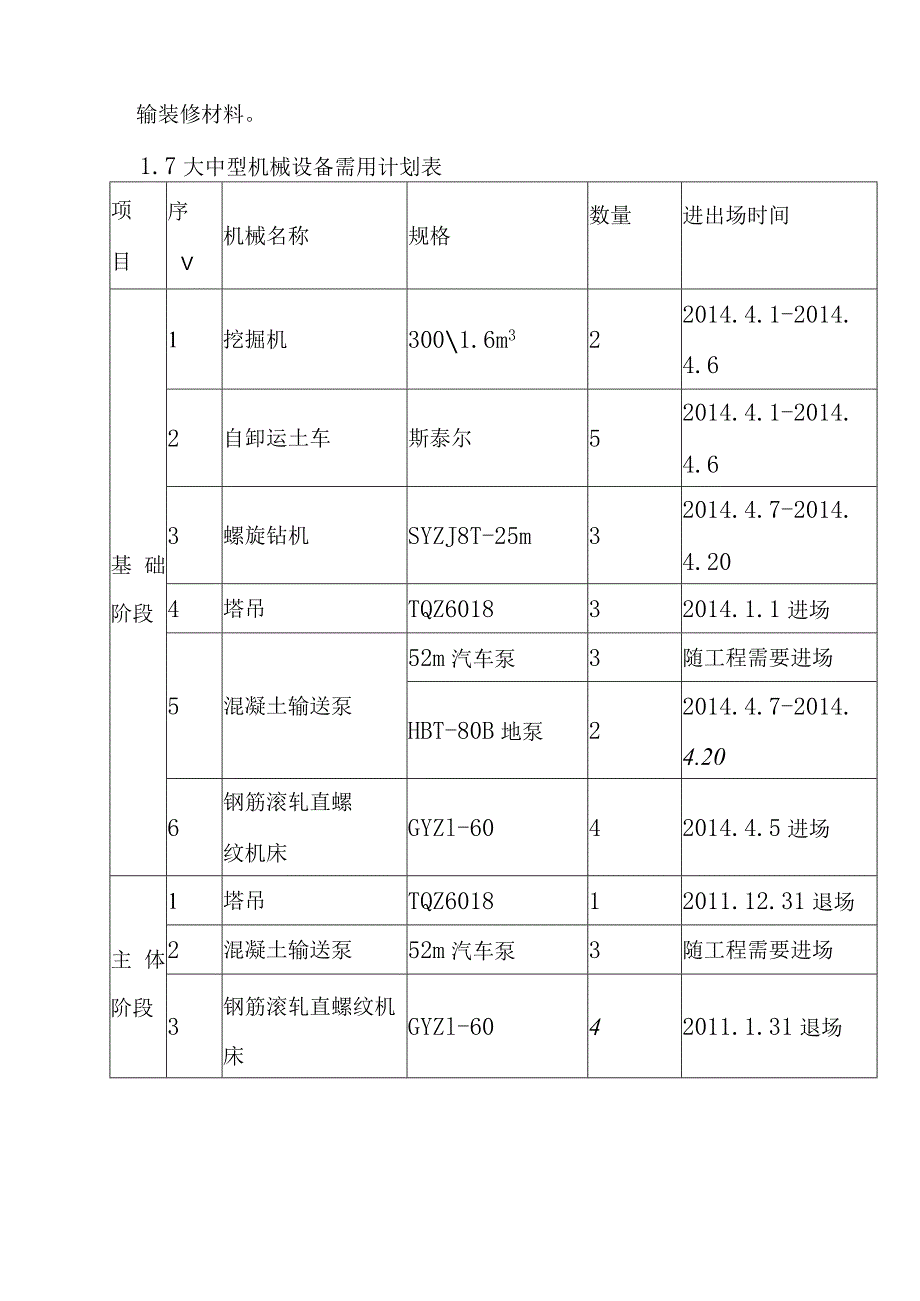

4、。1.2.6升降机的选用装修阶段根据现场情况配备25T汽车吊,以满足主要运输装修材料。1.7大中型机械设备需用计划表项目序V机械名称规格数量进出场时间基础阶段1挖掘机3001.6m322014.4.1-2014.4.62自卸运土车斯泰尔52014.4.1-2014.4.63螺旋钻机SYZJ8T-25m32014.4.7-2014.4.204塔吊TQZ601832014.1.1进场5混凝土输送泵52m汽车泵3随工程需要进场HBT-80B地泵22014.4.7-2014.4.206钢筋滚轧直螺纹机床GYZl-6042014.4.5进场主体阶段1塔吊TQZ601812011.12.31退场2混凝土输送泵52m汽车泵3随工程需要进场3钢筋滚轧直螺纹机床GYZl-6042011.1.31退场

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
