隧道洞身开挖安全技术交底.docx

上传人:p** 文档编号:377954 上传时间:2023-08-06 格式:DOCX 页数:5 大小:20.98KB
下载 相关 举报
隧道洞身开挖安全技术交底.docx_第1页
第1页 / 共5页
隧道洞身开挖安全技术交底.docx_第2页
第2页 / 共5页
隧道洞身开挖安全技术交底.docx_第3页
第3页 / 共5页
隧道洞身开挖安全技术交底.docx_第4页
第4页 / 共5页
隧道洞身开挖安全技术交底.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《隧道洞身开挖安全技术交底.docx》由会员分享,可在线阅读,更多相关《隧道洞身开挖安全技术交底.docx(5页珍藏版)》请在第壹文秘上搜索。

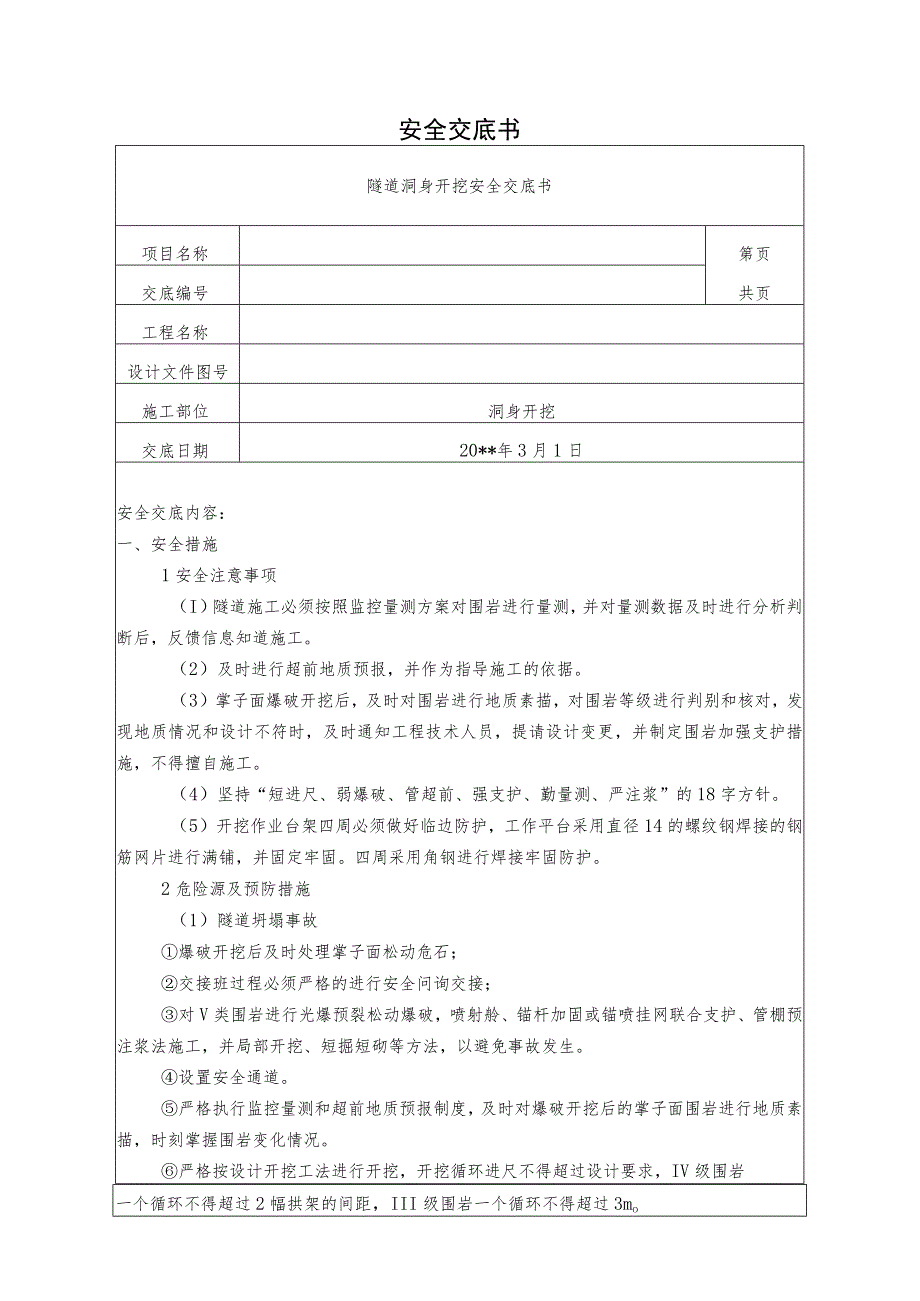

1、安全交底书隧道洞身开挖安全交底书项目名称第页交底编号共页工程名称设计文件图号施工部位洞身开挖交底日期20*年3月1日安全交底内容:一、安全措施1安全注意事项(I)隧道施工必须按照监控量测方案对围岩进行量测,并对量测数据及时进行分析判断后,反馈信息知道施工。(2)及时进行超前地质预报,并作为指导施工的依据。(3)掌子面爆破开挖后,及时对围岩进行地质素描,对围岩等级进行判别和核对,发现地质情况和设计不符时,及时通知工程技术人员,提请设计变更,并制定围岩加强支护措施,不得擅自施工。(4)坚持“短进尺、弱爆破、管超前、强支护、勤量测、严注浆”的18字方针。(5)开挖作业台架四周必须做好临边防护,工作平

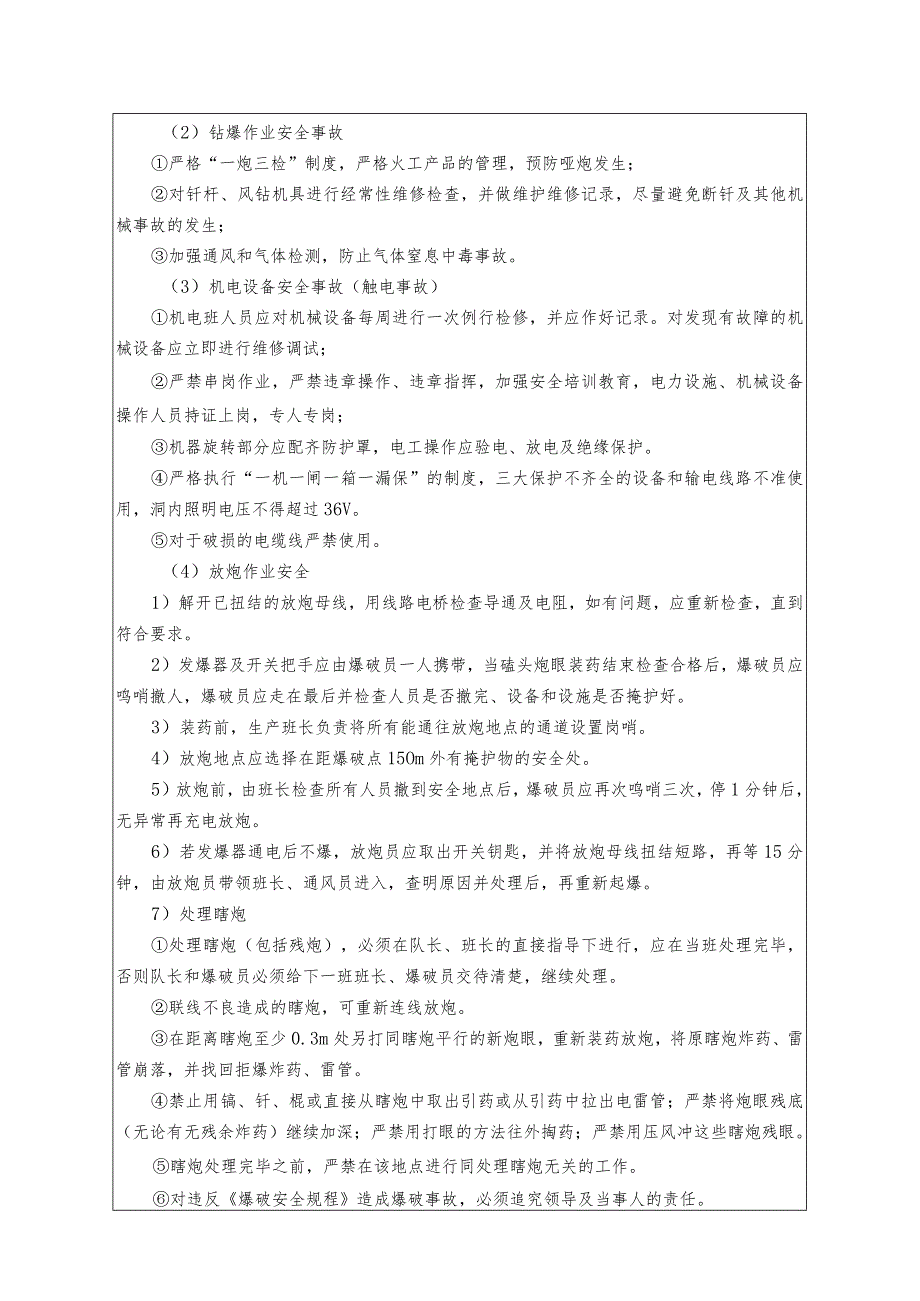

2、台采用直径14的螺纹钢焊接的钢筋网片进行满铺,并固定牢固。四周采用角钢进行焊接牢固防护。2危险源及预防措施(1)隧道坍塌事故爆破开挖后及时处理掌子面松动危石;交接班过程必须严格的进行安全问询交接;对V类围岩进行光爆预裂松动爆破,喷射舲、锚杆加固或锚喷挂网联合支护、管棚预注浆法施工,并局部开挖、短掘短砌等方法,以避免事故发生。设置安全通道。严格执行监控量测和超前地质预报制度,及时对爆破开挖后的掌子面围岩进行地质素描,时刻掌握围岩变化情况。严格按设计开挖工法进行开挖,开挖循环进尺不得超过设计要求,IV级围岩一个循环不得超过2幅拱架的间距,III级围岩一个循环不得超过3mo(2)钻爆作业安全事故严格

3、“一炮三检”制度,严格火工产品的管理,预防哑炮发生;对钎杆、风钻机具进行经常性维修检查,并做维护维修记录,尽量避免断钎及其他机械事故的发生;加强通风和气体检测,防止气体窒息中毒事故。(3)机电设备安全事故(触电事故)机电班人员应对机械设备每周进行一次例行检修,并应作好记录。对发现有故障的机械设备应立即进行维修调试;严禁串岗作业,严禁违章操作、违章指挥,加强安全培训教育,电力设施、机械设备操作人员持证上岗,专人专岗;机器旋转部分应配齐防护罩,电工操作应验电、放电及绝缘保护。严格执行“一机一闸一箱一漏保”的制度,三大保护不齐全的设备和输电线路不准使用,洞内照明电压不得超过36V。对于破损的电缆线严

4、禁使用。(4)放炮作业安全1)解开已扭结的放炮母线,用线路电桥检查导通及电阻,如有问题,应重新检查,直到符合要求。2)发爆器及开关把手应由爆破员一人携带,当磕头炮眼装药结束检查合格后,爆破员应鸣哨撤人,爆破员应走在最后并检查人员是否撤完、设备和设施是否掩护好。3)装药前,生产班长负责将所有能通往放炮地点的通道设置岗哨。4)放炮地点应选择在距爆破点15Om外有掩护物的安全处。5)放炮前,由班长检查所有人员撤到安全地点后,爆破员应再次鸣哨三次,停1分钟后,无异常再充电放炮。6)若发爆器通电后不爆,放炮员应取出开关钥匙,并将放炮母线扭结短路,再等15分钟,由放炮员带领班长、通风员进入,查明原因并处理

5、后,再重新起爆。7)处理瞎炮处理瞎炮(包括残炮),必须在队长、班长的直接指导下进行,应在当班处理完毕,否则队长和爆破员必须给下一班班长、爆破员交待清楚,继续处理。联线不良造成的瞎炮,可重新连线放炮。在距离瞎炮至少0.3m处另打同瞎炮平行的新炮眼,重新装药放炮,将原瞎炮炸药、雷管崩落,并找回拒爆炸药、雷管。禁止用镐、钎、棍或直接从瞎炮中取出引药或从引药中拉出电雷管;严禁将炮眼残底(无论有无残余炸药)继续加深;严禁用打眼的方法往外掏药;严禁用压风冲这些瞎炮残眼。瞎炮处理完毕之前,严禁在该地点进行同处理瞎炮无关的工作。对违反爆破安全规程造成爆破事故,必须追究领导及当事人的责任。注:以上未尽事项按设计

6、要求及相关规范规定施工。施工中若遇到新问题请及时与现场技术人员联系。3安全红线(1)仰拱距离掌子面的距离红线卡控要求:II、In级围岩不得超过90m,IV级围岩不得超过50m,V级围岩不得超过40m。(2)二次衬砌距离掌子面的距离红线卡控要求:口级围岩不得超过200m,III级围岩不得超过120m,IV级围岩不得超90m,V级围岩不得超过70m。二、成品保护措施(1)成品包裹:防止成品被损伤或污染。如人行道豉和混凝土砌块应码垛,外用立板包裹,用木排运输,灯杆灯座,开关、灯具等设备也要包裹,防止在施工过程中污染。采购物资的包装:防止物资在搬用、储存至交付过程中受影响而导致质量下降。采购单位在订货

7、时间向供应商明确物资包装要求。包装及标志材料不能影响物资的质量。对装箱包装的物资,保持物资在箱内相对稳定,有装箱单和相应的技术文件,包装外部必须有明显的产品标识及防护(如防雨、易碎、倾倒、放置方向等)标志。(2)覆盖:对于点、码成品主要采取覆盖措施,以防止成品损伤。如工字钢、钢筋网片等覆盖,以防止操作人员和物体磕碰;高级地面用苫布或棉毡覆盖。其它需要防晒、保温养护的项目,也要采取适当的措施覆盖。(3)巡逻看护:对已完产品实行全天候的巡逻看护,并实行标色管理,规定进入各个施工区域的人员必须佩戴由总包商颁发的贴上不同颜色标记的胸卡,防止无关人员进入重点、危险区域和不发分子偷盗、破坏行为,确保产品的

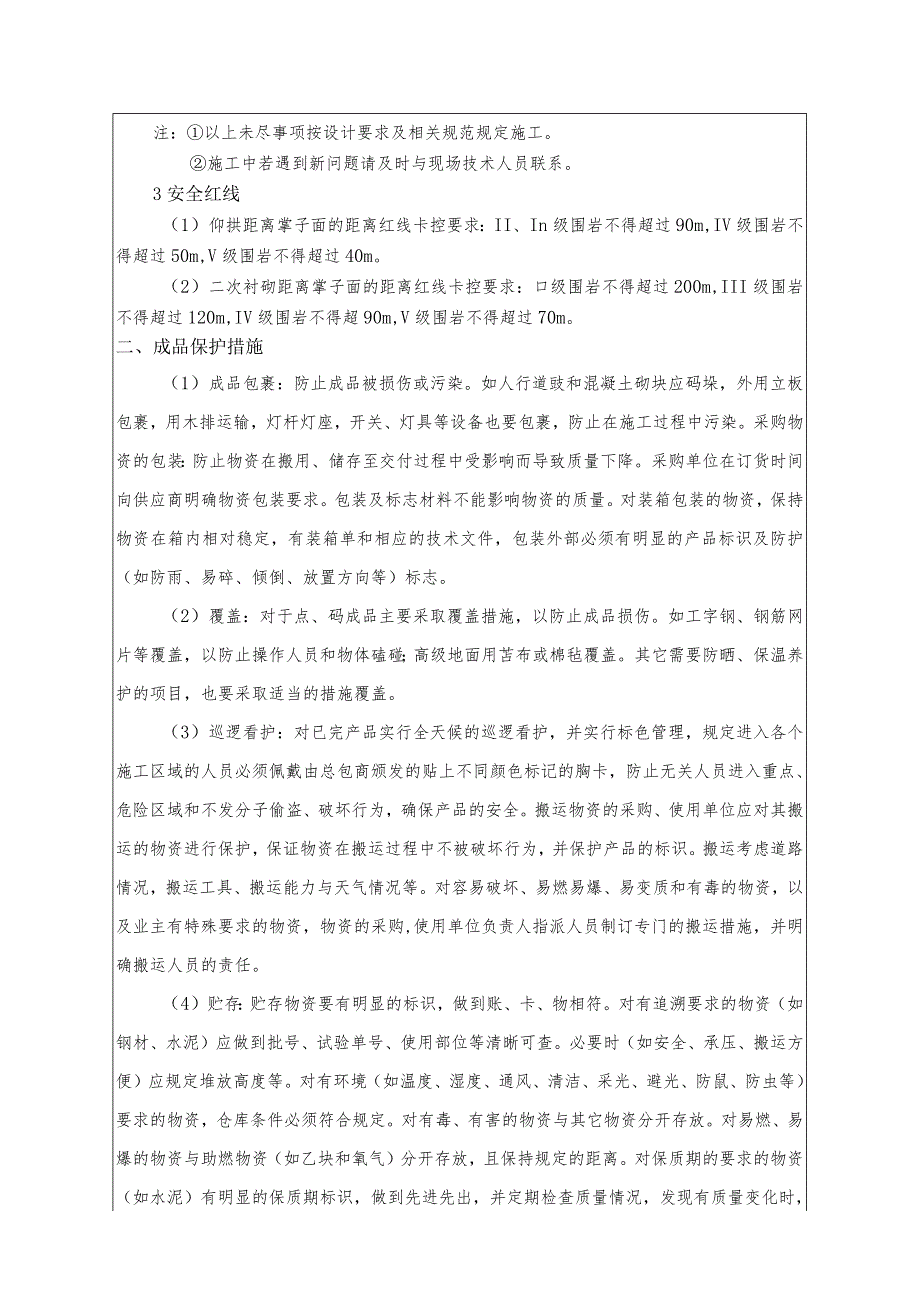

8、安全。搬运物资的采购、使用单位应对其搬运的物资进行保护,保证物资在搬运过程中不被破坏行为,并保护产品的标识。搬运考虑道路情况,搬运工具、搬运能力与天气情况等。对容易破坏、易燃易爆、易变质和有毒的物资,以及业主有特殊要求的物资,物资的采购,使用单位负责人指派人员制订专门的搬运措施,并明确搬运人员的责任。(4)贮存:贮存物资要有明显的标识,做到账、卡、物相符。对有追溯要求的物资(如钢材、水泥)应做到批号、试验单号、使用部位等清晰可查。必要时(如安全、承压、搬运方便)应规定堆放高度等。对有环境(如温度、湿度、通风、清洁、采光、避光、防鼠、防虫等)要求的物资,仓库条件必须符合规定。对有毒、有害的物资与

9、其它物资分开存放。对易燃、易爆的物资与助燃物资(如乙块和氧气)分开存放,且保持规定的距离。对保质期的要求的物资(如水泥)有明显的保质期标识,做到先进先出,并定期检查质量情况,发现有质量变化时,记录下来,报物资设备现场管理部评价和处置。三、其他应注意的问题严格在设计核准的用地界和临时用地范围内开展施工作业活动,铁路永久用地及取弃土场用地选择荒地、旱地,少占耕地和良田,绝不随意开挖、碾压界外土地。合理规划施工便道及施工设施,尽量减少占地数量。永久用地范围内的裸露地表和临时用地使用完工后,按设计要求采取工程措施,防止水土流失。施工废水进行沉淀处理、生活污水经生化处理达标后排放,严禁将施工废水与生活污水直接排入河流和渠道。含油施工废水采用隔油池过滤等有效措施加以处理,不超标排放,防止污染周围水环境。在施工时,对天然形成的排水系统加以保护,不得随意改变,必要时修建临时水渠、水沟、水管等。对由于施工而有可能引发滑坡、泥石流等灾害的地段,将在当地政府的指导下,配合建设单位、设计单位做好整治预防及处理工作。路堑开挖的土石方尽量利用,以减少取弃土数量。路堑处的草皮应切割成规则的草皮块堆放在一处加以养护,待路堑完成后,用于边坡防护等。1、交底接收签字表交底人复核人接收人工程部长副经理总工程师工班长现场技术日期日期日期

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 铁路工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
