《芜湖新兴铸管有限责任公司1#高炉BPRT机组性能能效提升改造技术要求.docx》由会员分享,可在线阅读,更多相关《芜湖新兴铸管有限责任公司1#高炉BPRT机组性能能效提升改造技术要求.docx(8页珍藏版)》请在第壹文秘上搜索。

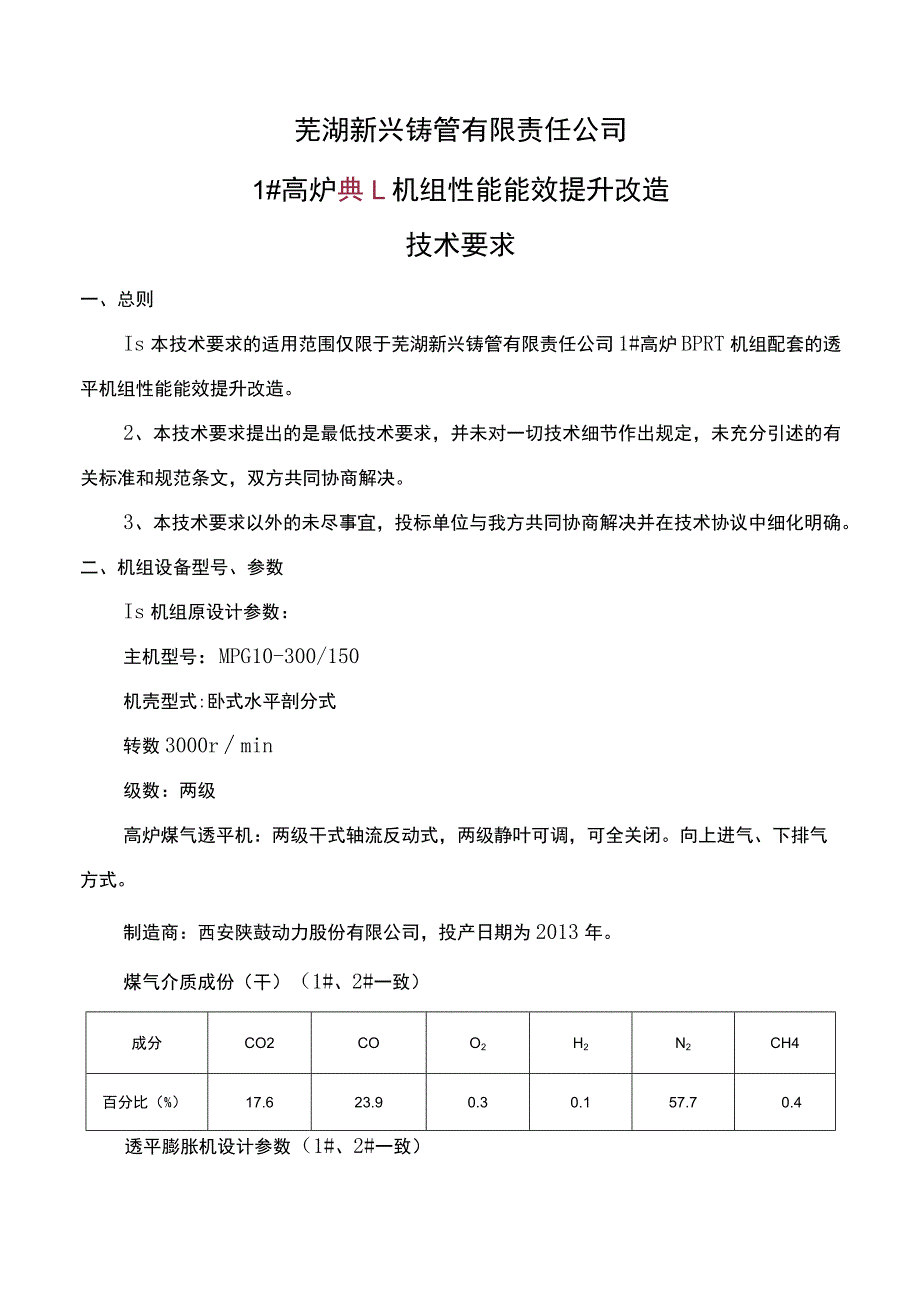

1、芜湖新兴铸管有限责任公司1#高炉典L机组性能能效提升改造技术要求一、总则Is本技术要求的适用范围仅限于芜湖新兴铸管有限责任公司1#高炉BPRT机组配套的透平机组性能能效提升改造。2、本技术要求提出的是最低技术要求,并未对一切技术细节作出规定,未充分引述的有关标准和规范条文,双方共同协商解决。3、本技术要求以外的未尽事宜,投标单位与我方共同协商解决并在技术协议中细化明确。二、机组设备型号、参数Is机组原设计参数:主机型号:MPG10-300/150机壳型式:卧式水平剖分式转数3000rmin级数:两级高炉煤气透平机:两级干式轴流反动式,两级静叶可调,可全关闭。向上进气、下排气方式。制造商:西安陕
2、鼓动力股份有限公司,投产日期为2013年。煤气介质成份(干)(1#、2#一致)成分CO2COO2H2N2CH4百分比(%)17.623.90.30.157.70.4透平膨胀机设计参数(1#、2#一致)序号参数项目单位正常点最大点1透平入口煤气流量TuNm3Zh22.2272透平入口煤气压力kPa(G)2002503透平入口煤气温度Co1502504透平出口煤气压力kPa(G)10125透平入口煤气含尘量mgNm3W5106透平输出功率kW6500100OO7透平转速r/min30002、目前机组运行参数:项目单位1#、2#BPRT基本一致基准工况最大最小当地大气压KPa(八)100透平转速r/

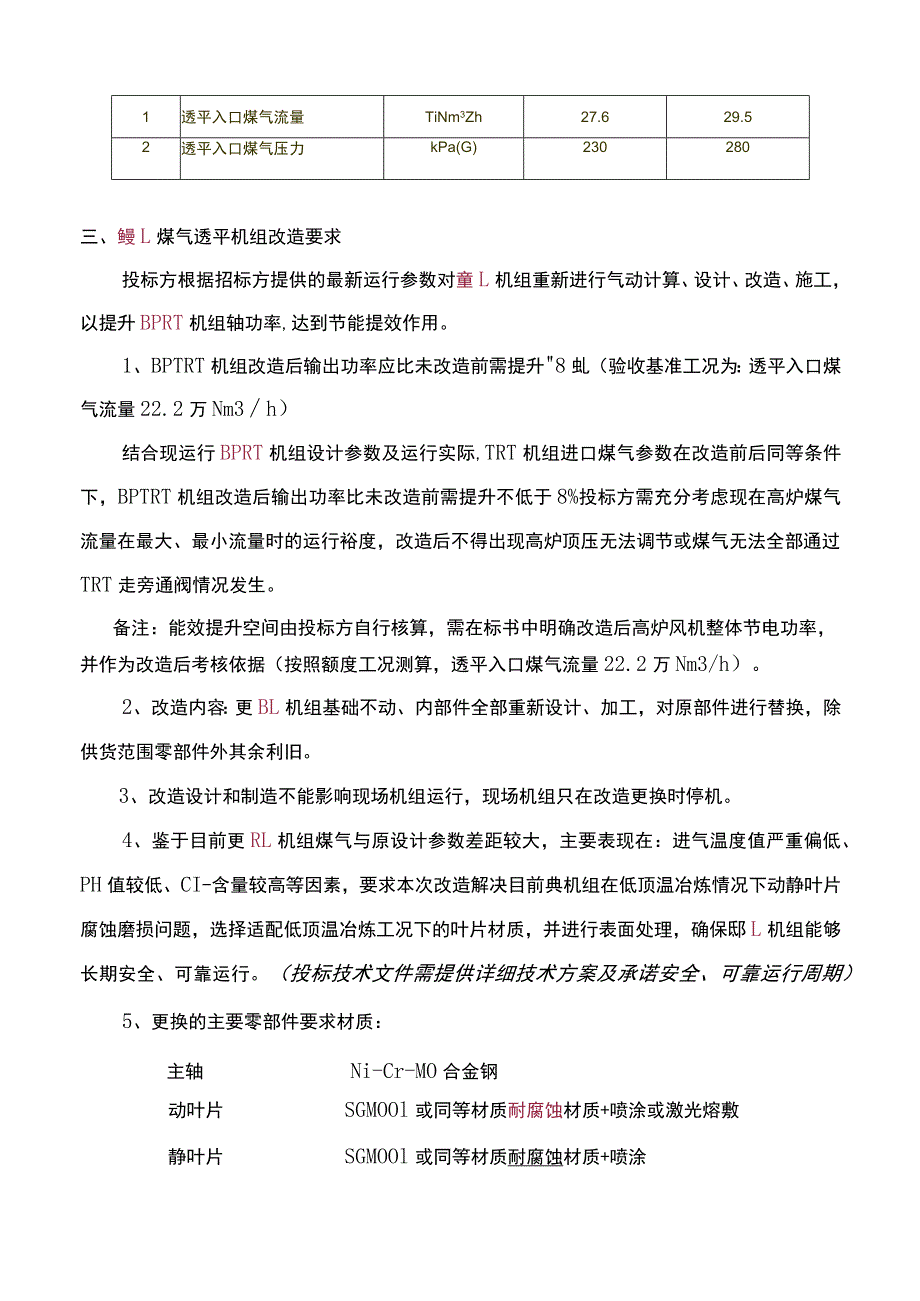

3、min3000透平入口介质流量万Nm3h203510透平入口介质压力KPa(G)200220170透平入口介质温度CoIlO13060透平出口介质压力KPa(G)10148透平出口介质温度Co607555静叶开度%30-505020改造前BPRT风机电机的运行电流(电流越小,BPRT出功越多)A480-550420635高炉改造后参数:序号参数项目单位正常点最大点1透平入口煤气流量TiNm3Zh27.629.52透平入口煤气压力kPa(G)230280三、鳗L煤气透平机组改造要求投标方根据招标方提供的最新运行参数对童L机组重新进行气动计算、设计、改造、施工,以提升BPRT机组轴功率,达到节能提
4、效作用。1、BPTRT机组改造后输出功率应比未改造前需提升8虬(验收基准工况为:透平入口煤气流量22.2万Nm3h)结合现运行BPRT机组设计参数及运行实际,TRT机组进口煤气参数在改造前后同等条件下,BPTRT机组改造后输出功率比未改造前需提升不低于8%投标方需充分考虑现在高炉煤气流量在最大、最小流量时的运行裕度,改造后不得出现高炉顶压无法调节或煤气无法全部通过TRT走旁通阀情况发生。备注:能效提升空间由投标方自行核算,需在标书中明确改造后高炉风机整体节电功率,并作为改造后考核依据(按照额度工况测算,透平入口煤气流量22.2万Nm3/h)。2、改造内容:更BL机组基础不动、内部件全部重新设计
5、、加工,对原部件进行替换,除供货范围零部件外其余利旧。3、改造设计和制造不能影响现场机组运行,现场机组只在改造更换时停机。4、鉴于目前更RL机组煤气与原设计参数差距较大,主要表现在:进气温度值严重偏低、PH值较低、CI-含量较高等因素,要求本次改造解决目前典机组在低顶温冶炼情况下动静叶片腐蚀磨损问题,选择适配低顶温冶炼工况下的叶片材质,并进行表面处理,确保邸L机组能够长期安全、可靠运行。(投标技术文件需提供详细技术方案及承诺安全、可靠运行周期)5、更换的主要零部件要求材质:主轴Ni-Cr-MO合金钢动叶片SGMOOl或同等材质耐腐蚀材质+喷涂或激光熔敷静叶片SGMOOl或同等材质耐腐蚀材质+喷
6、涂扩压部QT400-15A进口圈QT400-15A调节缸Q235A四、投标方供货范围序号名称数量备注1转子1台套含动叶片及碳环组件、半联器2静叶承缸1台套含静叶片及组件3导向圈体1台套4进口圈1台套5扩压器1台套6密封片及压条1台套7碳环密封组件1台套8转子支架1台套9密封套1台套10连接板1台套注:以上为主要设备清单包含但不是全部,投标方在设计制造时应以安全、先进、成熟、可靠并确保功能为前提进行增加相关设施及配套附件。五、执行标准1. GB50231-98机械设备安装工程施工及验收通用规范;2. GB-T28246-2012高炉煤气能量回收透平膨胀机3. GB-T26137-2010高炉煤气
7、能量回收透平膨胀机热力性能试验4. API613炼油厂用齿轮箱设计、制造、检验及验收规范5. API6704非接触轴振动测量系统。6. 机组随机文件。六、招标方提供的专用工装1转子起吊工具1件备注2定子吊具1组3轴起托架2件4导杆1套七、双方责任:(一)招标方责任:1 .负责协调、处理合同执行中的有关问题。2 .负责有关负荷试车用各种能源介质。3 .负责提供施工用水、用电、仪表气源、通讯接点、排水集点,接点应在施工现场内,以上设备、材料、构配件存放临时仓库或临时设施场地。4 .参加编制投标方的施工组织计划、试车方案等的审定工作。5 .根据合同规定及工程进展情况监督投标方工程进度。6 .参加投标
8、方组织的设备调试、联试及工程的检查确认。7 .配合协调组织开车启动工作。8 .组织对工程的交工验收。9 .为投标方现场检修施工提供必要的方便。10 .招标方机组改造时间确认后,发标方提前5-7天书面通知投标方,投标方做好人员、机具准备工作,按期到达施工现场。11 .投标方施工人员到达现场施工前,需要提供证件及其他招标方要求的材料。(二)投标方责任:1 .合同生效后,根据空RL机组性能提升方案,设计、制造转子、静叶承缸、导向圈体、进口圈、扩压器等更换件。2 .负责将更换件专车运输到发标方现场,按发包方要求时间组织人员到达现场对改造机组进行拆卸、改造、更换、回装、试车等工作。3 .建立工程组织体系
9、和质量保证体系,在现场设置项目改造施工现场负责人,并通知发标方。4 .负责施工界区以内的用水、用电、通讯等临时设施的设置。5 .编制施工组织、改造施工方案、实施进度等。6 .服从发标方对总平面管理和现场管理的要求,现场设施的搭建必须按发标方批准的搭建方案实施。工程交工后,投标方必须及时、无偿地将自己的所建临时设施、剩余材料、物资全部撤离现场。7 .对已完工改造的设备,应负责向发标方办理交接手续,并提供相关的交工验收资料,配合发标方办理改造验收工作。8 .应按发标方要求,及时通报机组改造进展情况。9 .投标方现场改造施工期间应遵守执行发标方安全管理规定(安全协议双方另行签订)。10 .投标方参加
10、发标方的改造工程例会。IL改造工期紧,需要加班加点、且在连续改造施工时间段内,一般要求投标方施工人员连续每天工作有效时间不超过12小时;若因改造工期非常紧张,需要三班二运转,应做好三班二运转的管控工作。12 .投标方改造施工之前,按发标方要求提供相关证件及其他资料文件,投标方必须有钢铁厂TRT改造、维修施工的业绩。13 .合同订立时,承揽方向发包方缴纳60万元安全保障金或同意将发包方对其未付款项中的60万元转为安全保障金,用以保障处理本合同业务执行过程中发生的安全事故;合同履行完毕,未发生安全事故的,发包方协助承揽方办理安全保障金退款手续。八、现场改造工期:工期:合同生效后120天内,投标方完
11、成所有更换件的设计、加工、制造工作,并运往发标方施工现场。所有更换件到达发标方现场后,发标方配合停机8天,投标方负责完成邸工机组现场改造以及机组调试工作。九、性能验收Is参考国家标准GB-T26137-20102、BPRT改造前一个月对BPRT的进出口参数进行记录(现场BPRT进气煤气量、进气温度、进气压力、排气温度、排气压力、静叶开度监测点正常),作为改造后邸L轴功率提升验证基数。改造后在同等煤气参数及炉况条件下,透平进出口压力、温度再做记录,与前期记录数据进行对比。3、改造后一个月内双方共同验收,质保期自验收使用之日起计算Q4、节电要求需满足以下2条:13.1 定工况TRT轴功率提升率28
12、%(透平入口煤气流量22.2万Nm3h)二(改造前TRT出口温度-改造后TRT出口温度)(改造前TRT进口温度-改造前TRT出口温度)100%o注:计算TRT轴功率的所有数据应均在同等煤气参数、同等炉况下采集的数据。13.2 炉鼓风机组额定工况耗电下降,60OkW(透平入口煤气流量22.2万Nm3h)计算公式二(改造前额定工况耗电-改造后额定工况耗电)260OkW以上2项计算值需在标书中明确并作为验收标准,须高于以上标准。若改造后邺L提升功率低于承诺提升功率或减少的电流(若不满足以上条件,可根据实际情况进行折算),则视为性能提升优化改造不达标,按照商务合同处理。十、质量要求Is投标方应按照GB
13、/T19000-IS09000质量管理和质量保证系列标准,建立、完善质量保证体系,并将质量保证体系有关人员名单报于发标方,依法承担施工企业对工程质量的控制职责。投标方对改造施工质量负责,并接受由发标方指定的改造建设监理单位进行工程监理。2、质量等级:监理公司按有关工程质量检验评定标准进行改造质量等级评定,不合格项由投标方负责返工。3、改造后的更RL机组质保期为机组调试、验收合格之日起十二个月或所有更换件到达现场十八个月,以先到为准。在质保期内,因投标方原因导致的质量问题,投标方负责免费处理。十一、竣工验收提供资料要求Is开工报告。2、施工单位各类资质文件。3、施工方案。4、合同。5、改造及试运转各项检查数据记录或图片,安装数据记录按照设备使用说明书格式进行撰写装订成册。6、提供优化后改RL性能曲线、机组新合格证(一式两本)、转子高速动平衡报告。7主要材料、加工件材质证明报告和成品的出厂合格证,检验记录或试验、调试记录。8、合同中明确要求提供的资料。9、竣工资料需投标方单位盖章,装订成册,正、副各1本。
