黄河防洪工程包头市段工程施工组织设计.docx

上传人:p** 文档编号:382488 上传时间:2023-08-06 格式:DOCX 页数:8 大小:39.87KB
下载 相关 举报
黄河防洪工程包头市段工程施工组织设计.docx_第1页
第1页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第2页
第2页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第3页
第3页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第4页
第4页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第5页
第5页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第6页
第6页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第7页
第7页 / 共8页
黄河防洪工程包头市段工程施工组织设计.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

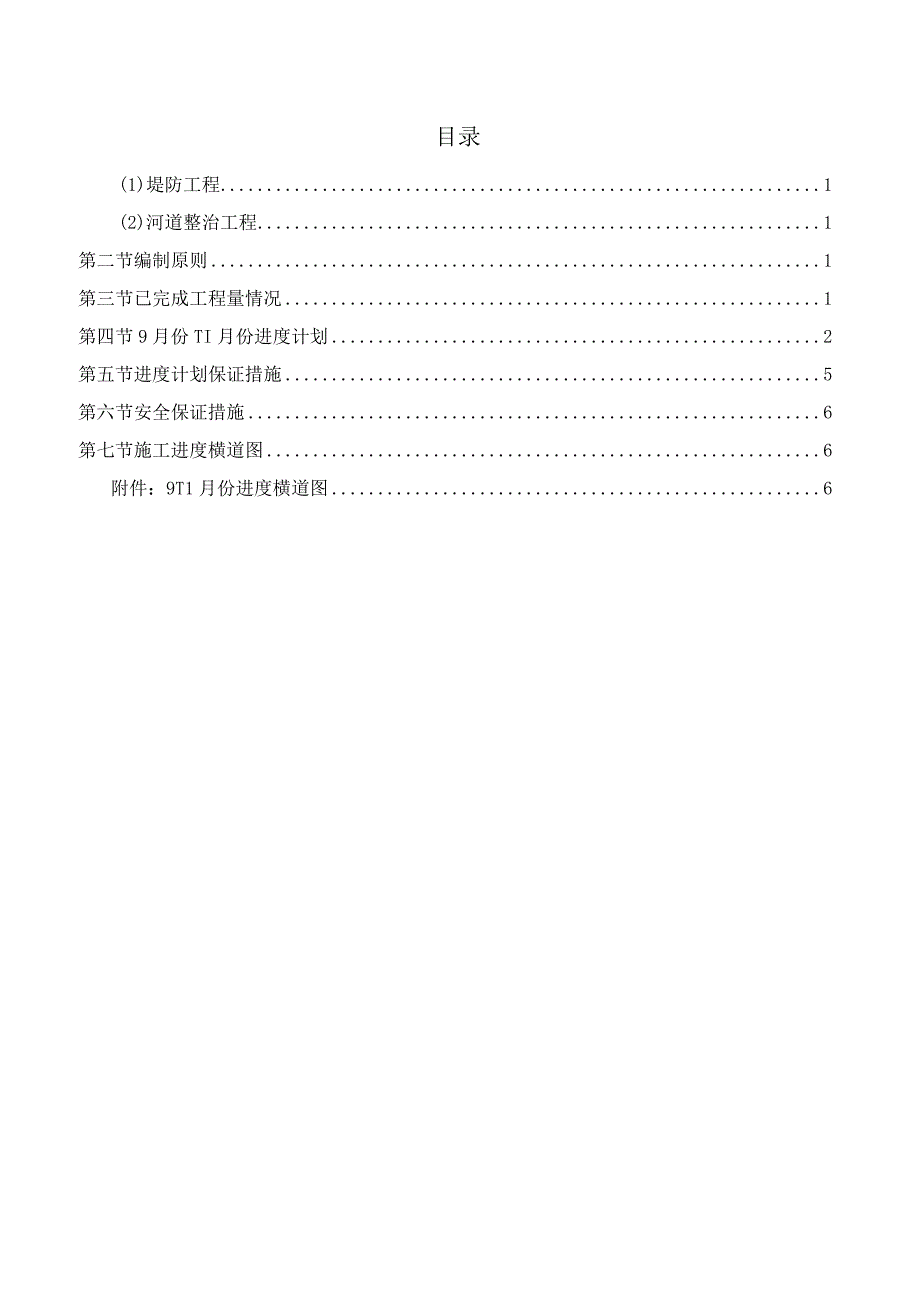

《黄河防洪工程包头市段工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《黄河防洪工程包头市段工程施工组织设计.docx(8页珍藏版)》请在第壹文秘上搜索。

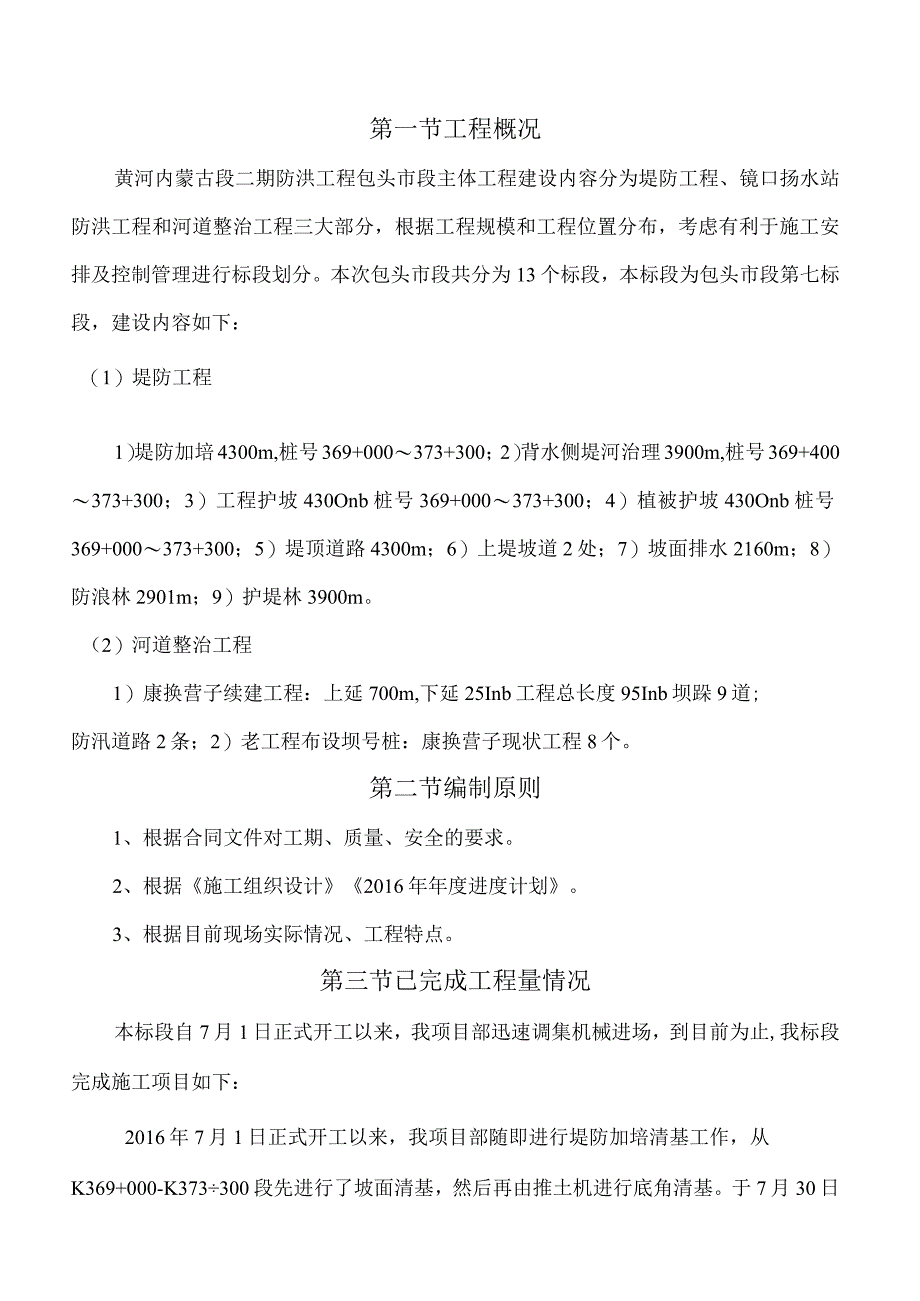

1、目录(1)堤防工程1(2)河道整治工程1第二节编制原则1第三节已完成工程量情况1第四节9月份TI月份进度计划2第五节进度计划保证措施5第六节安全保证措施6第七节施工进度横道图6附件:9T1月份进度横道图6第一节工程概况黄河内蒙古段二期防洪工程包头市段主体工程建设内容分为堤防工程、镜口扬水站防洪工程和河道整治工程三大部分,根据工程规模和工程位置分布,考虑有利于施工安排及控制管理进行标段划分。本次包头市段共分为13个标段,本标段为包头市段第七标段,建设内容如下:(1)堤防工程1)堤防加培4300m,桩号369+000373+300;2)背水侧堤河治理3900m,桩号369+400373+300;3

2、)工程护坡430Onb桩号369+000373+300;4)植被护坡430Onb桩号369+000373+300;5)堤顶道路4300m;6)上堤坡道2处;7)坡面排水2160m;8)防浪林2901m;9)护堤林3900m。(2)河道整治工程1)康换营子续建工程:上延700m,下延25Inb工程总长度95Inb坝跺9道;防汛道路2条;2)老工程布设坝号桩:康换营子现状工程8个。第二节编制原则1、根据合同文件对工期、质量、安全的要求。2、根据施工组织设计2016年年度进度计划。3、根据目前现场实际情况、工程特点。第三节已完成工程量情况本标段自7月1日正式开工以来,我项目部迅速调集机械进场,到目前

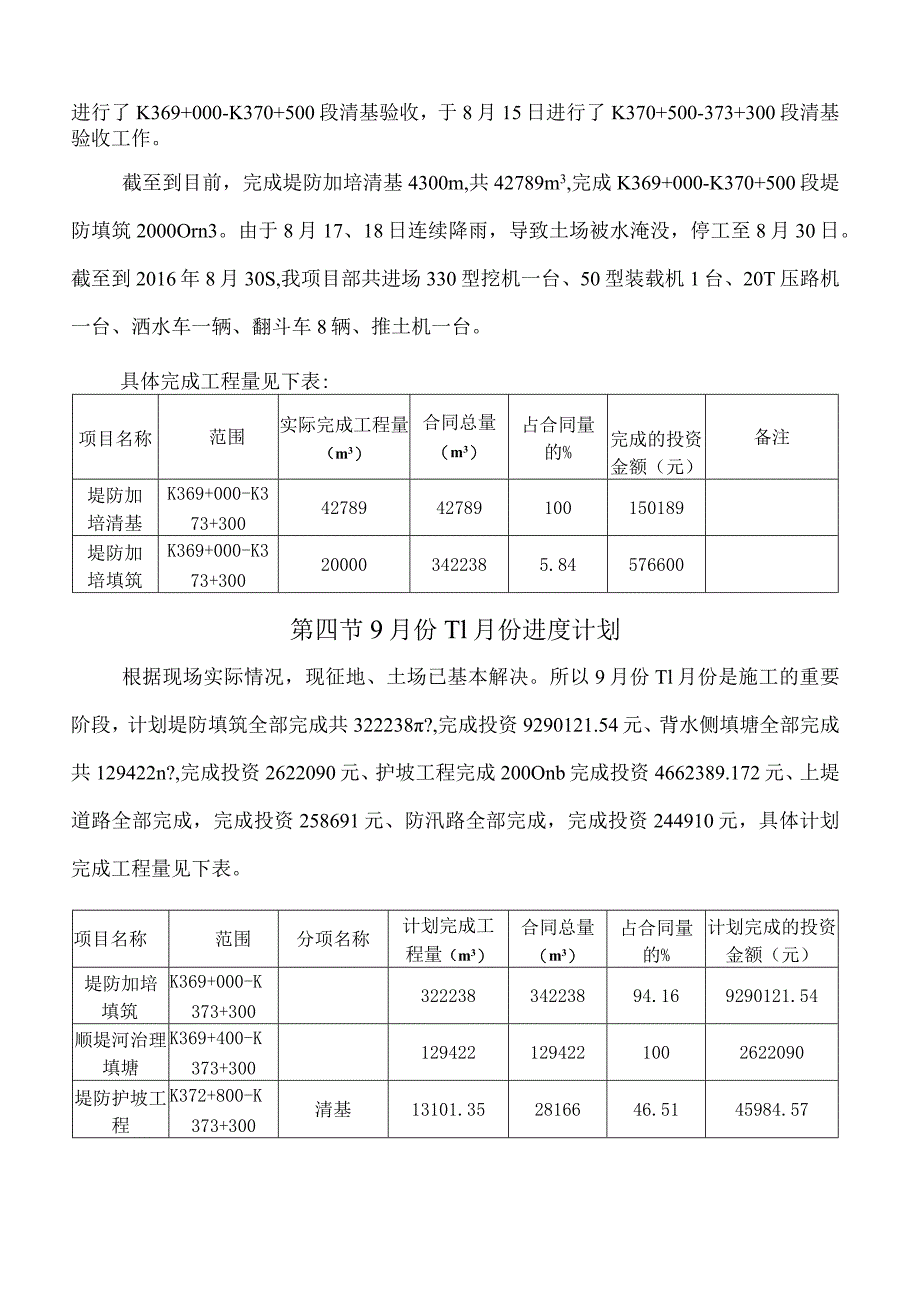

3、为止,我标段完成施工项目如下:2016年7月1日正式开工以来,我项目部随即进行堤防加培清基工作,从K369+000-K373300段先进行了坡面清基,然后再由推土机进行底角清基。于7月30日进行了K369+000-K370+500段清基验收,于8月15日进行了K370+500-373+300段清基验收工作。截至到目前,完成堤防加培清基4300m,共42789m3,完成K369+000-K370+500段堤防填筑2000Orn3。由于8月17、18日连续降雨,导致土场被水淹没,停工至8月30日。截至到2016年8月30S,我项目部共进场330型挖机一台、50型装载机1台、20T压路机一台、洒水车

4、一辆、翻斗车8辆、推土机一台。具体完成工程量见下表:项目名称范围实际完成工程量(m3)合同总量(m3)占合同量的%完成的投资金额(元)备注堤防加培清基K369+000-K373+3004278942789100150189堤防加培填筑K369+000-K373+300200003422385.84576600第四节9月份Tl月份进度计划根据现场实际情况,现征地、土场已基本解决。所以9月份Tl月份是施工的重要阶段,计划堤防填筑全部完成共322238?,完成投资9290121.54元、背水侧填塘全部完成共129422n?,完成投资2622090元、护坡工程完成200Onb完成投资4662389.1

5、72元、上堤道路全部完成,完成投资258691元、防汛路全部完成,完成投资244910元,具体计划完成工程量见下表。项目名称范围分项名称计划完成工程量(m3)合同总量(m3)占合同量的%计划完成的投资金额(元)堤防加培填筑K369+000-K373+30032223834223894.169290121.54顺堤河治理填塘K369+400-K373+3001294221294221002622090堤防护坡工程K372+800-K373+300清基13101.352816646.5145984.57土方开挖6750.671451346.5119644.452土方回填3750.23806346.

6、5159066.13砂砾石垫层3724.19800746.51390779.26土工膜铺设(m2)31826.976842846.51429345.79石笼护坡9930.692135146.512981788.97石笼齿墙3000645046.51735780上堤道路100258691防汛路100244910合计:17078201.712(1) 9月份计划完成堤防加培填筑12万n?、填塘21570m护坡工程完成500m,在现有机械的情况下计划再增加挖机1台、翻斗车7辆、装载机2辆,共有挖机2台、翻斗车15辆、装载机3辆、压路机1辆、洒水车1辆、推土机一台。在现有人员的基础上再进场砌筑工人60人

7、,分为俩个施工队,分段作业。具体工程量见下表:项目名称范围分项名称计划完成工程量(m3)合同总量(m3)占合同量的%计划完成的投资金额(元)堤防加培填筑K369+000-K373+30012000034223835.063459600顺堤河治理填塘K369+400-K373+3002157012942216.67437008.2堤防护坡工程K372+800-K373+300清基32762816611.6311498.76土方开挖16881451311.634912.08土方回填937.56806311.6314766.57砂砾石垫层931.05800711.6397695.08土工膜铺设(m2

8、)7956.746842811.63107336.48石笼护坡2482.672135111.63748446.49石笼齿墙750645011.63183945(2) 10月份计划完成堤防加培填筑14万n?、填塘35000m3,上堤坡道2处全部完成、防汛路2处全部完成、护坡工程800m,施工机械再增加一台挖掘机共有挖机3台、再增加翻斗车5辆,共有翻斗车20辆、装载机3辆、压路机1辆、洒水车1辆、推土机一台。在现有人员的基础上再增加砌筑工人15人,共有砌筑工人75人,分为三个作业班组,分段作业。具体工程量见下表:项目名称范围分项工程计划完成工程量(ID3)合同总量(m3)占合同量的%计划完成的投资

9、金额(元)堤防加培填筑K369+000-K373+30014000034223840.914036200顺堤河治理填塘K369+400-K373+3003500012942227.04709100上堤道路K369+391K372+635清基5865861002057填方63566356100209049泥结石310.2310.210047585防汛路清基181518151004901填土3964396410090102泥结石35403540100108607路缘石(m)1180118010041300堤防护坡工程K372+000-K372+800清基5240.192816618.618393.

10、07土方开挖2700.091451318.67857.262土方回填1500.09806318.623626.42砂砾石垫层1489.67800718.6156311.07土工膜铺设(m2)12730.796842818.6171738.36石笼护坡3972.282135118.61192716.79石笼齿墙1200645018.6294312(3) 11月份计划完成堤防加培填筑6.224万a?、填塘72852、完成护坡工程700叫施工机械有挖机3台、翻斗车20辆、装载机3辆、压路机1辆、洒水车1辆、推土机一台。共有砌筑工人75人,分为三个作业班组,分段作业。具体工程量见下表:项目名称范围分项

11、工程计划完成工程量(II?)合同总量(m3)占合同量的%计划完成的投资金额(元)堤防加培填筑K369+000-K373+30O6223834223818.191794321.54顺堤河治理填塘K369400-K373+3007285212942256.291475981.52堤防护坡工程K371+300-K372000清基4585.162816616.2816093.92土方开挖2362.581451316.286875.11土方回填1312.58806316.2820673.14砂砾石垫层1303.47800716.28136773.11土工膜铺设(m2)11139.446842816.28

12、150271.05石笼护坡3475.742135116.281043625.69石笼齿墙1050645016.28257523第五节进度计划保证措施根据目前本标段实际施工进度情况,为了继续加快本工程合同项目的施工进度,确保施工进度计划目标的实现,拟采取以下保证措施:(1)对可施工项目全部展开,加班加点、加快施工进度,对作业面制定节点目标,并根据节点目标确定每周施工任务,项目副经理主抓生产,严格实行按周考核奖罚制度,提高参建人员工作积极性及主动性,加快各项工作施工进度。(2)针对目前已完成工程量实际情况,保持多工作面平行施工,加快施工进度。(3)保证资金的供给,以确保土方填筑的顺利进行。(4)项

13、目部管理人员全部驻扎现场,外出全部请假,以管理求进度。第六节安全保证措施(1)针对公司对本项目的要求,考虑到本项目施工内容,施工作业面较多,在施工中,质量安全部要对各作业面进行安全巡查,发现安全隐患,及时制止或消除。同时,专兼职安全员加强施工现场巡查,加强习惯性违章监管,加大习惯性违章人员处罚力度。(2)项目部积极编制各项施工安全技术措施,并组织对各作业人员进行交底,要求必须严格按照各机械设备的操作规程进行操作,同时要求各车辆必须减速慢性,注意行车安全。(3)加强交通安全管理,严格执行持证作业,禁止酒后作业,疲劳驾驶。施工车辆严格控制车速,并安排人员随机进行检查。严禁出现人货混装现象,严禁三轮车、装载机料斗及装载机外侧载人。(4)组织对农民工进行安全教育,严格做好安全防护工作,对不符合规范要求的坚决整改。(5)在施工期间,要求专兼职安全员严格履行安全职责,加大施工现场安全检查及巡查力度,发现安全隐患及违规行为及时报告或要求整改,确保施工安全。第七节施工进度横道图附件:9-11月份进度横道图黄河内蒙古段二期防洪工程包头市段工程施工第7标段9-11月施工进度计划横道图序号工程项目名称2016年9-n月进度计划910111020301020311020301堤防填筑.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
