《2022年一造案例真题第四题结算题全.docx》由会员分享,可在线阅读,更多相关《2022年一造案例真题第四题结算题全.docx(9页珍藏版)》请在第壹文秘上搜索。

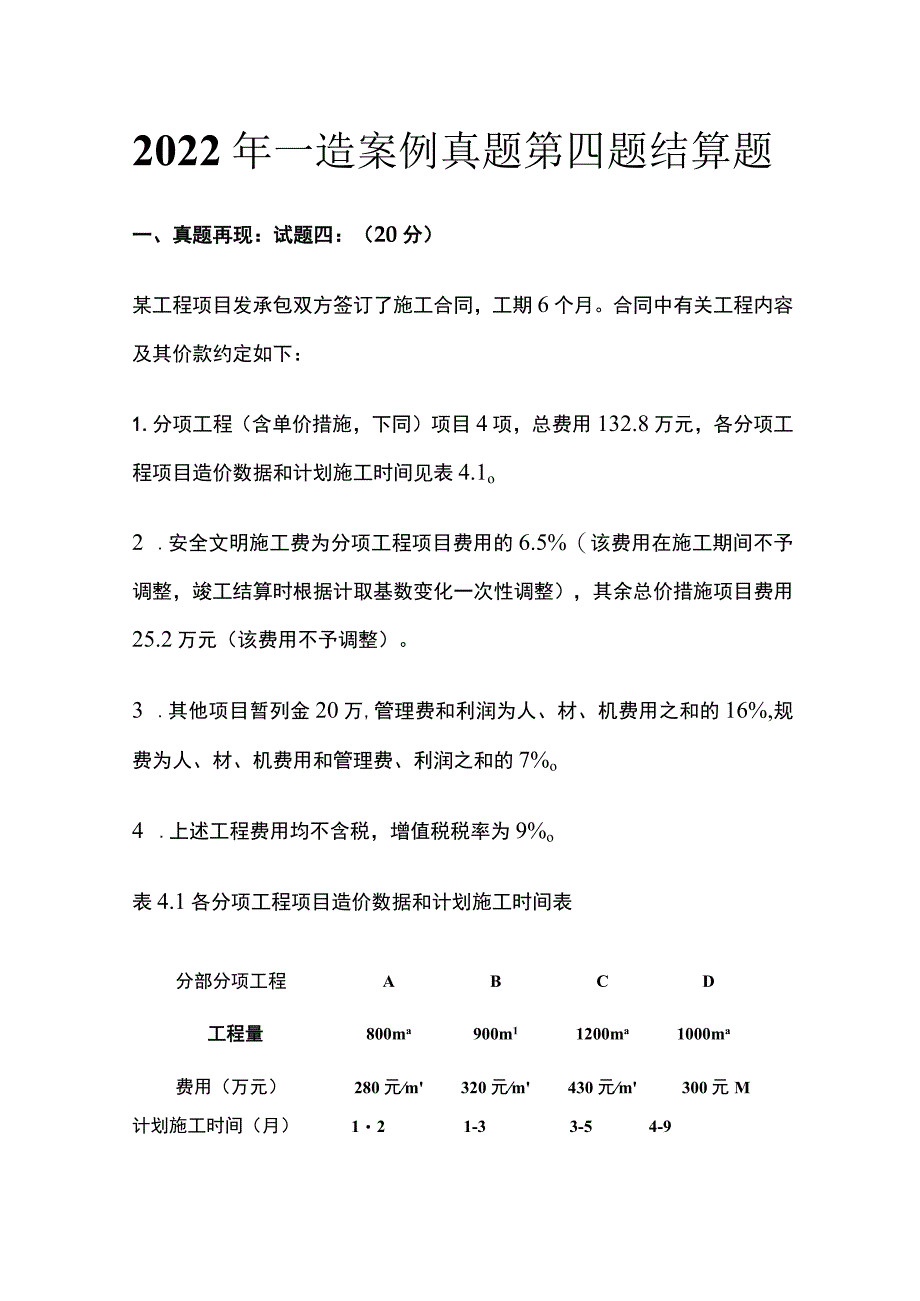

1、2022年一造案例真题第四题结算题一、真题再现:试题四:(20分)某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下:1.分项工程(含单价措施,下同)项目4项,总费用132.8万元,各分项工程项目造价数据和计划施工时间见表4.1o2 .安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2万元(该费用不予调整)。3 .其他项目暂列金20万,管理费和利润为人、材、机费用之和的16%,规费为人、材、机费用和管理费、利润之和的7%o4 .上述工程费用均不含税,增值税税率为9%o表4.1

2、各分项工程项目造价数据和计划施工时间表分部分项工程ABCD工程量800ma900m11200ma1000ma费用(万元)280元m320元m430元m300元M计划施工时间(月)121-33-54-9有关工程价款结算与支付约定如下:1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款(在施工期间第25月的每个月工程款中等额扣回),并同时将安全文明施工费工程款的70%支付给承包人。2 .分项工程项目工程款按施工期间实际完成工程量逐月支付。3 .除开工前支付的安全文明施工费工程款外,其余总价措施项目工程款按签约合同价,在施工期间第15月分5次等额支

3、付。4 .其他项目工程款在发生当月支付。5 .在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。6 .发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算总造价的3%)后,一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项:1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致C分项工程项目工程量减少30Om2、D分项工程项目工程量增加200m2,发包人考虑该技术带的工程品质与运营效益的提高,同意将C分项工程项目的综合单价提高50%,D分项工程项目的综合单价不变。7 .B分项工程项目实际施工时间为第25月;其他分项工
4、程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。3.施工期间第5月,发生现场签证和施工索赔工程费用6.6万元。问题:1 该工程项目安全文明施工费是多少万元?签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元?2 .施工期间第2月,承包人完成分项工程项目工程进度款为多少万元?发包人应支付给承包人的工程进度款为多少万元?3 .应用新型绿建技术后,CsD分项工程项目费用应分别调整为多少万元?4 .从开工到施工至第3月末,分项工程项目的拟完工程计划投资、已完工程计划投资、已完工程实际投资分别为多少万元(不考虑安全
5、文明施工费的影响)?投资偏差、进度偏差分别为多少万元?5该工程项目安全文明施工费增减额为多少万元?合同价增减额为多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为多少万元?(注:计算过程和结果均保留三位小数)二.解题思路及答案:问题1解题思路: 安全文明施工费不是安全文明施工费工程款不用乘以规费税金,不要多乘了! 签约合同价二(分部分项工程费+措施费+暂列金额+专业工程暂估价+总承包服务费+计日工)(1+规)*(1+税) 措施费二单价措施费+总价措施费 总价措施费=安全文明施工费+其他总价措施费 开工前发包人应支付材料预付款=(分
6、+其他总价措施费)*(1+规)*(1+税)*支付比例,注意扣除安全文明施工费和暂列金额开工前发包人应支付安全文明施工费工程款=安全文明施工费*(1+规)*(1+税)*预付比例*进度款支付比例,开工前发包人应支付安全文明施工费工程款是进度款性质2 .问题1答案:签约合同价二(132.8+8.632+25.2+20)X(1+7%)X(1+9%)=217.669(万元)开工前发包人应支付材料预付款=(132.8+25.2)(1+7%)(1+9%)20%=36855(万元)开工前发包人应支付安全文明施工费工程款=8.632(1+7%)(1+9%)70%80%=5.68(万元)3 .问题2解题思路: 某
7、月承包人完成分项工程项目工程进度款=表格中给出的第某月承包商各个实际完成的工程量*综合单价(投标单价或调整后的综合单价)之和,注意这里只求分部分项的工程进度款,而不是工程进度款 某月发包人应支付给承包人的工程进度款二承包人已完成的工程款*支付比例材料预付款甲供材裸价(一般没有),注意不能直接用上一步的结果,这里求得的工程进度款而不是分部分项工程款还要加上完成的措施费工程款及其他费用工程款,注意乘以支付比例及扣除材料预付款4、问题2答案:分项工程A费用=800x280/10000=22.4(万元)分项工程B费用=900x320/1000=28.8(万元)2月承包人完成分项工程项目工程进度款=(2
8、2.4/2+28.8/4)(1+7%)X(1+9%)=21.460(万元)2月发包人应支付给承包人的工程进度款=21.46080%+(25.2+8.632X30%)X(1+7%)X(1+9%)/5X80%-36.8554=13.140(万元)5.问题3解题思路: 实际分项工程费=实际工程量*实际综合单价 实际分项工程费不是款,不用乘以规费税金 本题目较简单,直接给出综合单价调整方法6、问题3:答案C实际分项工程费=(1200-300)430(1+50%)/10000=58.050(万元)D实际分项工程费=(1000+200)300/10000=36.000(万元)7.问题4解题思路: 题目中不
9、再给出图表形式,而是表格形式,自己需要简单画图 分项工程计划投资二各分项工程累计完成值*(1+规)*(1+税),注意这里是累计值 分项工程拟完工程计划投资二各分项工程累计完成值*(1+规)*(1+税)=(各分项计划工程量*原单价求和)*(1+规)*(1+税) 分项工程已完工程计划投资二各分项工程累计完成值*(1+规)*(1+税)=(各分项实际工程量*原单价求和)*(1+规)*(1+税) 分项工程已完工程实际投资二各分项工程累计完成值*(1+规)*(1+税)=(各分项实际工程量*新单价求和)*(1+规)*(1+税) 进度偏差二.已完工程计划投资-拟完工程计划投资进度偏差0,进度提前; 投资偏差二
10、.已完工程计划投资-已完工程实际投资投资偏差0,投资节约; 注意题目的要求:某分部分项工程偏差、全部分部分项工程偏差还是分部分项工程和单价措施项目偏差&问题4:答案分项工程拟完工程计划投资二(22.4+28.8+51.6/3)(1+7%)(1+9%)=79.775(万元)分项工程已完工程计划投资二(22.4+28.82+30043010000)X(1+7%)(1+9%)=57.965(万元)分项工程已完工程实际投资二(22.4+28.82+3004301.510000)(17%)(1+9%)=65.488(万元)投资偏差=57.965-65.488=7.523万元,投资增加7.523(万元)进
11、度偏差=57.965-79.775=-2L81万元,进度拖后21.81(万元)9、问题5解题思路: 某分项工程费变化额二原分项工程费-现分项工程费,注意是费! 安全文明施工费增减额二分项工程费变化额总和*题目中给出的调整比例 合同价增减额二(分项工程费变化额总和+安全文明施工费增减额)*(1+规)*(1+税) 发包人应向承包人一次性结清工程结算款二(签约合同价+合同增减额增加的安全文明施工费增减额工程款)*剩余支付比例+安全文明施工费增减额工程款*(1+规)*(1+税) 发包人应向承包人一次性结清工程结算款=(实际总造价增加的安全文明施工费增减额工霞)*剩余支付比例+安全文明施工费增减额工程款
12、*(1+规)*(1+税) 注意先不付增加的安全文明施工费增减额工程款,最后一次性再10、问题5:答案C分项工程费变化额=58.05-(1200X430/10000)=58.05-51.6=6.450(万元)D分项工程费变化额=36-(100030010000)=36-30=6.000(万元)安全文明施工费增减额=(6.45+6)6.5%=0.809(万元)合同价增减额=(6.45+6)(1+6.5%)+6.6-20(1+7%)(1+9%)=-0.164(万元)发包人应向承包人一次性结清工程结算款=217.669-0.164-0.809(1+7%)(1+9%)20%+0.809(1+7%)(1+9%)=44.256(万元)
