《一造案例之工程合同价款管理全.docx》由会员分享,可在线阅读,更多相关《一造案例之工程合同价款管理全.docx(9页珍藏版)》请在第壹文秘上搜索。

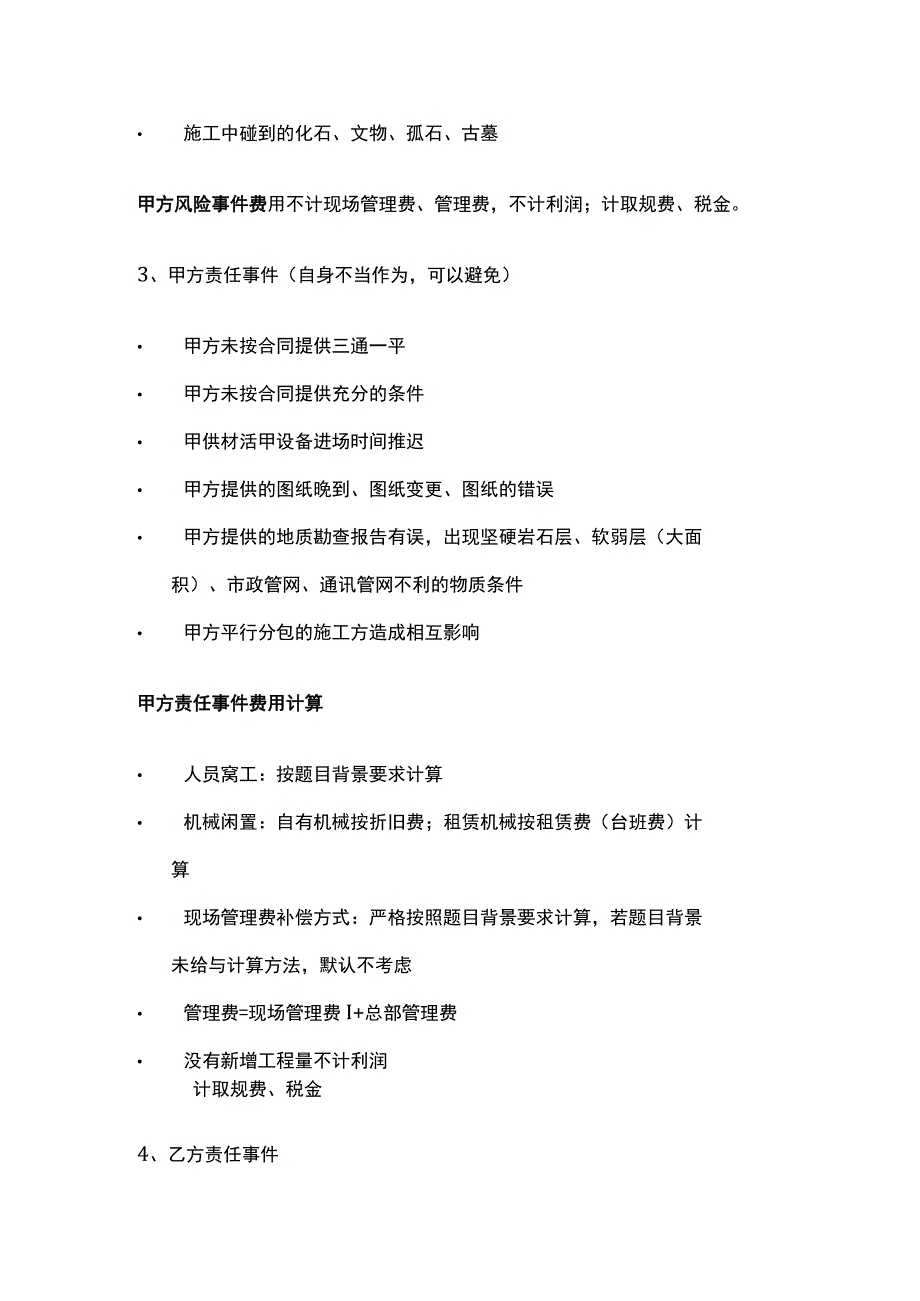

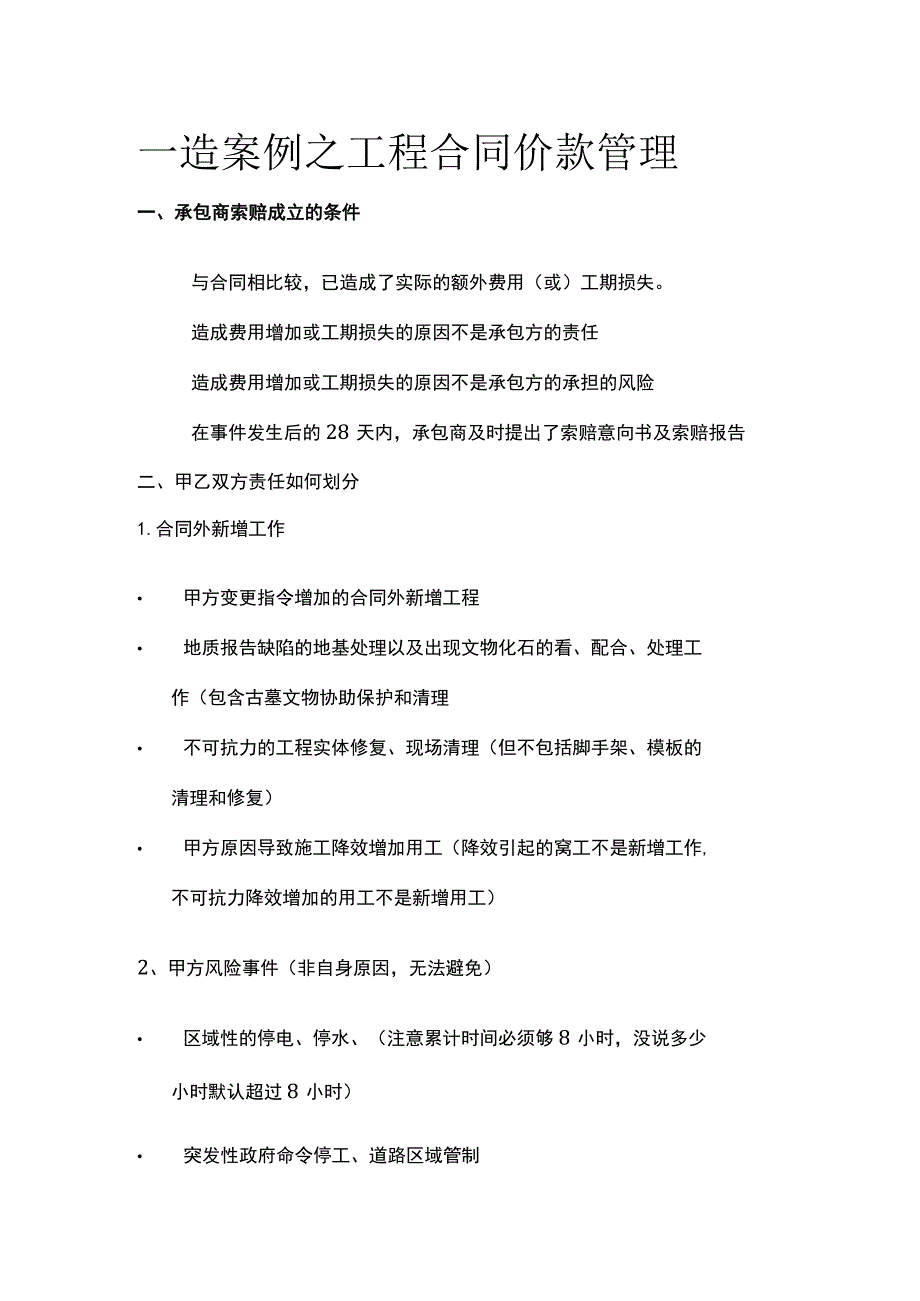

1、一造案例之工程合同价款管理一、承包商索赔成立的条件与合同相比较,已造成了实际的额外费用(或)工期损失。造成费用增加或工期损失的原因不是承包方的责任造成费用增加或工期损失的原因不是承包方的承担的风险在事件发生后的28天内,承包商及时提出了索赔意向书及索赔报告二、甲乙双方责任如何划分1.合同外新增工作 甲方变更指令增加的合同外新增工程 地质报告缺陷的地基处理以及出现文物化石的看、配合、处理工作(包含古墓文物协助保护和清理 不可抗力的工程实体修复、现场清理(但不包括脚手架、模板的清理和修复) 甲方原因导致施工降效增加用工(降效引起的窝工不是新增工作,不可抗力降效增加的用工不是新增用工)2、甲方风险事
2、件(非自身原因,无法避免) 区域性的停电、停水、(注意累计时间必须够8小时,没说多少小时默认超过8小时) 突发性政府命令停工、道路区域管制 施工中碰到的化石、文物、孤石、古墓甲方风险事件费用不计现场管理费、管理费,不计利润;计取规费、税金。3、甲方责任事件(自身不当作为,可以避免) 甲方未按合同提供三通一平 甲方未按合同提供充分的条件 甲供材活甲设备进场时间推迟 甲方提供的图纸晚到、图纸变更、图纸的错误 甲方提供的地质勘查报告有误,出现坚硬岩石层、软弱层(大面积)、市政管网、通讯管网不利的物质条件 甲方平行分包的施工方造成相互影响甲方责任事件费用计算 人员窝工:按题目背景要求计算 机械闲置:自

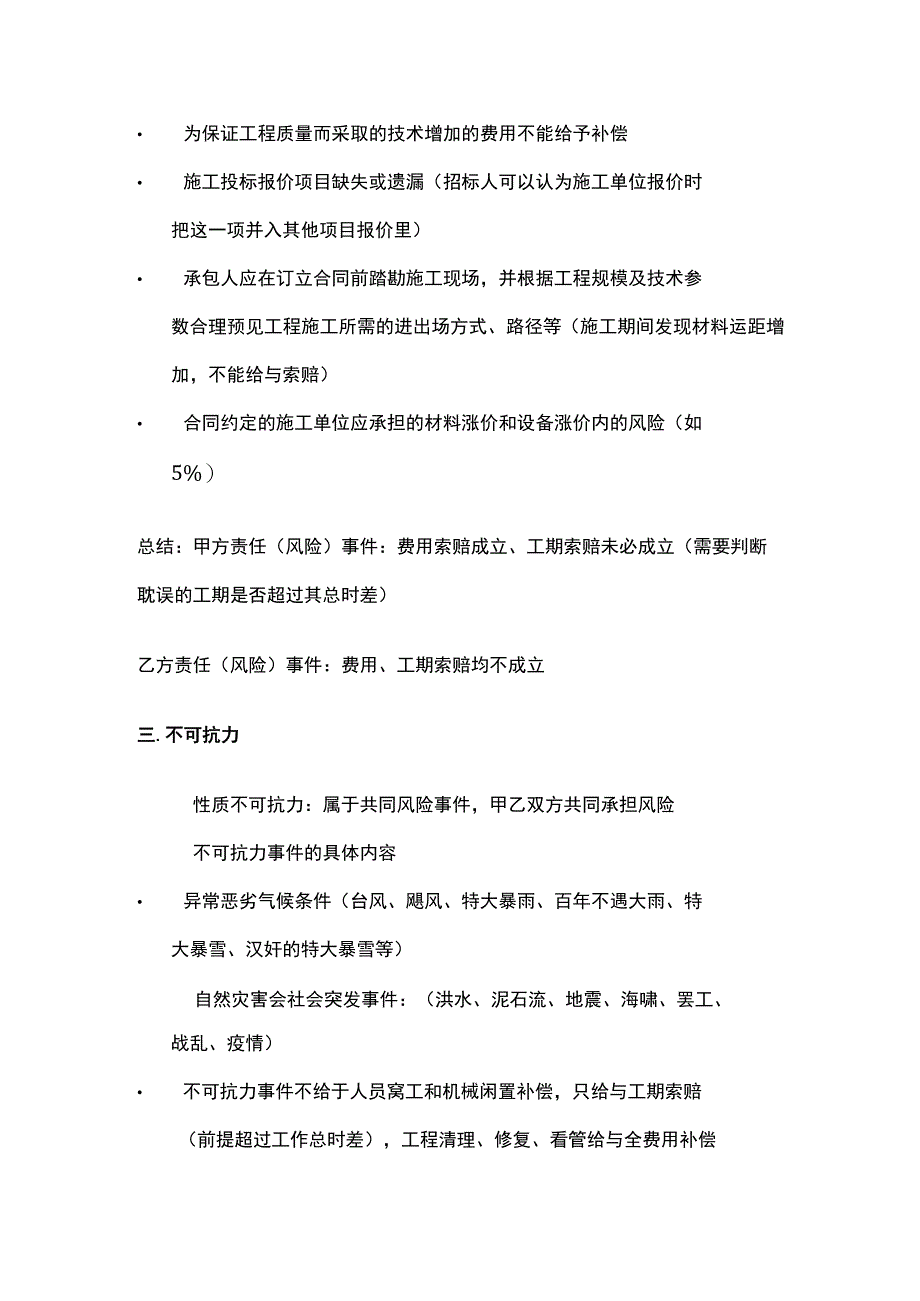

3、有机械按折旧费;租赁机械按租赁费(台班费)计算 现场管理费补偿方式:严格按照题目背景要求计算,若题目背景未给与计算方法,默认不考虑 管理费=现场管理费I+总部管理费 没有新增工程量不计利润计取规费、税金4、乙方责任事件 为保证工程质量而采取的技术增加的费用不能给予补偿 施工投标报价项目缺失或遗漏(招标人可以认为施工单位报价时把这一项并入其他项目报价里) 承包人应在订立合同前踏勘施工现场,并根据工程规模及技术参数合理预见工程施工所需的进出场方式、路径等(施工期间发现材料运距增加,不能给与索赔) 合同约定的施工单位应承担的材料涨价和设备涨价内的风险(如5%)总结:甲方责任(风险)事件:费用索赔成立
4、、工期索赔未必成立(需要判断耽误的工期是否超过其总时差)乙方责任(风险)事件:费用、工期索赔均不成立三.不可抗力性质不可抗力:属于共同风险事件,甲乙双方共同承担风险不可抗力事件的具体内容 异常恶劣气候条件(台风、飓风、特大暴雨、百年不遇大雨、特大暴雪、汉奸的特大暴雪等)自然灾害会社会突发事件:(洪水、泥石流、地震、海啸、罢工、战乱、疫情) 不可抗力事件不给于人员窝工和机械闲置补偿,只给与工期索赔(前提超过工作总时差),工程清理、修复、看管给与全费用补偿3、不可抗力风险分担原则(工程实体归甲方、甲方要求归甲方、人员伤亡各自担) 合同工程本身的损害。因工程损害导致的第三方人员伤亡和财产损失以及运到
5、施工场地用于施工的材料和设备的损害,由甲方承担 甲乙双方人员伤亡由其所在单位负责,并承担相应费用 乙方的施工机械设备损坏及停工损失,由乙方负责承担 停工期间,乙方应甲方要求留在施工场地必要的看管人员、保卫人员的费用,由甲方承担 工程所需清理、修复的费用,由甲方承担 不可抗力解除复工的,若不能按期竣工,应合理延长工期,甲方要求赶工的,赶工费由甲方承担4、不可抗力知识点的延伸 季节性大雨不属于不可抗力,属于一个有经验的承包商可以合理预估,在投标报价时雨季施工措施报价里已计取 不可抗力期间二不可抗力发生时间+后续清理修复时间 不可抗力期间施工的损失:人工窝工+机械闲置不予补偿 不可抗力造成的施工单位
6、人员伤亡,施工使用设备、周转材料(脚手架、模板)、临时设施等的损失,不予补偿 不可抗力发生后重新搭设、修复施工措施的费用(如脚手架、模板支撑)不予补偿,但归属于主体分部分项结构的支撑要索赔(如基坑维护支撑结构) 不可抗力造成的主体工程损坏、修复、场地清理、看管,按全费用索赔 不可抗力前已经运至施工场地的材料和设备的损害可以索赔,但不能计取管理费和利润 施工单位购买的材料或者工程设备在运输过程中发生不可抗力,不能进行索赔,只有运至施工现场发生不可抗力才可进行索赔 发生不可抗力后,题目背景只说重新购置某材料、设备、构件并没有说用于修复工程就不要计取管理费费和利润,但计取规费税金,假如说购买且用于主
7、体修复就要计取全费用 施工单位原因导致工作延迟履行后发生了不可抗力的,不可以进行索赔 临时道路和临时围挡不可以进行索赔,属于安全文明施工费,永久性的道路和永久性的围墙才可以索赔 因工程损坏导致第三方人员伤亡和财产损失及甲供材料和设备的不可以进行索赔四、不利物质条件属于甲方承担的风险:文物、化石属于甲方承担的责任:甲方提供的地勘报告有误,出现软弱层、坚硬岩石层、地下水、市政官网、通讯官网等五、隐蔽工程重新检查承包人经监理人验收覆盖工程隐蔽工程后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查,承包人应遵照执行,并在检查后重新覆盖恢复原状。经检查证明工程质量符合
8、合同要求的,由发包人承担由此增加的费用和延误的工期;经检查证明工程质量不符合合同要求的,由此增加的费用和工期由承包人承担。承包人未通知监理人到场,私自将工程隐蔽部位覆盖的,监理人有权指示承包人钻孔探测或揭开检查,无论工程隐蔽部位质量是否合格,由此增加的费用和延误工期均由承包人承担监理人未按规定时间验收,也没有提出延迟验收的,承包人进行了隐蔽。发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查,承包人应遵照执行,并在检查后重新覆盖恢复原状。经检查证明工程质量符合合同要求的,由发包人承担由此增加的费用和延误的工期;经检查证明工程质量不符合合同要求的,由此增加的费用和
9、工期由承包人承担。总结:承包人私自覆盖:无论检查是否合格,均由承包人承担由此增加的费用或延误的工期;其他情况:检查合格:由发包人承担由此增加的费用或延误的工期;检查不合格:由承包人承担由此增加的费用或延误的工期六、共同延误的处理处理原则:由初始延误者承担共同延误期间的责任不同的事件必须发生在同一工作上才叫共同延误,发生在不同工作上不可以叫共同延误发生在同一工作上要有重叠的时间段,才能叫共同延误,没有重叠的时间段不叫共同延误七.索赔时效承包人应在知道或应当知道索赔事件后28天内向发包人提出索赔意向超过索赔时效无论工期还是费用都不能索赔可索赔结束时间:办理了竣工结算后承包人就已结算部分不能再提出索
10、赔提:1;冰崎IH何OOO3J6IIQ15大32O1120天4月10口#-3528X(大J*贻时效,不俺家崎)索赔时效起始计算时间是该事件的开始发生的时间,不是该事件4、是否可以提出索赔的背景 要明确给出了具体的每个事件的发生时间和提出索赔的时间,要注意施工单位是否在规定时限内(28天内)提交了索赔意向通知 虽未明确给出提出索赔日期,但能够推断出事件开始发生的时间和提出索赔的时间间隔大于28天了 假如背景及时提出了索赔字眼,就是不用考虑索赔时效 题目背景中未提及施工单位提出索赔时间的问题,默认施工单位及时提出了索赔 会算天数(135781012,31天永不差,可以被4整除的是闰年,闰年的2月是
11、29天,不能被4整除的是平年,八、赶工费和工期奖罚处理针对单个工作的赶工-按赶工费计算 施工单位导致的延误,不给赶工费,也不给工期奖励 不可抗力导致的延误,要给予赶工费用 因设计变更实际工程量增加,甲方要求赶工,要给与赶工费单个事件赶工,非施工单位延期原因造成的赶工,按赶工费计算2、施工末期针对多个事件造成的工期延误进行赶工-按工期奖罚计算 施工单位为得到最终工期奖励对某部分工作主动进行赶工,不能按赶工费计算,按工期奖罚计算 比如题目背景出现鉴于该工程工期较紧,甲方要求乙方在安装设备(施工后期)作业过程中采取加快施工的技术组织措施,使该项工作作业时间缩短*天,按工期奖罚计算 施工末期针对多个事件共同延误的工期延误进行整体赶工,工期奖罚计算。
