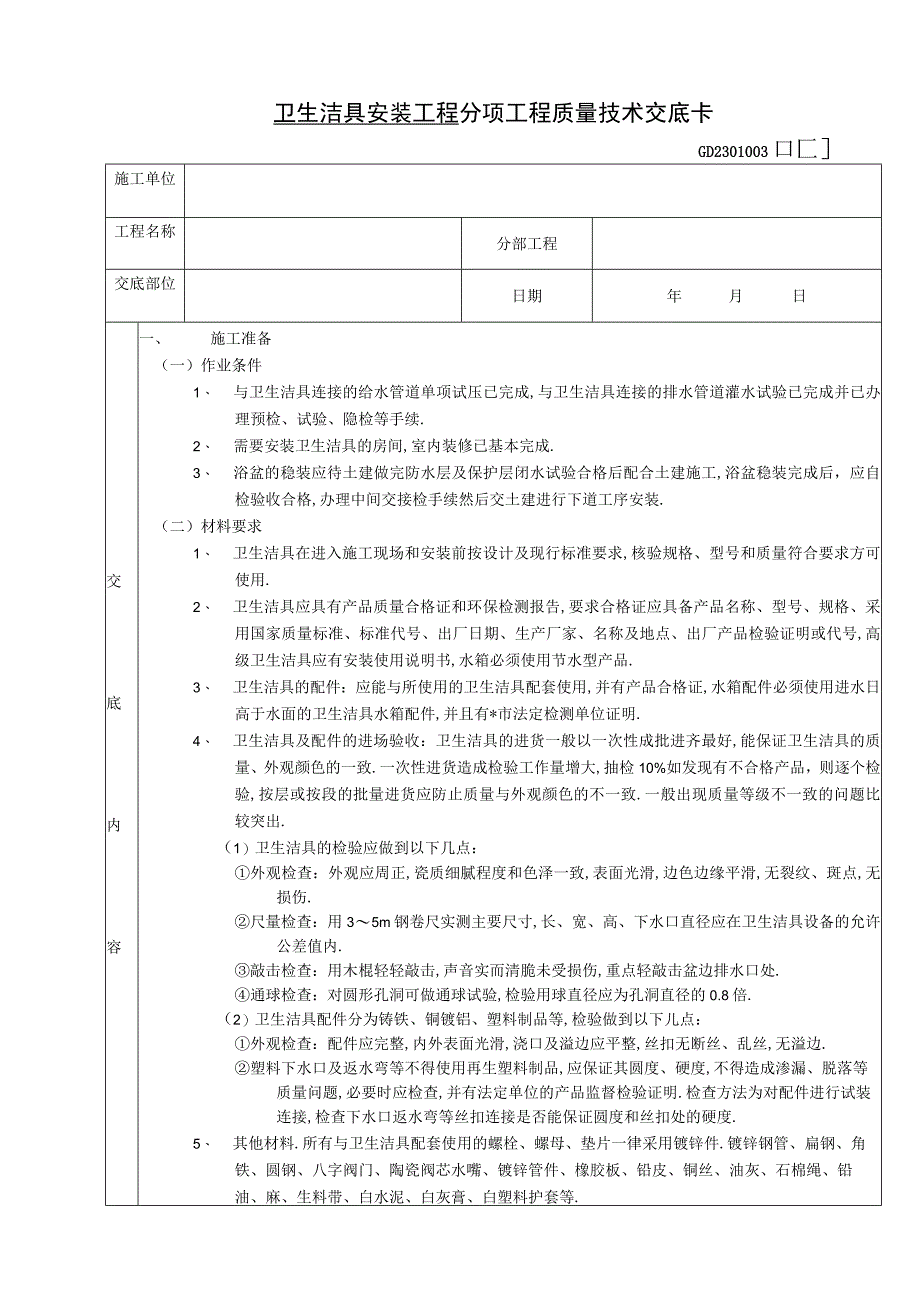

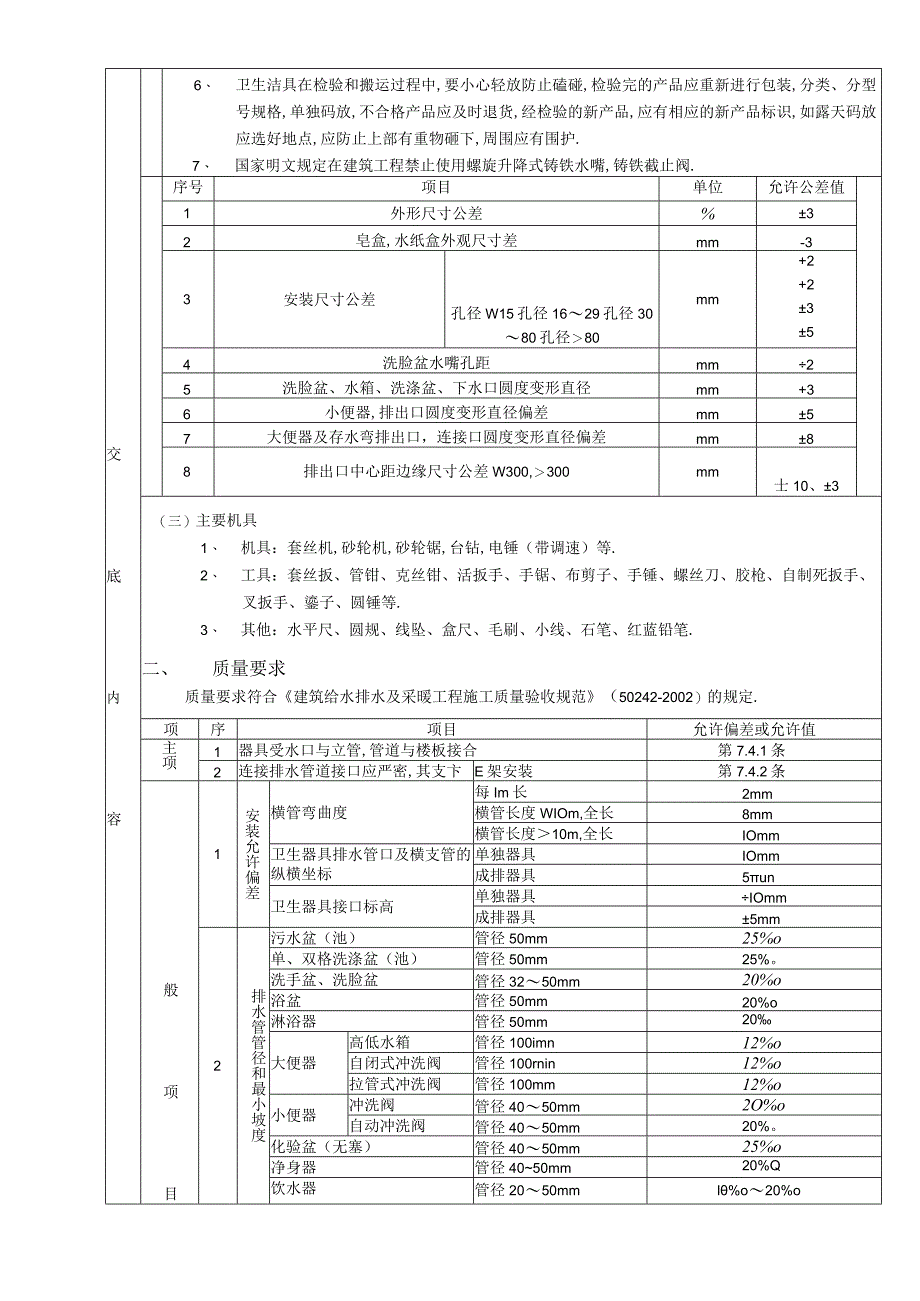

1、卫生洁具安装工程分项工程质量技术交底卡GD2301003口匚施工单位工程名称分部工程交底部位日期年月日交底内容一、施工准备(一)作业条件1、 与卫生洁具连接的给水管道单项试压已完成,与卫生洁具连接的排水管道灌水试验已完成并已办理预检、试验、隐检等手续.2、 需要安装卫生洁具的房间,室内装修已基本完成.3、 浴盆的稳装应待土建做完防水层及保护层闭水试验合格后配合土建施工,浴盆稳装完成后,应自检验收合格,办理中间交接检手续然后交土建进行下道工序安装.(二)材料要求1、 卫生洁具在进入施工现场和安装前按设计及现行标准要求,核验规格、型号和质量符合要求方可使用.2、 卫生洁具应具有产品质量合格证和环保

2、检测报告,要求合格证应具备产品名称、型号、规格、采用国家质量标准、标准代号、出厂日期、生产厂家、名称及地点、出厂产品检验证明或代号,高级卫生洁具应有安装使用说明书,水箱必须使用节水型产品.3、 卫生洁具的配件:应能与所使用的卫生洁具配套使用,并有产品合格证,水箱配件必须使用进水日高于水面的卫生洁具水箱配件,并且有*市法定检测单位证明.4、 卫生洁具及配件的进场验收:卫生洁具的进货一般以一次性成批进齐最好,能保证卫生洁具的质量、外观颜色的一致.一次性进货造成检验工作量增大,抽检10%如发现有不合格产品,则逐个检验,按层或按段的批量进货应防止质量与外观颜色的不一致.一般出现质量等级不一致的问题比较

3、突出.(1)卫生洁具的检验应做到以下几点:外观检查:外观应周正,瓷质细腻程度和色泽一致,表面光滑,边色边缘平滑,无裂纹、斑点,无损伤.尺量检查:用35m钢卷尺实测主要尺寸,长、宽、高、下水口直径应在卫生洁具设备的允许公差值内.敲击检查:用木棍轻轻敲击,声音实而清脆未受损伤,重点轻敲击盆边排水口处.通球检查:对圆形孔洞可做通球试验,检验用球直径应为孔洞直径的0.8倍.(2)卫生洁具配件分为铸铁、铜镀铝、塑料制品等,检验做到以下儿点:外观检查:配件应完整,内外表面光滑,浇口及溢边应平整,丝扣无断丝、乱丝,无溢边.塑料下水口及返水弯等不得使用再生塑料制品,应保证其圆度、硬度,不得造成渗漏、脱落等质量

4、问题,必要时应检查,并有法定单位的产品监督检验证明.检查方法为对配件进行试装连接,检查下水口返水弯等丝扣连接是否能保证圆度和丝扣处的硬度.5、 其他材料.所有与卫生洁具配套使用的螺栓、螺母、垫片一律采用镀锌件.镀锌钢管、扁钢、角铁、圆钢、八字阀门、陶瓷阀芯水嘴、镀锌管件、橡胶板、铅皮、铜丝、油灰、石棉绳、铅油、麻、生料带、白水泥、白灰膏、白塑料护套等.交底内容6、 卫生洁具在检验和搬运过程中,要小心轻放防止磕碰,检验完的产品应重新进行包装,分类、分型号规格,单独码放,不合格产品应及时退货,经检验的新产品,应有相应的新产品标识,如露天码放应选好地点,应防止上部有重物砸下,周围应有围护.7、 国家

5、明文规定在建筑工程禁止使用螺旋升降式铸铁水嘴,铸铁截止阀.序号项目单位允许公差值1外形尺寸公差%32皂盒,水纸盒外观尺寸差mm-33安装尺寸公差孔径W15孔径1629孔径3080孔径80mm+2+2354洗脸盆水嘴孔距mm25洗脸盆、水箱、洗涤盆、下水口圆度变形直径mm+36小便器,排出口圆度变形直径偏差mm57大便器及存水弯排出口,连接口圆度变形直径偏差mm88排出口中心距边缘尺寸公差W300,300mm士10、3(三)主要机具1、 机具:套丝机,砂轮机,砂轮锯,台钻,电锤(带调速)等.2、 工具:套丝扳、管钳、克丝钳、活扳手、手锯、布剪子、手锤、螺丝刀、胶枪、自制死扳手、叉扳手、鎏子、圆锤

6、等.3、 其他:水平尺、圆规、线坠、盒尺、毛刷、小线、石笔、红蓝铅笔.二、质量要求质量要求符合建筑给水排水及采暖工程施工质量验收规范(50242-2002)的规定.项序项目允许偏差或允许值主项1器具受水口与立管,管道与楼板接合第7.4.1条2连接排水管道接口应严密,其支卞E架安装第7.4.2条般项目1安装允许偏差横管弯曲度每Im长2mm横管长度WIOm,全长8mm横管长度10m,全长IOmm卫生器具排水管口及横支管的纵横坐标单独器具IOmm成排器具5un卫生器具接口标高单独器具IOmm成排器具5mm2排水管管径和最小坡度污水盆(池)管径50mm25%o单、双格洗涤盆(池)管径50mm25%。洗

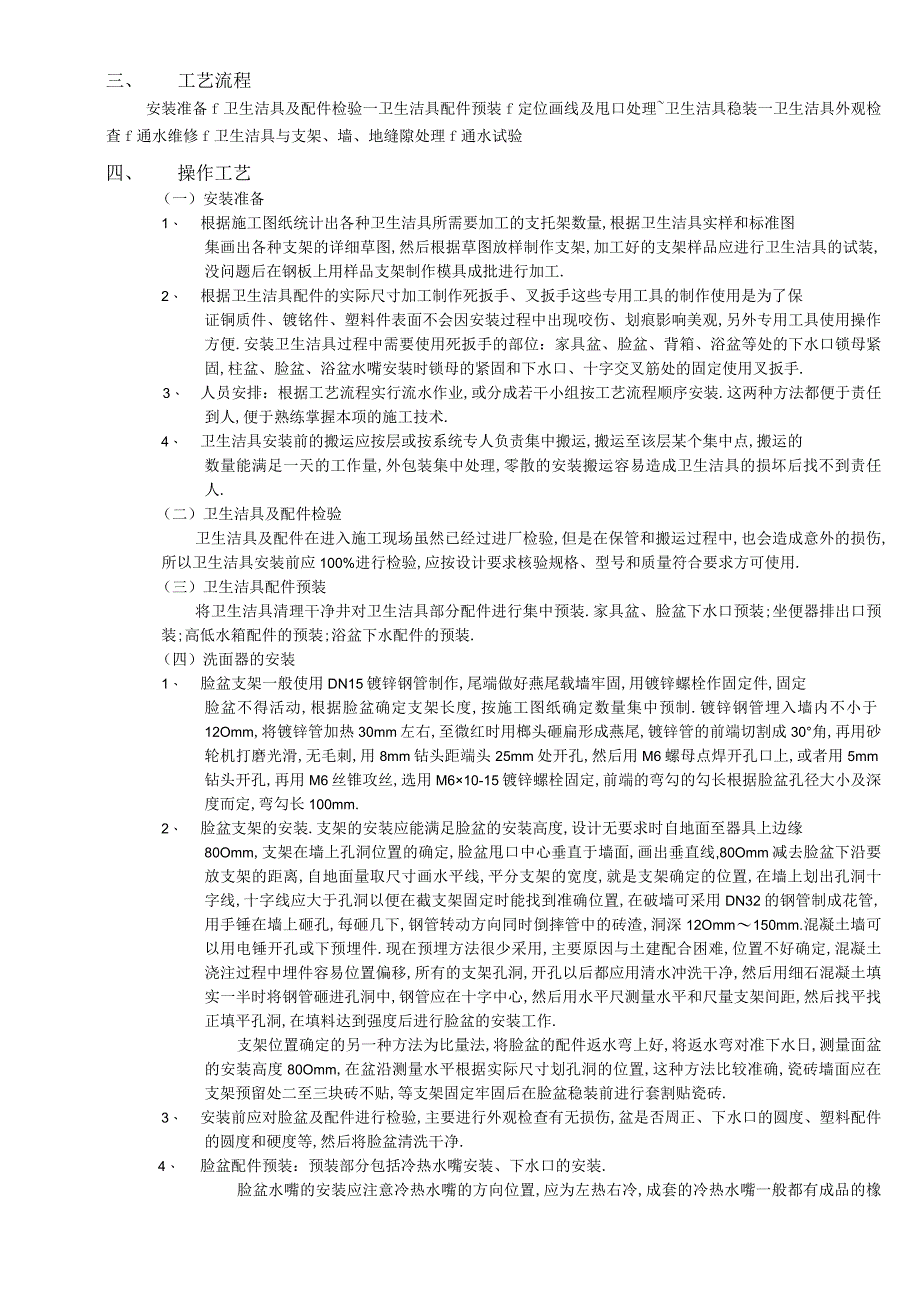

7、手盆、洗脸盆管径3250mm20%o浴盆管径50mm20%o淋浴器管径50mm20大便器高低水箱管径100imn12%o自闭式冲洗阀管径100rnin12%o拉管式冲洗阀管径100mm12%o小便器冲洗阀管径4050mm2O%o自动冲洗阀管径4050mm20%。化验盆(无塞)管径4050mm25%o净身器管径4050mm20%Q饮水器管径2050mml%o20%o三、 工艺流程安装准备f卫生洁具及配件检验一卫生洁具配件预装f定位画线及甩口处理卫生洁具稳装一卫生洁具外观检查f通水维修f卫生洁具与支架、墙、地缝隙处理f通水试验四、 操作工艺(一)安装准备1、 根据施工图纸统计出各种卫生洁具所需要加

8、工的支托架数量,根据卫生洁具实样和标准图集画出各种支架的详细草图,然后根据草图放样制作支架,加工好的支架样品应进行卫生洁具的试装,没问题后在钢板上用样品支架制作模具成批进行加工.2、 根据卫生洁具配件的实际尺寸加工制作死扳手、叉扳手这些专用工具的制作使用是为了保证铜质件、镀铭件、塑料件表面不会因安装过程中出现咬伤、划痕影响美观,另外专用工具使用操作方便.安装卫生洁具过程中需要使用死扳手的部位:家具盆、脸盆、背箱、浴盆等处的下水口锁母紧固,柱盆、脸盆、浴盆水嘴安装时锁母的紧固和下水口、十字交叉筋处的固定使用叉扳手.3、 人员安排:根据工艺流程实行流水作业,或分成若干小组按工艺流程顺序安装.这两种

9、方法都便于责任到人,便于熟练掌握本项的施工技术.4、 卫生洁具安装前的搬运应按层或按系统专人负责集中搬运,搬运至该层某个集中点,搬运的数量能满足一天的工作量,外包装集中处理,零散的安装搬运容易造成卫生洁具的损坏后找不到责任人.(二)卫生洁具及配件检验卫生洁具及配件在进入施工现场虽然已经过进厂检验,但是在保管和搬运过程中,也会造成意外的损伤,所以卫生洁具安装前应100%进行检验,应按设计要求核验规格、型号和质量符合要求方可使用.(三)卫生洁具配件预装将卫生洁具清理干净井对卫生洁具部分配件进行集中预装.家具盆、脸盆下水口预装;坐便器排出口预装;高低水箱配件的预装;浴盆下水配件的预装.(四)洗面器的

10、安装1、 脸盆支架一般使用DN15镀锌钢管制作,尾端做好燕尾载墙牢固,用镀锌螺栓作固定件,固定脸盆不得活动,根据脸盆确定支架长度,按施工图纸确定数量集中预制.镀锌钢管埋入墙内不小于12Omm,将镀锌管加热30mm左右,至微红时用榔头砸扁形成燕尾,镀锌管的前端切割成30角,再用砂轮机打磨光滑,无毛刺,用8mm钻头距端头25mm处开孔,然后用M6螺母点焊开孔口上,或者用5mm钻头开孔,再用M6丝锥攻丝,选用M610-15镀锌螺栓固定,前端的弯勾的勾长根据脸盆孔径大小及深度而定,弯勾长100mm.2、 脸盆支架的安装.支架的安装应能满足脸盆的安装高度,设计无要求时自地面至器具上边缘80Omm,支架在

11、墙上孔洞位置的确定,脸盆甩口中心垂直于墙面,画出垂直线,80Omm减去脸盆下沿要放支架的距离,自地面量取尺寸画水平线,平分支架的宽度,就是支架确定的位置,在墙上划出孔洞十字线,十字线应大于孔洞以便在截支架固定时能找到准确位置,在破墙可采用DN32的钢管制成花管,用手锤在墙上砸孔,每砸几下,钢管转动方向同时倒摔管中的砖渣,洞深12Omm150mm.混凝土墙可以用电锤开孔或下预埋件.现在预埋方法很少采用,主要原因与土建配合困难,位置不好确定,混凝土浇注过程中埋件容易位置偏移,所有的支架孔洞,开孔以后都应用清水冲洗干净,然后用细石混凝土填实一半时将钢管砸进孔洞中,钢管应在十字中心,然后用水平尺测量水

12、平和尺量支架间距,然后找平找正填平孔洞,在填料达到强度后进行脸盆的安装工作.支架位置确定的另一种方法为比量法,将脸盆的配件返水弯上好,将返水弯对准下水日,测量面盆的安装高度80Omm,在盆沿测量水平根据实际尺寸划孔洞的位置,这种方法比较准确,瓷砖墙面应在支架预留处二至三块砖不贴,等支架固定牢固后在脸盆稳装前进行套割贴瓷砖.3、 安装前应对脸盆及配件进行检验,主要进行外观检查有无损伤,盆是否周正、下水口的圆度、塑料配件的圆度和硬度等,然后将脸盆清洗干净.4、 脸盆配件预装:预装部分包括冷热水嘴安装、下水口的安装.脸盆水嘴的安装应注意冷热水嘴的方向位置,应为左热右冷,成套的冷热水嘴一般都有成品的橡

13、胶垫,如果没有橡胶垫应自制橡胶垫和在水嘴的根部垫油灰,将橡胶垫垫好,把水嘴插入脸盆的给水孔眼下面,套上橡胶圈垫,加上镀锌眼圈带上锁母用自制的死扳手将锁母紧至松紧适度.脸盆下水口的安装:一般整套配件,下水口只有一个橡胶垫,应自制一个橡胶垫放到脸盆底下,下水口应选用有溢水孔眼的,如果没有,换货或者用直径IOmm钻头,交叉开孔,共钻4个孔眼,安装下水应注意下水口中的溢水孔眼要对准脸盆排水口内的溢水口眼,将下水口垫上橡胶垫周围抹上少量油灰.插入脸盆的排水口孔内,在脸盆底下将垫好油灰的胶垫套上,加上眼圈带上根母,再用自制的叉扳手将排水口的十字筋卡住,并且将溢水孔眼对正,用死扳手将根母拧至松紧适度,然后进

14、行稳装.5、 脸盆的稳装.先清理下水甩口周边卫生,检查甩口封堵情况,将堵头去掉,用手电筒检查甩口管内是否有异物,必要时进行通水检查是否通畅,自检支架安装位置,如果没有问题将脸盆放在支架上测量脸盆的安装高度和水平,如有误差可以进行微量的调整,直到符合质量要求为止.将支架的弯勾,勾紧脸盆,使脸盆背后与墙贴紧,如果脸盆支架接触不紧密,可用铅皮垫一下,重新检查脸盆的水平度和标高直到符合质量要求为止,这时可以安装返水弯,塑料返水弯可以在丝扣上抹上少量油灰,缠上细麻丝,或用少量油灰缠上生料带拧紧返水弯,返水弯与排水管甩口处应用油麻密封膏填塞,要求排水管甩口应出地面510mm,使用油麻、密封育封闭,注意密封

15、膏使用太厚在干硬的过程中会因收缩出现裂纹,排水塑料管插入排水管甩口内不能低于30mm,并且排水塑料管端部加热用木模将管口扩成喇叭口.稳装后的脸盆再进行给水连接管的安装,在给水支管上安装八字门用短管或连接软管与冷热水嘴连接,接通水源后或用临时水进行脸盆的通水(满水)试验,试验内容:检查脸盆满水后的溢水情况,要求通畅,验盆的下水配件接口处有无渗漏,给水管道接口有无渗漏,排水是否通畅,经自检、互检、专检合格后由专人给脸盆墙面缝隙等处封玻璃胶,(也可以使用白水泥)同时将洗脸盆及周围卫生清理干净.(五)柱盆安装柱盆的安装方法基本与脸盆安装相同,支架为陶瓷支柱,脸盆一般采用镀锌膨胀螺栓固定,安装时将支柱立在排水甩口中心处,将盆放在支柱上,将盆找平找正,将脸盆的固定孔眼直接画到墙上,后边靠近墙面,然后将脸盆和立柱放到安全地点,用调速
