柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx

上传人:p** 文档编号:387363 上传时间:2023-08-06 格式:DOCX 页数:42 大小:110.98KB
下载 相关 举报
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第1页
第1页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第2页
第2页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第3页
第3页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第4页
第4页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第5页
第5页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第6页
第6页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第7页
第7页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第8页
第8页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第9页
第9页 / 共42页
柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx_第10页
第10页 / 共42页
亲,该文档总共42页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

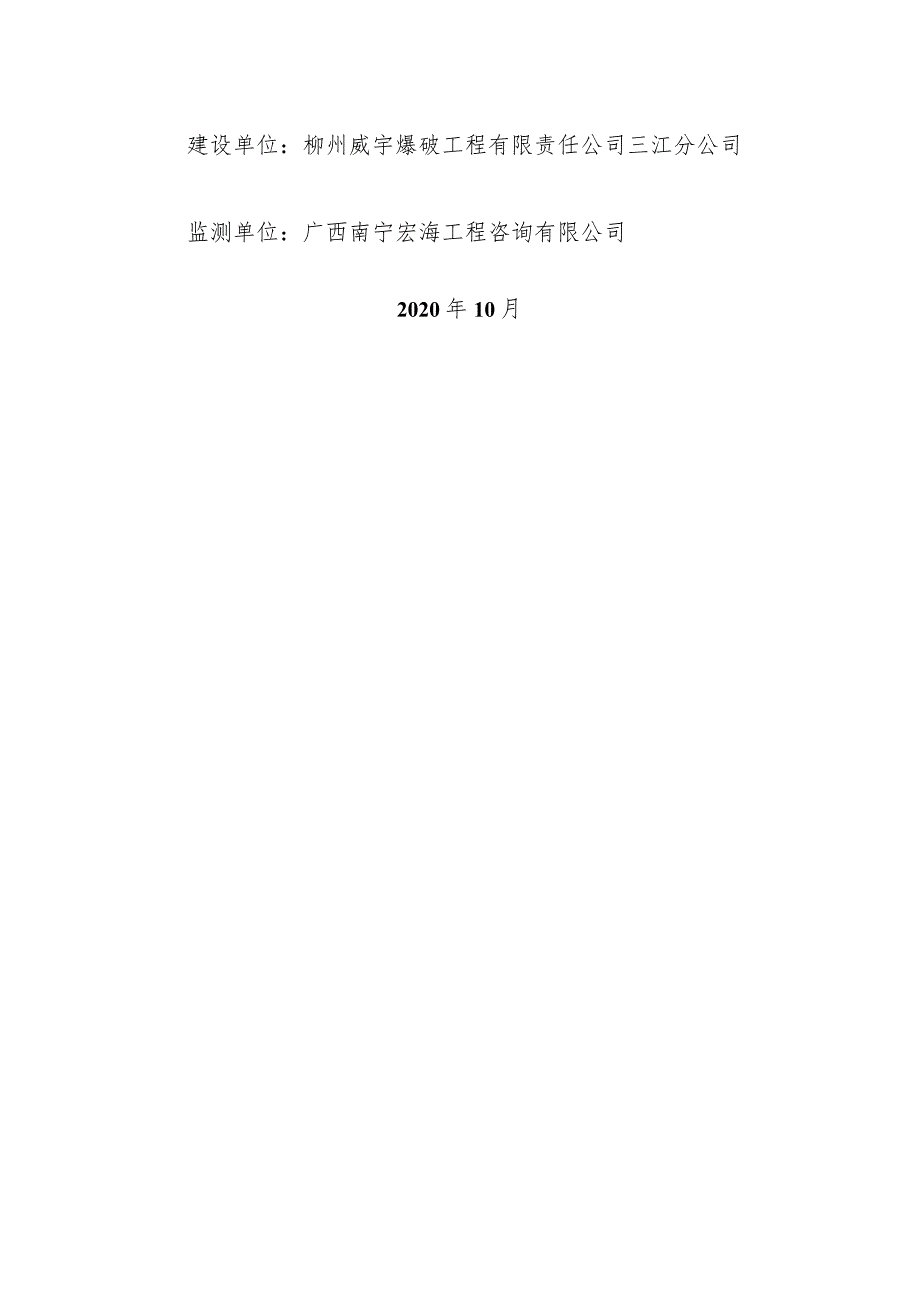

《柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx》由会员分享,可在线阅读,更多相关《柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告.docx(42页珍藏版)》请在第壹文秘上搜索。

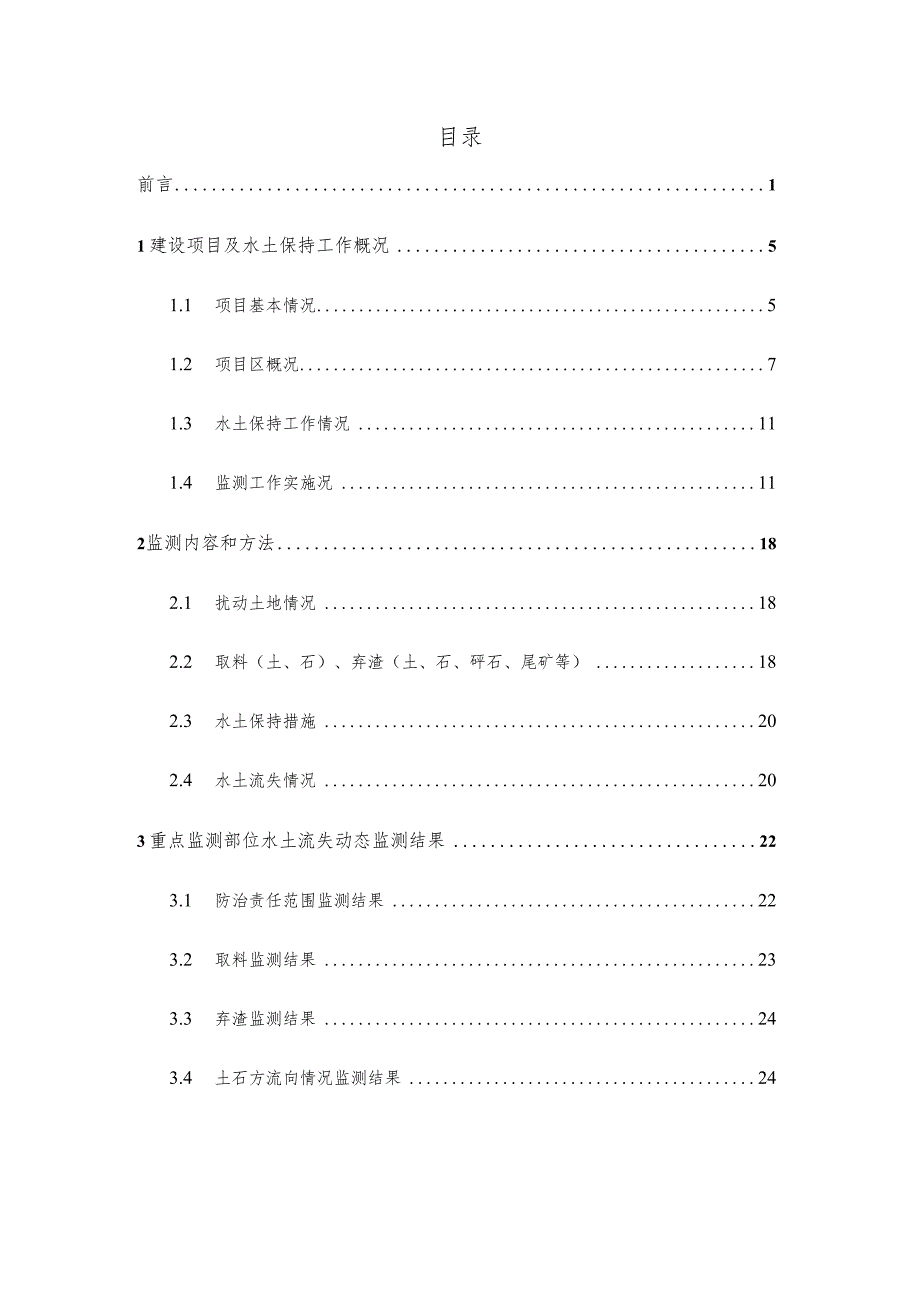

1、柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告建设单位:柳州威宇爆破工程有限责任公司三江分公司监测单位:广西南宁宏海工程咨询有限公司2020年10月目录前言11建设项目及水土保持工作概况51.1 项目基本情况51.2 项目区概况71.3 水土保持工作情况111.4 监测工作实施况112监测内容和方法182.1 扰动土地情况182.2 取料(土、石)、弃渣(土、石、砰石、尾矿等)182.3 水土保持措施202.4 水土流失情况203重点监测部位水土流失动态监测结果223.1 防治责任范围监测结果223.2 取料监测结果233.3 弃渣监测结果243.4

2、 土石方流向情况监测结果244.1 工程措施监测结果254.2 植物措施监测结果264.3 临时防治措施监测结果264.4 水土保持措施防治效果275土壤流失量分析295.1 水土流失面积295.2 土壤流失量295.3 取料(石、料)弃土(石、料)潜在土壤流失量305.4 水土流失危害306水土流失防治效果监测情况326.1 扰动土地整治率326.2 水土流失总治理度326.3 拦渣率与弃渣利用情况326.4 土壤流失控制比326.5 林草植被恢复率326.6 林草覆盖率337结论367.1 水土流失动态变化367.2 水土保持措施评价367.3 存在问题及建议377.4 综合结论378附件

3、及附图398.1 附件398.2 附图39前言柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目位于三江县斗江镇斗江村大办屯三双冲的冲槽内,主要建设内容为:炸药仓库1栋、值班室1栋、门卫岗亭1间、库区围墙508米、库内162立方米专用消防储水池1个、仓库与仓库之间安全防护堤4个、以及道路、绿化、供配电、供水、照明、避雷针、消防设备等工程项目配套设施。工程总占地面积7334m2,全部为永久占地;土石方总挖方量为2028(含表土剥离量1343m3),总填方量为2028m3(含表土回覆量1343m3),不产生永久弃渣。本工程由柳州威宇爆破工程有限责任公司三江分公司投资建设,工程总

4、投资330万元。工程于2013年6月开工,2014年5月建设完成,总工期为12个月。2013年6月,罗城彳么佬族自治县水利局水利工程建设管理站编制完成了柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持方案报告表(报批稿)。2013年7月2日,三江侗族自治县水利局以柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持方案的批复(三水字201334号)予以批复。根据水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知(水保2017365号)以及水利厅关于加强生产建设项目水土保持设施验收事中事后监管的通知(桂水水保201714号

5、)进一步明确了开发建设项目水土保持工程必须与主体工程同时投产使用的制度,将水土保持专项监测报告列为验收必备条件。据此,柳州威宇爆破工程有限责任公司三江分公司于2020年8月委托广西南宁宏海工程咨询有限公司对柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目进行水土保持专项监测。接此委托后,2020年8月2020年10月期间,我公司积极组织相关技术人员,成立水保监测项目组及时开展工作,项目组在详细调查项目区自然及社经概况、水土流失与水土保持现状等背景资料的基础上,依据柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持方案报告表(报批稿)并结合工程建

6、设实际情况开展水土保持监测工作,对工程各个分区的扰动面积、扰动类型、弃土弃渣数量、水土流失量、水土保持措施的布设进展情况及防治效果进行了实地监测。2020年10月,广西南宁宏海工程咨询有限公司编制完成柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测总结报告。柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目水土保持监测特性表主体工程主要技术指标项目名称柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目建设规模建设炸药仓库1栋、值班室1栋、门卫岗亭1间、库区围墙508米、库内162立方米专用消防储水池1个、仓库与仓库之间安

7、全防护堤4个。建设单位柳州威宇爆破工程有限责任公司三江分公司建设地点三江县所属流域珠江流域工程总投资330万元工程总工期12个月监测单位广西南宁宏海工程咨询有限公司联系人及电话杨禄宝自然地理类型低山丘陵地貌防治标准南方红壤区二级标准监测内容监测指标监测方法(设施)监测指标监测方法(设施)1.水土流失状况监测地面观测和调查监测2.防治责任范围监测调查监测3.水土保持措施情况监测调查监测4.防治措施效果监测调查监测5.水土流失危害监测现场巡查水土流失背景值500(tkm2a)方案设计防治责任范围8454m2容许土壤流失量500t(km2a)实际防治责任范围7334m2水土流失目标值500t(km2

8、a)防治措施表土剥离、拦挡、覆盖、排水、覆土、绿化监测防治分类分级指标目标值达到值监测数量扰动土地97%99.88%措施1820建筑物及5505m2扰动地表7334m2结论效果整治率面积m2硬化面积面积水土流失总治理度87%99.51%防治责任范围面积7334m2水土流失面积1829m2土壤流失控制比1.01.0工程措施面积120m2容许土壤流失量500t(km2a)拦渣率95%-植物措施面积1700m2监测土壤流失情况500t(km2a)林草植被恢复率98%99.47%可恢复林草植被面积1709m2林草类植被面积1700m2林草覆盖率22%23.18%实际拦渣量-弃渣量-水土保持治理达标评价

9、水土保持工程措施布置基本完善,但部分排水设施存在堵塞的现象,植被恢复情况较好。总体结论水土保持措施实施以后,工程得到有效防护,扰动地表植被得到恢复,保土保水的能力大大提高;同时,也改善周边生态环境,修复了区域景观,环境质量得到提高。现各项水土保持设施运行良好,能够正常发挥其水土保持功能。主要建议工程主管部门继续作好水土保持植物措施的实施工作,及时修缮损坏的水保设施,对建议已实施的植物措施进行补植和养护,控制区域水土流失的发生,保证水土保持设施的正常运行。1建设项目及水土保持工作概况1.1项目基本情况柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迁建设项目位于三江县斗江镇斗江村大办

10、屯三双冲的冲槽内,主要建设内容为:炸药仓库1栋、值班室1栋、门卫岗亭1间、库区围墙508米、库内162立方米专用消防储水池1个、仓库与仓库之间安全防护堤4个、以及道路、绿化、供配电、供水、照明、避雷针、消防设备等工程项目配套设施。工程总占地面积7334m2,全部为永久占地;土石方总挖方量为2028?(含表土剥离量1343n?),总填方量为2028m3(含表土回覆量1343m3),不产生永久弃渣。本工程由柳州威宇爆破工程有限责任公司三江分公司投资建设,工程总投资330万元。工程于2013年6月开工,2014年5月建设完成,总工期为12个月。本工程主要项目组成及其特性详见表表 1.1-1主要经济技

11、术指标表一、项目的基本情况1项目名称柳州威宇爆破工程有限责任公司三江分公司民用爆破器材仓库整体搬迂建设项目2建设地点三江县斗江镇所在流域珠江流域3项目等级-工程性质搬迁4建设单位柳州威宇爆破工程有限责任公司三江分公司5投资单位柳州威宇爆破工程有限责任公司三江分公司6建设规模建设炸药仓库1栋、值班室1栋、门卫岗亭1间、库区围墙508米、库内162立方米专用消防储水池1个、仓库与仓库之间安全防护堤4个以及道路、绿化、供配电、供水、照明、避雷针、消防设备等工程项目配套设施7总投资330万元建筑工程投资135.5万元8建设期工程于2013年6月开工,2014年5月底完工,工期共12个月二、项目组成及主

12、要技术指标项目组成占地面积(hm2)主要项目名称主要技术指标备注永久临时小计主体工程区66846684道路区650650合计73347334三、项目土石方挖填工程量(万m3)项目组成挖方填方调出调入弃方主体工程区15851585道路区443443合计2028202812项目区概况1.2.1自然条件a)地形地貌三江侗族自治县位于广西壮族自治区北部,地处湘、桂、黔三省(区)交界地,介于东经108。53-109。47,北纬25。226。03,之间。总面积2454101?。东连龙胜、融安县,西接融水县、贵州省从江县,北靠湖南省通道县、贵州省黎平县,南邻县融安县、融水县。县城距离柳州市203km,距桂林

13、市167km。县境内沉积岩分布极广,丹洲群、震旦系分布区占全县面积的95%以上,中生界白垩系在北部程阳呈点状分布,东部与龙胜交界处有少量雪峰期火山喷发岩,河口附近个别超基性岩体,中部及南部露出少量基性岩、闪长岩及煌斑岩;三江县地处江南古陆南缘,属九万大山穹褶带和龙脉褶断带之间,曾经过多次地壳运动,褶皱断裂非常发育。县境地貌分为残余山地、陡崖窄脊山、V形谷、河从丘陵河流谷地、残余山前梯地等六种层次一级地貌。县境大多数山体作北北东南南西展布;大体可分为各福山一黄莲山、菜江山一仙塘山、乌狼坡一青鹅岭、三省坡一龙香岭及白云山等五大山脉。根据中国地震动峰值加速度区划图(GB18306-2015)和中国地

14、震动反应谱特征周期区划图(GB183062015),场址区域地震动峰值加速度值为0.05g,对应的地震基本烈度为7度,地震动反应谱特征周期为0.35s。b)气象项目区属中亚热带季风气候区,气候温暖湿润,四季分明,夏长春短,阳光充足。区域内年降水的分配具有明显的季候性特征,降雨多集中在49月,占全年降雨量的6085%以上,期间常有大雨或暴雨;枯水季节为IO月至次年3月,降水量少,较干燥,是施工的好季节。三江县气象特征见表1.2-10表121三江县气象特征值表气象特征指标单位三江县气温多年平均气温18.3多年极端最高气温39.5多年极端最低气温5.2降雨量多年平均降雨量mm1578.524小时最大降雨量mm308.2降雨强度10年一遇Ih最大降雨强度mm67.820年一遇Ih最大降雨强度mm75.6风主导方位N多年平均风速m/s1.3蒸发量多年平均蒸发量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 环保行业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
