灌注桩钻孔流程及措施.docx

上传人:p** 文档编号:387636 上传时间:2023-08-06 格式:DOCX 页数:2 大小:15.47KB
下载 相关 举报
灌注桩钻孔流程及措施.docx_第1页
第1页 / 共2页
灌注桩钻孔流程及措施.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《灌注桩钻孔流程及措施.docx》由会员分享,可在线阅读,更多相关《灌注桩钻孔流程及措施.docx(2页珍藏版)》请在第壹文秘上搜索。

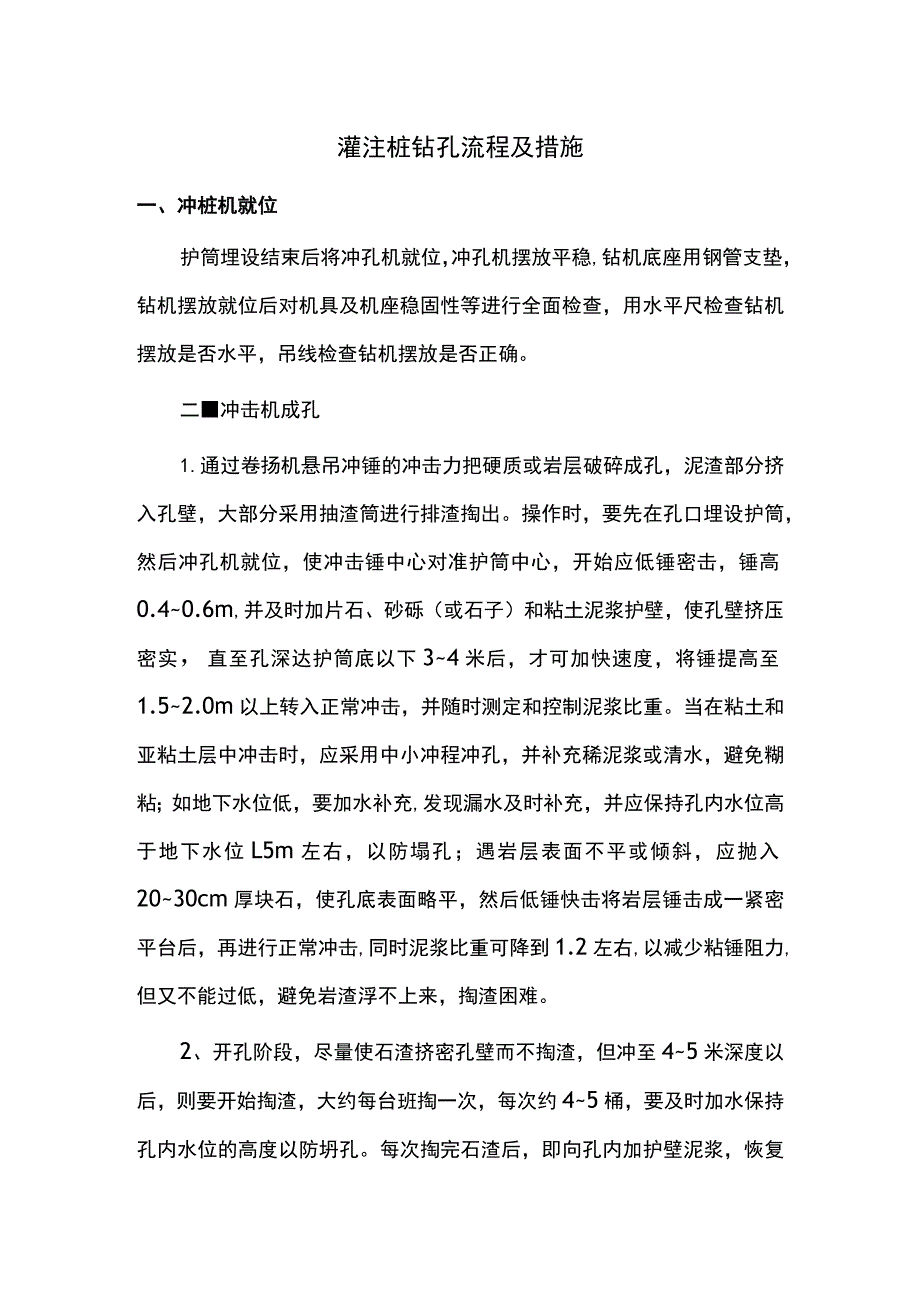

1、灌注桩钻孔流程及措施一、冲桩机就位护筒埋设结束后将冲孔机就位,冲孔机摆放平稳,钻机底座用钢管支垫,钻机摆放就位后对机具及机座稳固性等进行全面检查,用水平尺检查钻机摆放是否水平,吊线检查钻机摆放是否正确。二冲击机成孔1.通过卷扬机悬吊冲锤的冲击力把硬质或岩层破碎成孔,泥渣部分挤入孔壁,大部分采用抽渣筒进行排渣掏出。操作时,要先在孔口埋设护筒,然后冲孔机就位,使冲击锤中心对准护筒中心,开始应低锤密击,锤高0.40.6m,并及时加片石、砂砾(或石子)和粘土泥浆护壁,使孔壁挤压密实,直至孔深达护筒底以下34米后,才可加快速度,将锤提高至1.52.0m以上转入正常冲击,并随时测定和控制泥浆比重。当在粘土

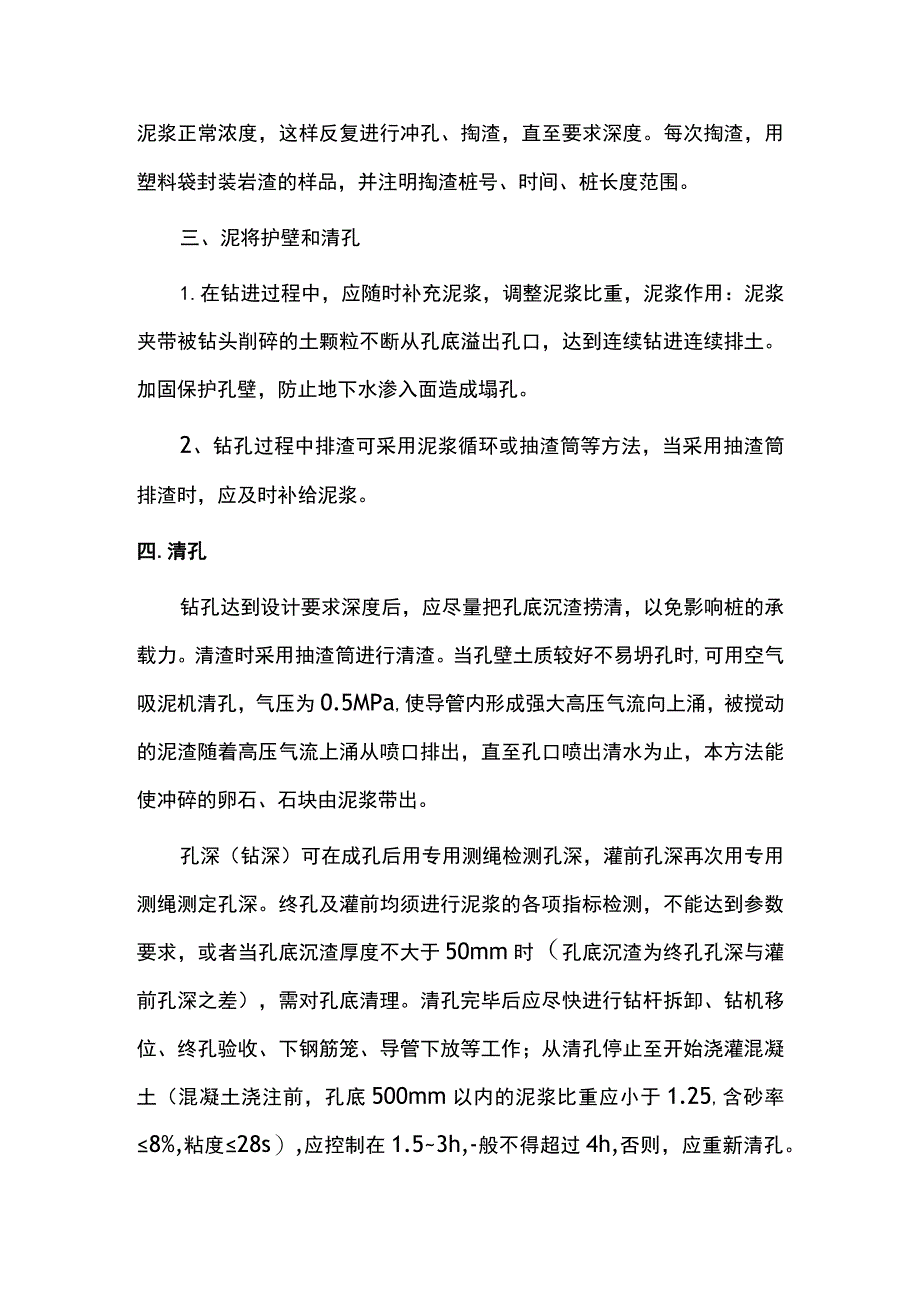

2、和亚粘土层中冲击时,应采用中小冲程冲孔,并补充稀泥浆或清水,避免糊粘;如地下水位低,要加水补充,发现漏水及时补充,并应保持孔内水位高于地下水位L5m左右,以防塌孔;遇岩层表面不平或倾斜,应抛入2030cm厚块石,使孔底表面略平,然后低锤快击将岩层锤击成一紧密平台后,再进行正常冲击,同时泥浆比重可降到1.2左右,以减少粘锤阻力,但又不能过低,避免岩渣浮不上来,掏渣困难。2、开孔阶段,尽量使石渣挤密孔壁而不掏渣,但冲至45米深度以后,则要开始掏渣,大约每台班掏一次,每次约45桶,要及时加水保持孔内水位的高度以防坍孔。每次掏完石渣后,即向孔内加护壁泥浆,恢复泥浆正常浓度,这样反复进行冲孔、掏渣,直至

3、要求深度。每次掏渣,用塑料袋封装岩渣的样品,并注明掏渣桩号、时间、桩长度范围。三、泥将护壁和清孔1.在钻进过程中,应随时补充泥浆,调整泥浆比重,泥浆作用:泥浆夹带被钻头削碎的土颗粒不断从孔底溢出孔口,达到连续钻进连续排土。加固保护孔壁,防止地下水渗入面造成塌孔。2、钻孔过程中排渣可采用泥浆循环或抽渣筒等方法,当采用抽渣筒排渣时,应及时补给泥浆。四.清孔钻孔达到设计要求深度后,应尽量把孔底沉渣捞清,以免影响桩的承载力。清渣时采用抽渣筒进行清渣。当孔壁土质较好不易坍孔时,可用空气吸泥机清孔,气压为0.5MPa,使导管内形成强大高压气流向上涌,被搅动的泥渣随着高压气流上涌从喷口排出,直至孔口喷出清水为止,本方法能使冲碎的卵石、石块由泥浆带出。孔深(钻深)可在成孔后用专用测绳检测孔深,灌前孔深再次用专用测绳测定孔深。终孔及灌前均须进行泥浆的各项指标检测,不能达到参数要求,或者当孔底沉渣厚度不大于50mm时(孔底沉渣为终孔孔深与灌前孔深之差),需对孔底清理。清孔完毕后应尽快进行钻杆拆卸、钻机移位、终孔验收、下钢筋笼、导管下放等工作;从清孔停止至开始浇灌混凝土(混凝土浇注前,孔底500mm以内的泥浆比重应小于1.25,含砂率8%,粘度28s),应控制在1.53h,-般不得超过4h,否则,应重新清孔。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
