《陆浑灌区东一干渠下段2018年度水利工程养护项目施工合同.docx》由会员分享,可在线阅读,更多相关《陆浑灌区东一干渠下段2018年度水利工程养护项目施工合同.docx(7页珍藏版)》请在第壹文秘上搜索。

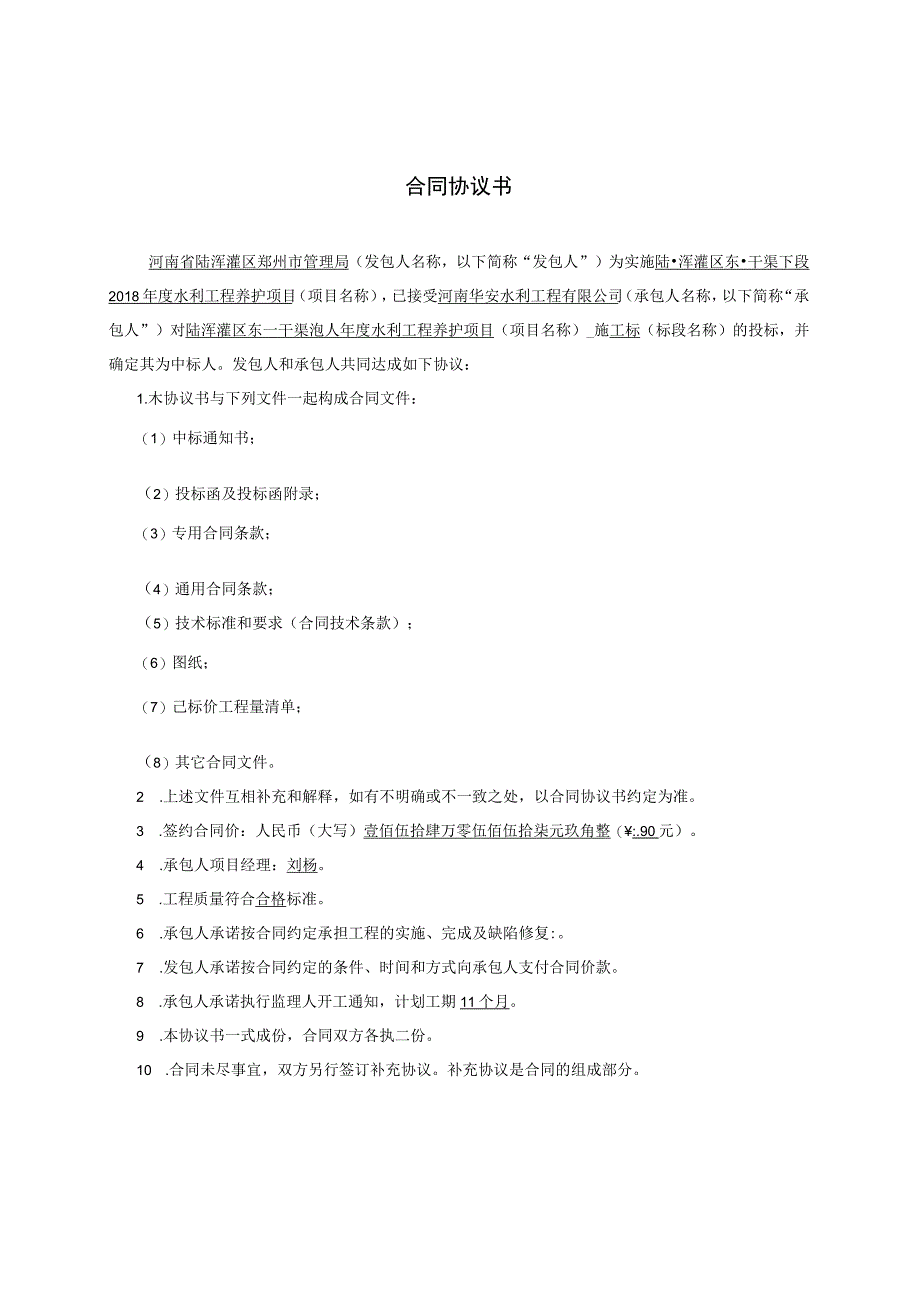

1、陆浑灌区东一干渠下段2018年度水利工程养护项目施工合同项目名称:陆浑灌区东一干渠下段2018年度水利工程养护项目发包方:河南省陆浑灌区郑州市管理局承包方:河南华安水利工程有限公司合同协议书河南省陆浑灌区郑州市管理局(发包人名称,以下简称“发包人”)为实施陆浑灌区东干渠下段2018年度水利工程养护项目(项目名称),已接受河南华安水利工程有限公司(承包人名称,以下简称“承包人”)对陆浑灌区东一干渠泡人年度水利工程养护项目(项目名称)_施工标(标段名称)的投标,并确定其为中标人。发包人和承包人共同达成如下协议:1.木协议书与下列文件一起构成合同文件:(1)中标通知书;(2)投标函及投标函附录;(3
2、)专用合同条款;(4)通用合同条款;(5)技术标准和要求(合同技术条款);(6)图纸;(7)己标价工程量清单;(8)其它合同文件。2 .上述文件互相补充和解释,如有不明确或不一致之处,以合同协议书约定为准。3 .签约合同价:人民币(大写)壹佰伍拾肆万零伍佰伍拾柒元玖角整(:.90元)。4 .承包人项目经理:刘杨。5 .工程质量符合合格标准。6 .承包人承诺按合同约定承担工程的实施、完成及缺陷修复:。7 .发包人承诺按合同约定的条件、时间和方式向承包人支付合同价款。8 .承包人承诺执行监理人开工通知,计划工期11个月。9 .本协议书一式成份,合同双方各执二份。10 .合同未尽事宜,双方另行签订补
3、充协议。补充协议是合同的组成部分。发包人:(盖单位章)承包人:(盖单位章)法定代表人或其委托代理人:(签字)法定代表人或其委托代理人:(签字)2018年1月18日2018年1月18H第一部分通用合同条款第二部分专用合同条款1 一般约定1.1 词语定义1. 1.2合同当事人和人员1. 1.2.2发包人:河南省陆浑灌区郑州市管理局2. 1.2.3承包人:河南华安水利工程有限公司、1.1.2.5分包人:无o1.1.2.6监理人:o1.1.4日期1. 1.4.5缺陷责任期(工程质量保修期):/01.2联络来往函件均应按技术标准和要求(合同技术条款)约定的期限送达一河南省陆浑灌区郑州市管理局。2发包人义
4、务2.1提供施工场地发包人提供的施工场地范围为:发包人负责办理工地范围内的征地,向承包方提供施工用地。3监理人3.1 监理人的职责和权力3.1.1 监理人须根据发包人事先批准的权力范围行使权力,发包人批准的权力范围:(1)按第4.2条约定,批准工程的分包;(2)按第11.3条约定,确定延长完工期限;(3)按第15.6条约定,批准暂列金额的使用;4承包人4.1 承包人的一般责任4.2 承包人的一般义务4.2.1 其它义务(1)协助发包方搞好工地范围内征地工作。(2)要切实保护农民工利益。在完成一个单项工程30天内应支付参建农民工工资,在完成全部合同工程任务30天内必须支付完参建农民工全部工资。否
5、则,由发包方直接从其履约保证金中代为支付;情节严重造成社会影响的,报郑州市水务局备案,取消其三年内郑州地区水利工程建设市场参与资格。4.3 分包允许承包人分包的工程项目、工作内容的规定:本工程不允许分包,但确需分包,须经发包人同意,并报上级水行政监督部门批准。4.4 和工程设备5.1 承包人提供的材料和工程设备“承包人应对其采购的材料和工程设备负责”修改为“按规定由承包人负责采购和安装的设备,应根据施工进度的安排和本技术条款的技术要求,提出工程设备的订货单,报送监理人审批”。5.2 发包人提供的材料和工程设备删去本款全文,并代之以:发包人不提供材料和工程设备。5.3 设备和临时设施6.1发包人
6、提供的施工设备和临时设施删去本款全文,并代之以:发包人提供施工用水、电。7交通运输7.1道路通行权和场外设施道路通行权及场外设施的约定:承包人自主办理。8施工安全、治安保卫和环境保护8.1 发包人的施工安全责任发包人提供与本工程有关的资料,其余资料由承包人负责收集。9承包人的施工安全责任增加以下条款:施工安全控制目标:无责任死亡事故发生,杜绝重大机械设备事故、重大火灾事故、重大交通事故、重大垮(塌)事故。10文明工地本合同文明工地的约定:发包人指导,承包人具体实施.11开工和竣工(完工)2018年1月20日开工-2018年12月20日竣工8.2 异常恶劣的气候条件异常恶劣的气候条件的范围:50
7、年一遇的最大降水(雪)量、风力八级以上、最高气温大于40、最低气温小于-10C等。8.3 承包人工期延误(1)逾期竣工违约金的计算方法:1000元/天。(2)全部逾期完工违约金的总限额为不超过合同总价的5%O8.4 工期提前工期提前的奖金约定:不奖励。12试验和检验12.1 材料、工程设备和工程的试验和检验12.1.1 本款补充:承包人按合同约定和监理人指示将各项材料试验交第三方实验室检验。承包人试验和检测仪器设备必须经技术监督部门检验合格,并附有效合格证明。12.1.2 本工程实行见证取样的试块、试件及有关材料:由发包人确定o13变更13.1 变更的范围和内容增加或减少合同中关键项目的工程量
8、超过其工程总量的15船关键项目:发包人根据工程情况确定,单价调整方式:参照14.1条款执行。13.2 承包人的合理化建议承包人实现合理化建议的奖励金额为:不奖励。13.3 暂列金额删去本款全文,代之以:暂列金额的使用项目应按变更项目审批程序,报发包人批准后方能实施。暂列金的使用由监理人审核、报发包人审批后才能使用,并对合同价格进行相应调整。14价格调整14.1物价波动引起的价格调整物价波动引起的价格调整方式:不调整。15计量与支付15.1 工程预付款无。15.2 工程进度款付款进度款依据管养进度支付。15.3 3竣工(完工)结算竣工(完工)付款申请单,承包人应提交完工付款申请单一式5份。15.
9、4 最终结清最终结清申请单,承包人应提交最终结算申请单一式份。15.5 竣工财务决算承包人应为竣工财务决算编制提供的资料:由发包人确定。16竣工验收(验收)16.1 验收工作分类本工程法人验收包括:签约后根据工程情况后确定;政府验收包括:签约后根据工程情况后确定。16.2 阶段验收本合同工程阶段验收类别包括:签约根据工程情况后确定。16.3 专项验收本合同工程专项验收类别包括:签约根据工程情况后确定。17保险17.1第三者责任险第三者责任险保险费率:按照相关规定确定;第三者责任险保险金额:按照相关规定确定。17.2对各项保险的一般要求17.2.1保险凭证承包人提交保险凭证的期限:17.2.2保险金不足的补偿承包人负责补偿的范围与金额:;发包人负责补偿的范围与金额:o18争议的解决18.1争议的解决方式合同当事人友好协商解决不成、不愿提请争议评审或不接受争议评审组意见的,约定的合同争议解决方式:提交工程所在地仲裁委员会.
