一级建造师 预应力混凝土施工技术全.docx

上传人:p** 文档编号:388946 上传时间:2023-08-06 格式:DOCX 页数:10 大小:22.69KB
下载 相关 举报

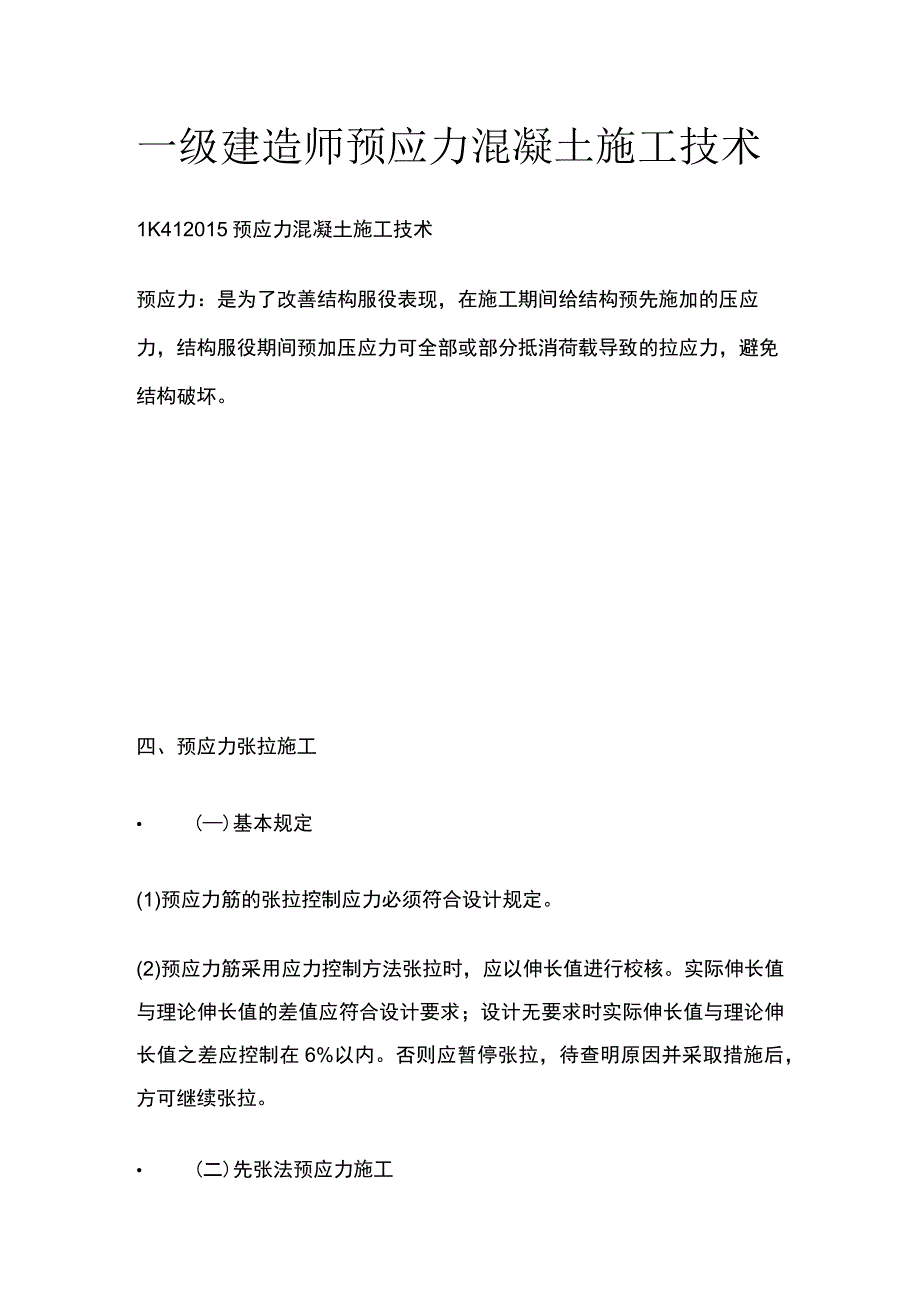

一级建造师 预应力混凝土施工技术全.docx_第1页
第1页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第2页
第2页 / 共10页

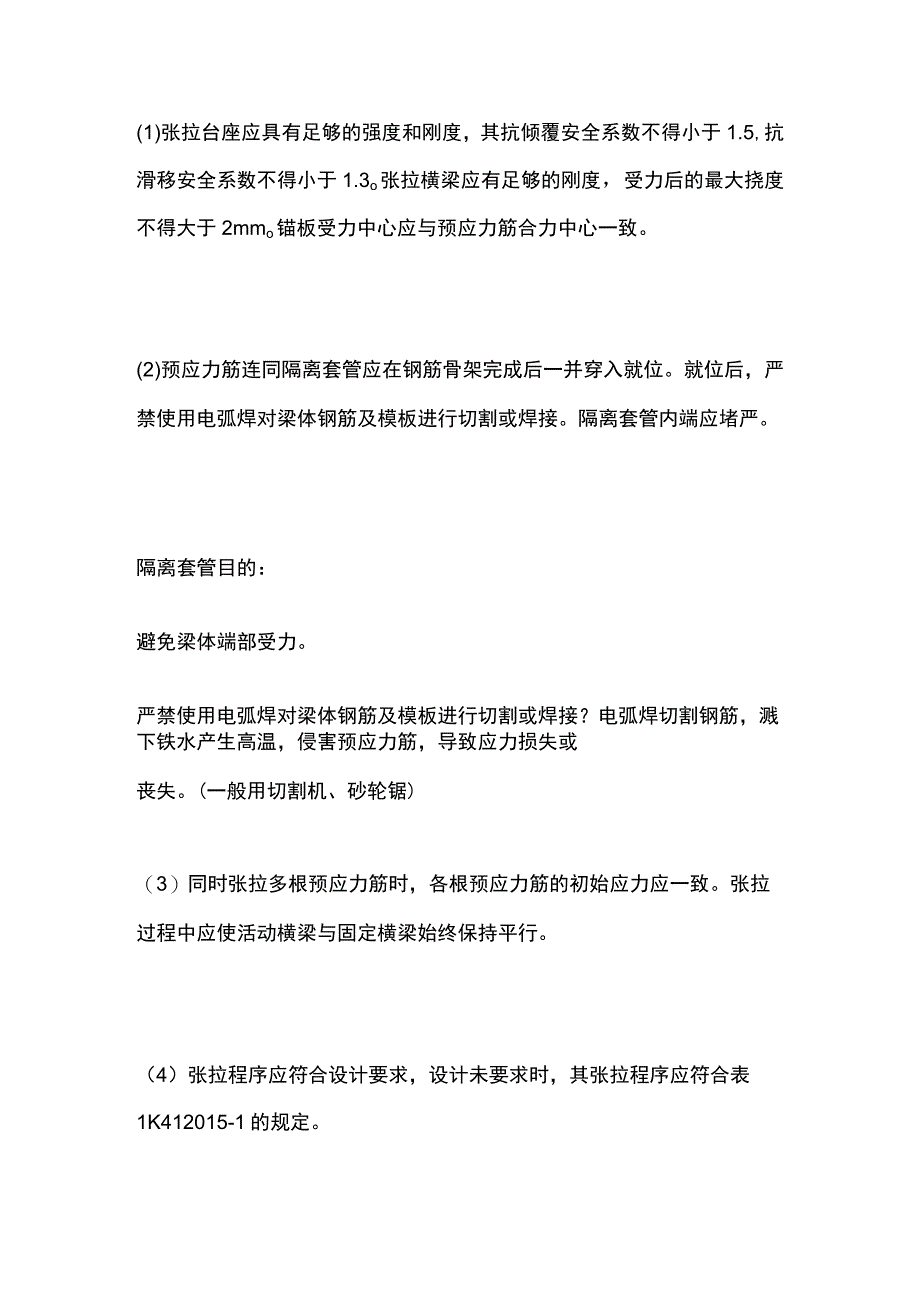

一级建造师 预应力混凝土施工技术全.docx_第3页
第3页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第4页
第4页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第5页
第5页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第6页
第6页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第7页
第7页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第8页
第8页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第9页
第9页 / 共10页
一级建造师 预应力混凝土施工技术全.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《一级建造师 预应力混凝土施工技术全.docx》由会员分享,可在线阅读,更多相关《一级建造师 预应力混凝土施工技术全.docx(10页珍藏版)》请在第壹文秘上搜索。

1、一级建造师预应力混凝土施工技术1K412015预应力混凝土施工技术预应力:是为了改善结构服役表现,在施工期间给结构预先施加的压应力,结构服役期间预加压应力可全部或部分抵消荷载导致的拉应力,避免结构破坏。四、预应力张拉施工 ()基本规定(1)预应力筋的张拉控制应力必须符合设计规定。(2)预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无要求时实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。 (二)先张法预应力施工(1)张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数

2、不得小于1.3o张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mmo锚板受力中心应与预应力筋合力中心一致。(2)预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管内端应堵严。隔离套管目的:避免梁体端部受力。严禁使用电弧焊对梁体钢筋及模板进行切割或焊接?电弧焊切割钢筋,溅下铁水产生高温,侵害预应力筋,导致应力损失或丧失。(一般用切割机、砂轮锯)(3)同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁与固定横梁始终保持平行。(4)张拉程序应符合设计要求,设计未要求时,其张拉程序应符合表1K412015-1

3、的规定。预应力筋种类张拉程序钢筋O玲初应力-1.05ocon0.9confOCon(锚固)钢丝、钢绞线0今初应力1.05con(持荷2min)0-con(锚固)对于夹片式等具有自锚性能的锚具:普通松弛力筋。今初应力玲l03ocon(锚固)低松弛力筋0玲初应力locon(持荷2min锚固)预应力筋种类张拉程序钢筋0f初应力-1.05ocon0.9conOCon(锚固)钢丝、钢绞线初应力1.05ocon(持荷2min)0con(锚固)对于夹片式等具有自锚性能的锚具:普通松弛力筋09初应力l03ocon(锚固)低松弛力筋0玲初应力COn(持荷2min锚固)初应力:一般为张拉控制应力的10%-15%左

4、右。1.05con:张拉时克服阻力,弥补应力损失。持荷2min后出现O:不是放松到O,是指松弛损失视为Oo松弛率:材料在长期保持拉应力时,出现应力逐渐下降的现象为应力松弛,这种损失量相对初应力的比例。普通松弛力筋指标8%;低松弛力筋指标2.5%.(5)张拉过程中,预应力筋的断丝、断筋数量不得超过表1K412015-2的规定。预应力筋种类项目控制值钢筋断筋不允许钢丝、钢绞线同一构件内断丝数不得超过钢丝总数的1%(6)放张预应力筋时混凝土强度必须符合设计要求,设计未要求时不得低于设计混凝土强度等级值的75%o放张顺序应符合设计要求,设计未要求时,应分阶段、对称、交错地放张。放张前,应将限制位移的模

5、板拆除。先张法预应力施工流程:1.制作台座2、涂刷隔离剂3、绑扎钢筋4、安装预应力筋及隔离套管5、张拉预应力筋6、隔离套管封堵7、安装模板8、浇筑混凝土9、养护10、放张预应力筋(不得低于强度设计值的75%)后张法预应力螺旋筋:后张法施工,锚具对其后的混凝土有很大的局部压力,为了防止混凝土被压碎,在锚具后配置螺旋筋。作用:局部承压,防止锚下混凝土开裂。锚垫板:预应力施工时,对预应力进行锚固所需要的一块钢板或铸铁板,强度必须满足预应力张拉施工时的压应力要求。作用:改善端部受力,增强加固效果,方便施加预应力。工作夹片:张拉钢筋和混凝土成型过程中夹持或临时固定预应力筋。待混凝土达到一定强度后,取下并

6、再重复使用,通常成为夹具。.(三)后张法预应力施工(1)预应力管道安装应符合下列要求:1)管道应采用定位钢筋牢固地定位于设计位置。2)金属管道接头应采用套管连接,连接套管宜采用大一个直径型号的同类管道,且应与金属管道封裹严密。3)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。4)管道安装就位后应立即通孔检查,发现堵塞应及时硫通。管道经检查合格后应及时将其端面封堵,防止杂物进入。5)管道安装后,需在其附近进行焊接作业时,必须对管道采取保护措施。(2)预应力筋安装应符合下列要求:1)先穿束后浇混凝土时,浇筑混凝土之前,必须检查管道并确认完好;浇筑混凝土时应定时抽动、转

7、动预应力筋。2)先浇混凝土后穿束时,浇筑后应立即疏通管道,确保其畅通。3)混凝土采用蒸汽养护时,养护期内不得装入预应力筋。蒸汽养护产生水汽,造成预应力筋腐蚀和生锈,影响抗拉强度,容易被拉断,造成事故。4)穿束后至孔道灌浆完成应控制在下列时间以内,否则应对预应力筋采取防锈措施:空气温度大于70%或盐分过大时,7d;空气温度40%-70%时,15d;空气温度小于40%时,20d。5)在预应力筋附近进行电焊时,应对预应力筋采取保护措施。(3)预应力筋张拉应符合下列要求:1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%;且应将限制位移的模板拆除后,方可进行张拉。2)预应力筋张拉端

8、的设置应符合设计要求。当设计未要求时应符合下列规定:曲线预应力筋或长度大于等于25m的直线预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错地设置在结构的两端。3)张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。4)预应力筋的张拉顺序应符合设计要求。当设计无要求时,可采取分批、分阶段对称张拉。宜先中间,后上、下或两侧。(四)孔道压浆(1)预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要

9、求,设计无要求时不得低于30MPao(2)压浆后应从检查孔抽杳压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组试块标养28d,以其抗压强度作为水泥浆质量的评定依据。(3)压浆过程中及压浆后48h内,结构混凝土的温度不得低于5,否则应采取保温措施。当白天气温高于35Oe时,压浆宜在夜间进行。(4)埋设在结构内的锚具,压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求不宜低于结构混凝土强度等级的80%,且不低于30MPa。(锚具上放置网片筋,四周涂以聚氨酯防水涂料。)(5)孔道内的水泥浆强度达到设计要求后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的7

10、5%o三个75%1、先张法:混凝土达到设计强度的75%方可放张。2、后张法:混凝土达到设计强度的75%方可张拉。3、后张法:孔道水泥浆强度达到设计强度的75%方可吊移构件。一个80%1、后张法:封锚混凝土强度不宜低于结构混凝土强度等级80%,且不低于30MPa0两个1、后张法:30MPa管道压浆的水泥浆:强度不得低于30MPa.【例U设计强度为C50的预应力混凝土连续梁张拉时,混凝土强度最低应达到()MPa。A.35.0B.37.5C.40.0D.45.0【例2】采用常规压浆工艺的后张法预应力混凝土梁施工中,曲线预应力孔道最低部位宜设置()。A压浆孔B.溢浆孔C.排气孔D.排水孔例3关于预应力钢绞线管道压浆的说法,错误的是()。A钢绞线张拉完成后应及时对管道进行压浆B.压浆前应对管道进行清理C.预埋的排水孔,排气孔主要用于管道清理使用D.压浆使用的水泥浆强度不得低于30MPa

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
