《仓房气密性、防水保障措施.docx》由会员分享,可在线阅读,更多相关《仓房气密性、防水保障措施.docx(6页珍藏版)》请在第壹文秘上搜索。

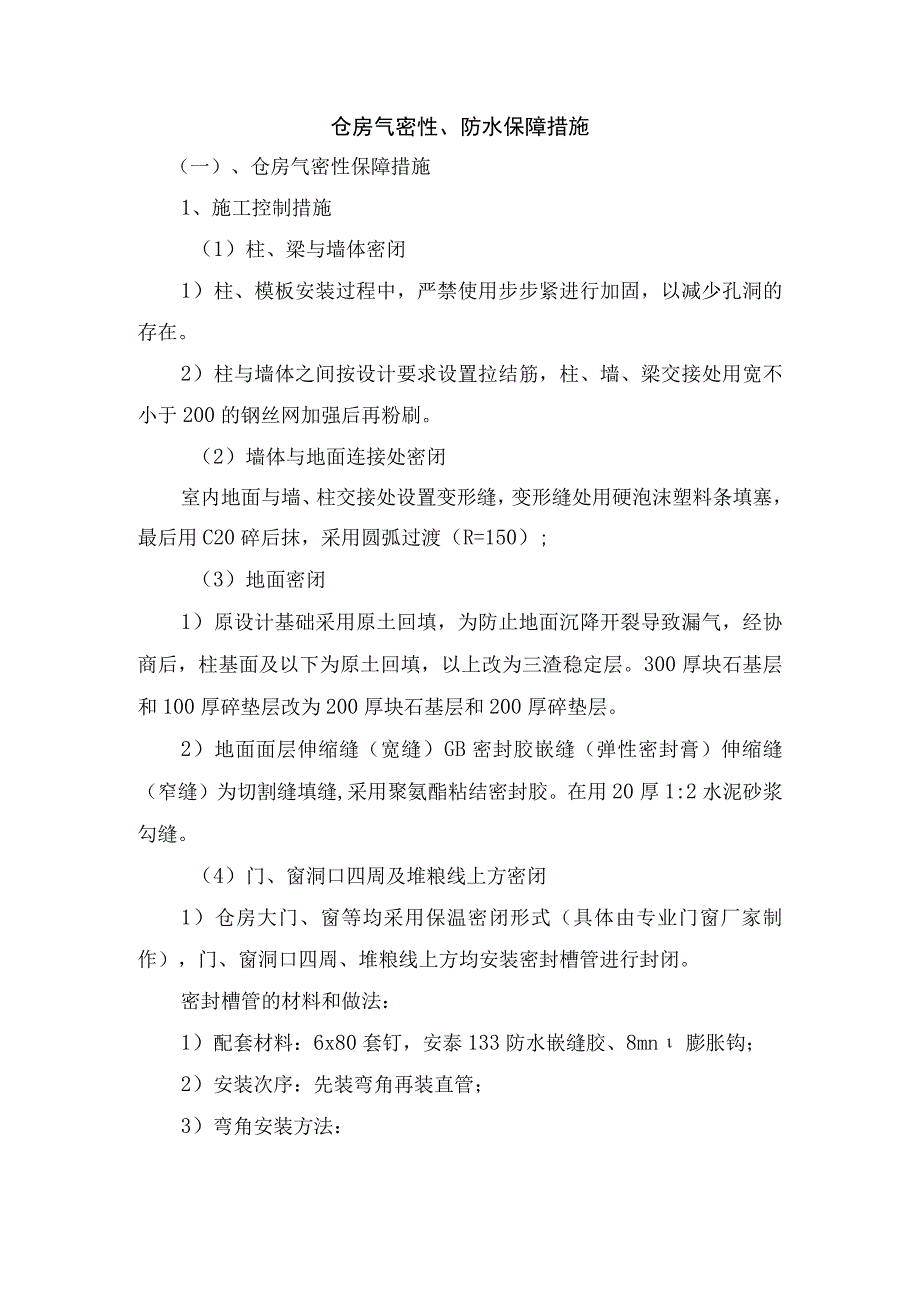

1、仓房气密性、防水保障措施(一)、仓房气密性保障措施1、施工控制措施(1)柱、梁与墙体密闭1)柱、模板安装过程中,严禁使用步步紧进行加固,以减少孔洞的存在。2)柱与墙体之间按设计要求设置拉结筋,柱、墙、梁交接处用宽不小于200的钢丝网加强后再粉刷。(2)墙体与地面连接处密闭室内地面与墙、柱交接处设置变形缝,变形缝处用硬泡沫塑料条填塞,最后用C20碎后抹,采用圆弧过渡(R=150);(3)地面密闭1)原设计基础采用原土回填,为防止地面沉降开裂导致漏气,经协商后,柱基面及以下为原土回填,以上改为三渣稳定层。300厚块石基层和100厚碎垫层改为200厚块石基层和200厚碎垫层。2)地面面层伸缩缝(宽缝

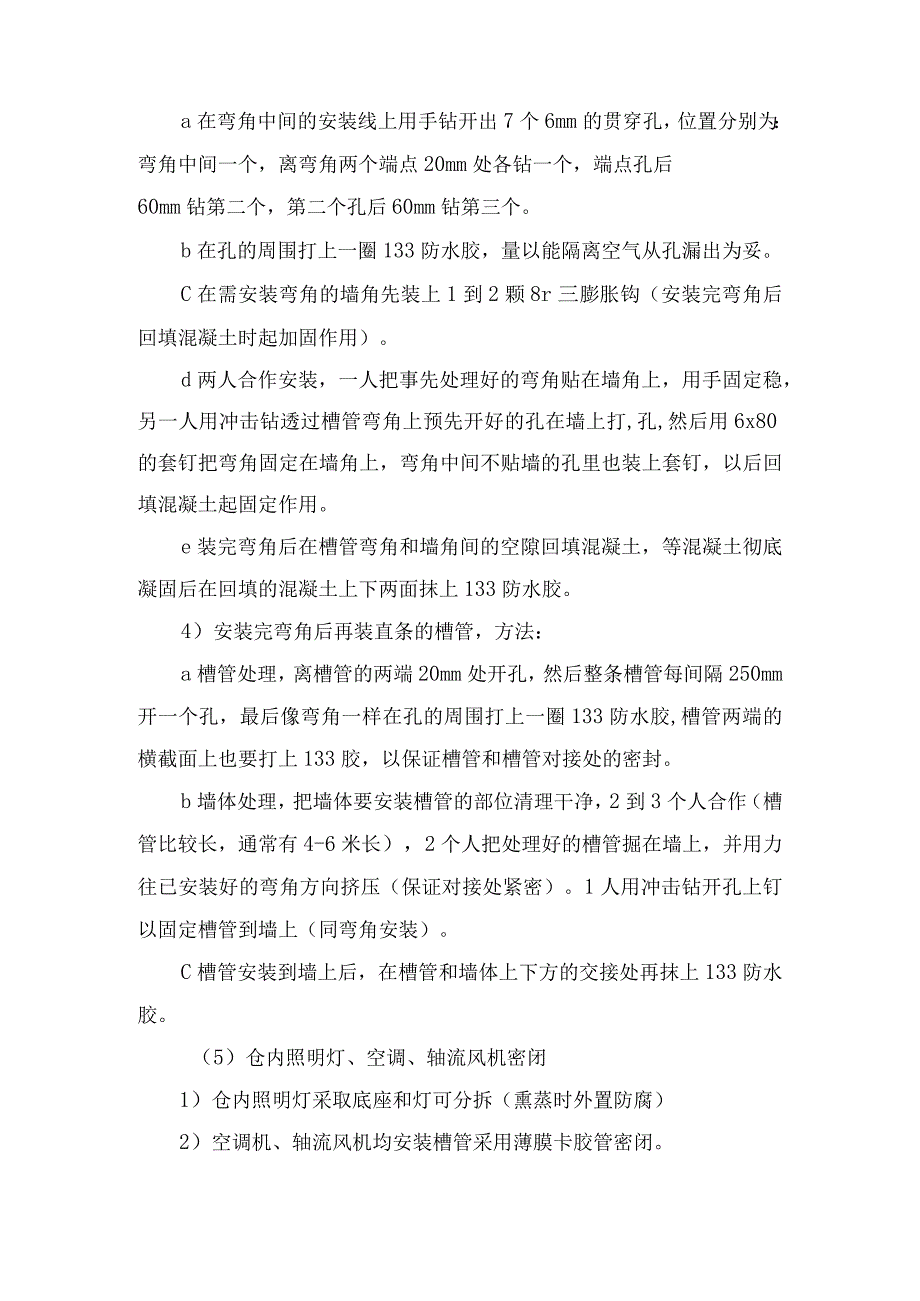

2、)GB密封胶嵌缝(弹性密封膏)伸缩缝(窄缝)为切割缝填缝,采用聚氨酯粘结密封胶。在用20厚1:2水泥砂浆勾缝。(4)门、窗洞口四周及堆粮线上方密闭1)仓房大门、窗等均采用保温密闭形式(具体由专业门窗厂家制作),门、窗洞口四周、堆粮线上方均安装密封槽管进行封闭。密封槽管的材料和做法:1)配套材料:6x80套钉,安泰133防水嵌缝胶、8mn膨胀钩;2)安装次序:先装弯角再装直管;3)弯角安装方法:a在弯角中间的安装线上用手钻开出7个6mm的贯穿孔,位置分别为:弯角中间一个,离弯角两个端点20mm处各钻一个,端点孔后60mm钻第二个,第二个孔后60mm钻第三个。b在孔的周围打上一圈133防水胶,量以
3、能隔离空气从孔漏出为妥。C在需安装弯角的墙角先装上1到2颗8r三膨胀钩(安装完弯角后回填混凝土时起加固作用)。d两人合作安装,一人把事先处理好的弯角贴在墙角上,用手固定稳,另一人用冲击钻透过槽管弯角上预先开好的孔在墙上打,孔,然后用6x80的套钉把弯角固定在墙角上,弯角中间不贴墙的孔里也装上套钉,以后回填混凝土起固定作用。e装完弯角后在槽管弯角和墙角间的空隙回填混凝土,等混凝土彻底凝固后在回填的混凝土上下两面抹上133防水胶。4)安装完弯角后再装直条的槽管,方法:a槽管处理,离槽管的两端20mm处开孔,然后整条槽管每间隔250mm开一个孔,最后像弯角一样在孔的周围打上一圈133防水胶,槽管两端

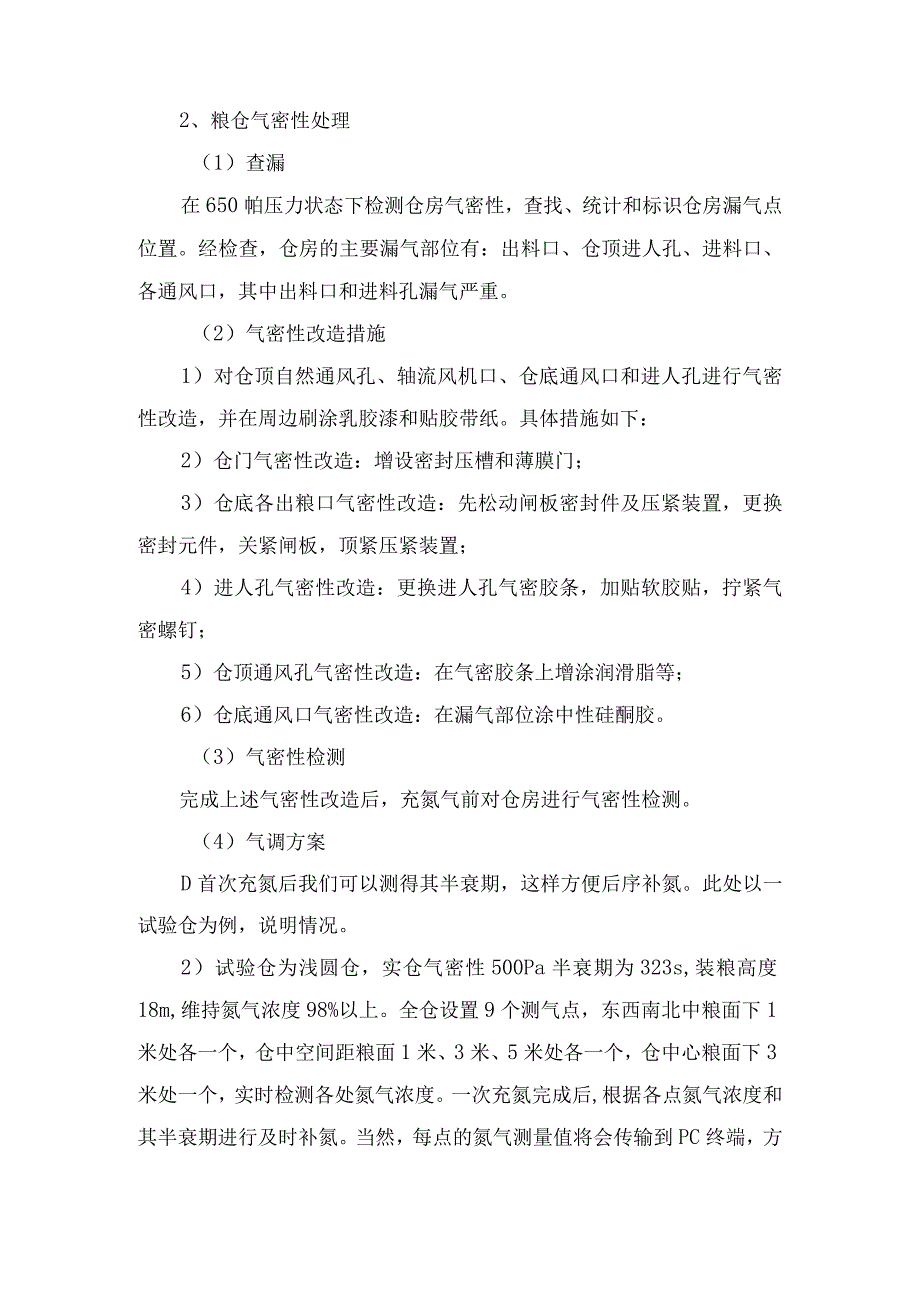

4、的横截面上也要打上133胶,以保证槽管和槽管对接处的密封。b墙体处理,把墙体要安装槽管的部位清理干净,2到3个人合作(槽管比较长,通常有4-6米长),2个人把处理好的槽管掘在墙上,并用力往已安装好的弯角方向挤压(保证对接处紧密)。1人用冲击钻开孔上钉以固定槽管到墙上(同弯角安装)。C槽管安装到墙上后,在槽管和墙体上下方的交接处再抹上133防水胶。(5)仓内照明灯、空调、轴流风机密闭1)仓内照明灯采取底座和灯可分拆(熏蒸时外置防腐)2)空调机、轴流风机均安装槽管采用薄膜卡胶管密闭。2、粮仓气密性处理(1)查漏在650帕压力状态下检测仓房气密性,查找、统计和标识仓房漏气点位置。经检查,仓房的主要漏
5、气部位有:出料口、仓顶进人孔、进料口、各通风口,其中出料口和进料孔漏气严重。(2)气密性改造措施1)对仓顶自然通风孔、轴流风机口、仓底通风口和进人孔进行气密性改造,并在周边刷涂乳胶漆和贴胶带纸。具体措施如下:2)仓门气密性改造:增设密封压槽和薄膜门;3)仓底各出粮口气密性改造:先松动闸板密封件及压紧装置,更换密封元件,关紧闸板,顶紧压紧装置;4)进人孔气密性改造:更换进人孔气密胶条,加贴软胶贴,拧紧气密螺钉;5)仓顶通风孔气密性改造:在气密胶条上增涂润滑脂等;6)仓底通风口气密性改造:在漏气部位涂中性硅酮胶。(3)气密性检测完成上述气密性改造后,充氮气前对仓房进行气密性检测。(4)气调方案D首
6、次充氮后我们可以测得其半衰期,这样方便后序补氮。此处以一试验仓为例,说明情况。2)试验仓为浅圆仓,实仓气密性500Pa半衰期为323s,装粮高度18m,维持氮气浓度98%以上。全仓设置9个测气点,东西南北中粮面下1米处各一个,仓中空间距粮面1米、3米、5米处各一个,仓中心粮面下3米处一个,实时检测各处氮气浓度。一次充氮完成后,根据各点氮气浓度和其半衰期进行及时补氮。当然,每点的氮气测量值将会传输到PC终端,方便人为观察。气调直观图如下:(5)方案补充粮堆内氮气局部浓度有很难达到设定目标的现象,比如粮堆中部杂质聚集区域,氮气浓度很难扩散达到均衡。结合粮堆内部杂质分布情况,充氮气前从粮面插入导气管
7、,直接引出仓外,必要时通过对局部充气,达到杀虫、抑菌等浓度。(6)产品优点1)氮气储粮,可以较好的保持粮食的品质,有效解决虫害问题2)氮气储粮,绿色安全,符合绿色发展的需求。3)本产品实现自动检测,PC终端显示,减少了保管员的工作量,方便控制。4)方案灵活,可根据具体粮仓情况进行传感器数量及分布的变动。3、项目管理措施在项目管理过程中,推行全面管理,以保证工程质量。项目部在施工过程中,主要把握以下几个环节:(1)所有进场的原材料质保资料齐全,进场后均经见证取样送检合格再投入使用;(2)对关键部位进行重点管理,施工人员在现场监督施工、坚持“三检”制度。每道工序必须经项目部、监理和甲方共同验收合格
8、后,才能进行下道工序施工。(3)在检查中发现不符合质量要求的,及时落实专人定时整改至符合要求,对于整改后仍达不到要求的,返工处理。(二)仓房防水保障措施(1)仓库防潮管理措施1、由于空气潮湿,什么东西都很难干,因此应根据情况减少用湿抹布、湿拖把对仓库进行清洁,而应多用干抹布、干拖把。2、由于空气中的水气碰到微小颗粒易凝结成水珠,因此应保持货物、地面的清洁,没有较多的灰尘,减小表面水珠形成。3、库外应进行湿度观测,当库内湿度高出库外湿度15度以上时,时应及时打开通风窗、通风槽等进行换气通风,反之必须紧闭仓库。4、石灰是吸附剂,1公斤生石灰能吸附空气中大约0.3公斤水分。阴雨天可用布料或麻袋裹装生
9、石灰后放置于库内各处,使室内空气保持干燥。5、不可用薄膜覆盖来防水珠,因为由于无法做到完全密封,薄膜下面依然会有大量水气,结成水珠后由于被薄膜覆盖,很难蒸发,极易出现霉质。6、纸箱货物堆放不可过密,应尽可能松散,如果太紧密,空气对流会严重受限,潮湿空气长时间聚集不散极易产生霉质。7、对于箱装较重货物,应尽可能降低堆放高度,如堆放较高,外箱受潮变软,承重力下降,极易因重压而导致外箱拐角破裂。8、检查货物时应仔细检查货物外箱的封箱胶带,货物表面受潮最先会出现封箱胶带凝结极细小的水珠,一旦发现,必须组织员工进行擦拭以及其它除湿措施。9、货物必须物地台板载放,不可直接置地堆放,对短时间无法获得地台板的
10、仓库,必须定期翻堆,因与地面接触的货物因地面水气渗透无法挥发,凝结成水,时间一长,货物外箱会出现严重的霉烂。(2)仓库防潮的防范措施:1、检查所有仓库库顶、装卸雨篷以往的漏雨点是否己经被有效密封。2、检查仓库门窗关闭后密封是否完整。3、检查仓库通风设运作是否正常。4、检查仓库排水设施是否完好、被堵。5、检查仓库抹布、拖把、除湿材料、防雨薄膜等工具准备是否齐全。6、对仓库全体员进行防雨防潮动员大会,并进行仓库防雨防潮措施方法的培训。7、仓库负责人根据仓库具体情况制定有针对性的仓库防雨防潮检查表,每日定时安排人员检查。8、仓库负责人必须关注电台、电视台发布的最新天气预报,并通报给全体员工,做好应对措施。9、对出现较严重水湿、潮湿现象时必须及时上报。
