《一级建造师 管道功能性试验全.docx》由会员分享,可在线阅读,更多相关《一级建造师 管道功能性试验全.docx(6页珍藏版)》请在第壹文秘上搜索。

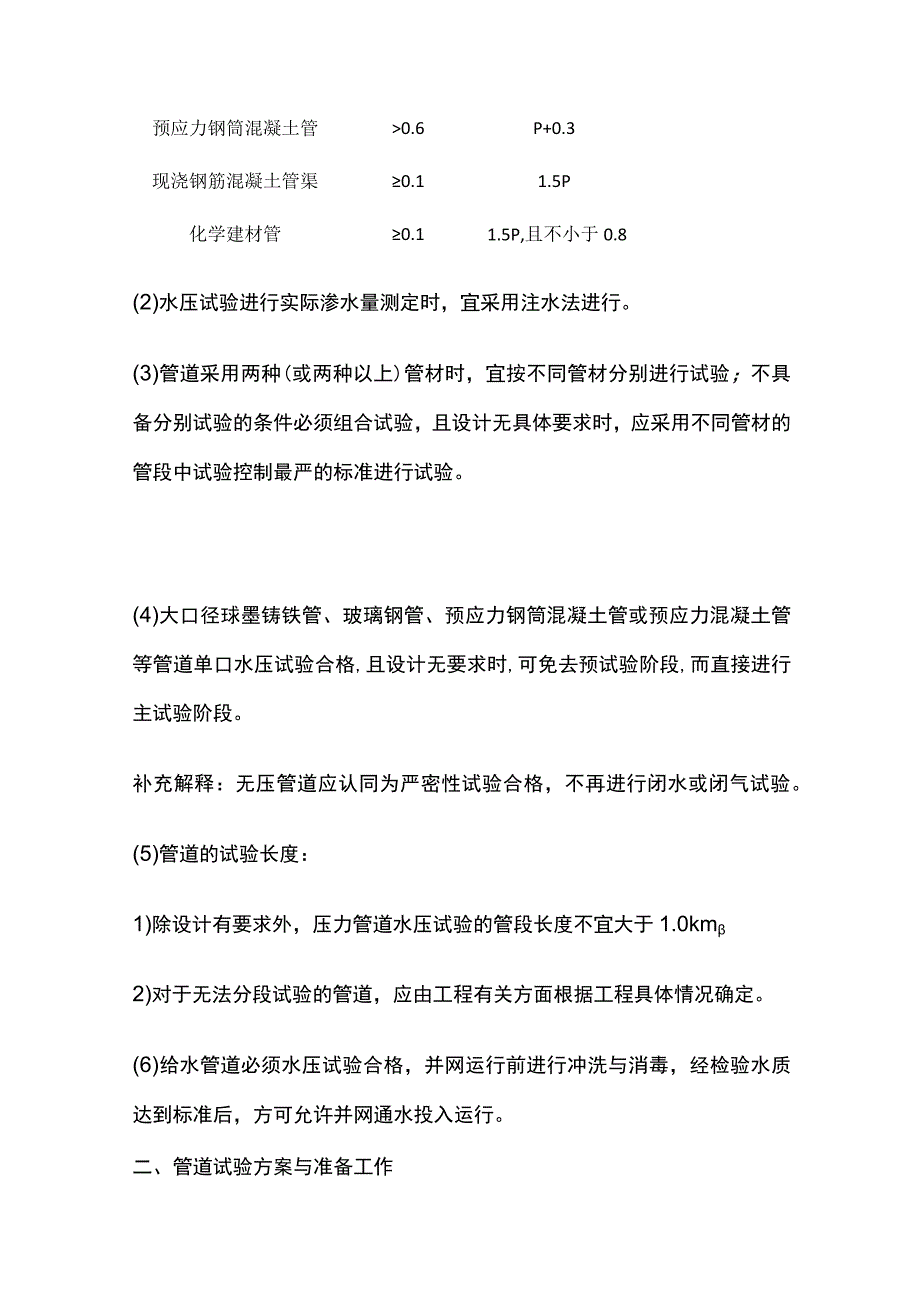

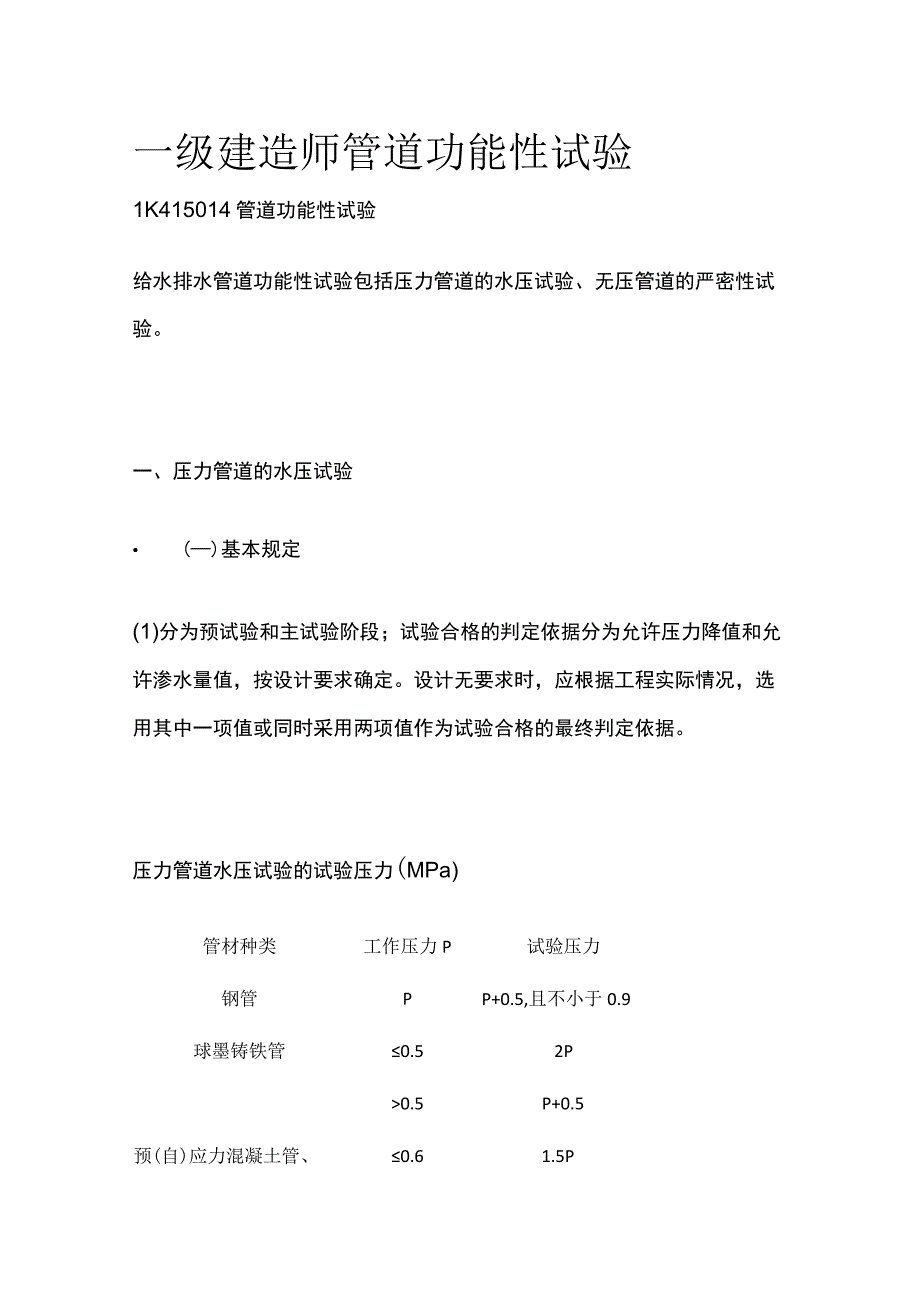

1、一级建造师管道功能性试验1K415014管道功能性试验给水排水管道功能性试验包括压力管道的水压试验、无压管道的严密性试验。一、压力管道的水压试验()基本规定(1)分为预试验和主试验阶段;试验合格的判定依据分为允许压力降值和允许渗水量值,按设计要求确定。设计无要求时,应根据工程实际情况,选用其中一项值或同时采用两项值作为试验合格的最终判定依据。压力管道水压试验的试验压力(MPa)管材种类工作压力P试验压力钢管PP+0.5,且不小于0.9球墨铸铁管0.52P0.5P+0.5预(自)应力混凝土管、0.61.5P预应力钢筒混凝土管0.6P+0.3现浇钢筋混凝土管渠0.11.5P化学建材管0.11.5P
2、,且不小于0.8(2)水压试验进行实际渗水量测定时,宜采用注水法进行。(3)管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。(4)大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道单口水压试验合格,且设计无要求时,可免去预试验阶段,而直接进行主试验阶段。补充解释:无压管道应认同为严密性试验合格,不再进行闭水或闭气试验。(5)管道的试验长度:1)除设计有要求外,压力管道水压试验的管段长度不宜大于1.0km2)对于无法分段试验的管道,应由工程有关方面根据工程具体情况

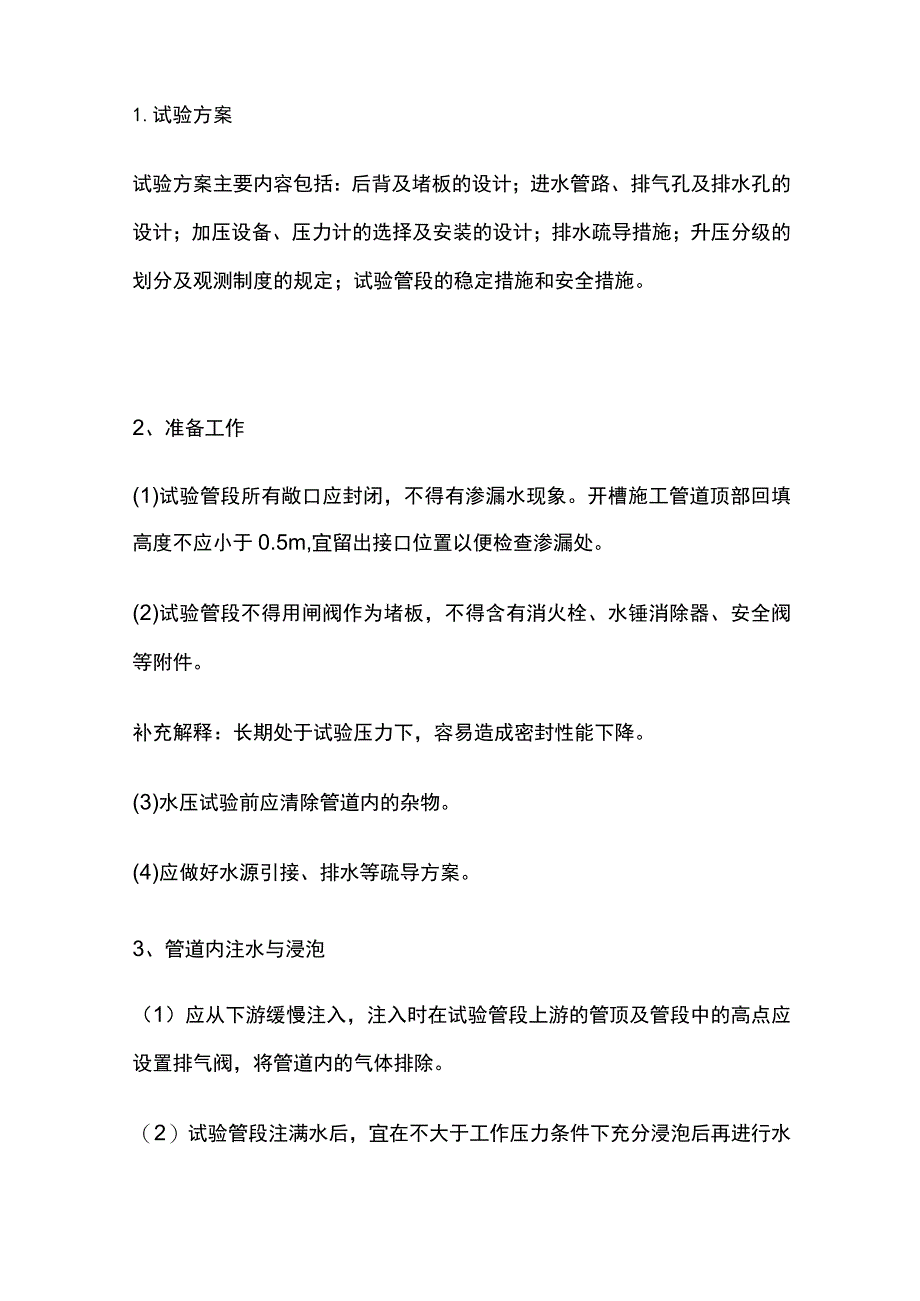

3、确定。(6)给水管道必须水压试验合格,并网运行前进行冲洗与消毒,经检验水质达到标准后,方可允许并网通水投入运行。二、管道试验方案与准备工作1.试验方案试验方案主要内容包括:后背及堵板的设计;进水管路、排气孔及排水孔的设计;加压设备、压力计的选择及安装的设计;排水疏导措施;升压分级的划分及观测制度的规定;试验管段的稳定措施和安全措施。2、准备工作(1)试验管段所有敞口应封闭,不得有渗漏水现象。开槽施工管道顶部回填高度不应小于0.5m,宜留出接口位置以便检查渗漏处。(2)试验管段不得用闸阀作为堵板,不得含有消火栓、水锤消除器、安全阀等附件。补充解释:长期处于试验压力下,容易造成密封性能下降。(3)
4、水压试验前应清除管道内的杂物。(4)应做好水源引接、排水等疏导方案。3、管道内注水与浸泡(1)应从下游缓慢注入,注入时在试验管段上游的管顶及管段中的高点应设置排气阀,将管道内的气体排除。(2)试验管段注满水后,宜在不大于工作压力条件下充分浸泡后再进行水压试验,浸泡时间规定:1)球墨铸铁管(有水泥砂浆衬里)、钢管(有水泥砂浆衬里)、化学建材管不少于24h;2 )内径100Omm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于72h;3 )内径100Omm的现浇钢筋混凝土管渠、预(自)应力混凝土管、预应力钢筒混凝土管不少于48ho(三)试验过程与合格判定1 .预试验阶段将管道内
5、水压缓缓地升至规定的试验压力并稳压30min期间如有压力下降可注水补压,补压不得高于试验压力;检查管道接口、配件等处有无漏水、损坏现象;有漏水、损坏现象时应及时停止试压,查明原因并采取相应措施后重新试压。2 .主试验阶段停止注水补压,稳定15min,15min后压力下降不超过所允许压力下降数值时将试验压力降至工作压力并保持恒压30min进行外观检查,若无漏水现象,则水压试验合格。二、无压管道的严密性试验 ()基本规定(1)污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性试验合格后方可投入运行。(2)管道的严密性试验分为闭水试验和闭气试验,应按设计要求确定;设计无要求时,应根据实际情况选择闭水试验或闭气试验。(3)全断面整体现浇的钢筋混凝土无压管道处于地下水位以下时,或不开槽施工的内径1500mm钢筋混凝土结构管道,除达到设计要求外,管渠的混凝土强度等级、抗渗等级也应检验合格,可采用内渗法测渗水量,符合规范要求时,可不必进行闭水试验。(5)管道的试验长度1)试验管段应按井距分隔,抽样选取,带井试验;若条件允许可一次试验不超过5个连续井段。2)当管道内径大于700mm时,可按管道井段数量抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。 (二)管道试验方案与准备工作1、试验方案同水压试验。
