地面清表排水清淤方案.docx

上传人:p** 文档编号:390157 上传时间:2023-08-06 格式:DOCX 页数:15 大小:363.12KB
下载 相关 举报
地面清表排水清淤方案.docx_第1页
第1页 / 共15页
地面清表排水清淤方案.docx_第2页
第2页 / 共15页
地面清表排水清淤方案.docx_第3页
第3页 / 共15页
地面清表排水清淤方案.docx_第4页
第4页 / 共15页
地面清表排水清淤方案.docx_第5页
第5页 / 共15页
地面清表排水清淤方案.docx_第6页
第6页 / 共15页
地面清表排水清淤方案.docx_第7页
第7页 / 共15页
地面清表排水清淤方案.docx_第8页
第8页 / 共15页
地面清表排水清淤方案.docx_第9页
第9页 / 共15页
地面清表排水清淤方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地面清表排水清淤方案.docx》由会员分享,可在线阅读,更多相关《地面清表排水清淤方案.docx(15页珍藏版)》请在第壹文秘上搜索。

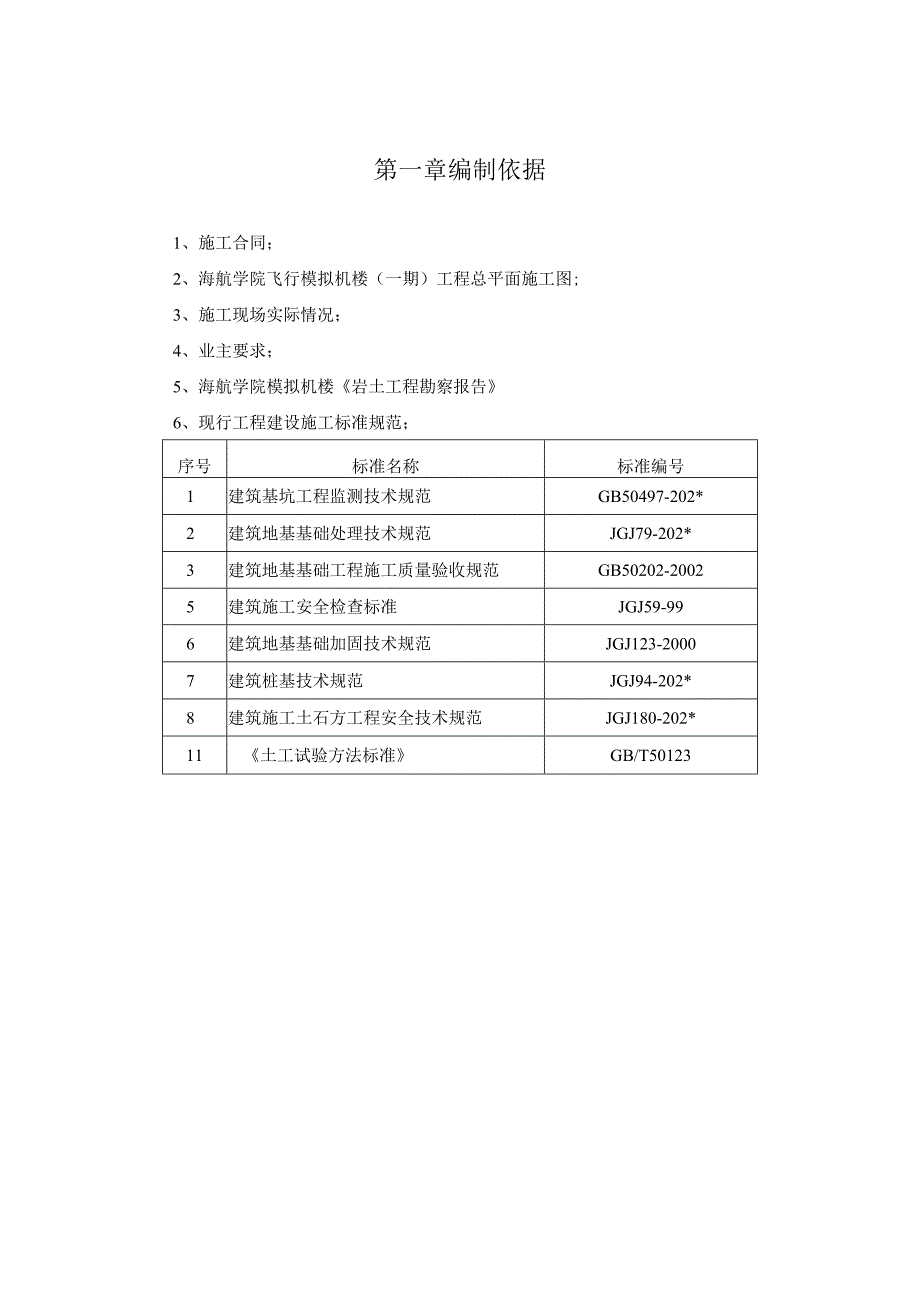

1、第一章编制依据1、施工合同;2、海航学院飞行模拟机楼(一期)工程总平面施工图;3、施工现场实际情况;4、业主要求;5、海航学院模拟机楼岩土工程勘察报告6、现行工程建设施工标准规范;序号标准名称标准编号1建筑基坑工程监测技术规范GB50497-202*2建筑地基基础处理技术规范JGJ79-202*3建筑地基基础工程施工质量验收规范GB50202-20025建筑施工安全检查标准JGJ59-996建筑地基基础加固技术规范JGJ123-20007建筑桩基技术规范JGJ94-202*8建筑施工土石方工程安全技术规范JGJ180-202*11土工试验方法标准GB/T50123第二章工程概况2.1 工程概况

2、2.1.1 新建海航学院飞行模拟机楼项目位于某某市美兰机场东南侧,某某市琼山区龙塘镇潭口文化休闲观光组团的海航学院内。本次施工的海航飞行模拟机楼为海航学院项目的一个核心子项目工程,位于海航学院的西北角、北侧,西侧隔防护绿地紧贴相临市政规划道路,东侧与同期建设的海航空乘学院模拟机楼相邻,共同组成海航学院入口;南侧为规划中的海航酒店及行政楼。学院总用地面积为.5肝。园区总建筑面积肝、本次施工建筑面积为3435511f,其中(地上建筑面积为3086011地下建筑面积为349511f),建筑高度为19.10m。(至屋面檐口高度),建筑楼层地地上4层、地下1层。2.1.2 结构形式:钢筋混凝土框架抗震墙

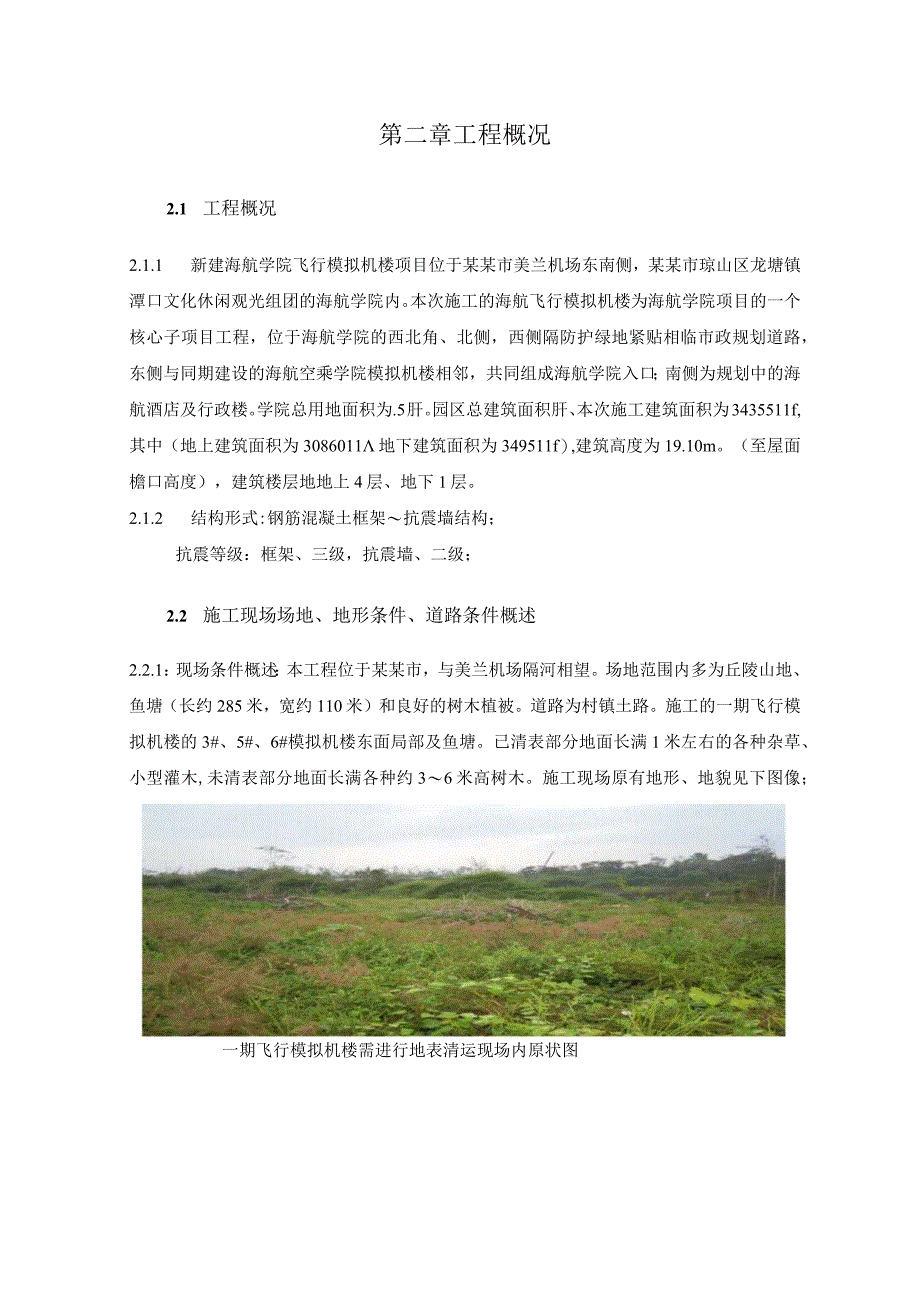

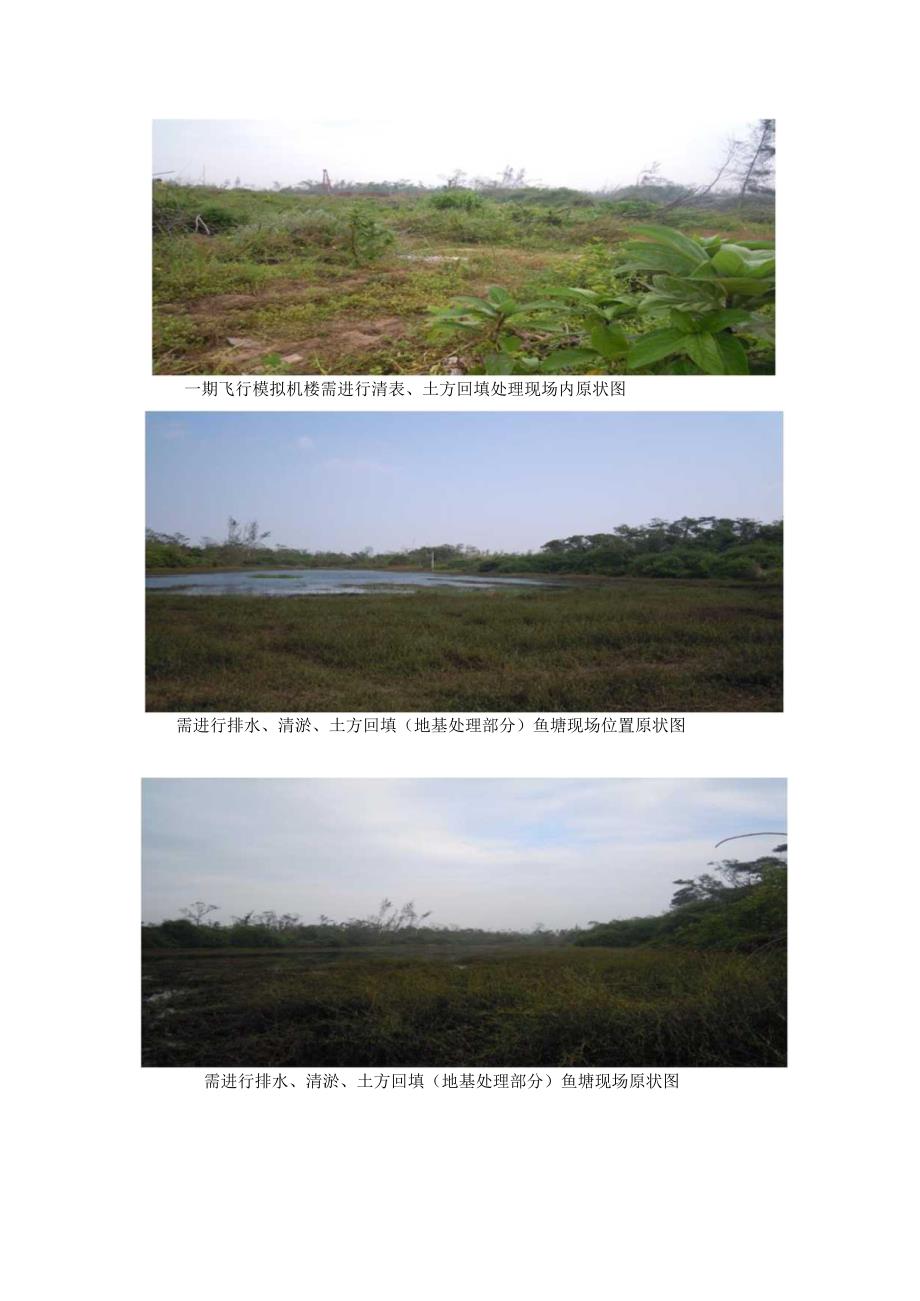

3、结构;抗震等级:框架、三级,抗震墙、二级;2.2 施工现场场地、地形条件、道路条件概述2.2.1:现场条件概述:本工程位于某某市,与美兰机场隔河相望。场地范围内多为丘陵山地、鱼塘(长约285米,宽约110米)和良好的树木植被。道路为村镇土路。施工的一期飞行模拟机楼的3#、5#、6#模拟机楼东面局部及鱼塘。已清表部分地面长满1米左右的各种杂草、小型灌木,未清表部分地面长满各种约36米高树木。施工现场原有地形、地貌见下图像;一期飞行模拟机楼需进行地表清运现场内原状图一期飞行模拟机楼需进行清表、土方回填处理现场内原状图需进行排水、清淤、土方回填(地基处理部分)鱼塘现场位置原状图需进行排水、清淤、土方

4、回填(地基处理部分)鱼塘现场原状图2.2.2地形条件概述:飞行模拟机楼东面(中间为原有鱼塘)西面(高程约16.8m5.9mll.9m),南面与北面较为平坦,南、北面地形高差较为平坦。场内有较多原有堆积土方和树干、树枝、树兜,竹兜等。场地高差约2.5米.详见以下图像;一期飞行模拟机楼场地内需进行清运现场内原状图场地内需进行平整的原有堆积土方原状图像场地内需进行清运的原有树枝等原状图像大量原有树干清表时挖出大量树兜场内需进行清理挖运的竹根、树兜、杂木树干等图像2.2.3:现场场地、道路条件概述:本工程位于某某市龙塘镇,铁龙路约6公里处西侧,东侧距离南渡江边道路约800米,为村镇泥土道路。周边均为村

5、民林地、草地和种植地,无垃圾、淤泥等填埋场和土方回填取土场。场地清表后杂草、竹根、树根、树木、表土等垃圾、鱼塘淤泥只能外运至观澜湖孔雀山庄附近填埋场处理。本工程鱼塘回填土及其他所有回填土从观澜湖孔雀山庄附近取土场取土回填。2.3:地面清表、鱼塘排水、塘内淤泥、土方回填工程量概述2.3.1:依据业主提供施工总平面图,现场场地实测高程。2.3.1:业主现场确定园区道路施工位置(南面暂定至空乘模拟机楼南面入口、及飞行模拟机楼东、西、北面);本次施工地面清表、场地平整、鱼塘排水等预估工程量如下:1、地面清表:约30000Itf;2、鱼塘排水:约45000m3;3、鱼塘淤泥、液化土挖土外运:约50000

6、m3;4、鱼塘坑内场地基础土场外运土分层、压路机压实回填至设计高程:约m3;5、场地内0.3米2.5米高低差土方挖运压实回填:约30000m3;第三章施工准备3.1 施工准备3.1.1 在进行施工场地和业主指定施工范围清表、回填施工前,安排专业人员对施工范围内的原有附着物、坟墓、已征地界线进行详细了解。确定征地范围界线,地面附着物、坟墓搬迁情况,对应总图施工施工场地位置,确定场地清表、开挖回填区域,并通知业主、监理现场代表确认,方可进行场地开挖清表和土方开挖、回填施工。3.2 技术准备依据业主提供的规划局测量基准点及坐标资料,飞行模拟机楼(一期)施工总图道路坐标及业主指定施工范围进行清表场坐标

7、定位放线。采用15米15方格对原场地进行实测。场地测量时,必须有业主、监理代表在场共同测量,并签字认可。按建设单位签署的开工报告进行施工前期准备。编制施工技术措施、施工进度计划。制定质量、安全保证措施。在进行场地清表及鱼塘清淤泥土施工前,做好技术交底和安全交底:由项目部技术负责人组织质检员、施工员、技术员和各班负责人进行技术交底,。3.3 施工机械准备根据工期要求以及施工现场的施工环境条件、现场实际情况。以及施工场地清表、鱼塘排水、鱼塘淤泥液化土挖运及回填压实需用,现场拟配备的设备及机具见下表:主要设备器具配套一览表序号设备器具名称型号规格数量单位性能指标备注1履带式反铲挖掘机SK-2002台

8、O.6m3按需时进场2履带式反铲挖掘机ZX-35021.6m3按需时进场履带式反铲挖掘机ZX-2402公1.0m33推土机TY2202台按需时进场4装载机ZL50E2台3.Im3按需时进场5振动压路机CA25PD1台20T按需时进场6土方车红岩后8轮20辆20T按需时进场7双钢轮振动压路机BW203AD-4130T按需进场8污水泵0100mm2台7.5KW按需进场9清水泵C100mm4台7.5KW按需进场10软盘水带。108mm600米现场11全站仪HST-2211套现场12经纬仪J21现场13水准仪、塔尺S32套现场1450m钢卷尺50m1把现场155m卷尺5m3把现场16电缆300米现场1

9、720厚钢板30m23.4 施工人员准备1、根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划。2、对现场人员进行必要的技术、安全、思想和法制教育,教育工人树立“质量第一,安全第一”的正确思想;遵守有关施工和安全的技术法规;遵守地方治安法规。3、由于本工程场地清表面积、地面高差较大,鱼塘排水完成后,挖运清理淤泥液化土量大,运距较远,施工工期紧。因此在施工时间段内,项目部配备3名专职测量员,2名施工员配合施工。注:本工程项目管理组织机构,详见施工组织设计4、基坑土方施工阶段计划投入劳动力一览表:序号工种人数备注1挖掘机司机6施工时进场2装载机司机2同上3土方运输车司机20同上

10、4推土机司机6同上5压路机司机4同上7测量工3同上8临电工2同上9现场施工管理人员3同上合计46人3.5施工难点分析;难点一:依据施工总图坐标,业主现场确定施工范围,现施工现场内西、北面、东面鱼塘、南面飞行模拟机楼至空乘模拟机楼南面,业主征地未完成,地表树木、坟墓未迁完,不能同时进行施工。严重清表、鱼塘排水、鱼塘内淤泥土挖运。是本工程最大难点。难点二:在本工程场地内鱼塘的东面是空乘模拟机楼,南、北两面是村民土地不能进行大量排水,现场无排水管,因此,鱼塘排水只能采用水泵抽水至西面、距施工场地约250米外水塘。排水距离较远,是本工程难点。难点三:施工现场周边全部为村民土地,无大型堆积淤泥土场地和回

11、填土取土场,鱼塘内淤泥液化土外运和取土回填运输距离远,是本程难点。3.6施工布署391根据本工程实际情况,先对已完成征地部分区域进行清表回填,满足部分工程施工段施工。业主征地完成一部分施工一部分。随业主征地进度进行场地清表及回填。第四章施工进度计划4.1、 场地内小型杂木清表;工期5天(已征地完成部分),后续随业主征地进度,随时跟进;4.2、 场地内标高0.3m2.5m内高低差土方挖运压实:工期15天(征地完成部分),后续随业主征地进度,随时跟进;4.3、 鱼塘排水、降水;工期IO天(征地完成后)4.4、 鱼塘淤泥液化土挖运;工期10天(征地完成、排水后)4.5、 鱼塘运土回填、压路机分层碾压

12、;工期10天(鱼塘内淤泥土挖运完成后)第五章地面清表、鱼塘排水、淤泥土挖运、土方回填施工5.1、 地面清表工艺流程:地面清表:原地面方格测量一挖掘机、装载机清表堆积一装车外运;在场地内按15米15米设置方格,通知业主、监理三方对原地面高程进行共同测量,确定原始地面高差。共同确定后。采用装载机推场地内小型灌木、使用挖掘机挖除场地内大树树根,竹兜等,集中堆放装车外运。5.2、 鱼塘排水工艺流程:鱼塘排水:水泵、排水管安装一排水一人工挖沟、挖机塘边挖集水坑一安装污水泵排水;施工方法一、在鱼塘边安装四台排水量100m3小时清水泵,排水管安装至西面250米外可排水位置。启动水泵排水,将鱼塘内表面水抽完后

13、,采用挖机在鱼塘边西面挖出5米X5米X3米集水坑,集水坑间距约10米/个。采用人工在鱼塘内挖30Omm宽左右、间距5米排水沟,将鱼塘内表面水引向集水坑,采用污水泵抽水排出。施工方法二、在鱼塘表面水抽干后,为了尽快完成鱼塘内淤泥土能装车挖运,保证施工工期,可在在鱼塘内设置轻间距纵横5米,插入深度约6米轻型井点管进行降水,使表层液化土尽快干凝。施工方法三、在鱼塘表面水抽干后,在鱼塘表面洒入低标号水泥,采用长臂挖机在鱼塘周边搅拌表面液化淤泥层,使表面层淤泥土尽快对结块固化。将固化部分淤泥挖运后,挖掘机可进入塘内,按此施工方法循环施工。以便尽快挖运。以上三种施工方法:方法一、需等待时间较长,影响工期o

14、方法二、时间短、但造价较高。方法三、时间较短,造价不高可用于本工程鱼塘表面液化土固化清淤。5.3、 鱼塘内淤泥液化土挖运、土方回填:鱼塘淤泥液化土固化一淤泥土挖运(1.6米深)一检查验收一土方分层回填待鱼塘表面淤泥土层固化后,(淤泥土挖运后、鱼塘内无集水)开始进行鱼塘内淤泥土挖运,为防止挖掘机挖土时造成挖机行走位置二次液化成淤泥土质和造成挖掘机陷入,需铺垫钢板或道板,作为挖掘机和运输车行走道路。严禁使用施工垃圾或砖渣铺垫挖掘机和汽车行走道路。(因此鱼塘回填后上部建筑为飞行模拟机楼,基础桩为钻也灌注桩,如使用砖渣铺垫会造成桩机无法成孔施工。)塘内淤泥土挖运部分后,坑内无明水,采用素土分层压实回填,回填土层厚度10mm,使用30T振动压路机碾压,碾压遍数不少于三遍,压实系数0.9O备注:鱼塘外部位回填土按上述方法施工。5.4、 鱼塘清淤深度及断面图:第六章质量要求6.1、 地面清表时,先清除表面小型灌木、杂草,后挖除附在地面的树兜、竹根、表面块石及原有树干。必须将表面层信念含有杂质土清理于净。平整回填部位必须使用无杂质素

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
