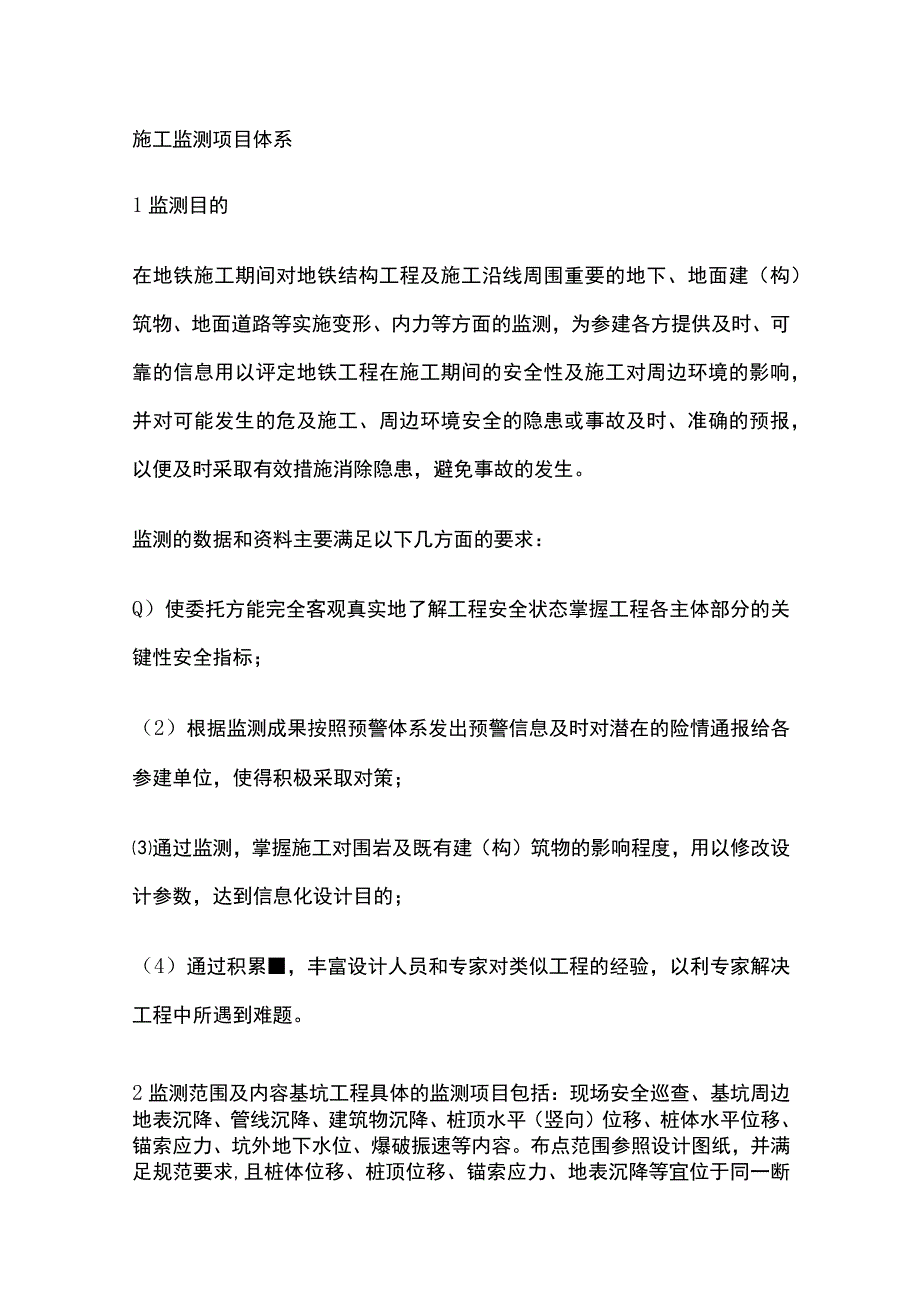

1、施工监测项目体系1监测目的在地铁施工期间对地铁结构工程及施工沿线周围重要的地下、地面建(构)筑物、地面道路等实施变形、内力等方面的监测,为参建各方提供及时、可靠的信息用以评定地铁工程在施工期间的安全性及施工对周边环境的影响,并对可能发生的危及施工、周边环境安全的隐患或事故及时、准确的预报,以便及时采取有效措施消除隐患,避免事故的发生。监测的数据和资料主要满足以下几方面的要求:Q)使委托方能完全客观真实地了解工程安全状态掌握工程各主体部分的关键性安全指标;(2)根据监测成果按照预警体系发出预警信息及时对潜在的险情通报给各参建单位,使得积极采取对策;通过监测,掌握施工对围岩及既有建(构)筑物的影响

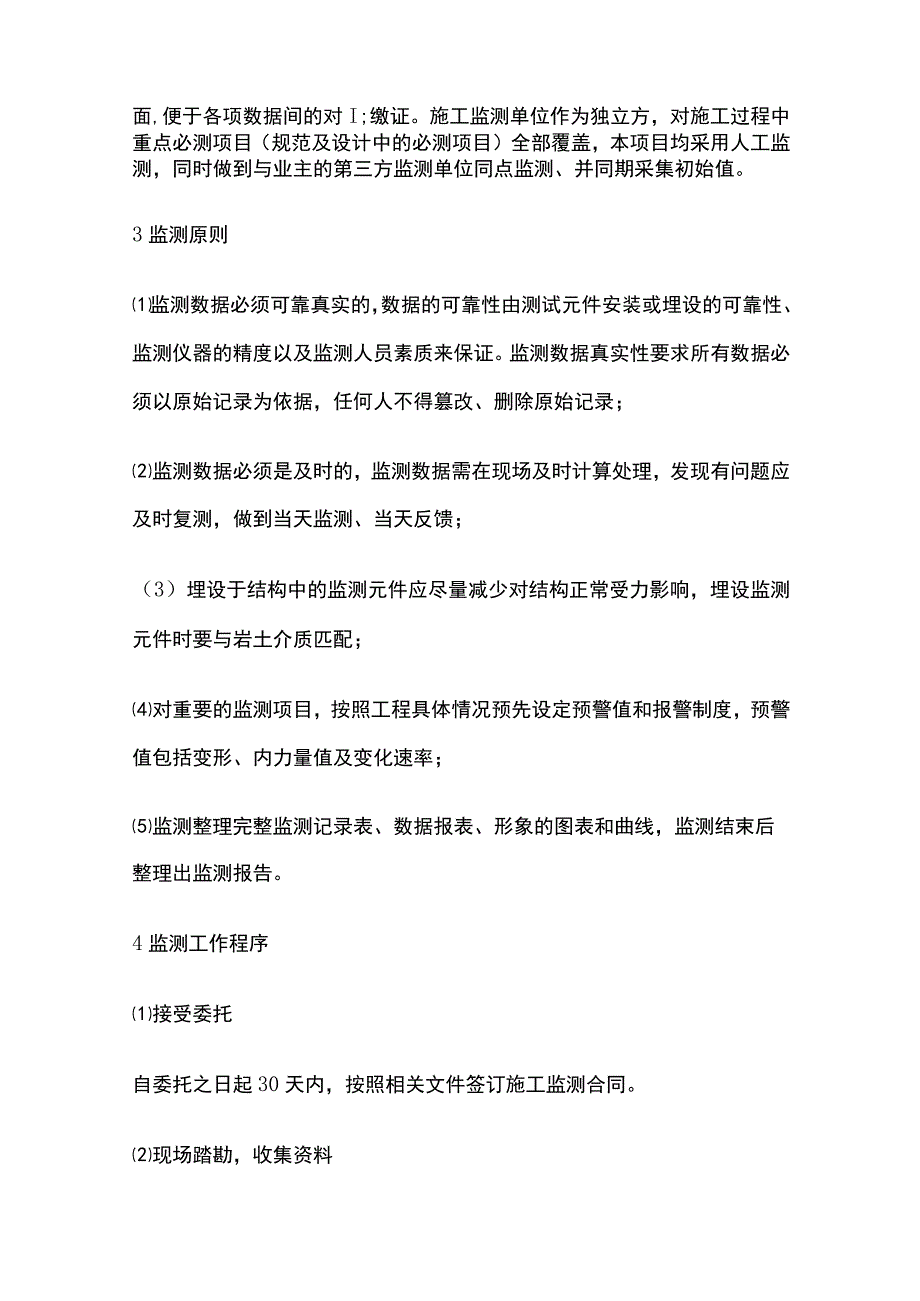

2、程度,用以修改设计参数,达到信息化设计目的;(4)通过积累,丰富设计人员和专家对类似工程的经验,以利专家解决工程中所遇到难题。2监测范围及内容基坑工程具体的监测项目包括:现场安全巡查、基坑周边地表沉降、管线沉降、建筑物沉降、桩顶水平(竖向)位移、桩体水平位移、锚索应力、坑外地下水位、爆破振速等内容。布点范围参照设计图纸,并满足规范要求,且桩体位移、桩顶位移、锚索应力、地表沉降等宜位于同一断面,便于各项数据间的对I;缴证。施工监测单位作为独立方,对施工过程中重点必测项目(规范及设计中的必测项目)全部覆盖,本项目均采用人工监测,同时做到与业主的第三方监测单位同点监测、并同期采集初始值。3监测原则监
3、测数据必须可靠真实的,数据的可靠性由测试元件安装或埋设的可靠性、监测仪器的精度以及监测人员素质来保证。监测数据真实性要求所有数据必须以原始记录为依据,任何人不得篡改、删除原始记录;监测数据必须是及时的,监测数据需在现场及时计算处理,发现有问题应及时复测,做到当天监测、当天反馈;(3)埋设于结构中的监测元件应尽量减少对结构正常受力影响,埋设监测元件时要与岩土介质匹配;对重要的监测项目,按照工程具体情况预先设定预警值和报警制度,预警值包括变形、内力量值及变化速率;监测整理完整监测记录表、数据报表、形象的图表和曲线,监测结束后整理出监测报告。4监测工作程序接受委托自委托之日起30天内,按照相关文件签

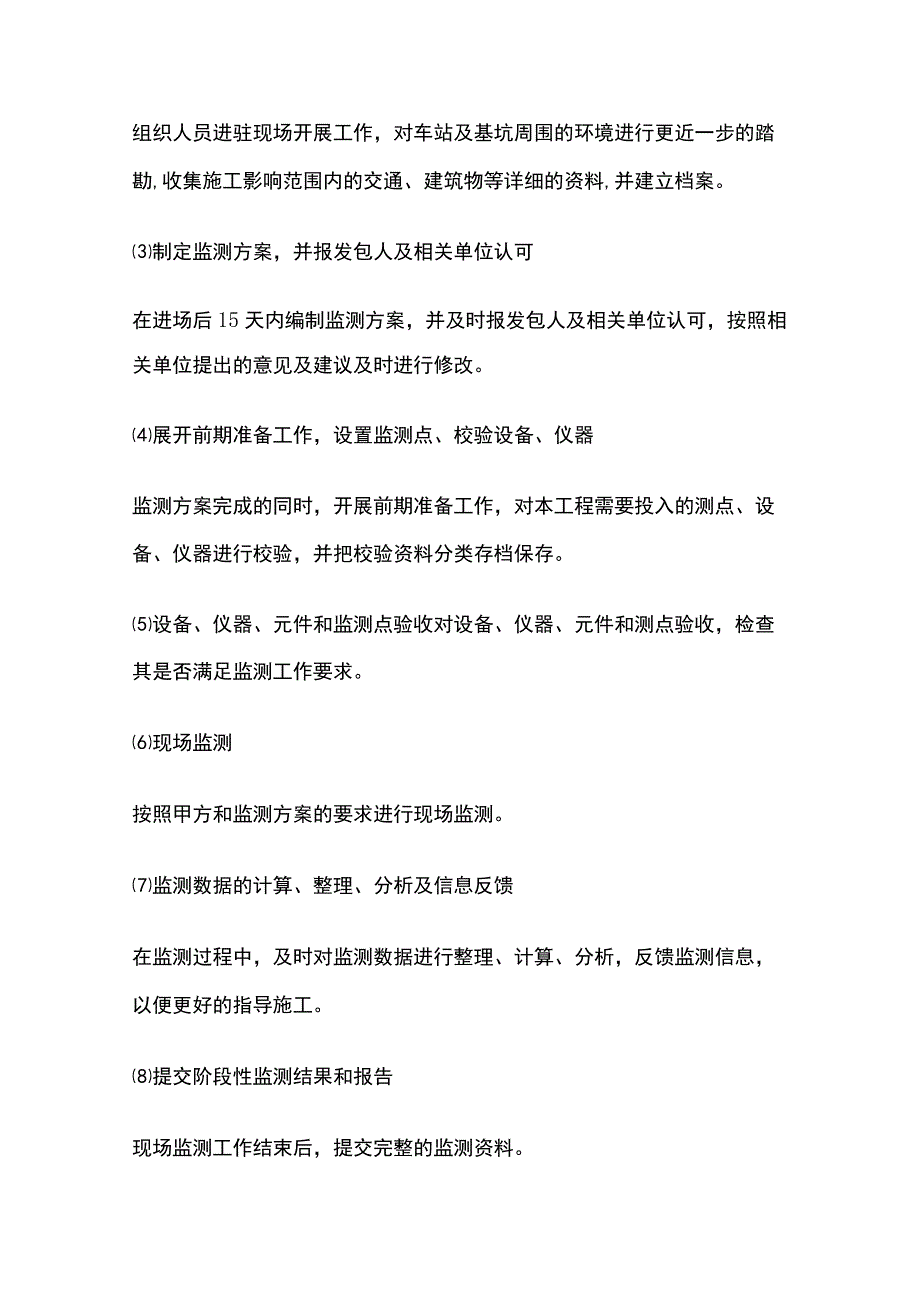

4、订施工监测合同。现场踏勘,收集资料组织人员进驻现场开展工作,对车站及基坑周围的环境进行更近一步的踏勘,收集施工影响范围内的交通、建筑物等详细的资料,并建立档案。制定监测方案,并报发包人及相关单位认可在进场后15天内编制监测方案,并及时报发包人及相关单位认可,按照相关单位提出的意见及建议及时进行修改。展开前期准备工作,设置监测点、校验设备、仪器监测方案完成的同时,开展前期准备工作,对本工程需要投入的测点、设备、仪器进行校验,并把校验资料分类存档保存。设备、仪器、元件和监测点验收对设备、仪器、元件和测点验收,检查其是否满足监测工作要求。现场监测按照甲方和监测方案的要求进行现场监测。监测数据的计算、
5、整理、分析及信息反馈在监测过程中,及时对监测数据进行整理、计算、分析,反馈监测信息,以便更好的指导施工。提交阶段性监测结果和报告现场监测工作结束后,提交完整的监测资料。5数据整理与分析监测数据一般是随时间和空间变化的,一般称为时间效应和空间效应。及时地用变化曲线关系图表示出来,使监测成果形象化,以便及时发现问题和分析问题。施工期间一般绘制监测数据随时间变化的规律曲线时态曲线(或散点图),并在时态曲线图上注明关键施工工序等,以便对工程结构的变形、受力状态进行分析,指导设计和施工。现场量测过程中按照要求做好巡视记录并及时整理分析量测腕,绘制的时态曲线如下:(1)绘制监测变量累计值(P)时间(t)的
6、时态关系曲线;(2)绘制监测变量变化速度CP)时间(t)的时态关系曲线。6监测控制标准及警戒值1.监测项目控制值应符合下列规定:监测项目控制值应针对不同施工工法特点、周围岩土体特征、周边环境保护要求结合当地工程经验确定,满足监测对象的安全状态得到合理、有效控制的要求;支护结构监测项目控制值应根据工程监测等级、支护结构特点及设计计算结果综合确定;(3)周边环境监测项目控制值应根据环境对象的类型与特点、结构形式、变形特征、已有变形、正常使用条件及相关技术规范要求,并结合其重要性、易损性及相关单位的要求综合确定;对重要的、特殊的或风险等级较高的环境对象应进行现状调查与检测,通过分析计算或专项评估确定
7、监测项目控制值;周围地表沉降等岩土体变形控制值应根据岩土体的特性、结合支护结构工程自身风险等级和周边环境安全风险等级综合确定;监测等级高、工况条件复杂的工程宜针对不同工况条件制定监测项目控制值,分工况条件控制监测对象的状态。2、监测项目控制值按监测项目的性质分为变形监测控制值和力学监测控制值。变形监测控制值应包括监测项目的累计变化值和变化速率值;力学监测控制值宜包括监测项目的最大值或最小值。7监测频率地铁工程明挖(盖挖)基坑监测频率以能系统反应监测对象所测项目的重要变化过程,而又不遗漏其变化时刻为原则。监测频率考虑工程等级、不同施工阶段以及周边环境、自然条件的变化。当监测值相对稳定时,可适当降
8、低监测频率,出现异常情况或不良地质时,增大监控量测频率。3.8主要仪器设备及精度现场使用的仪器设备需成熟可靠,数量满足监测工作要求;监测仪器提交检定证书,仪器设备的检定(标定)单位具有国家检定资质,检定证书盖有检定单位的公章,仪器使用在有效期内。现场监测仪器设备安装完毕,对仪器进行测试,率定和校正,并记录其观测系统的各个仪器设备在工作状态下的初始值,所有监测仪器、设备定期进行检校和维护,保证其处于良好的工作状态。3.9预警及响应当各监测项目监测数值出现异常变化或达到设计文件、规范、规程所定的预警值时,我部检查基准点、控制点及测点是否存在松动或破坏后,并检查仪器、监测方法及计算过程,经过复测并与
9、第三方监测校核无误后,我部立即通过口头、电话、短信等快捷方式向业主代表、监理、施工等参建单位情况,并由上述单位向建设主管部门逐级汇报;报送内容主要包括:风险事件、地点、风险概况、原因初步分析、风险处理建议等;此后正式的文字版发送至项目部、各工区施工单位、监理单位。预警后我部将根据预警等级及现场情况加密预警断面测点布设并加大监测频率,指派专人跟踪实时掌握变形情况,于此同时监理单位组织相关部门人员讨论、分析原因,并根据实时监测成果作出相应处理措施,我部需全过程跟踪数据的发展变化,并全力配合,及时参加各类分析会,为施工及决策单位提供及时有效的监测数据;待监测数据稳定并争得各方同意后,预警方能解除,消
10、警程序严格按照青岛市地铁八号线有限公司监测预警、报警及消警处置管理规定执行,形成闭合。10监测技术成果在监测过程中,实时对监测数据进行整理,按相关要求以预警报告(含联系单)日报、周报及月报的形式送达监理、施工等有关各方,监测报告保证及时性,监测结束后三个月内提交完整的监测总报告及电子文档。(1)预警报告施工进度和工程概况;对数据异常情况进行分析,并提出处理意见。监测日报施工进度;当日监测数据汇总;结合当日监测数据和工程状态,进行工程安全评估,对监测数据异常的区段提出对应处理意见。(3)监测周报的主要内容:施工进度;当周监测数据汇总;总结当周监测结果并综合分析,对工程安全趋势进行分析。(4)监测
11、月报的主要内容:施工进度;当月监测数据汇总;监测数据的时程变化曲线;对工程当月的安全情况进行总结,对下月安全趋势进行分析。(5)监测工作完成后提交的监测总报告主要内容包括:工程概况,监测目的;监测项目,测点布置;采用的仪器型号、规格及标定资料;数据采集的分析处理;监测资料的分析处理;监测值全时程随工程施工工况变化曲线及分析;监测结果评述。11监测信息的提交日报当天处理,电子文件当天15:00之前报送,纸质文件第二天15:00之前报送;周报为每周五下午15:00之前报送;月报为次月2号15:00之前报送。(2)施工方监测上报给施工单位的纸质监测报告为一式3份。(3)施工方监测应将监测报告电子文件
12、发送给业主代表、监理。(4)施工方监测单位应按照安全风险监控与管理信息系统数据资料传递的相关规定上传监测信息。12现场监测周期(1)初始值测定:测点布置完成后,在施工影响之前,应对所有的监测项目进行连续三次独立的观测,判定合格后取其平均值作为监测项目的初始值。(2)停测标准:本工程中,基坑回填完成可结束支护结构的监测工作。变形稳定判断的标准依据建筑变形测量规范(JGJ8-2016)相关内容确定,即当最后100d的沉降速率小于0.010.04mmd时可认为已经进入稳定阶段。变形稳定后,即可向相关单位及业主发出停止监测申请,相关单位及业主批准后停止监测;桩(顶)体位移等测点在基坑回填后无法继续监测时为最终停止监测时间。
