1、汇通国际新成5#6#7#楼测量放线施工方案编制人:审批人:审核人:汇通国际新成项目部202*年3月20日施工测量放线方案一、工程概况1 .本工程为汇通国际新成5#6#7#楼项目,位于某某高碑店市,东邻瑞祥街、南邻紫霞路、西邻112国道。地下一层、地上十八层。总建筑面积38000平米。建筑层高地下3.1米、地上2.9米、机房4.78米。室外高差0.3米,建筑总高度52.27米。2 .建设单位:高碑店市昆仑房地产开发总承包公司3 .建筑工程设计规模:中型4 .住宅总户数:108户+216户+144户=468户5 .建筑合理设计使用年限:50年6 .建筑耐火等级:地下一级、地上二级7 .抗震设防裂度

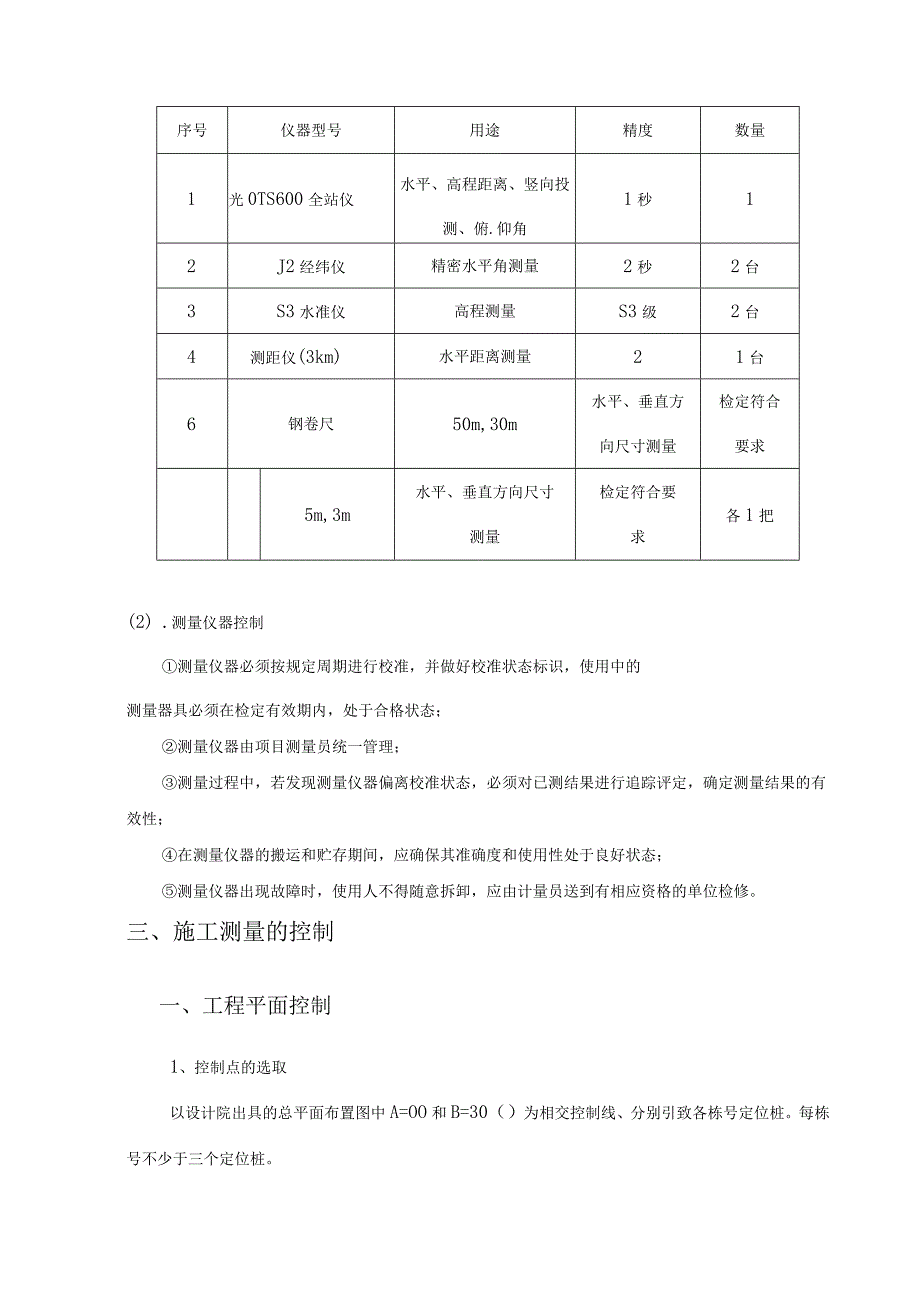

2、:7度8 .结构形式:剪力墙结构9 .外保温材料设计使用年限:25年根据该工程平面状况,我们将成立由测量工程师和技术员等四人组成的测量小组,专门负责定位、轴线、标高的测设,保证建筑物的几何尺寸正确无误。施工放线前,应提前复核建筑与周边红线的距离,经市和工程部门现场验线及设计单位确认后方能正式施工。二、施工测量(1) .测量仪器的选择见下表:序号仪器型号用途精度数量1光0TS600全站仪水平、高程距离、竖向投测、俯.仰角1秒12J2经纬仪精密水平角测量2秒2台3S3水准仪高程测量S3级2台4测距仪(3km)水平距离测量21台6钢卷尺50m,30m水平、垂直方向尺寸测量检定符合要求5m,3m水平、

3、垂直方向尺寸测量检定符合要求各1把(2) .测量仪器控制测量仪器必须按规定周期进行校准,并做好校准状态标识,使用中的测量器具必须在检定有效期内,处于合格状态;测量仪器由项目测量员统一管理;测量过程中,若发现测量仪器偏离校准状态,必须对已测结果进行追踪评定,确定测量结果的有效性;在测量仪器的搬运和贮存期间,应确保其准确度和使用性处于良好状态;测量仪器出现故障时,使用人不得随意拆卸,应由计量员送到有相应资格的单位检修。三、施工测量的控制一、工程平面控制1、控制点的选取以设计院出具的总平面布置图中A=OO和B=30()为相交控制线、分别引致各栋号定位桩。每栋号不少于三个定位桩。2、控制点的定位进行测

4、设平面控制桩。经过闭合后达到要求精度,即为平面控制标桩。并据此测量出建筑物各轴线。控制点测定后,在已有建筑物墙上的,应用红三角标记和注明轴线号;地面上的控制点用混凝土浇筑成150X150X60OnlnI桩,板面上刻十字作为桩点标志,并砌筑窖井形式加以保护。二、工程标高控制建筑施工,至少要设三个现场水准点,以控制和引测建筑物标高,并构成闭合图形,以便闭合校核。根据现场情况设三个水准点桩(利用平面控制桩)。实际测设时,应用精度不低于S3级水准仪。0.000以上标高引测,主要是边柱或楼梯间等向上竖直进行。水准标高应由三处向上引测,以便相互校核。三处用钢尺向上引测投点后,把水准仪架设到施工层上,核测三

5、点误差在3mm以内,再以引测点在施工层上抄测标高。柱拆模后,在柱上弹出每楼层500水平线,砌块墙砌好后,同样弹出每个楼层500线。三、建筑竖向控制1、方法该工程垂直度(竖向)的控制采用经纬仪外控法中的延长轴线法进行,方法是将经纬仪安置在延长轴线的控制桩上,后视首层轴线后,抬起望远镜将轴线直接投测在施工层上。2、投测中的要点测前要对经纬仪的轴线关系进行严格的检校,观测时要精密定平水平度盘水准管,以减少竖轴不垂直的误差。轴线的延长桩点要准确,标志要准确、明显,并妥善保护好。必须以首层轴层线位置为准,直接向施工层投测,避免逐层上投造成误差积累。取正倒镜向上投测的平均位置,以抵消经纬仪的视准轴不垂直横

6、轴和横轴不垂直视轴的误差影响。投测主要误差必须控制在标准以内,即向上投测时的投点标志误差控制在3mm以内,照准目标的误差控制在M照60/V。D/P2以内,经纬仪竖轴不垂直的影响误差控制在:M坚=2X三以内Pn5以上公式中H为建筑物全高,D为向上投测时的斜视线长,为经纬仪水平度盘水准管的分划值。V为经纬仪望远镜的放大倍数,P为常数。(3).控制桩点应设在稳固(不产生下沉和位移)且易保存的地方,在施工过程中由施工员负责保护,专职测量员负责定期复核。 .平面控制点标桩的埋设方法,如是永久性的标桩则用直径30mm以上的钢筋,将上端磨平,在上面刻十字线作为标点,下端弯成弯钩,将其浇灌于碎之中,埋置深度不

7、得低于0.5m;如果是临时性的控制标桩则用木桩,木桩直径应在100mm以上,打入土中的深度根据现场的土质而定,一般不小于80cm,木桩打入土中后,应将桩顶锯平,为保证其在使用期限间不下沉和移位,可将桩四周浮土挖去,用碎或水泥砂浆围护。永久性标桩埋设方法见下图:导致点和三角点2-0:3-SS1因中MC按理谀波赞磅定 .水准控制点的埋设方法:一般施工经常使用的水准点,可以附设于平面控制点上。(1).本工程竖向轴线的传递测量采用激光铅垂仪,激光铅垂仪是一种适用于高层建筑的竖向测量的专用仪器,该仪器可以从两个方向(向上或向下)发射铅直激光束,用它作为铅垂基准线,精度高,操作简单。激光垂直仪主要由氮窗激

8、光器、竖轴发射望远镜、水准盘、基座等部分组成。激光器通过两组固定螺丝钉固定在套筒内,竖轴是一个空心筒轴,两端有螺扣用来连接激光器套筒和发射望远镜,激光器装在下端,发射望远镜装在上端,即构成向上发射的激光垂直仪,倒过来安装即成。四、建筑定位放线:(1)建筑物平面控制的测设:建筑物平面控制的定位依据建筑为原有建筑物。1 )平面控制的精度要求:根据建筑的结构和使用特点,布精度为一级,测角中误差为土12,边长相对误差为l15000o)距离丈量方法:距离丈量采用I级钢尺,丈量时必须使用弹簧秤,并进行往返测量。并考虑尺长、温度、倾斜、拉力等各项改正数。具体公式为:1.=Lo-AL长一AL误一L席一L拉=L

9、Q;:明&(If)Lo+宗(考虑采用标准拉力,则拉力改正数不计)t一鉴定时标准温度a-钢尺线膨胀系数t测量时实际温度式中:L-一丈量时钢尺读数1.一实际距离1.实一-钢尺实际长度1.明一钢尺名义长度h-两端高差3)角度测设方法:如图IT所示:根据已知的起始方向,测设角度:用正倒镜法测出NAOBl后,用经纬仪精确测设出NAOBi=Q,。1与&的差为8,过Bl点作0B”并量取距离。(2)建筑物高程控制测设:高程引入采用原场区内已知水准点进行测设,本工程布设4个临时水准点,组成建筑物的高程控制,控制的测量采用附和测法。闭合郡毓:mmL:为附和线路长度。(3)测设轴线控制桩:根据已布好的建筑物平面控制

10、,测设轴线控制桩,测设时以两端控制桩为准,测定该边的控制桩,并校核各桩间距,精度同平面控制。五、结构施工测量:(1)结构竖向投测:本工程采用激光经纬仪天顶内控法进行竖向投测。在每个流水段内设四个内控点,控制点设在首层楼面上,采用200X200X10预埋铁板做控制点(加活动盖板保护)。二层以上结构施工时,均在控制点上方预留200X200方孔,设有机玻璃十字丝接收靶。激光经纬仪设在首层控制点上对准接收靶,照准部进行水平向360。回转,当回转圆心同接收靶某圆心轨道重合时即确定了轴线投测点位置,并采用正倒镜法校核。(2)施工层放线:放线前应在平面上校核轴线,闭合后测设细部轴线,后以此为准测量墙、柱、梁

11、、洞口的边线,各部位放线的允许误差为:主轴线10mm细部轴线2mm墙、柱边线+3mm门窗洞口线+3mm(3)高程的竖向传递:1)工程主体结构施工时,保证传递到施工楼层的标高点不少于3个,以便进行互相校核。2)标高传递的允许误差:项目精度层间3mm总高10mm3)各层标高的传递起始点均以首层+50Cm控制线为准,以防止层间误差的积累,标高传递时采用钢尺沿铅直方向(经纬仪配合)向上量至施工层。钢尺丈量时应考虑各项改正数。(4)钢筋混凝土柱施工测量:1)柱钢筋绑扎完毕后,在竖向主筋上测设标高点,用油漆标注,作为支模和浇筑混凝土的依据。测法是以首层+5Omm线为准向上传递三个标高控制点,当校差小于3m

12、m时,以其平均点引测水平线,抄平时,水准仪一次精平,水平线允许误差为3mn2)柱支模后,用经纬仪校核模板垂直度,校核时用经纬仪在相互垂直的两轴线上同时测量当观测面为不等截面时,经纬仪必须安置在轴线上,当观测面为等截面时,经纬仪中心与轴线间的水平夹角不大于15。六、装修工程施工测量:(1)地面工程的施工测量:1 )标高的传递方式采用在楼梯间和窗口处进行传递。2 )测设+50cm水平控制线:+50cm水平控制线的测设允许误差应符合测表1的要求。室内的+50cm水平线是控制地面标高、门窗安装等项目的重要依据,在弹墨线时应注意墨线的宽度不得大于1mm。防止误差扩大。测表1:项目精度要求水平线(室内、室

13、外)1每3m两端高差小于1mmo2同一条水平线的标高允许误差为3mmo铅垂线室内经纬仪两次投测校差小于2mm室外高于1/30003)用水准仪检测地面面层的平整度和标高时,水准仪的间距应符合以下要求:大厅应小于5m,房间应小于2mo(2)门窗安装施工测量:1 )从建筑最顶层找出外窗口的边线,用线坠将边线向下引测,并采用经纬仪进行校核以保证精度o其精度应符合测表1的要求。2)门窗口的水平位置由室内+50cm水平控制线确定,向上反到窗下皮标高,并弹线找直。各门口应从水平控制线测设门口上皮标高并拉通线,保证所有的门在同一水平线上。七、施测中应注意的问题观测时应做到前后视线等长,测水平线时,最好是用直接

14、调整水平仪的仪器高度,使后视时的视线正对准水平线,前视时则可直接用铅笔标出视线标高的水平线。由0.000水平线向下或向上量高差时,所用钢尺应经过检定,测量高差时尺身应垂直和用规定的拉力,并要进行尺长和温度改正。该工程0.000以上部分施工时,首先应对0.000以下部分的轴线、标高进行复线校核,如有误差则进行修正,修正后再采用直角或极坐标法将控制轴线重新测出,以此为准来控制以上的轴线标高。汇通路桥地表水厂项目部202*年8月施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全

15、帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,
