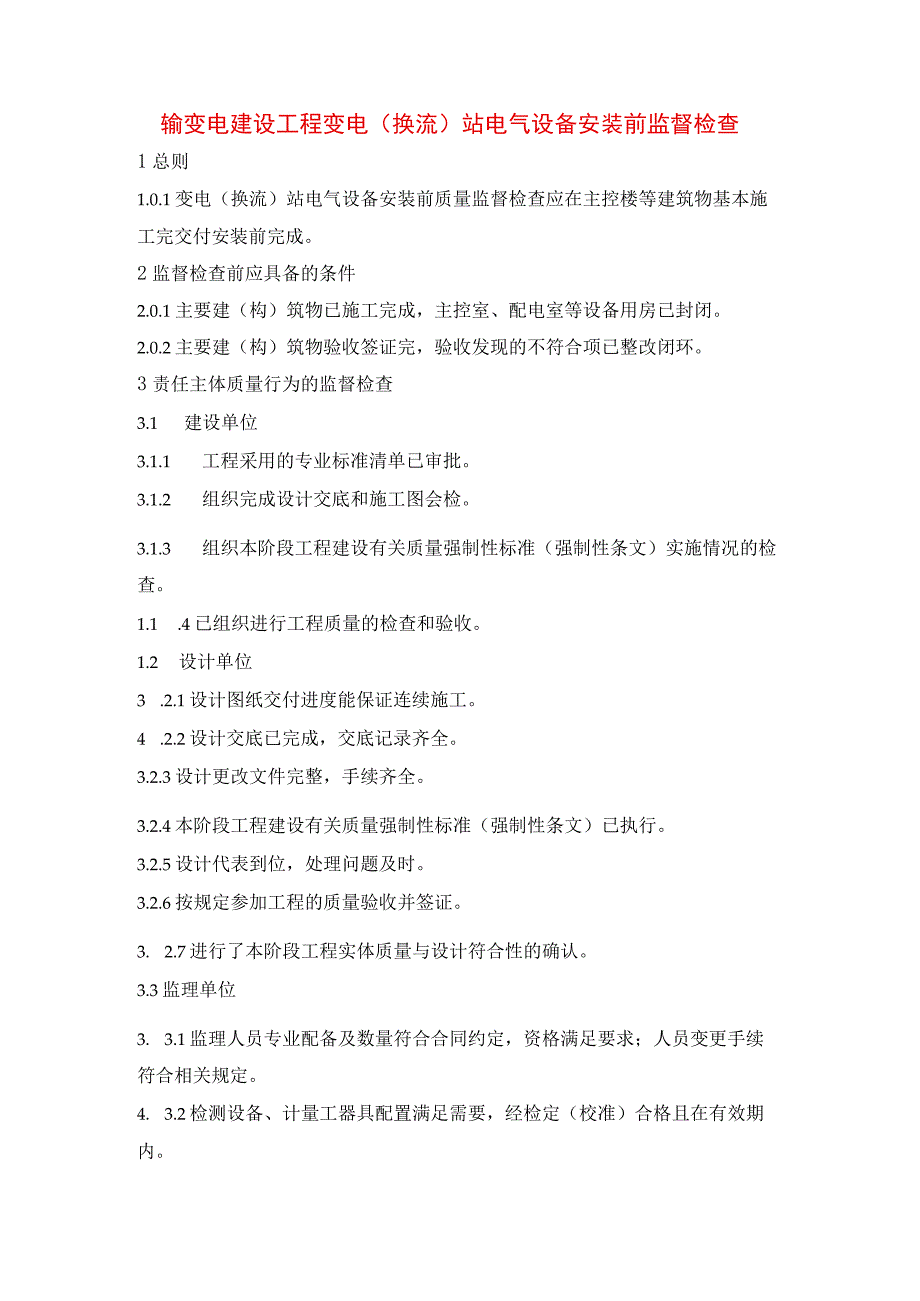

1、输变电建设工程变电(换流)站电气设备安装前监督检查1总则1.0.1变电(换流)站电气设备安装前质量监督检查应在主控楼等建筑物基本施工完交付安装前完成。2监督检查前应具备的条件2.0.1主要建(构)筑物已施工完成,主控室、配电室等设备用房已封闭。2.0.2主要建(构)筑物验收签证完,验收发现的不符合项已整改闭环。3责任主体质量行为的监督检查3.1 建设单位3.1.1 工程采用的专业标准清单已审批。3.1.2 组织完成设计交底和施工图会检。3.1.3 组织本阶段工程建设有关质量强制性标准(强制性条文)实施情况的检查。1.1 .4已组织进行工程质量的检查和验收。1.2 设计单位3 .2.1设计图纸交

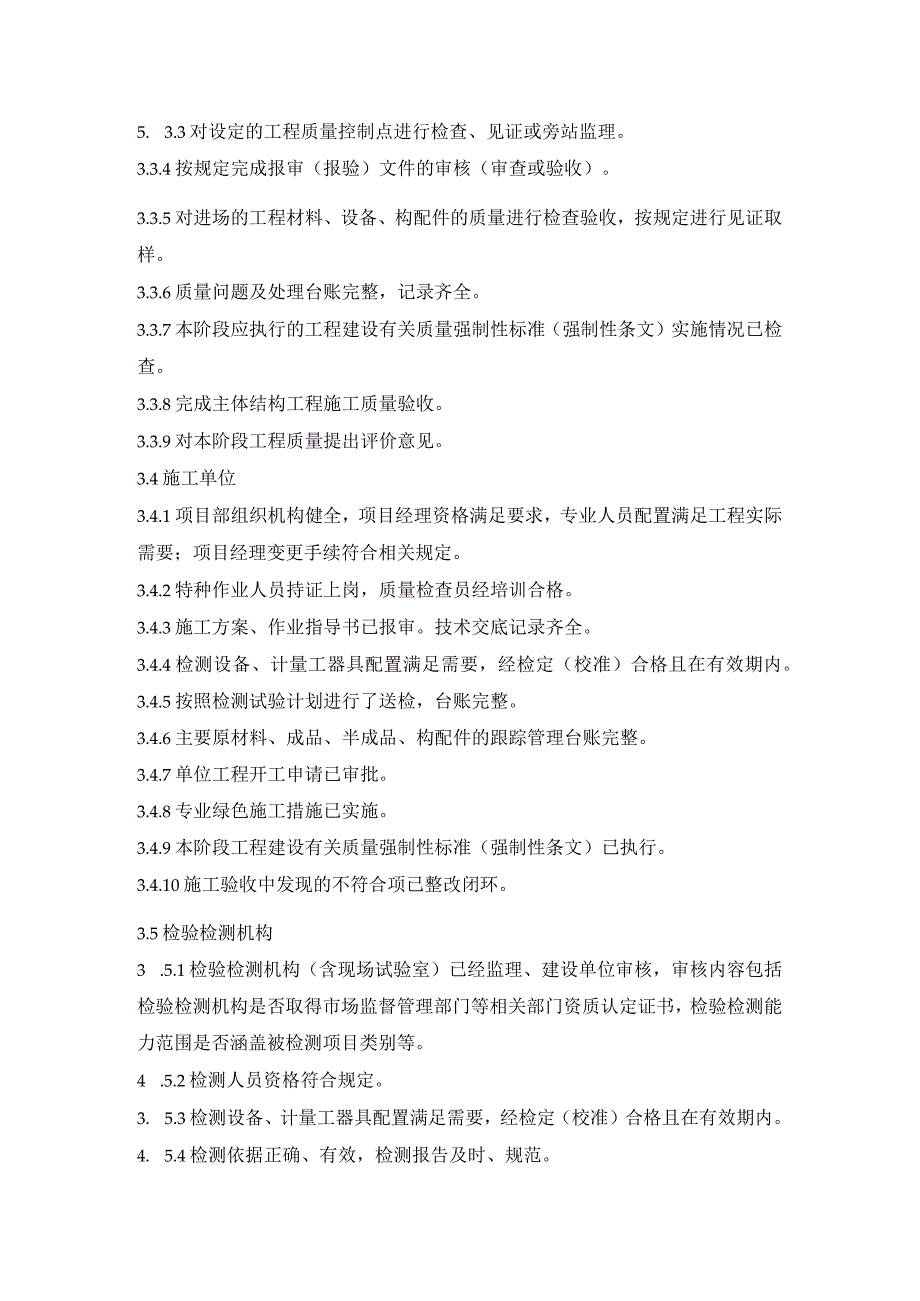

2、付进度能保证连续施工。4 .2.2设计交底已完成,交底记录齐全。3.2.3设计更改文件完整,手续齐全。3.2.4本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.2.5设计代表到位,处理问题及时。3.2.6按规定参加工程的质量验收并签证。3. 2.7进行了本阶段工程实体质量与设计符合性的确认。3.3监理单位3. 3.1监理人员专业配备及数量符合合同约定,资格满足要求;人员变更手续符合相关规定。4. 3.2检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。5. 3.3对设定的工程质量控制点进行检查、见证或旁站监理。3.3.4按规定完成报审(报验)文件的审核(审查或验收)。

3、3.3.5对进场的工程材料、设备、构配件的质量进行检查验收,按规定进行见证取样。3.3.6质量问题及处理台账完整,记录齐全。3.3.7本阶段应执行的工程建设有关质量强制性标准(强制性条文)实施情况已检查。3.3.8完成主体结构工程施工质量验收。3.3.9对本阶段工程质量提出评价意见。3.4施工单位3.4.1项目部组织机构健全,项目经理资格满足要求,专业人员配置满足工程实际需要;项目经理变更手续符合相关规定。3.4.2特种作业人员持证上岗,质量检查员经培训合格。3.4.3施工方案、作业指导书已报审。技术交底记录齐全。3.4.4检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。3.

4、4.5按照检测试验计划进行了送检,台账完整。3.4.6主要原材料、成品、半成品、构配件的跟踪管理台账完整。3.4.7单位工程开工申请已审批。3.4.8专业绿色施工措施已实施。3.4.9本阶段工程建设有关质量强制性标准(强制性条文)已执行。3.4.10施工验收中发现的不符合项已整改闭环。3.5检验检测机构3 .5.1检验检测机构(含现场试验室)已经监理、建设单位审核,审核内容包括检验检测机构是否取得市场监督管理部门等相关部门资质认定证书,检验检测能力范围是否涵盖被检测项目类别等。4 .5.2检测人员资格符合规定。3. 5.3检测设备、计量工器具配置满足需要,经检定(校准)合格且在有效期内。4.

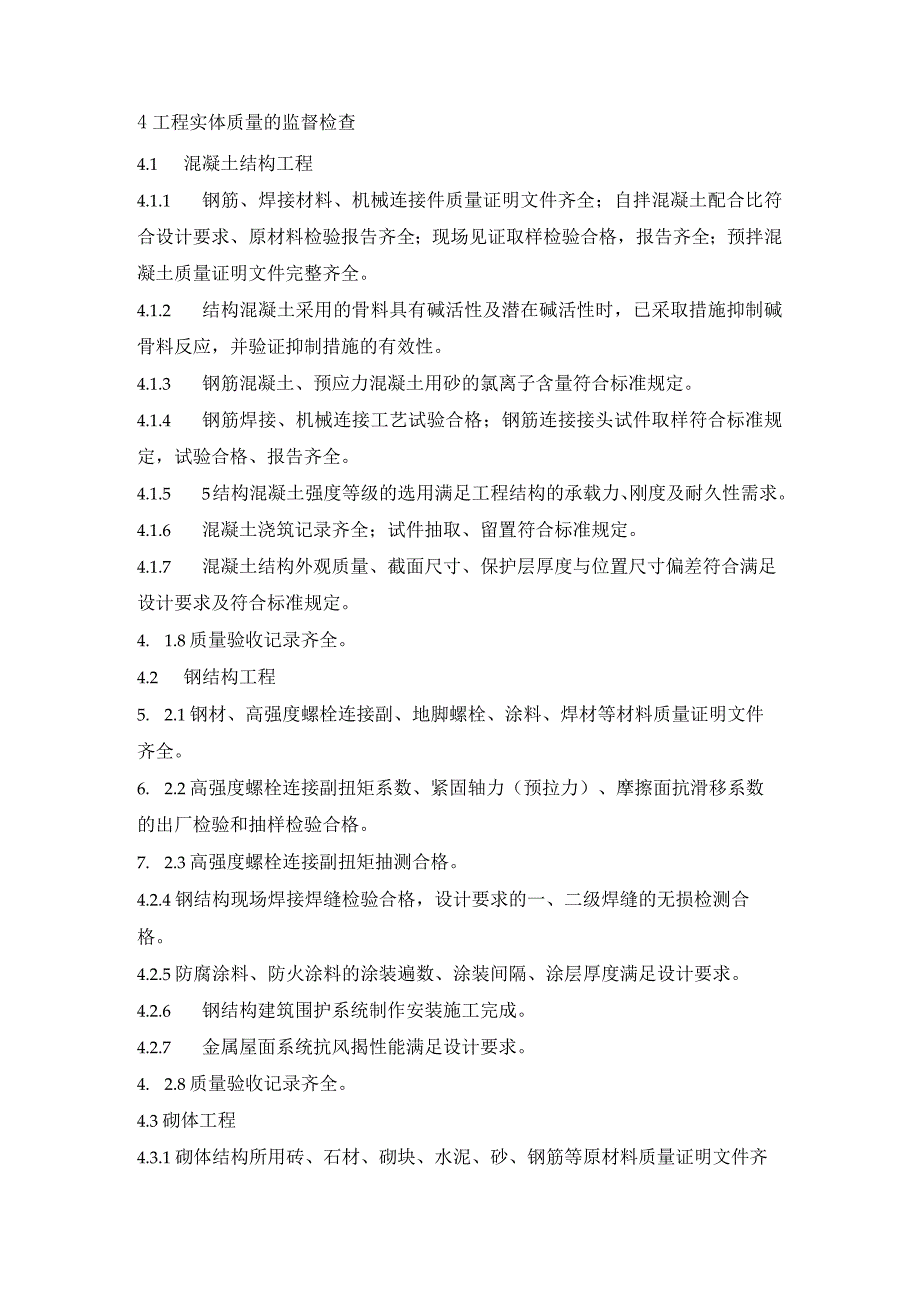

5、5.4检测依据正确、有效,检测报告及时、规范。4工程实体质量的监督检查4.1 混凝土结构工程4.1.1 钢筋、焊接材料、机械连接件质量证明文件齐全;自拌混凝土配合比符合设计要求、原材料检验报告齐全;现场见证取样检验合格,报告齐全;预拌混凝土质量证明文件完整齐全。4.1.2 结构混凝土采用的骨料具有碱活性及潜在碱活性时,已采取措施抑制碱骨料反应,并验证抑制措施的有效性。4.1.3 钢筋混凝土、预应力混凝土用砂的氯离子含量符合标准规定。4.1.4 钢筋焊接、机械连接工艺试验合格;钢筋连接接头试件取样符合标准规定,试验合格、报告齐全。4.1.5 5结构混凝土强度等级的选用满足工程结构的承载力、刚度及

6、耐久性需求。4.1.6 混凝土浇筑记录齐全;试件抽取、留置符合标准规定。4.1.7 混凝土结构外观质量、截面尺寸、保护层厚度与位置尺寸偏差符合满足设计要求及符合标准规定。4. 1.8质量验收记录齐全。4.2 钢结构工程5. 2.1钢材、高强度螺栓连接副、地脚螺栓、涂料、焊材等材料质量证明文件齐全。6. 2.2高强度螺栓连接副扭矩系数、紧固轴力(预拉力)、摩擦面抗滑移系数的出厂检验和抽样检验合格。7. 2.3高强度螺栓连接副扭矩抽测合格。4.2.4钢结构现场焊接焊缝检验合格,设计要求的一、二级焊缝的无损检测合格。4.2.5防腐涂料、防火涂料的涂装遍数、涂装间隔、涂层厚度满足设计要求。4.2.6

7、钢结构建筑围护系统制作安装施工完成。4.2.7 金属屋面系统抗风揭性能满足设计要求。4. 2.8质量验收记录齐全。4.3砌体工程4.3.1砌体结构所用砖、石材、砌块、水泥、砂、钢筋等原材料质量证明文件齐全;现场见证取样检验合格,报告齐全。4.3.2砂浆强度、钢筋拉拔试验满足设计要求,检测试验报告齐全。4.3.3砌体组砌方式、后锚固钢筋的设置位置、挡土墙的沉降缝和泄水孔留置符合标准规定。4. 3.4质量验收记录齐全。4.4 构支架安装4. 4.1钢结构构支架出厂质量证明文件齐全;构件弯曲矢高偏差符合标准规定。5. 4.2紧固件安装规范,验收记录齐全。6. 4.3质量验收记录齐全。4.5 冬期施工

8、4.5.1原材料预热、选用的外加剂、混凝土拌合和浇筑条件、试块的留置符合标准规定。4.5.2冬期施工的混凝土工程,养护条件、测温次数符合标准规定,记录齐全。4.5.3冬期停、缓建工程,停止位置的混凝土强度满足设计要求及符合标准规定。4.5.4越冬工程保护符合标准规定。4.6装配式结构4.6.1预制构件的出厂质量证明文件齐全,符合标准规定。4.6.2预制构件的结构性能检验符合标准规定。4.6.3预制构件的连接材料及连接质量满足设计要求及符合标准规定。4.6.4预制构件混凝土强度、钢筋保护层厚度满足设计要求,检测试验报告齐全。4.7沉降观测4.7.1建(构)筑物沉降观测点设置满足设计要求。4. 7.2观测结果符合标准规定,记录齐全。5质量监督检测5. 0.1开展现场质量监督检查时,应对有关检测试验报告进行查验,必要时可进行验证性抽样检测。对监督检查中发现有突出质量问题、隐患或对工程安全有影响的重要部位、隐蔽工程,以及对检测成果存疑或与现场实际情况不符的,由具备资质的第三方检验检测机构独立进行检验检测,并出具结论性意见。
