一般刷(喷)浆工程施工工艺技术交底.docx

上传人:p** 文档编号:396513 上传时间:2023-08-06 格式:DOCX 页数:6 大小:30.59KB
下载 相关 举报
一般刷(喷)浆工程施工工艺技术交底.docx_第1页
第1页 / 共6页
一般刷(喷)浆工程施工工艺技术交底.docx_第2页
第2页 / 共6页
一般刷(喷)浆工程施工工艺技术交底.docx_第3页
第3页 / 共6页
一般刷(喷)浆工程施工工艺技术交底.docx_第4页
第4页 / 共6页
一般刷(喷)浆工程施工工艺技术交底.docx_第5页
第5页 / 共6页
一般刷(喷)浆工程施工工艺技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《一般刷(喷)浆工程施工工艺技术交底.docx》由会员分享,可在线阅读,更多相关《一般刷(喷)浆工程施工工艺技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

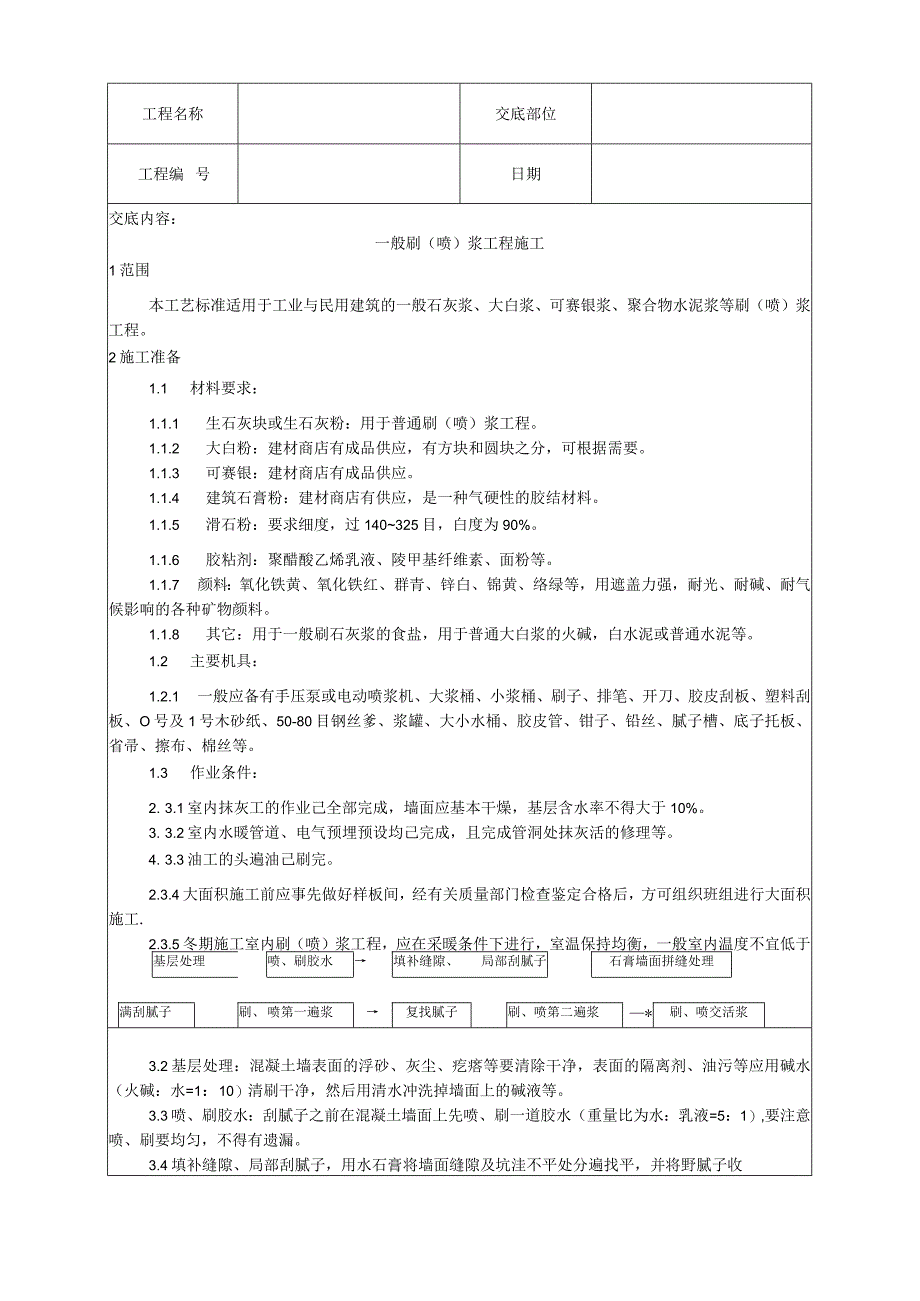

1、工程名称交底部位工程编号日期交底内容:一般刷(喷)浆工程施工1范围本工艺标准适用于工业与民用建筑的一般石灰浆、大白浆、可赛银浆、聚合物水泥浆等刷(喷)浆工程。2施工准备1.1 材料要求:1.1.1 生石灰块或生石灰粉:用于普通刷(喷)浆工程。1.1.2 大白粉:建材商店有成品供应,有方块和圆块之分,可根据需要。1.1.3 可赛银:建材商店有成品供应。1.1.4 建筑石膏粉:建材商店有供应,是一种气硬性的胶结材料。1.1.5 滑石粉:要求细度,过140325目,白度为90%。1.1.6 胶粘剂:聚醋酸乙烯乳液、陵甲基纤维素、面粉等。1.1.7 颜料:氧化铁黄、氧化铁红、群青、锌白、锦黄、络绿等,

2、用遮盖力强,耐光、耐碱、耐气候影响的各种矿物颜料。1.1.8 其它:用于一般刷石灰浆的食盐,用于普通大白浆的火碱,白水泥或普通水泥等。1.2 主要机具:1.2.1 一般应备有手压泵或电动喷浆机、大浆桶、小浆桶、刷子、排笔、开刀、胶皮刮板、塑料刮板、O号及1号木砂纸、50-80目钢丝爹、浆罐、大小水桶、胶皮管、钳子、铅丝、腻子槽、底子托板、省帚、擦布、棉丝等。1.3 作业条件:2. 3.1室内抹灰工的作业己全部完成,墙面应基本干燥,基层含水率不得大于10%。3. 3.2室内水暖管道、电气预埋预设均己完成,且完成管洞处抹灰活的修理等。4. 3.3油工的头遍油己刷完。2.3.4大面积施工前应事先做好

3、样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工.2.3.5冬期施工室内刷(喷)浆工程,应在采暖条件下进行,室温保持均衡,一般室内温度不宜低于+10,相对湿度为60%,不得突然变化。同时应设专人负责测试和开关门窗,以利通风排除湿气。3操作工艺3.1工艺流程:基层处理喷、刷胶水填补缝隙、局部刮腻子石膏墙面拼缝处理满刮腻子刷、喷第一遍浆复找腻子刷、喷第二遍浆*刷、喷交活浆3.2基层处理:混凝土墙表面的浮砂、灰尘、疙瘩等要清除干净,表面的隔离剂、油污等应用碱水(火碱:水=1:10)清刷干净,然后用清水冲洗掉墙面上的碱液等。3.3喷、刷胶水:刮腻子之前在混凝土墙面上先喷、刷一道胶水(重

4、量比为水:乳液=5:1),要注意喷、刷要均匀,不得有遗漏。3.4填补缝隙、局部刮腻子,用水石膏将墙面缝隙及坑洼不平处分遍找平,并将野腻子收工程名称交底部位工程编号日期净,待腻子干燥后用1号砂纸磨平,并把浮尘等扫净。3.5 石膏板墙面拼缝处理:接缝处应用嵌缝腻子填塞满,上糊一层玻璃格布或绸布条,用乳液将布条粘在拼缝上,粘条时应把布拉直、糊平,并刮石膏腻子一道。3.6 满刮腻子:根据墙体基层的不同和浆活等级要求的不同,刮腻子的遍数和材料也不同。一般情况为三遍,腻子的配合比为重量比,有两种,一是适用于室内的底子,其配合比为:聚醋酸乙烯乳液(即白乳胶):滑石粉或大白粉:2%陵甲基纤维素溶液=1:5:3

5、.5;二是适用于外墙、厨房、厕所、浴室的腻子,其配合比为:聚醋酸乙烯乳液:水泥:水=1:5:1。刮腻子时应横竖刮,并注意接槎和收头时腻子要刮净,每遍腻子干后应磨砂纸,将腻子磨平磨完后将浮尘清理干净。如面层要涂刷带颜色的浆料时,则腻子亦要掺入适量与面层带颜色相协调的颜料。3.7 刷、喷第一遍浆:刷、喷浆前应先将门窗口圈用排笔刷好,如墙面和顶棚为两种颜色时应在分色线处用排笔齐线并刷20Cm宽以利接槎,然后再大面积制喷浆。刷、喷顺序应先顶棚后墙面,先上后下顺序进行。如喷浆时喷头距墙面宜为2030cm,移动速度要平稳,使涂层厚度均匀。如顶板为槽型板时,应先喷凹面四周的内角再喷中间平面,浆活配合比与调制

6、方法如下:3.7.1调制石灰浆:将生石灰块放入容器内加入适量清水,等块灰熟化后再按比例加入应加的清水。其配合比为生石灰:水=I:6(重量比)。将食盐化成盐水,掺盐量为石灰浆重量的0.3%0.5%,将盐水倒入石灰浆内搅拌均匀后,再用5060目的铜丝萝过滤,所得的浆液即可施喷、刷。3.7.1.3采用生石灰粉时,将所需生石灰粉放入容器中直接加清水搅拌,掺盐量同上,拌匀后,过梦使用。3.7.2调制大白浆:将大白粉破碎后放入容器中,加清水拌合成浆,再用5060目的铜丝萝过滤。将陵甲基纤维素放入缸内,加水搅拌使之溶解。其拌合的配合比为峻甲基纤维素:水=1:40(重量比)。聚醋酸乙烯乳液加水稀释与大白粉拌合

7、,其掺量比例为:大白粉:乳液=10:Io将以上三种浆液按大白:乳液:纤维素=IoO:13:16混合搅拌后,过80目铜丝号,拌匀后即成大白浆。如配色浆,则先将颜料用水化开,过篁后放入大白浆中。3.7.3配可赛银浆:将可赛银粉末放入容器内,加清水溶解搅匀后即为可赛银浆。3.8 复找腻子:第一遍浆于后,对墙面上的麻点、坑洼、刮痕等用腻子重新复找刮平,干后用细砂纸轻磨,并把粉尘扫净,达到表面光滑平整。3.9 刷、喷第二遍浆;方法同上。3.10 刷、喷交活浆:待第二遍浆干后,用细砂纸将粉尘、溅沫、喷点等轻轻磨去,并打扫干净,即可刷、喷交活浆。交活浆应比第二遍浆的胶量适当增大一点,防止刷、喷浆的涂层掉粉,

8、这是必须做到和满足的保证项目。3.11 刷、喷内墙涂料和耐擦洗涂料等:其基层处理与喷刷浆相同,面层涂料使用建筑产品时,要注意外观检查,并参照产品使用说明书去处理和涂刷即可。3.12 室外刷、喷浆:3.12.1 不专混结构的外窗台、磴脸、窗套、腰线等部位涂刷白水泥浆的施工方法:工程名称交底部位工程编号日期需要涂刷的窗台、砧脸、窗套、腰线等部位在抹罩面灰时,应乘湿刮一层白水泥管,使之与面层压实并结合在一起,将滴水线(槽)按规矩预先埋设好,并乘灰层未干,紧跟着涂刷第一遍白水泥浆(配合比为白水泥加水重20%107胶的水溶液拌匀成浆液),涂刷时可用油刷或排笔,自上而下涂刷,要注意应少蘸勤刷,严防污染。第

9、一天要涂刷第二遍,达到涂层表面无花感且盖底为止。3.12.2预制混凝土阳台底板、阳台分户板、阳台栏板涂刷:一般习惯作法:清理基层,刮水泥底子1-2遍找平,磨砂纸,再复找水泥腻子,刷外墙涂料,以涂刷均匀且盖底为交活。根据室外气候变化影响大的特点,应选用防潮及防水涂料施涂:清理基层,刮聚合物水泥腻子12遍(配合比为用水重20%的107胶水溶液拌合水泥,成为膏状物),干后磨平,对塌陷之处重新补平,干后磨砂纸。涂刷聚合物水泥浆(配合比:用水重20%的107胶水溶液拌水泥,辅以颜料后成为浆液)。或用防潮、防水涂料进行涂刷。应先刷边角,再刷大面,均匀地涂刷一遍,待干后再涂刷第二遍,直至交活为止。3.13冬

10、期施工:3.13.1 利用冻结法抹灰的墙面不宜进行涂刷。3.13.2 涂刷聚合物水泥浆应根据室外温度掺入外加剂,外加剂的材质应与涂料材质配套,外加剂的掺量应由试验决定。3.13.3 冬期施工所使用的外涂料,应根据材质使用说明和要求去组织施工及使用,严防受冻。4质量标准4.1 保证项目:4.1.1 选用刷(喷)浆的品种、质量等级、图案与颜色,必须符合设计和选定样品的要求及有关标准的规定。4.1.2 刷(喷)工程严禁起皮、掉粉、漏刷和透底。4.2 基本项目,见表943。室内、外刷(喷)浆工程基本项目表9-43项次项目中级标准1反碱、啖色允许有轻微少量,但不超过1处2喷点、刷纹1.5m正视喷点均匀,

11、刷纹通顺3流坠、疙瘩、溅沫允许有轻微少量,但不超过1处4颜色、砂眼、划痕颜色一致,允许有轻微、少量砂眼、划痕5装饰线分色平直偏差不大于2mm(拉5m小线检查,不足5m拉通线检查)6门窗灯具等洁净5成品保护5.1 不能污染门窗油漆,不能污染已做完的饰面层(含清水豉墙)。5.2 已完成的刷(喷)浆成品应做好成品保护工作,防止其它工序对产品的污染和损坏。5.3 室内浆活进行修理时,应注意已安装好的电门、插销、灯具等电气产品及设备管道的保护,严防刷(喷)浆时造成污染。工程名称交底部位工程编号日期5.4 为减少污染,应事先将门窗口圈用排笔刷好后,再进行大面积浆活的施涂工作。5.5 刷(喷)浆前应对已完成

12、的地面面层进行保护,严防落浆造成污染。5.6 油工的墙、地,应事先进行遮挡和保护后再施涂。5.7 移动泉涌、喷浆机等施工工具时严禁在地面上拖拉,防止损坏地面的面层。6应注意的质量问通6.1 刷(喷)浆工程整体或基层的含水率:混凝土和抹灰表面施涂水性和乳液浆时,含水率不得大于10%,以防止脱皮。6.2 刷(喷)装工程使用的腻子,应坚实牢固,不得粉化、起皮和裂纹。外墙、厨房、浴室及厕所等需要使用涂料的部位和木地(楼)板表面需使用涂料时,应使用具有耐水性能的腻子。6.3 刷(喷)浆表面粗糙:主要原因是基层处理不彻底,如打磨不平、刮腻子时没将腻子收净,干燥后打磨不平、清理不净,大白粉细度不够,喷头孔径

13、大等,造成表面浆颗粒粗糙。6.4 浆皮开裂:主要原因是基层粉尘没清理干净,墙面凸凹不平,底子超厚或前道腻子未干透紧接着刮二道腻子,这是腻子干后收缩形成裂缝结果把浆皮拉裂。6.5 脱皮:刷(喷)浆层过厚,面层浆内胶量过大,基层胶量少强度低,干后,面层浆形成硬壳使之开裂脱皮。因此,应掌握浆内胶的用量,为增加浆与基层的粘结强度,可在刷(喷)浆前先刷(喷)一道胶水。6.6 掉粉:主要原因是面层浆液中胶的用量少,为解决掉粉的问题,可在原配好的浆液内多加一些乳液使其胶量增大,用新配之浆液在掉粉的面层上重新刷(喷)一道,此道胶俗语叫“来一道扫胶”即可。6.7 反碱、咬色:主要原因是墙面潮湿,或墙面干湿不一致

14、;因赶工期浆活每遍跟的太紧,前道浆没干就喷刷下道浆;或因冬施室内生火炉后墙面泛黄;还有的由于室内跑水、漏水后形成的水痕。解决办法是,冬施取暖采用暖气或电炉,将墙面烘干,浆活遍数不能跟的太紧,应遵循合理的施工顺序。6.8 流坠:主要原因是路面潮湿,浆内胶多不易干燥,喷刷浆过厚等。应待墙面干后再刷(喷)浆,刷(喷)浆时最好设专人负责,喷头要均匀移动。配浆要设专人掌握,保证配合比正确。6.9 9透底:主要原因是基层表面太光滑或表面有油污没清洗干净,浆刷(喷)上去固化不住,或由于配浆时稠度掌握不好,浆过稀,喷几遍也不盖底。要求喷浆前将混凝土表面油污清刷干净,浆料稠度要合适,刷(喷)浆时设专人负责,喷头

15、距墙2030cm,移动速度均匀,不漏喷等。6.10 石膏板墙健处开裂:主要原因是安装石管板不按要求留置缝隙;对接缝处理马虎从事,不按规矩粘贴玻璃格布,不认真用嵌缝腻子进行嵌缝。造成腻子干后收缩拉裂。6.11 室外刷(喷)浆与油漆或涂料接槎处分色线不清晰:主要原因是技术素质差,施工时不认真。6.12 皱折、开裂:主要原因是浆刷后未干遇雨造成浆皮皱折,应加强成品保护,并密切注意天气变化,尤其是雨施期间更要引起重视。6.13 花感、掉粉:主要原因是自配浆料配合比不准,稠度掌握不好,用胶量没数,胶少浆活会发生掉粉现象,而且涂刷后不盖底造成表面花感。6.14 表面划痕或腻子斑痕明显:主要原因是刮腻子后没认真磨砂纸找平,又不二次更找腻工程名称交底部位工程编号日期子所致。7质量记录本工艺标准应具备以下质量记录7.1 主要材质出厂合格证、施工说明书等。7.2 本分项工程质量验评表。技术负责人:交底人:接交人:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
